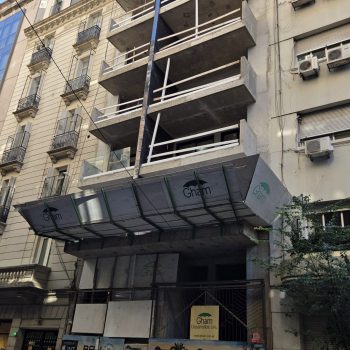

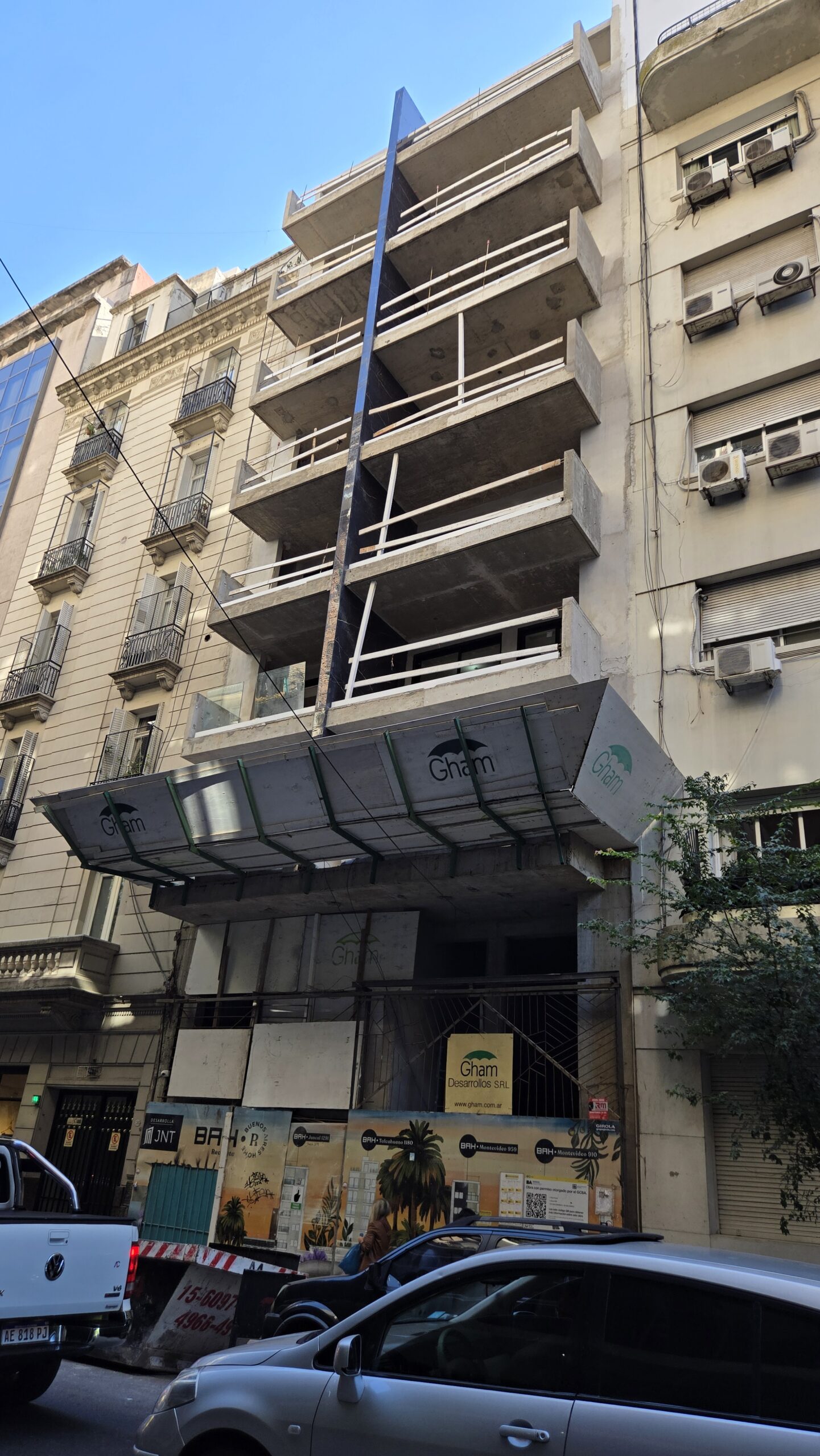

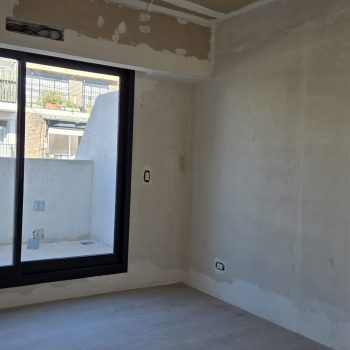

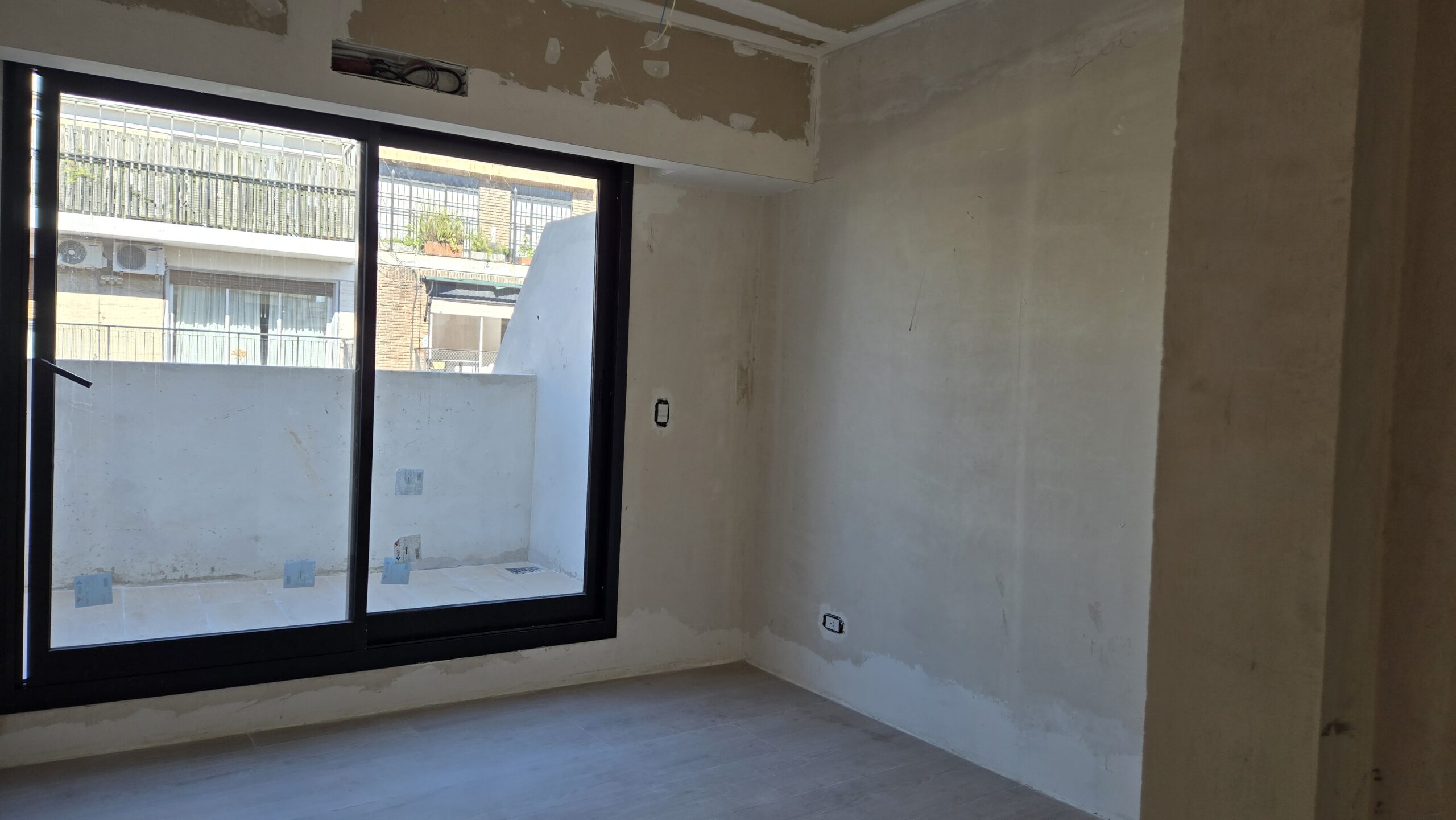

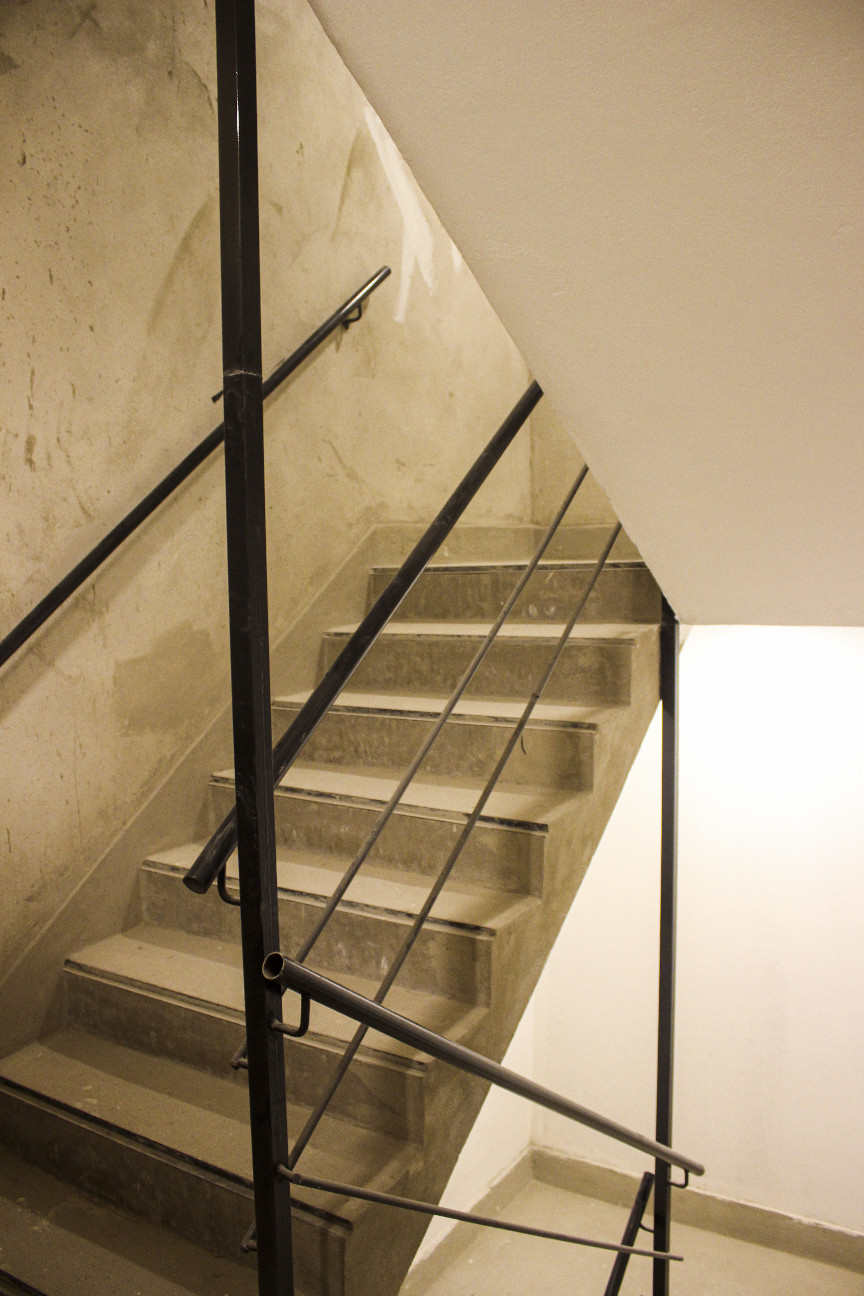

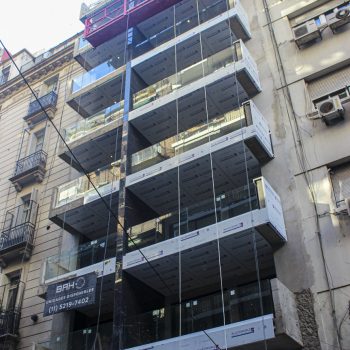

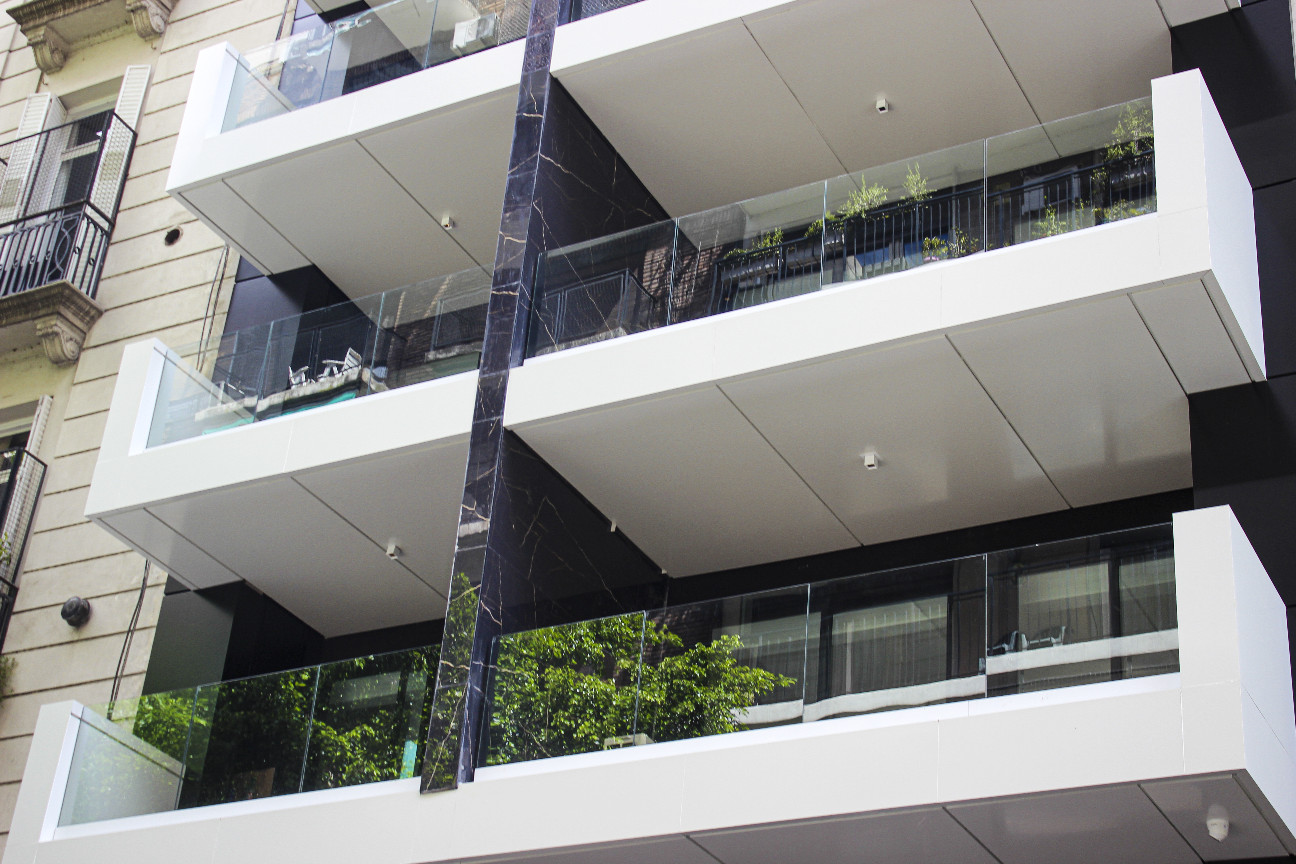

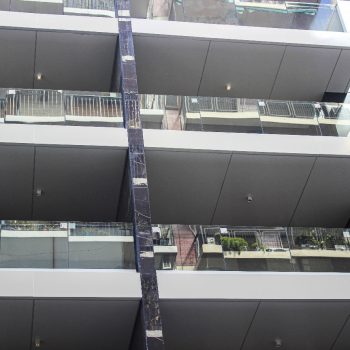

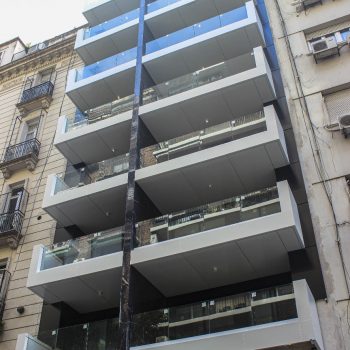

Se completó estructura en su totalidad, incluyendo sala de máquinas

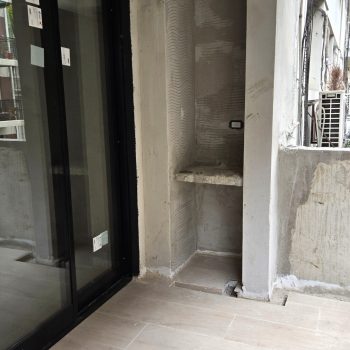

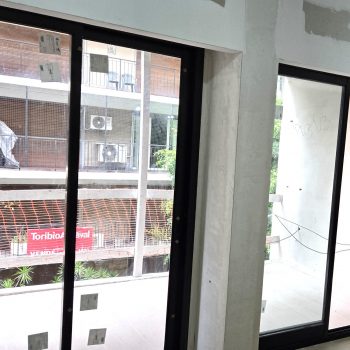

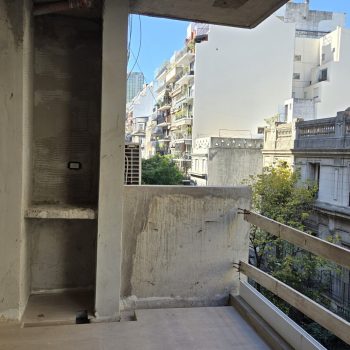

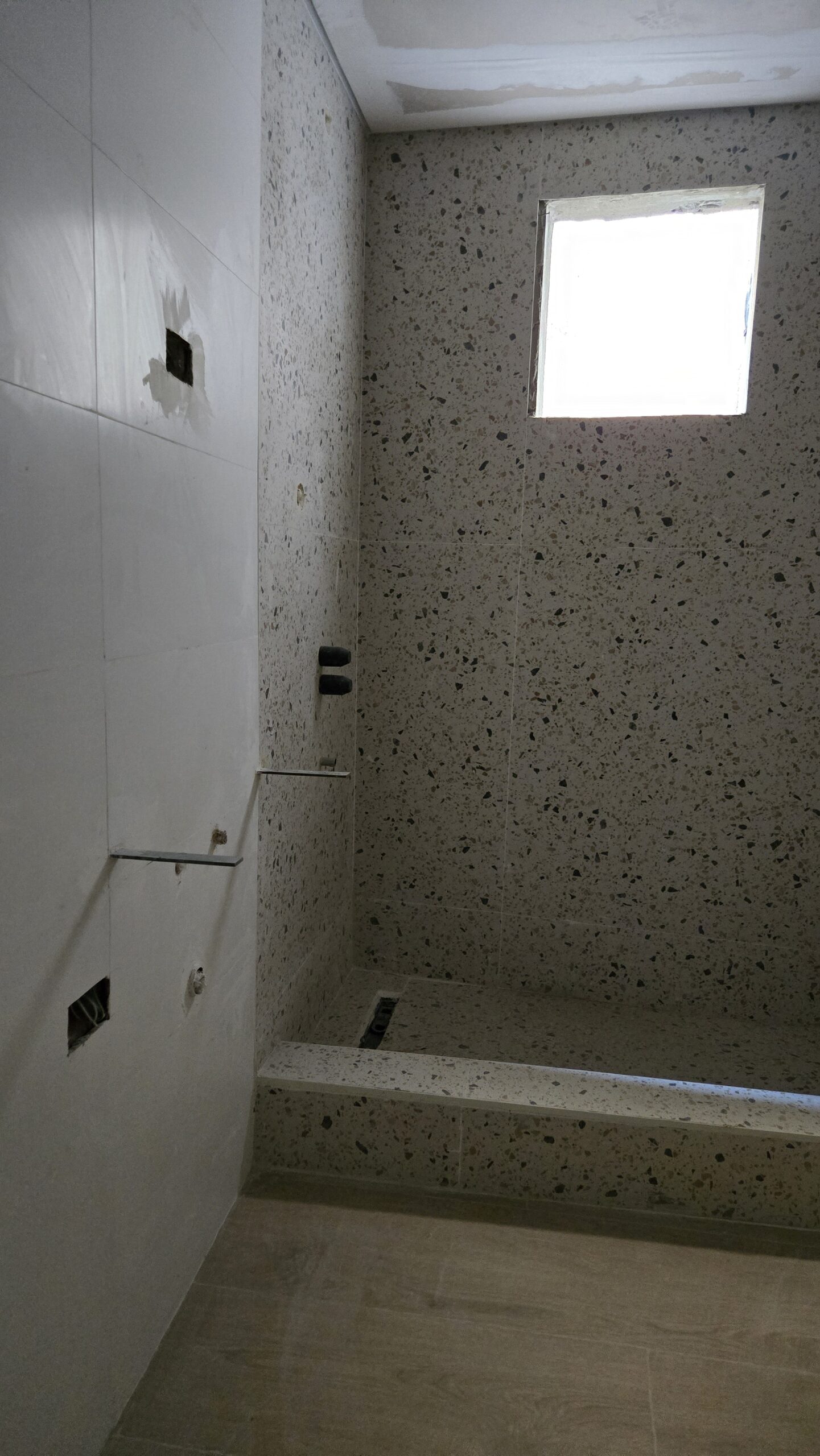

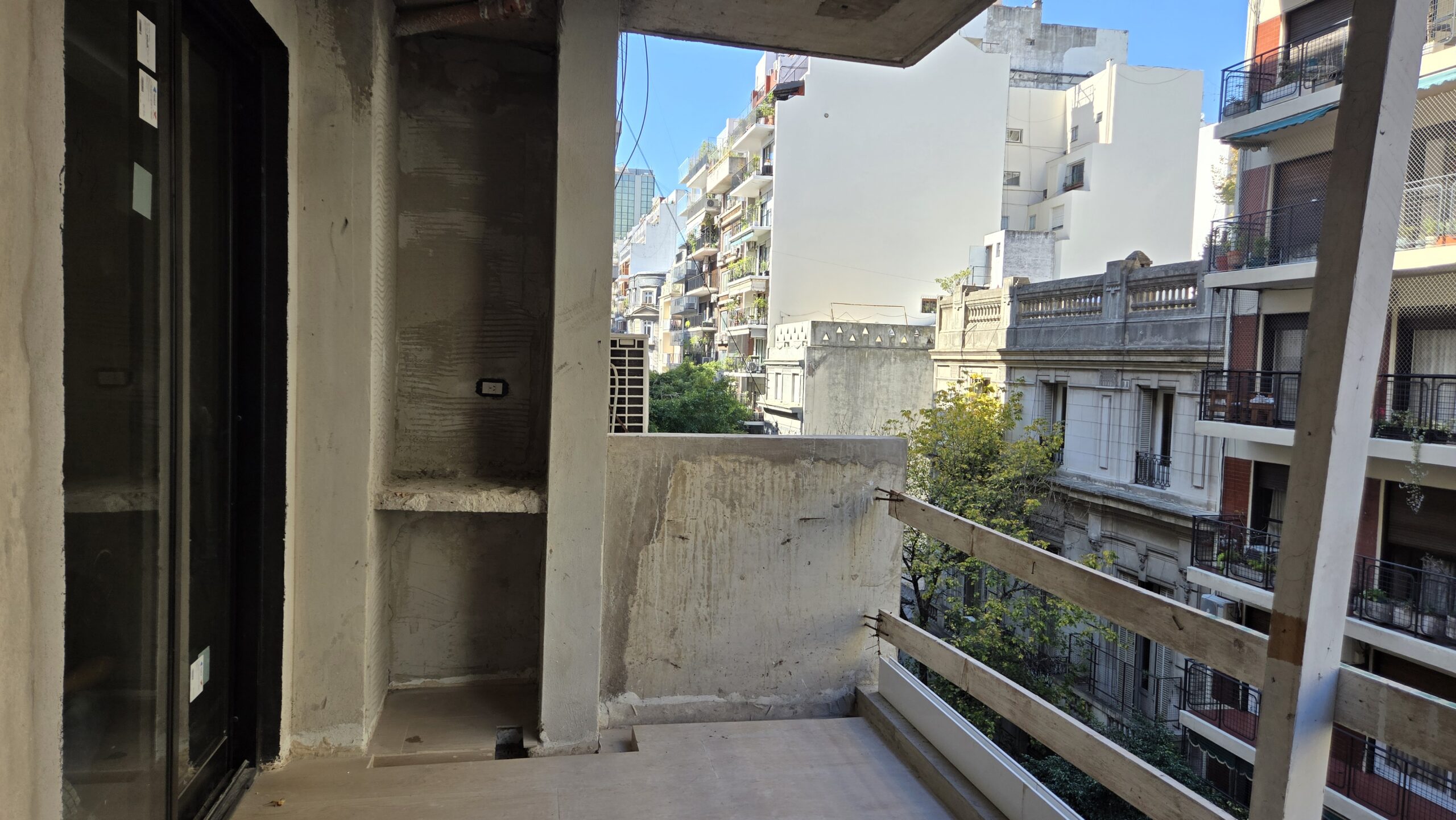

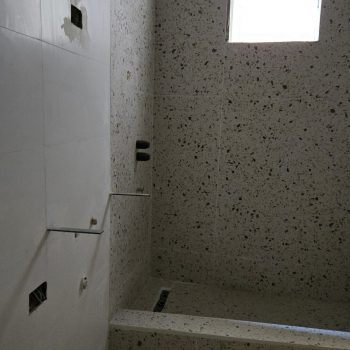

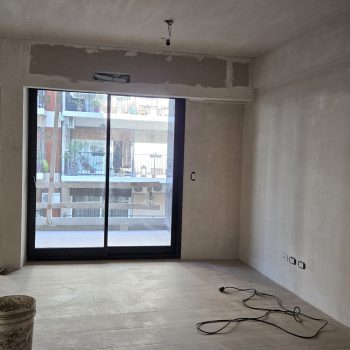

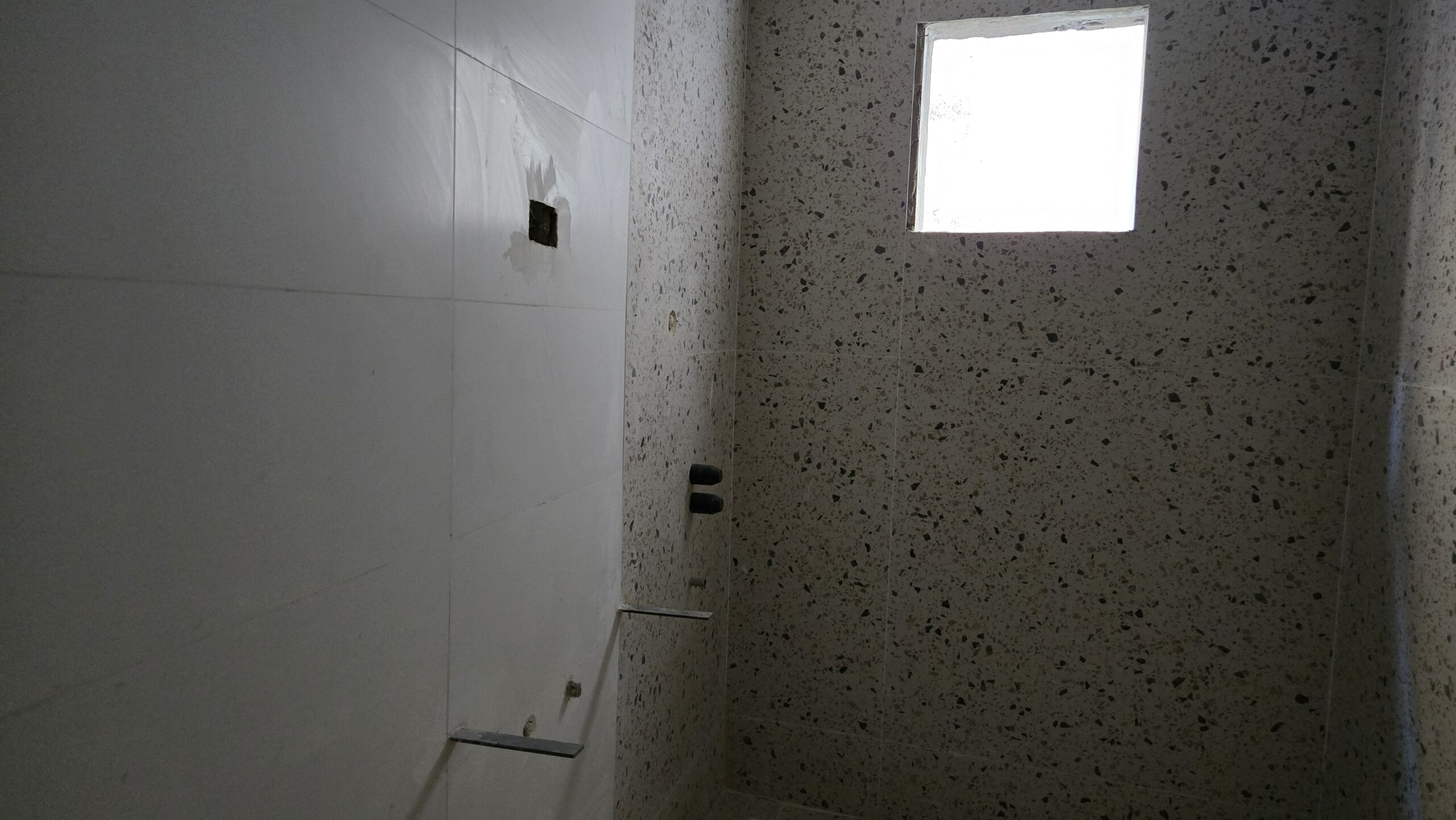

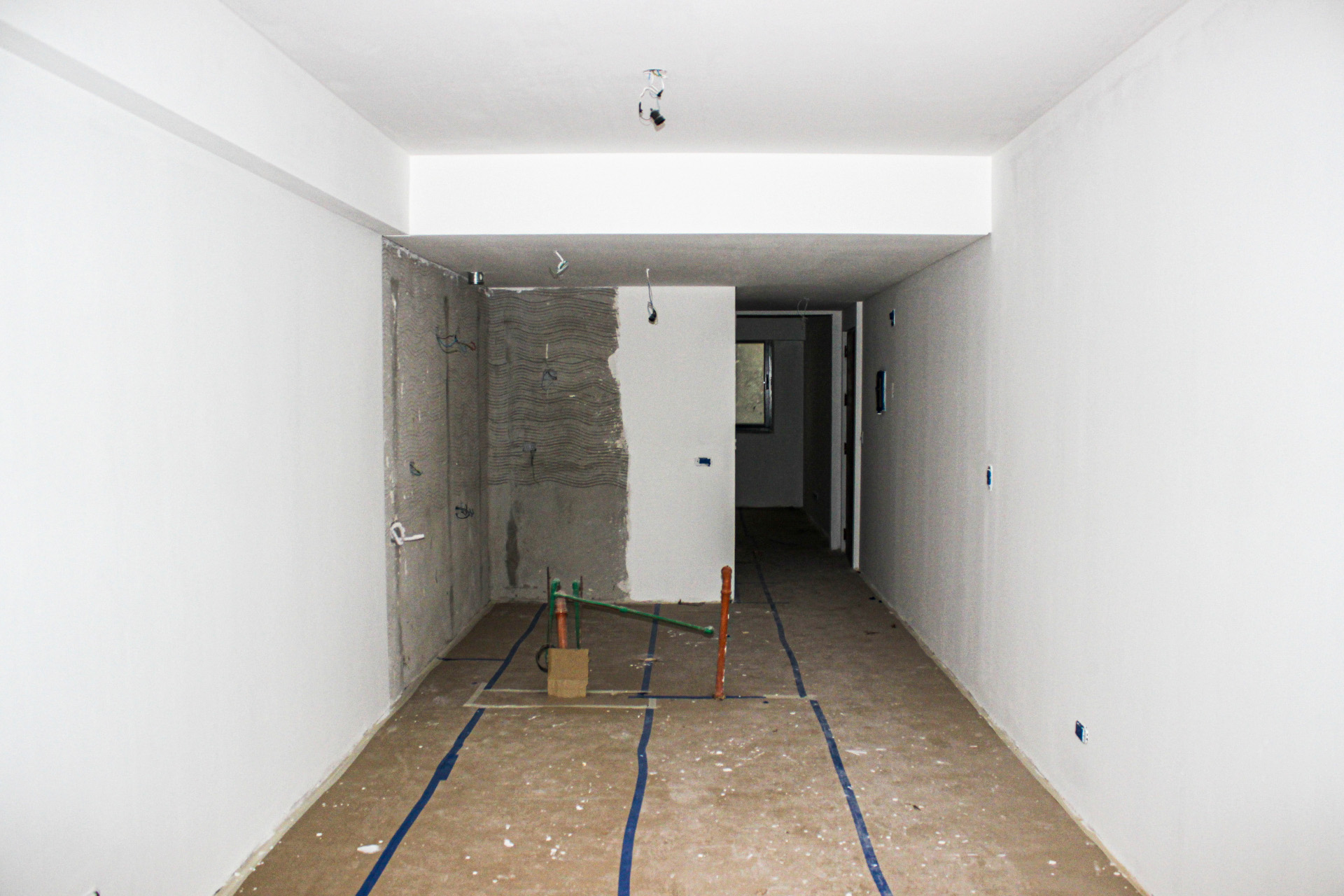

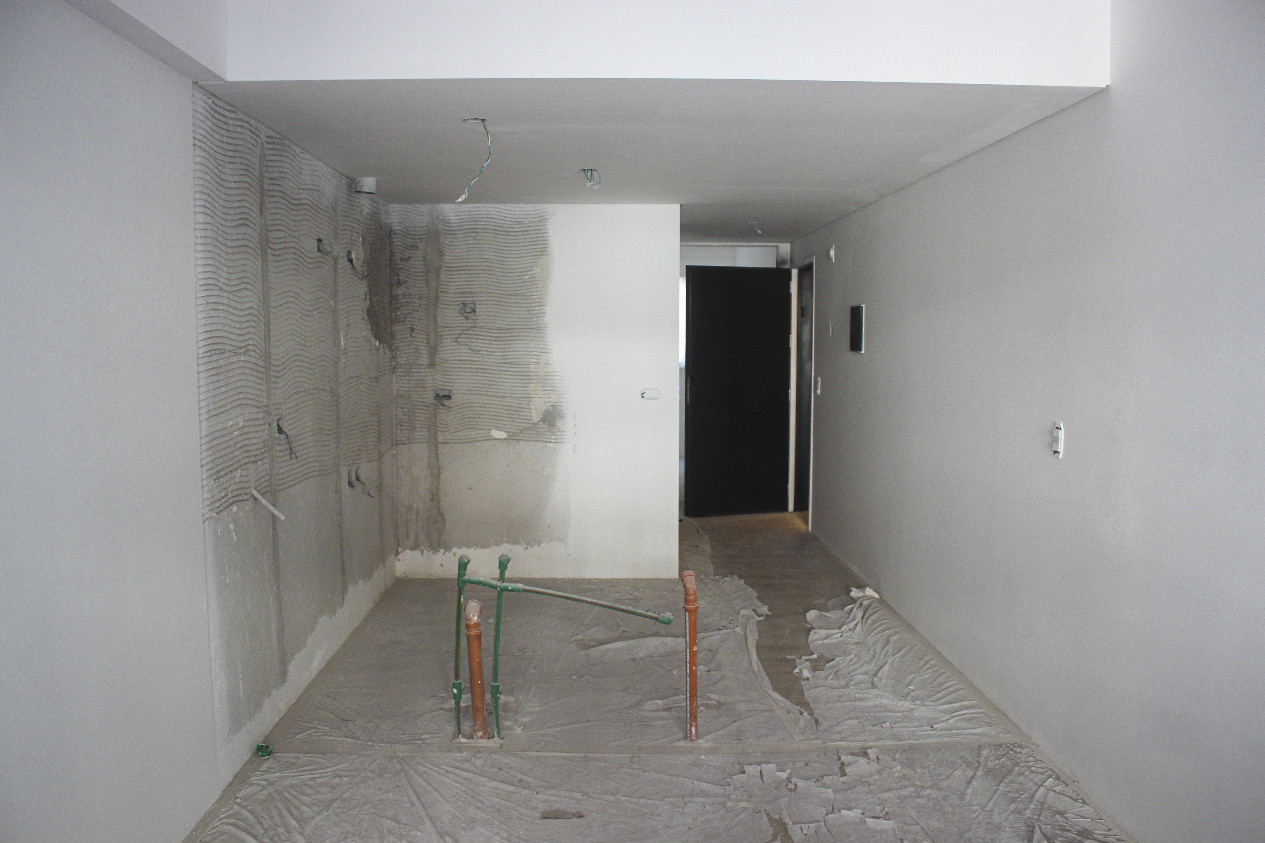

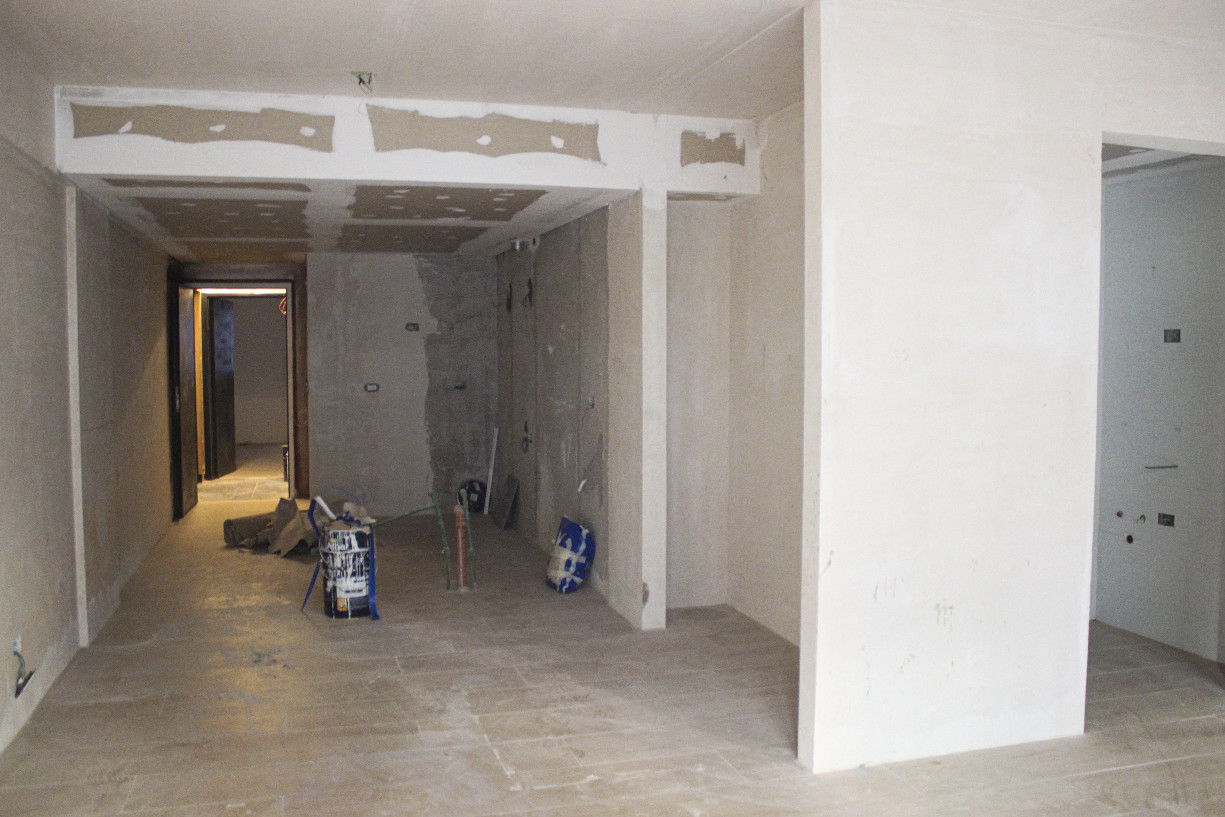

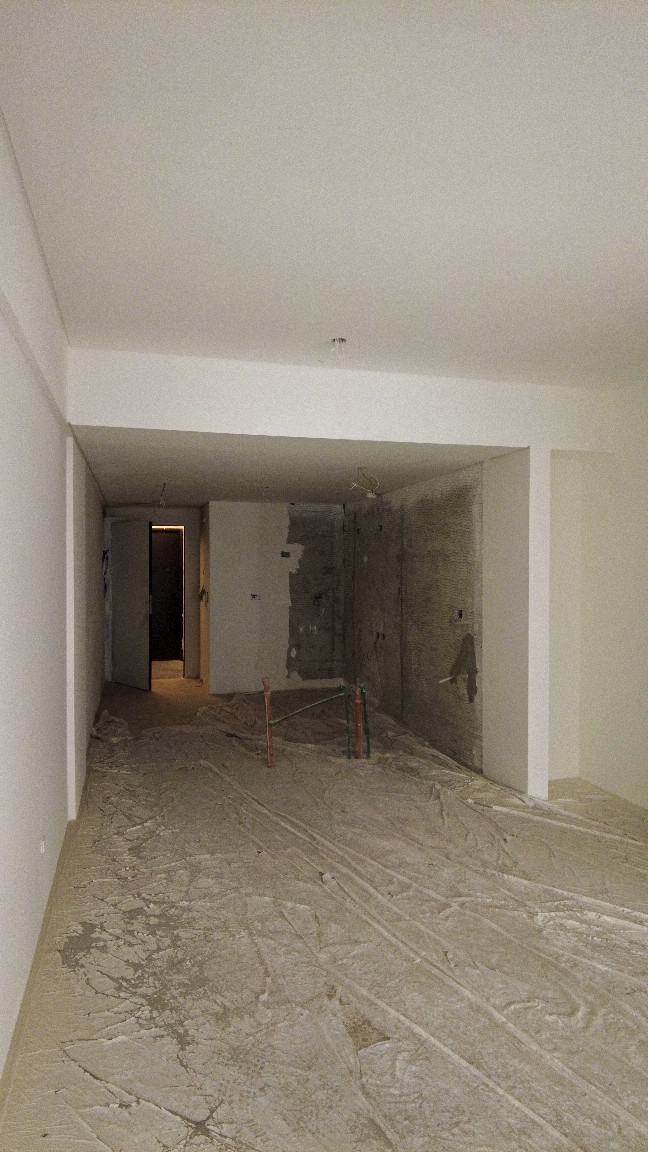

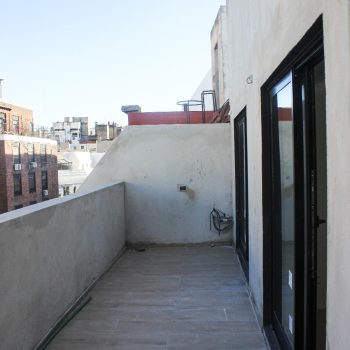

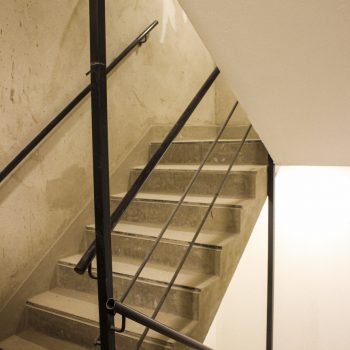

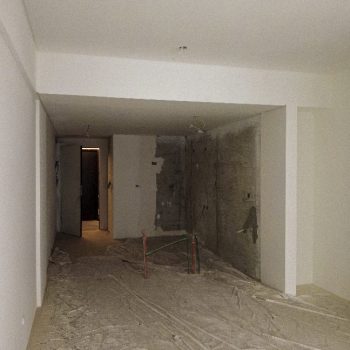

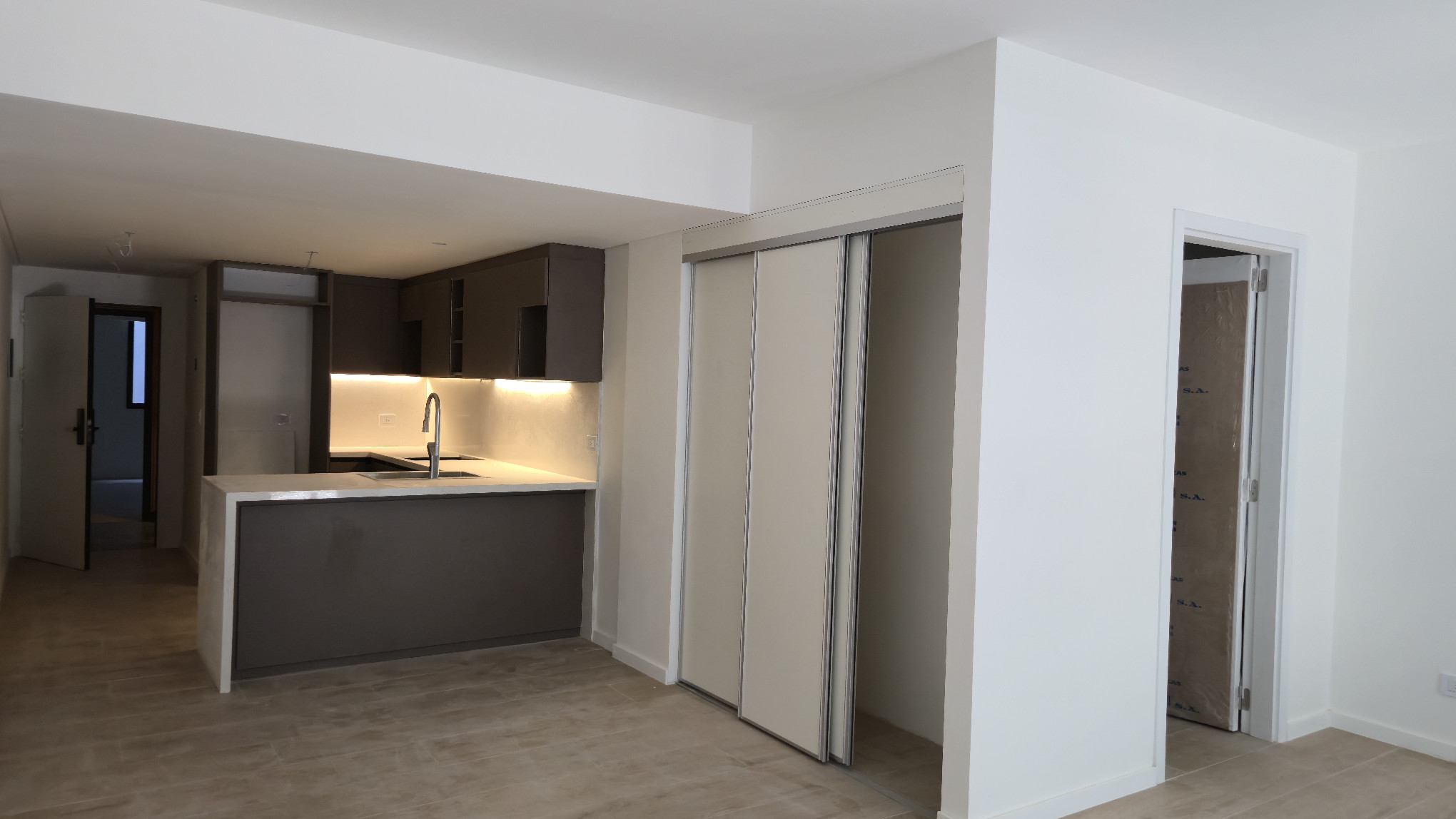

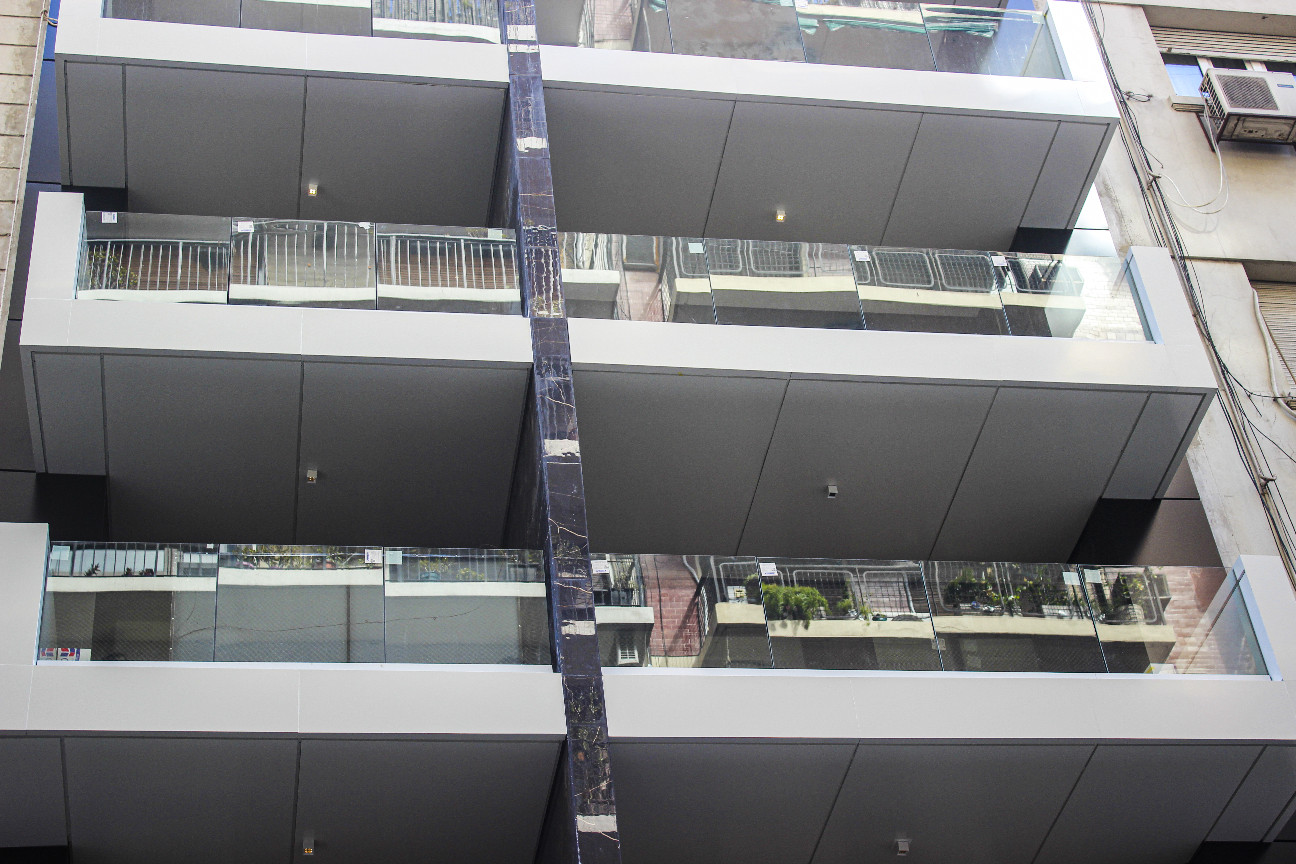

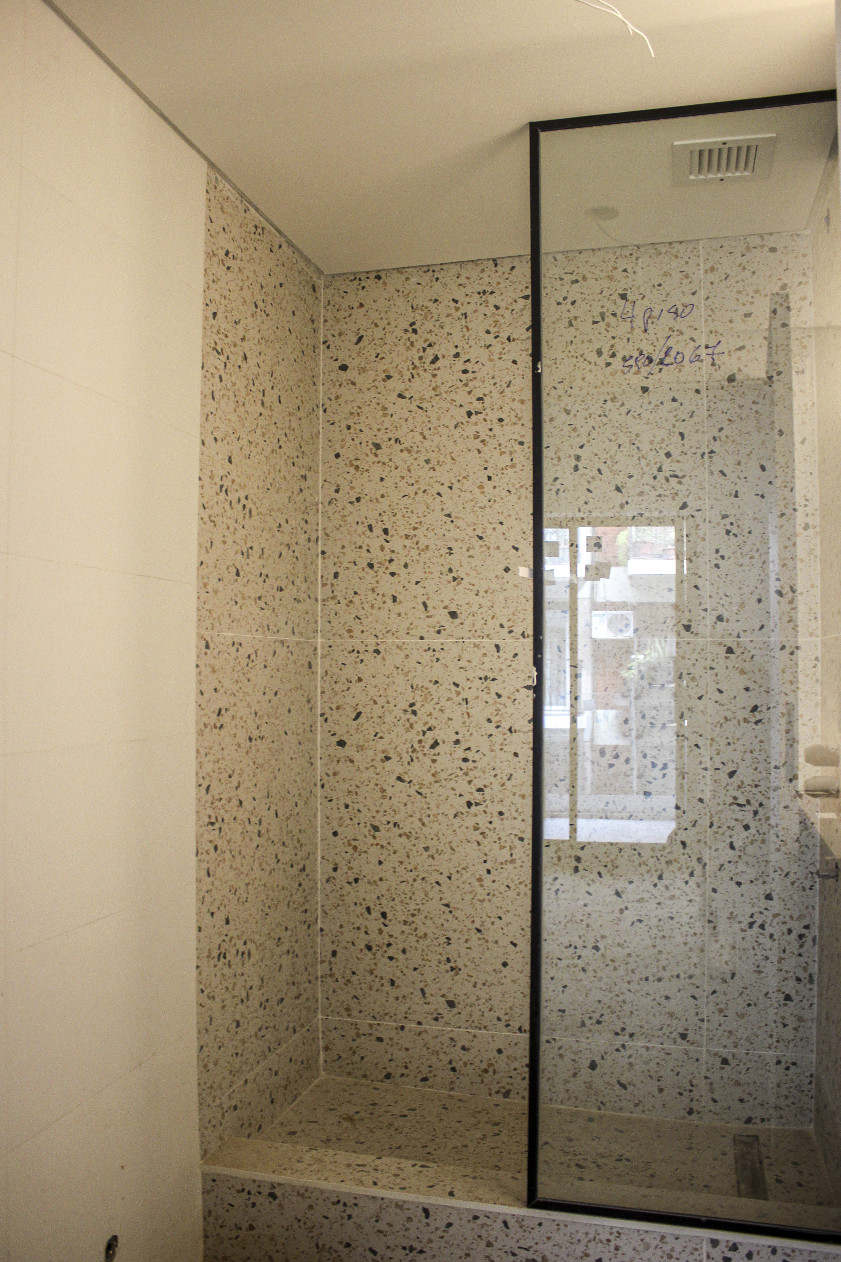

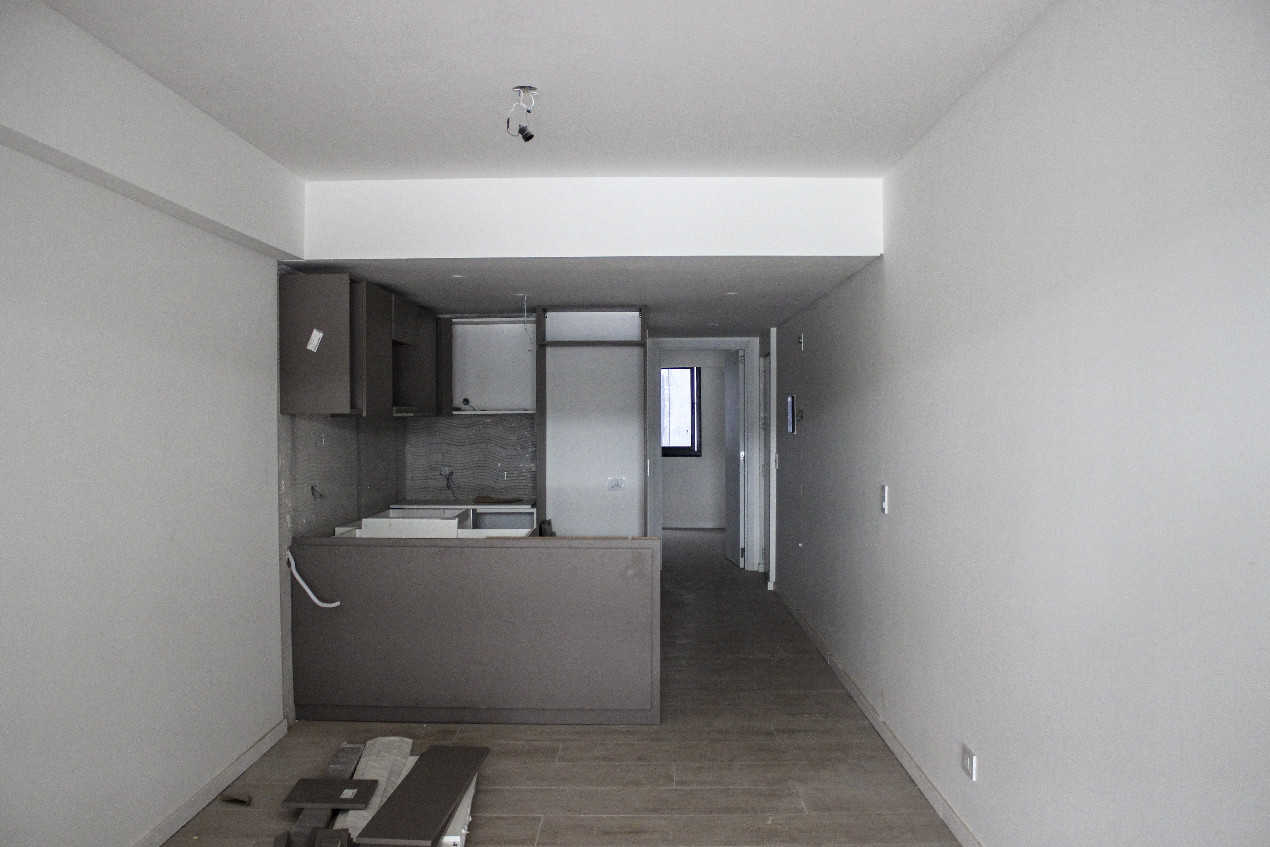

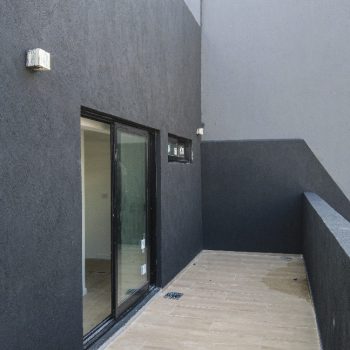

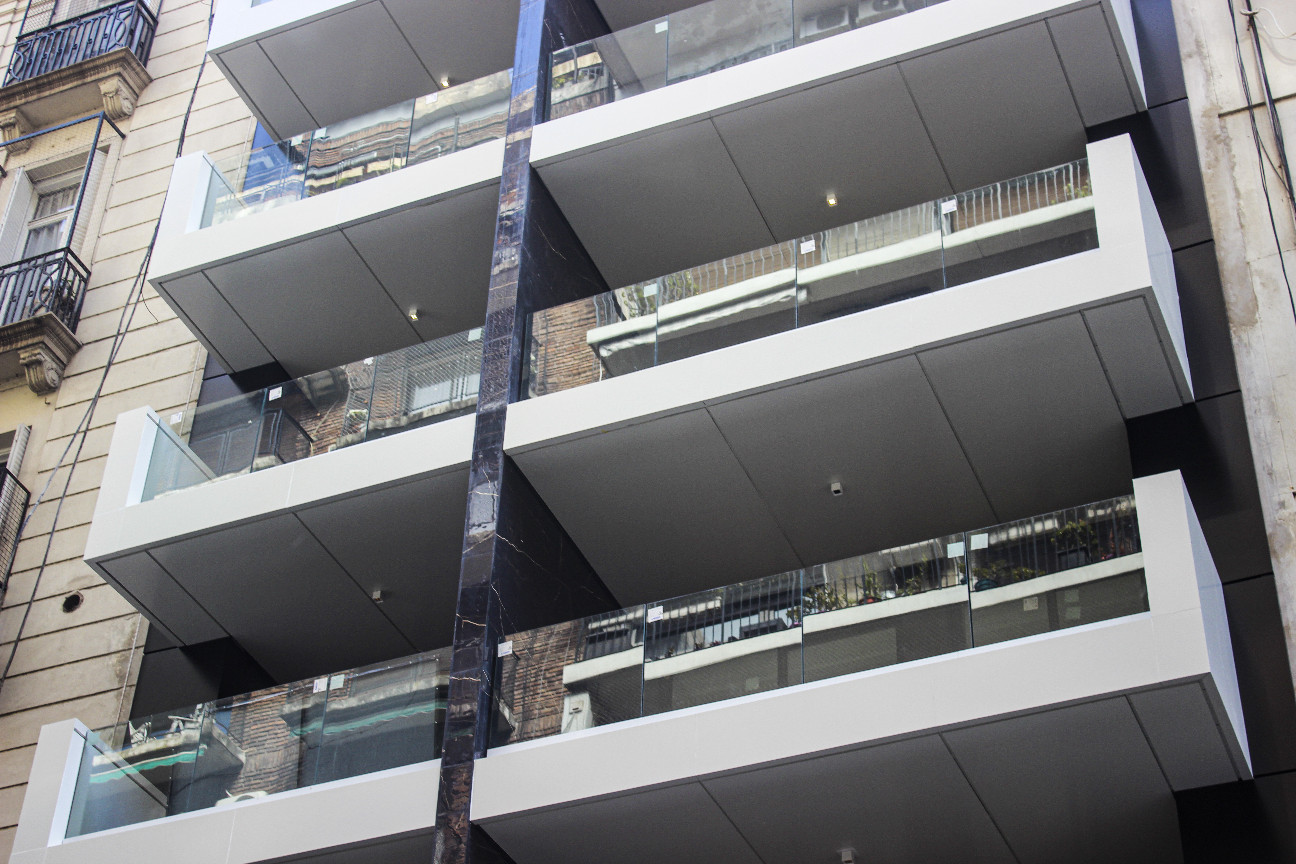

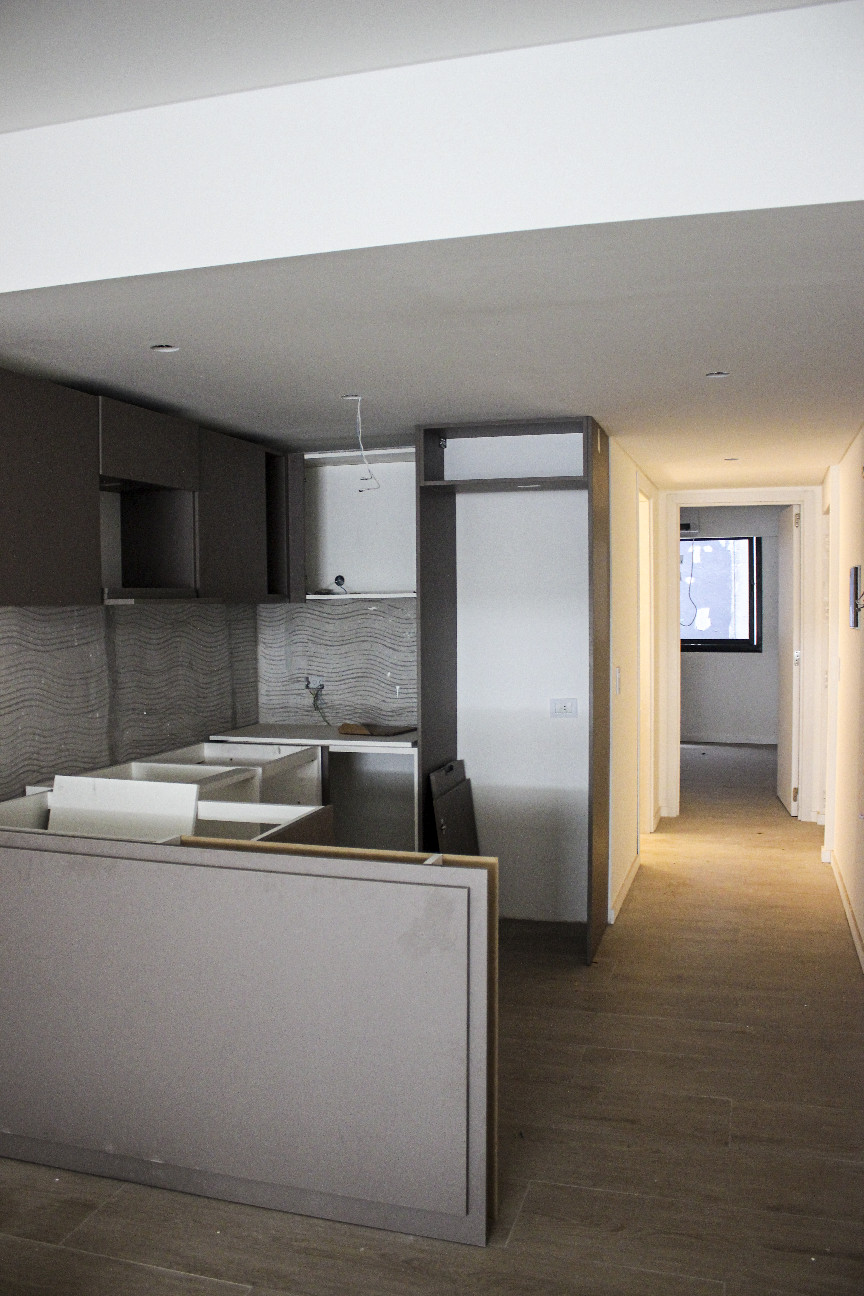

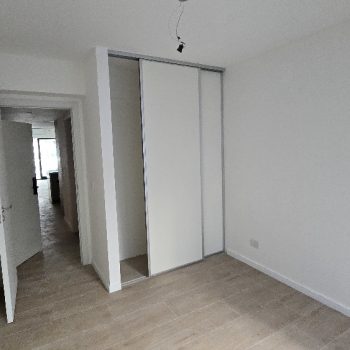

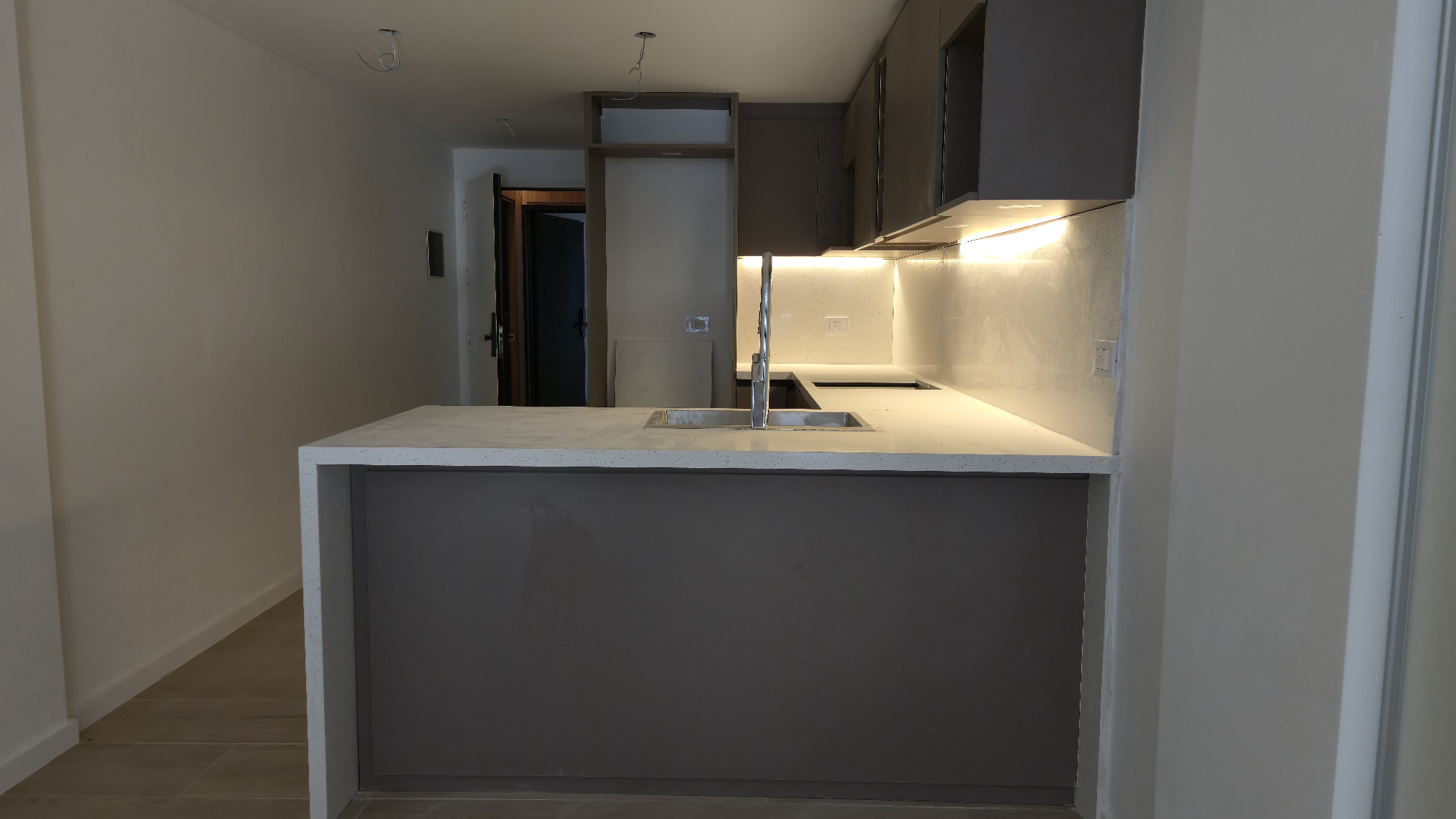

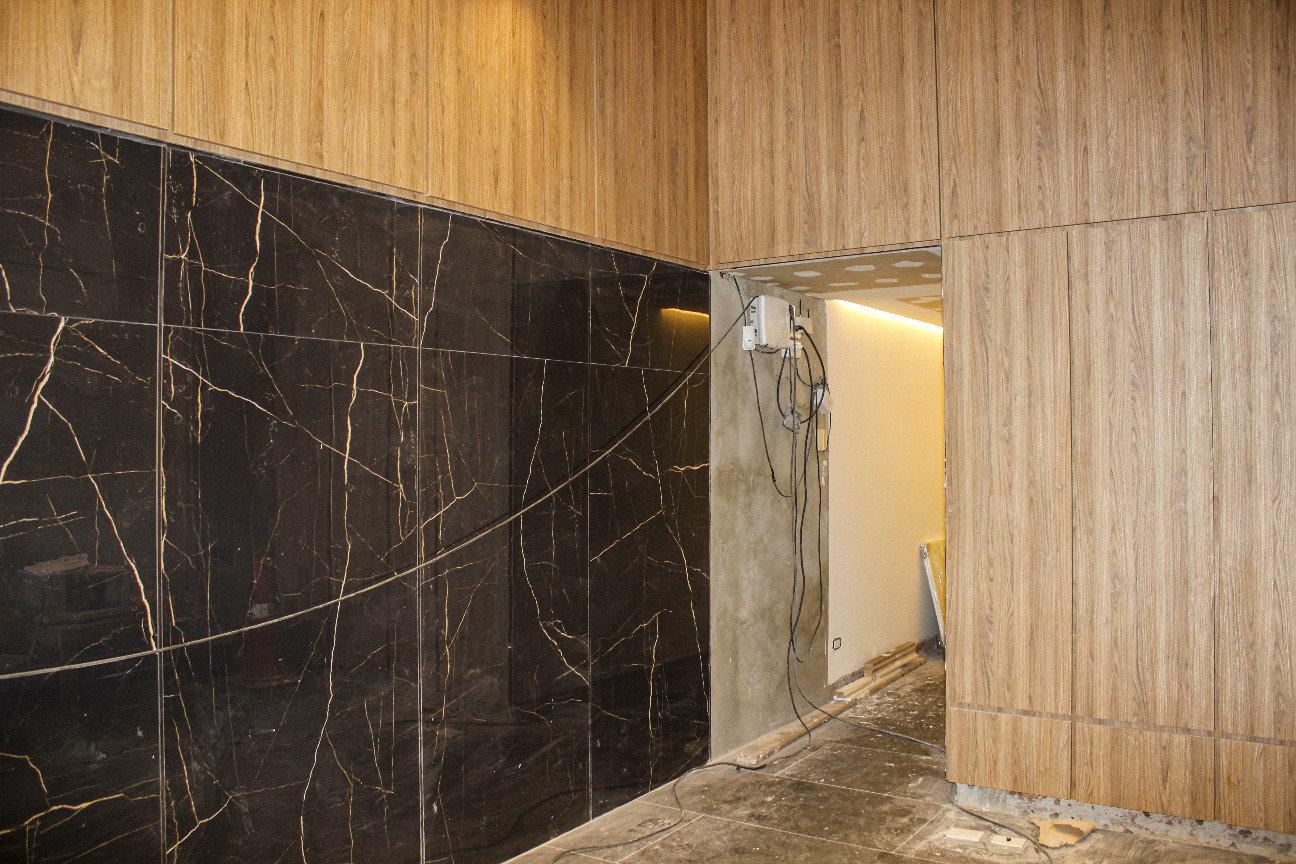

Levantada la mampostería en la totalidad de los pisos, aplique de yeso, revoque y revestimiento de baños en la totalidad de las unidades. Colocación de piso interior en todos los pisos de unidades funcionales. Colocación en balcones y terrazas del 2° al 9°. Colocación de mamparas de ducha en todas las unidades.

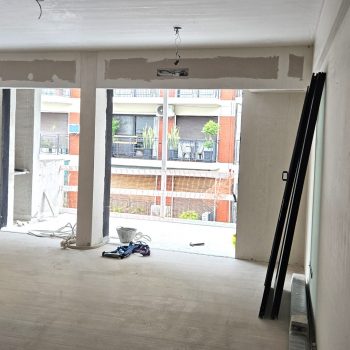

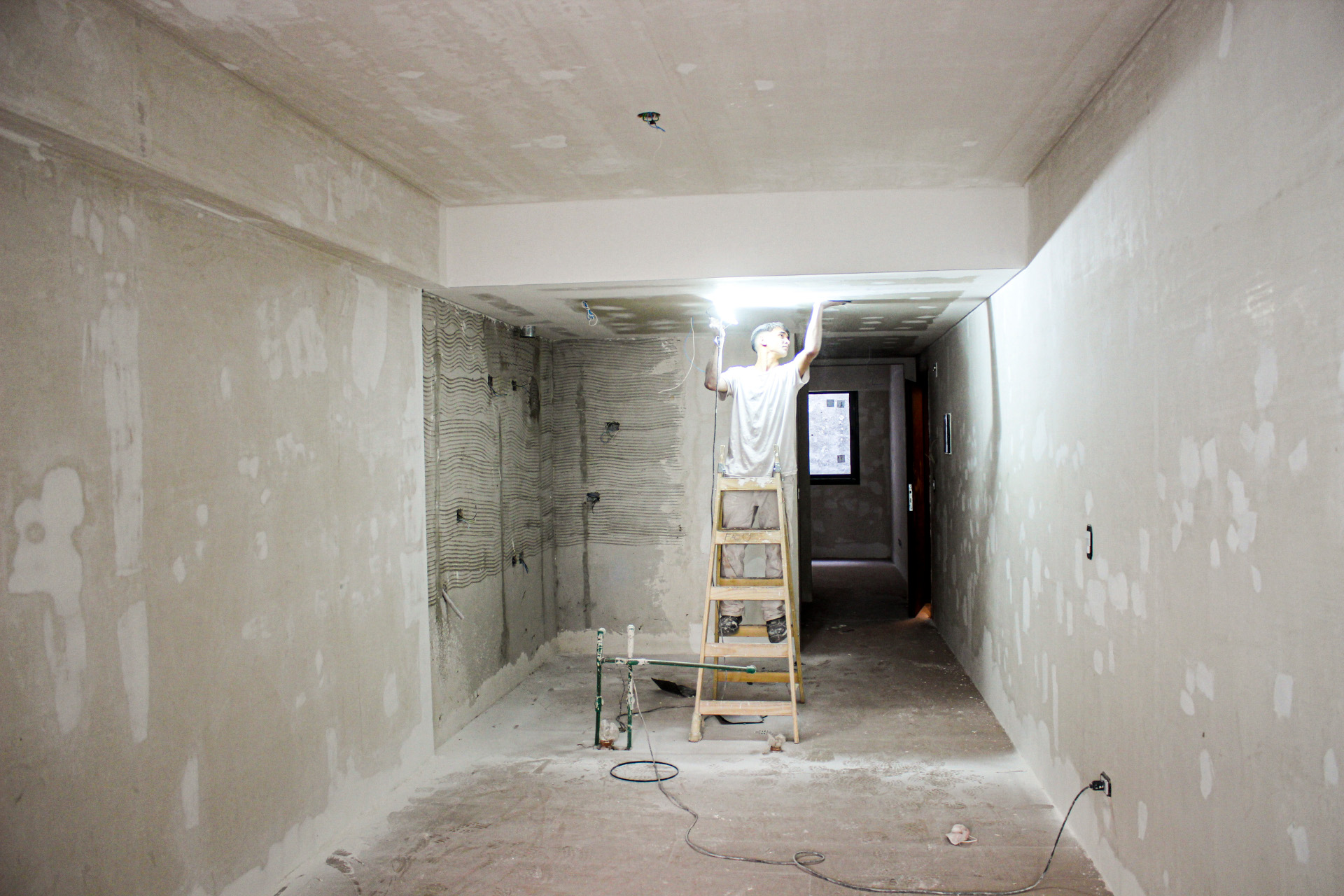

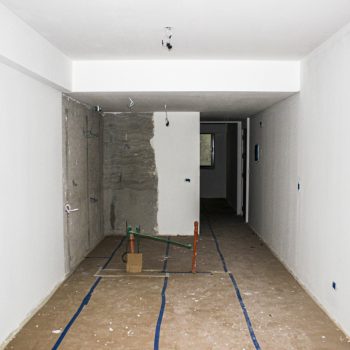

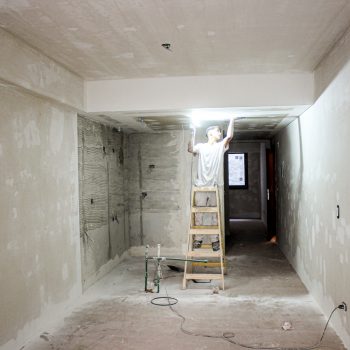

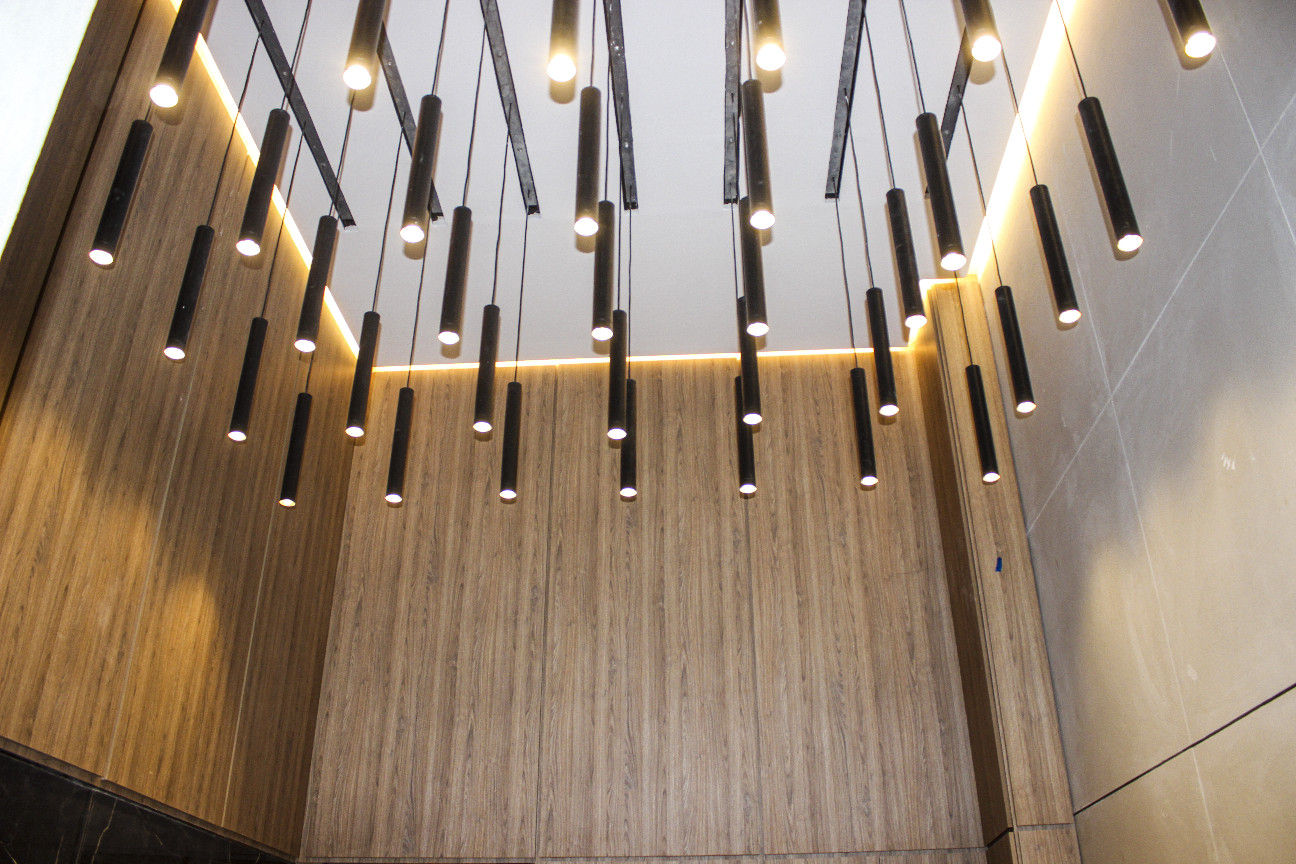

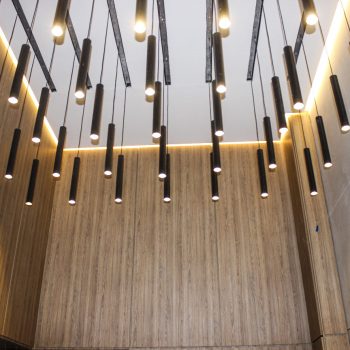

Cableado en la totalidad de las unidades y colocación de luces led en palieres. Empezó la colocación de luz led en interior de unidades.

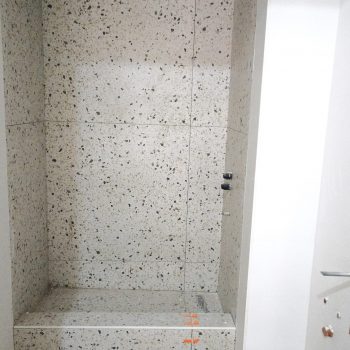

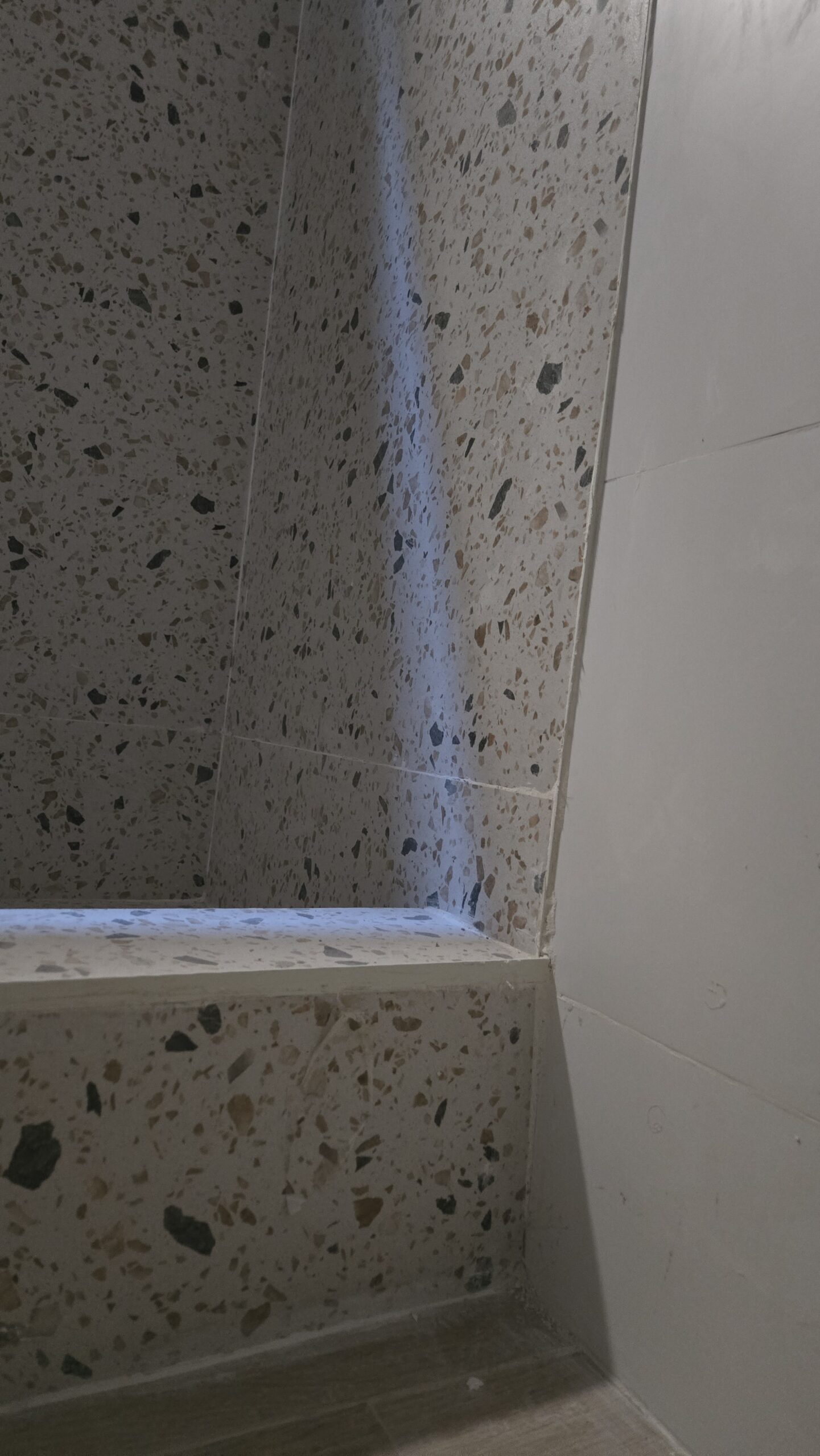

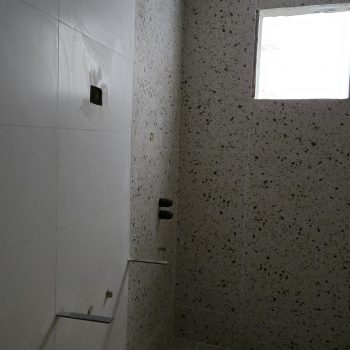

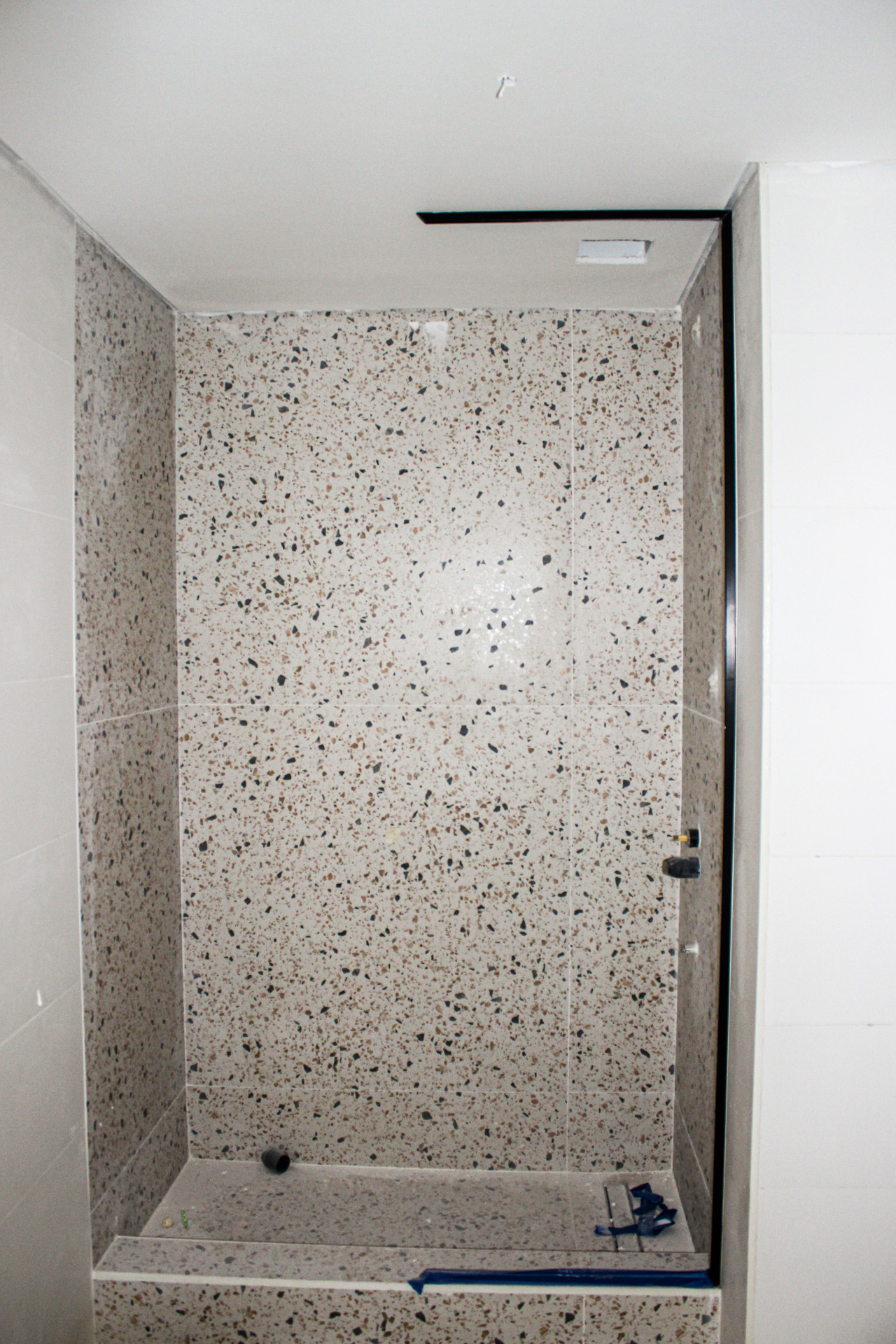

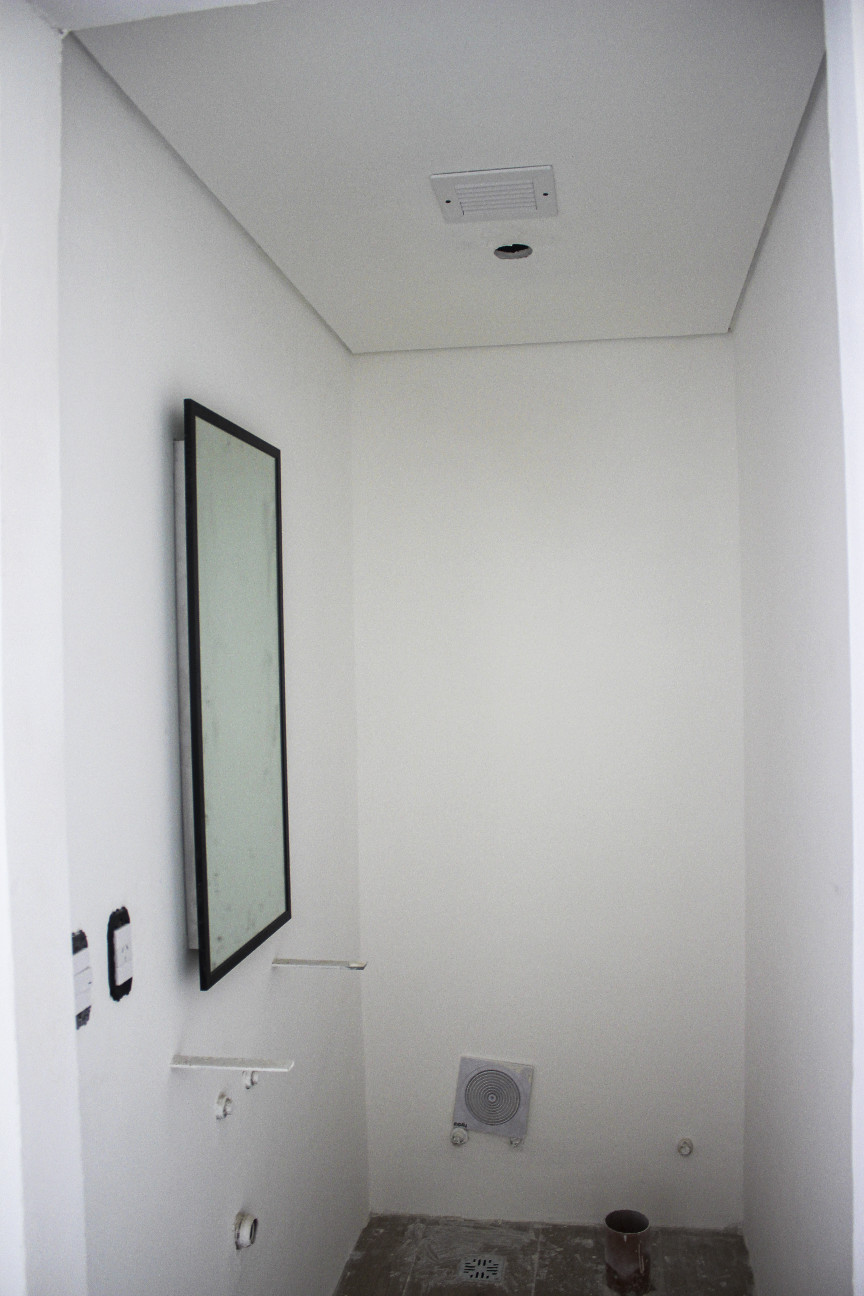

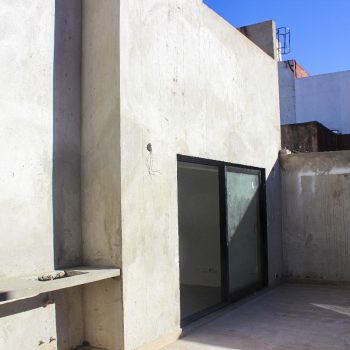

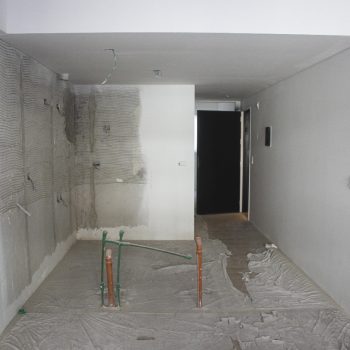

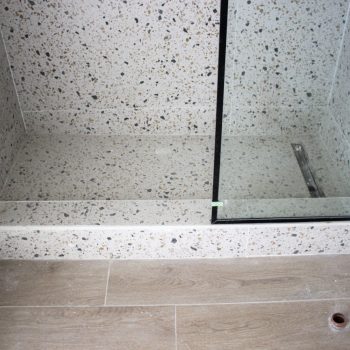

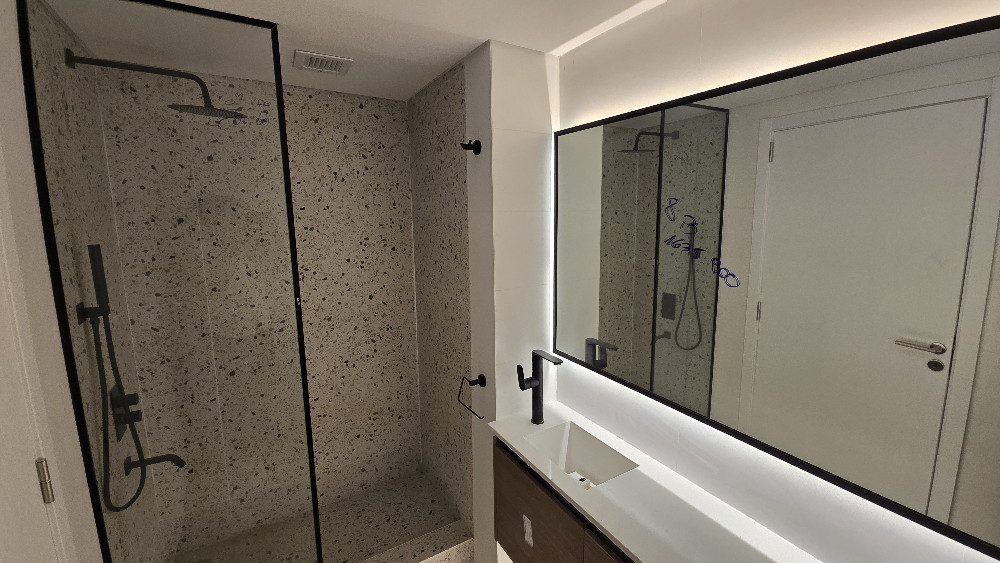

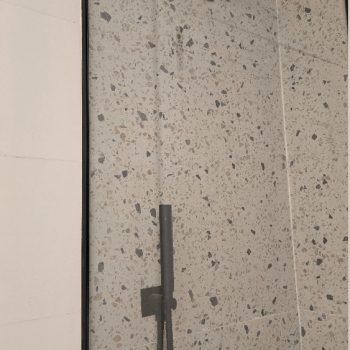

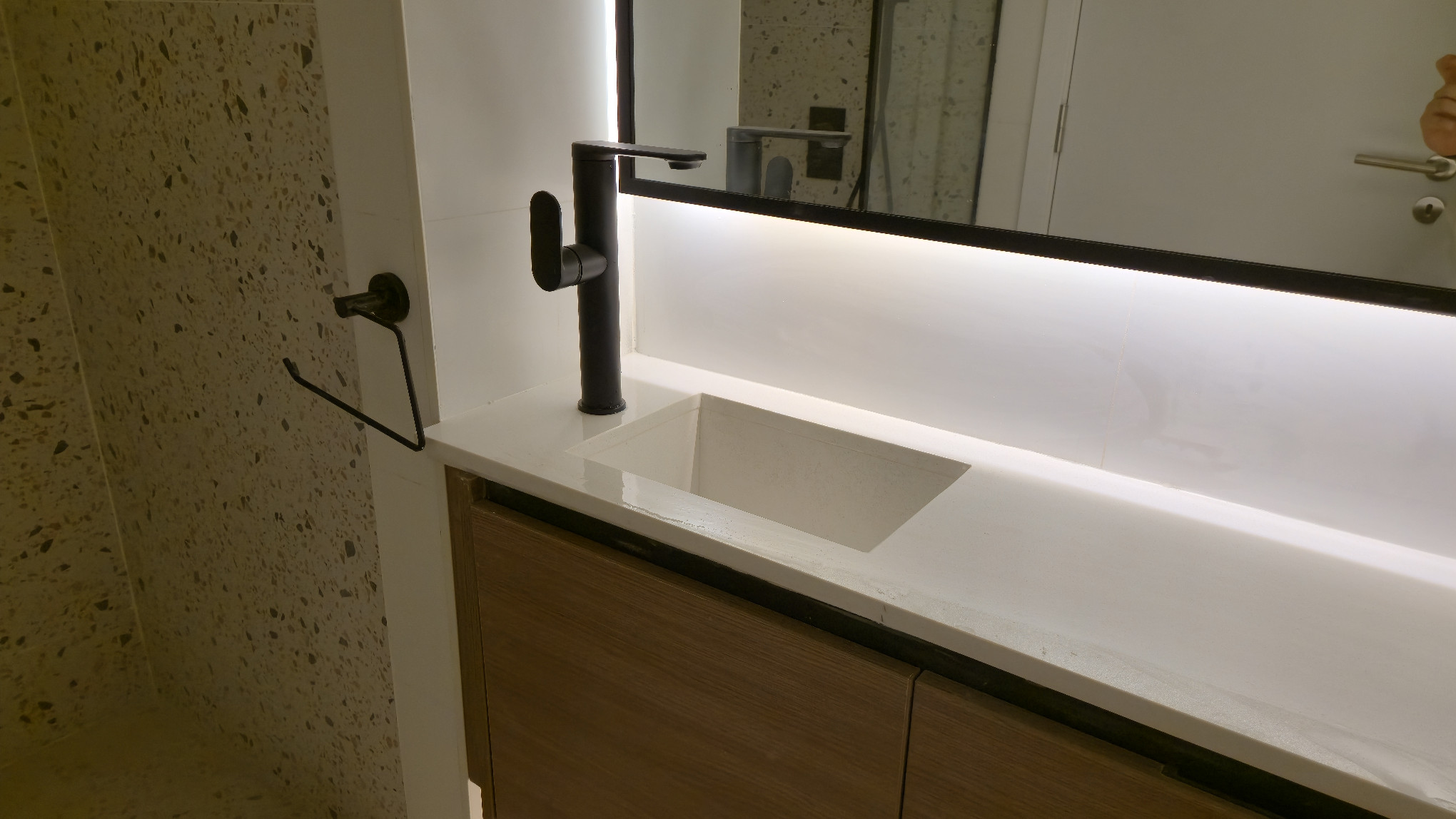

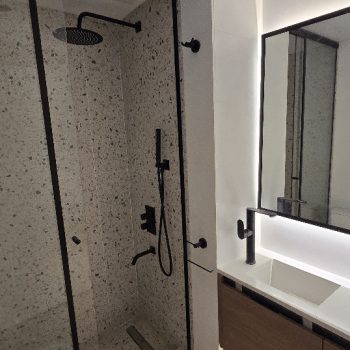

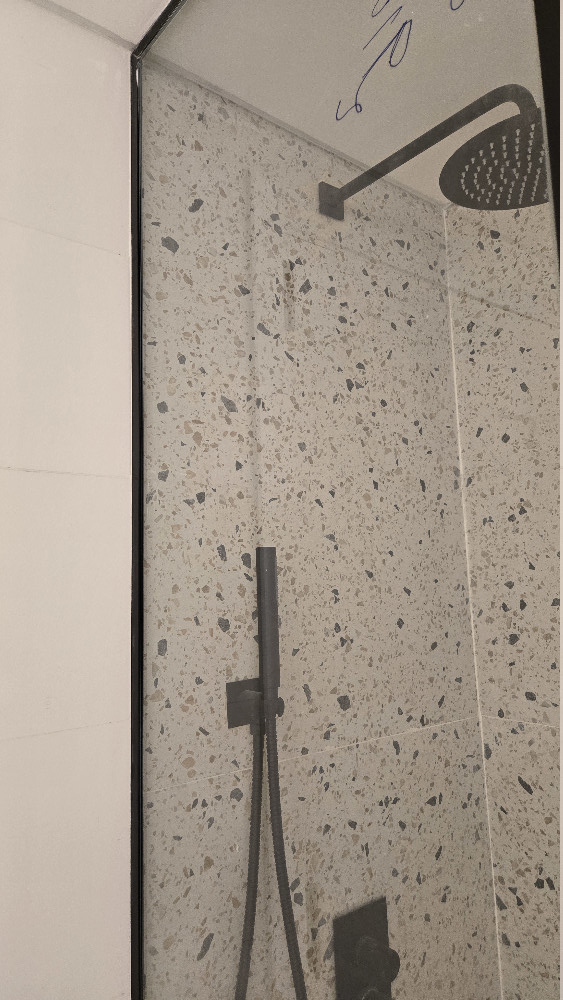

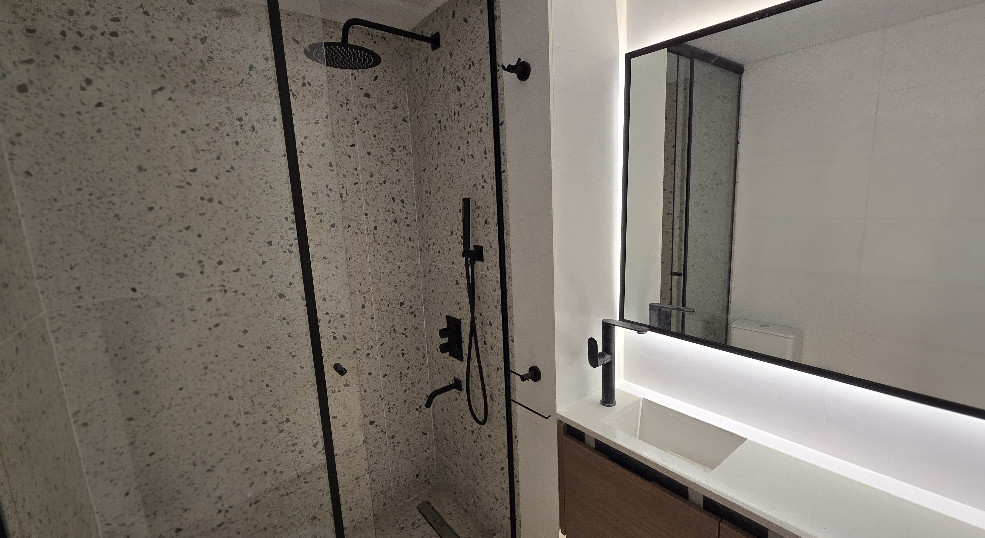

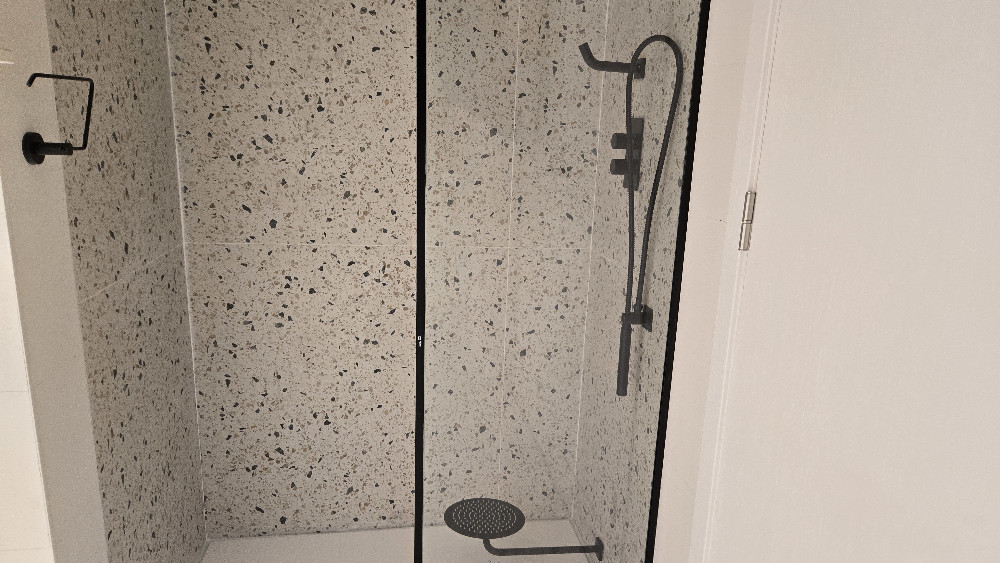

Colocación de premarcos de ducha, finalización de cañerías y conexiones del rubro. Dieron comienzo al funcionamiento de las bombas de agua. Cañería de gas, cloacal, pluvial, sanitaria de agua fría y caliente realizado en su totalidad. En brevedad la prueba de funcionamiento de los termotanques centrales.

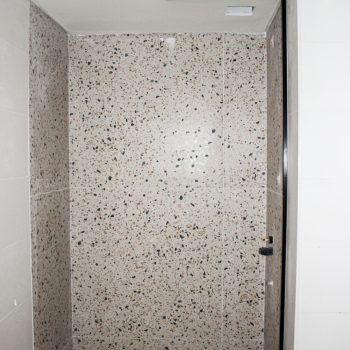

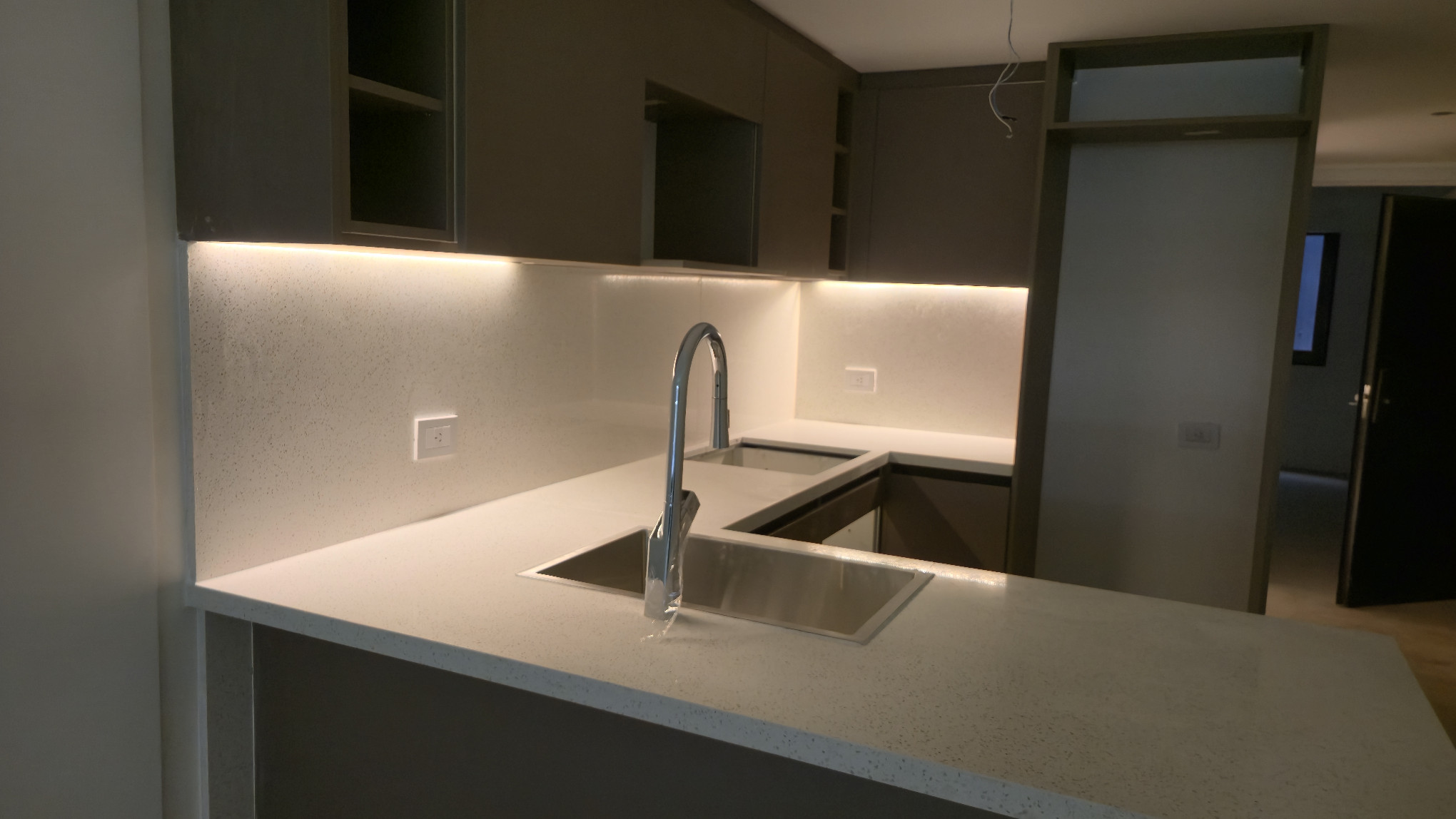

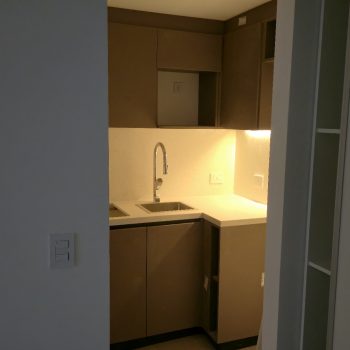

Colocación 100% en todas sus unidades, se realizaron las conexiones finales y alimentación a motores superiores. Compra de los equipos para su colocación después de la segunda mano de pintura.

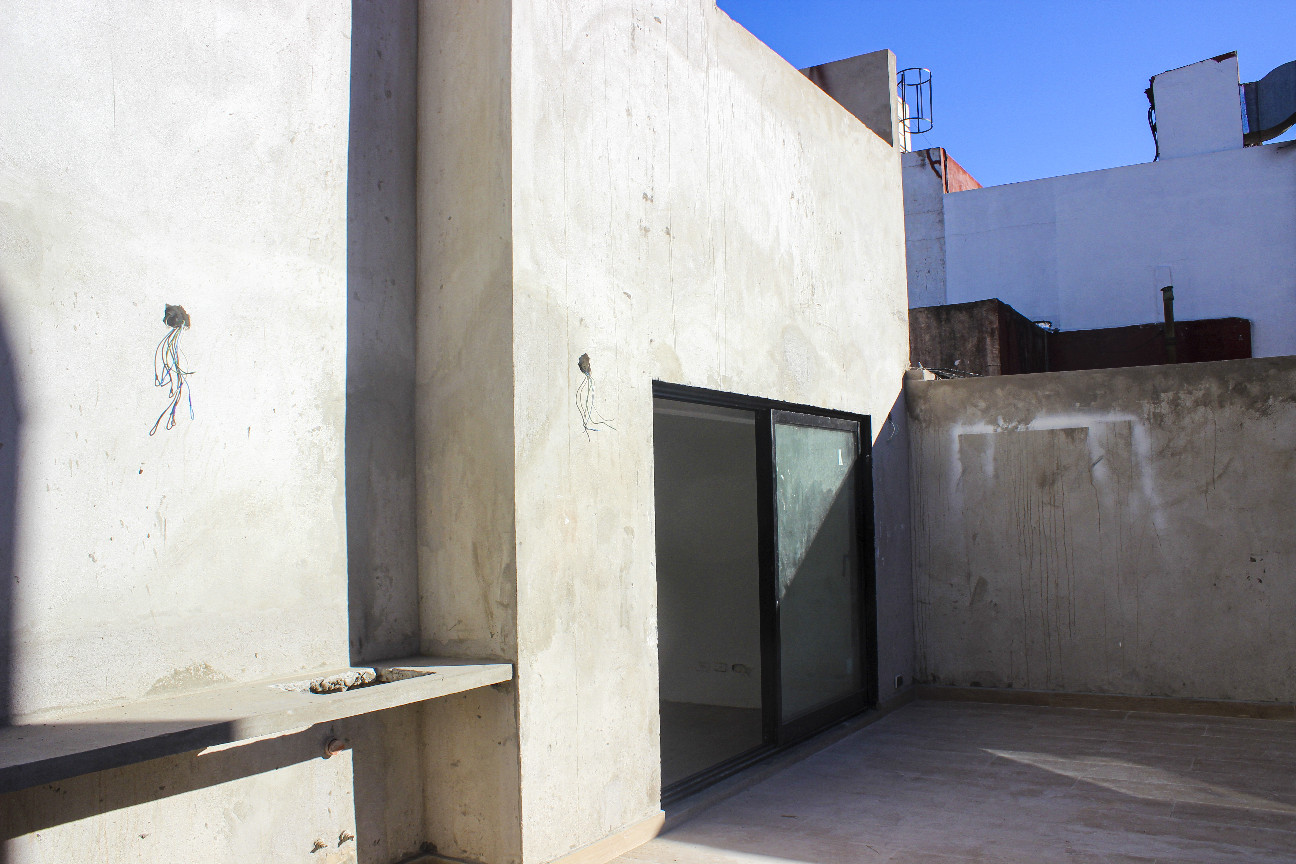

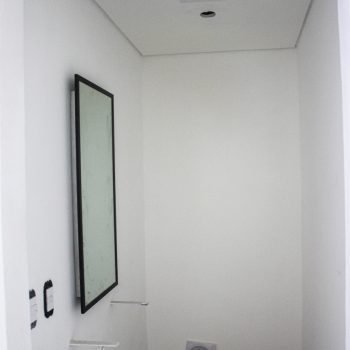

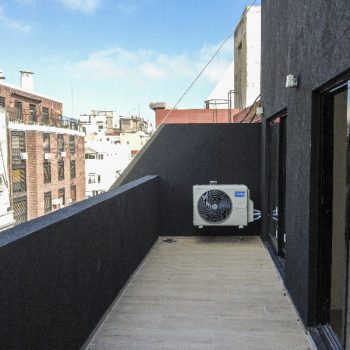

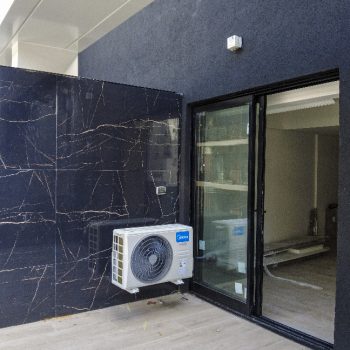

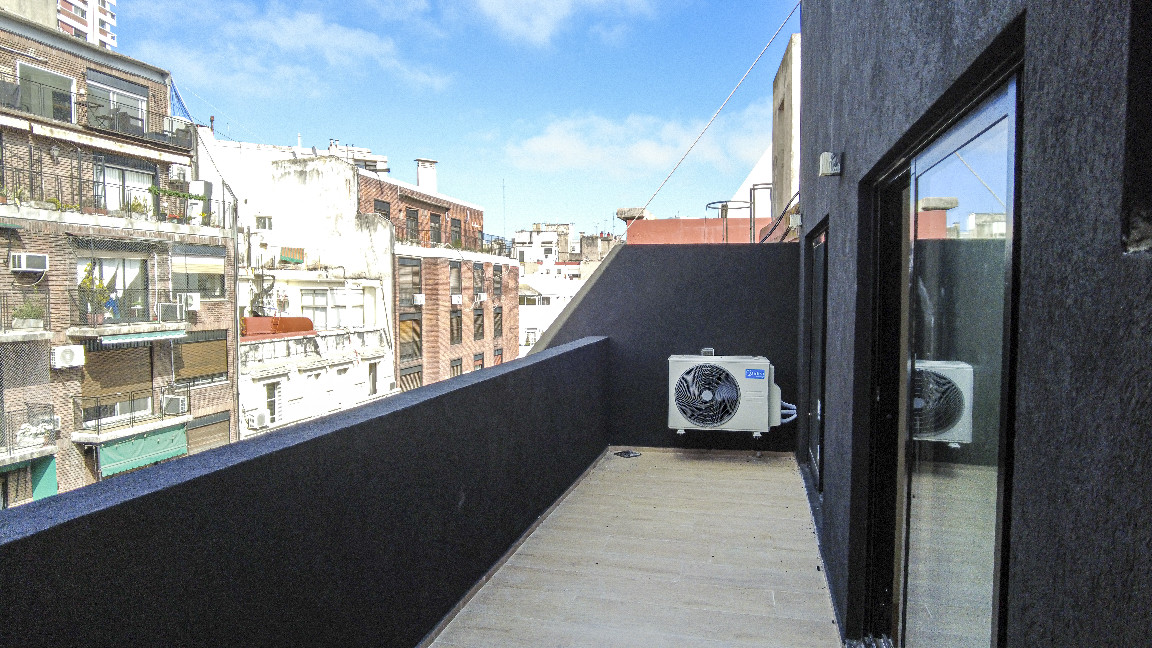

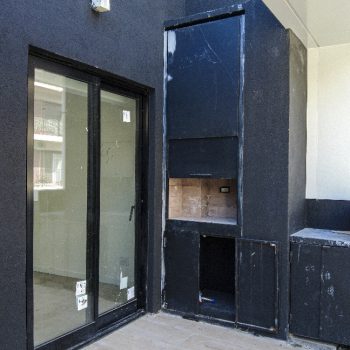

Finalización del rubro en la totalidad de las unidades funcionales, colocación de etapa en zonas comunes, resta planta baja, el resto colocado en su totalidad.

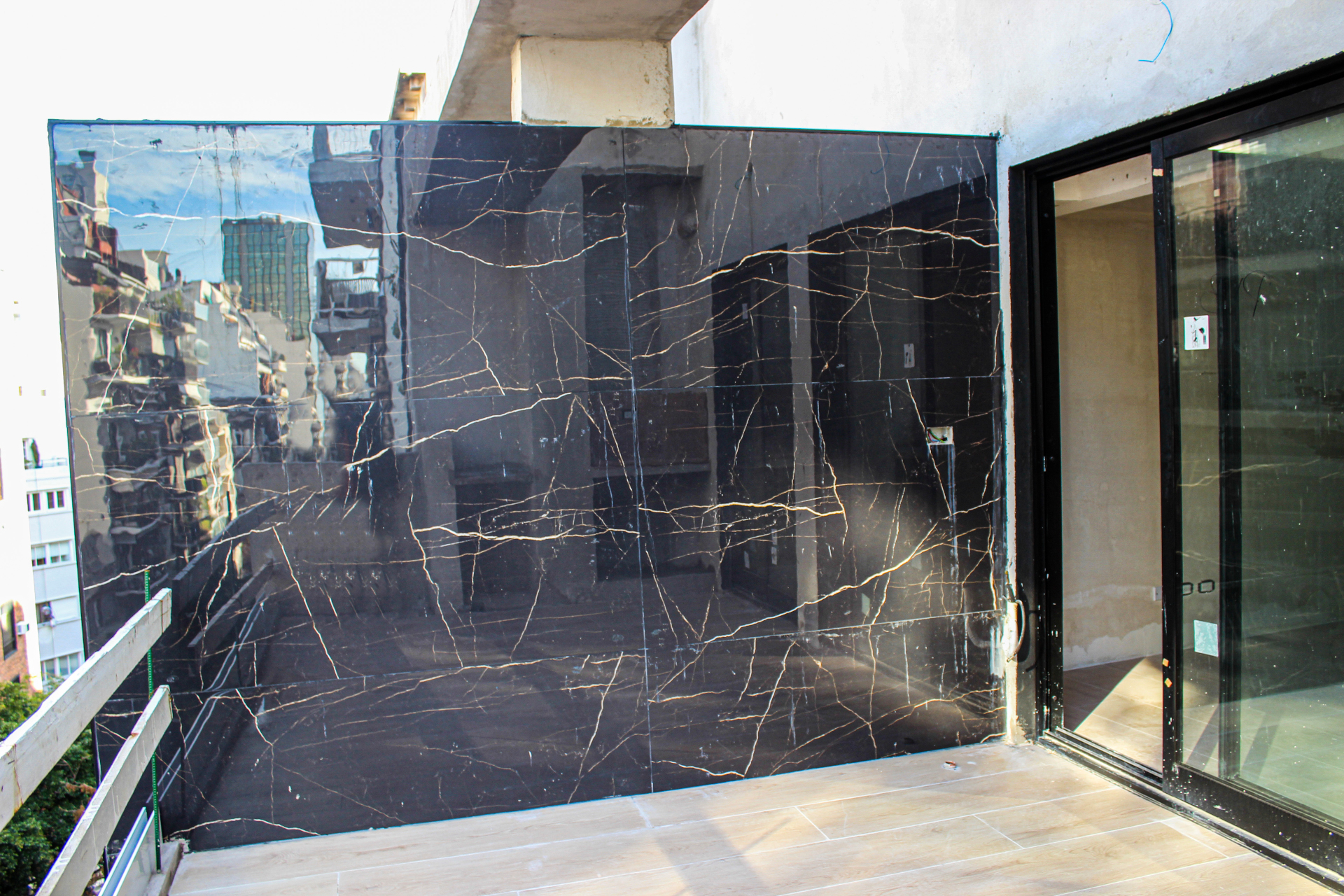

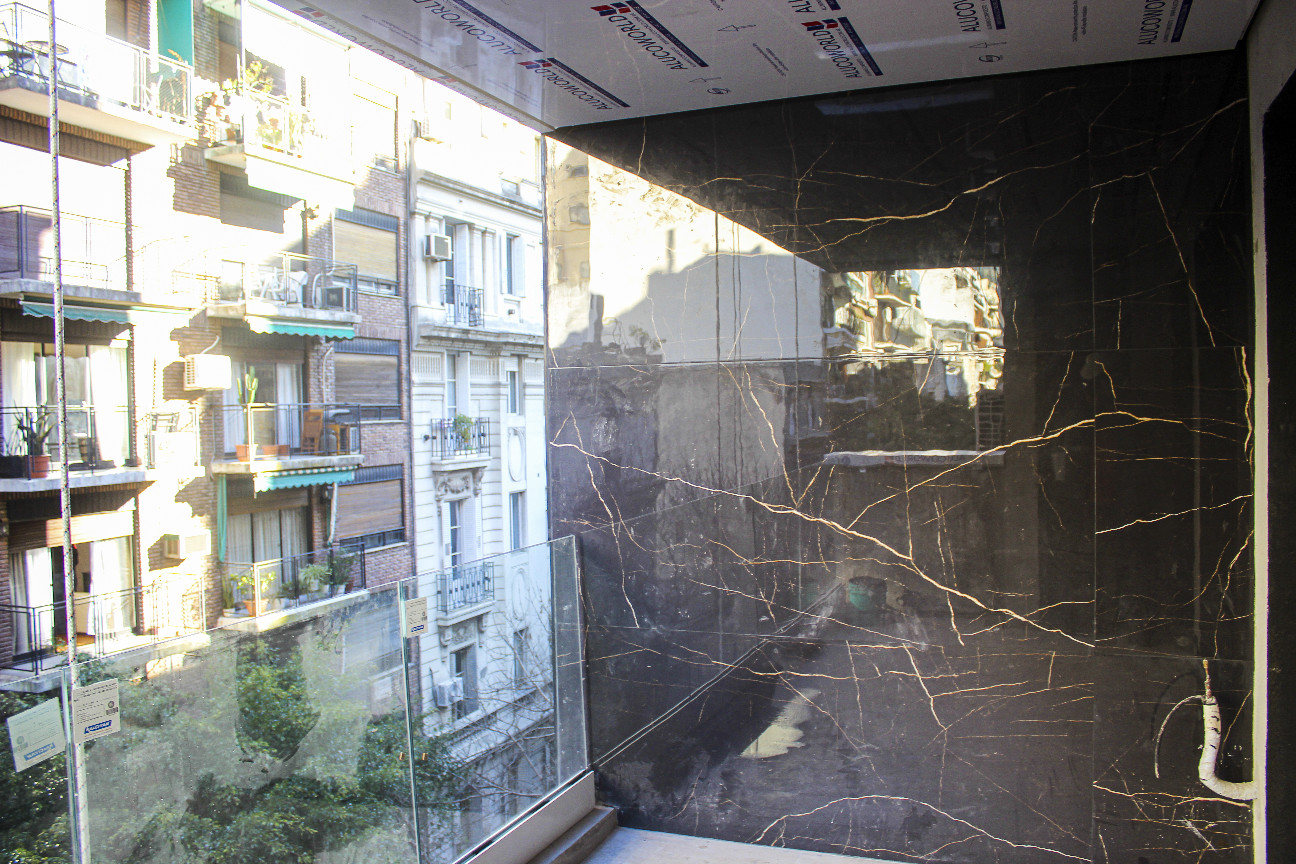

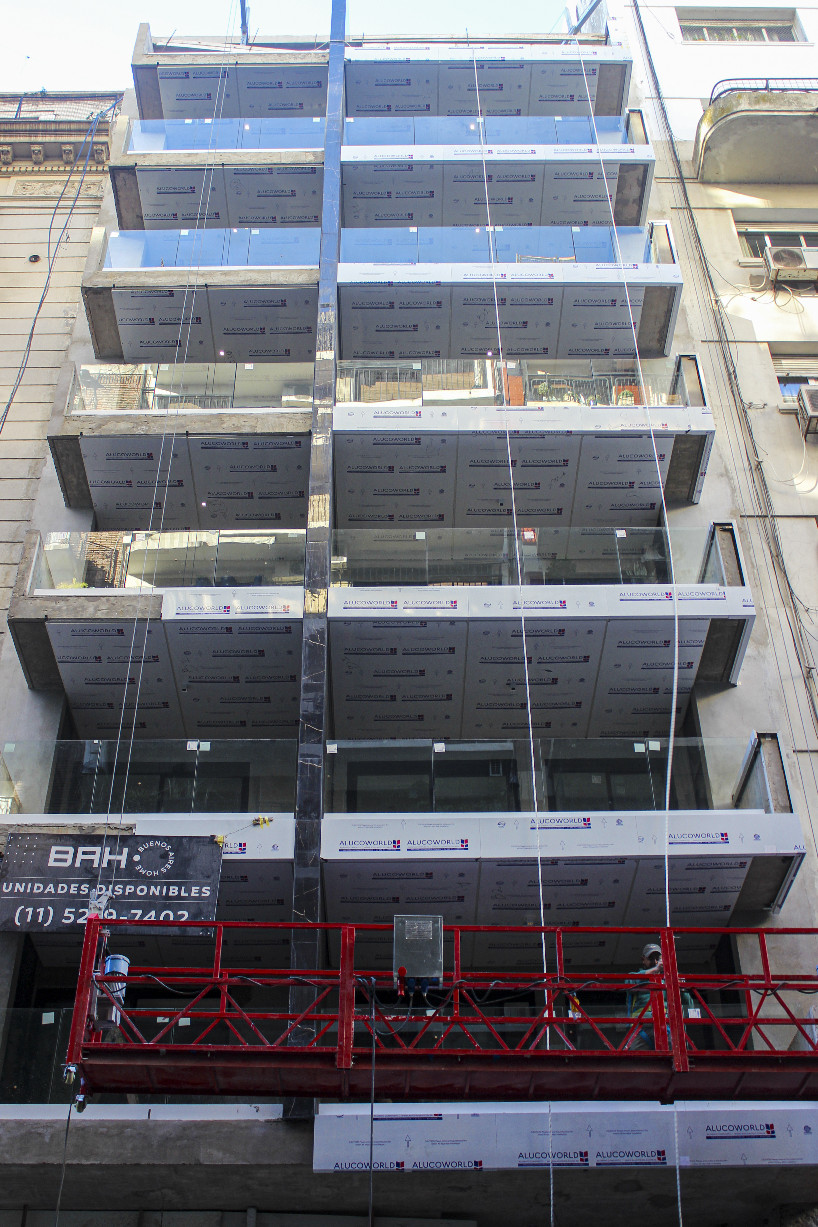

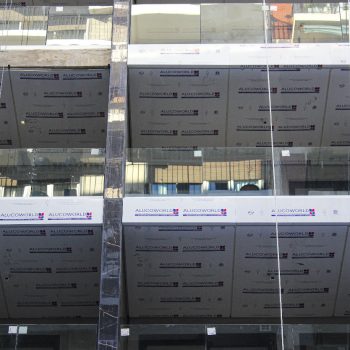

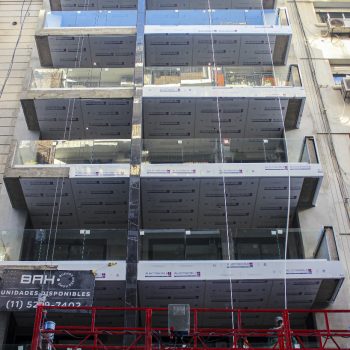

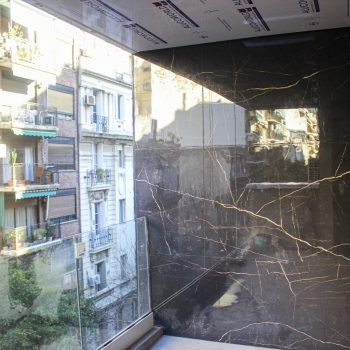

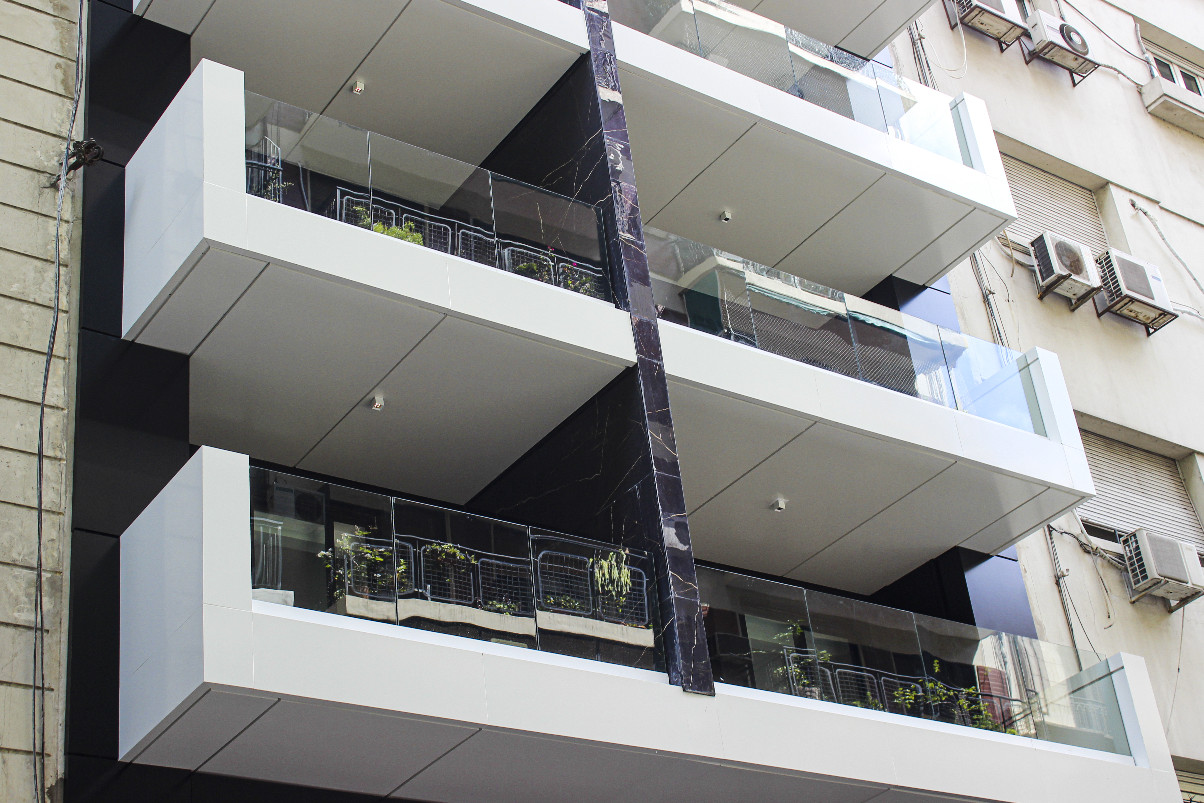

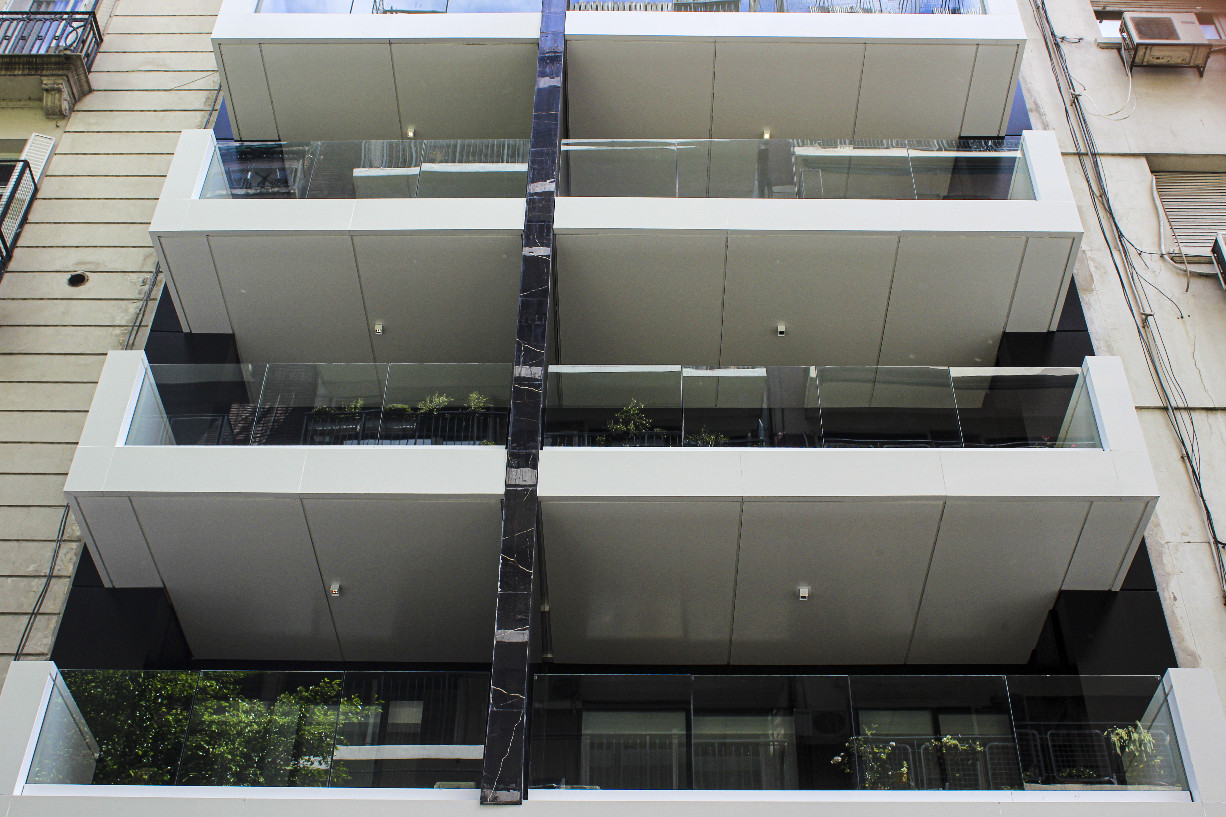

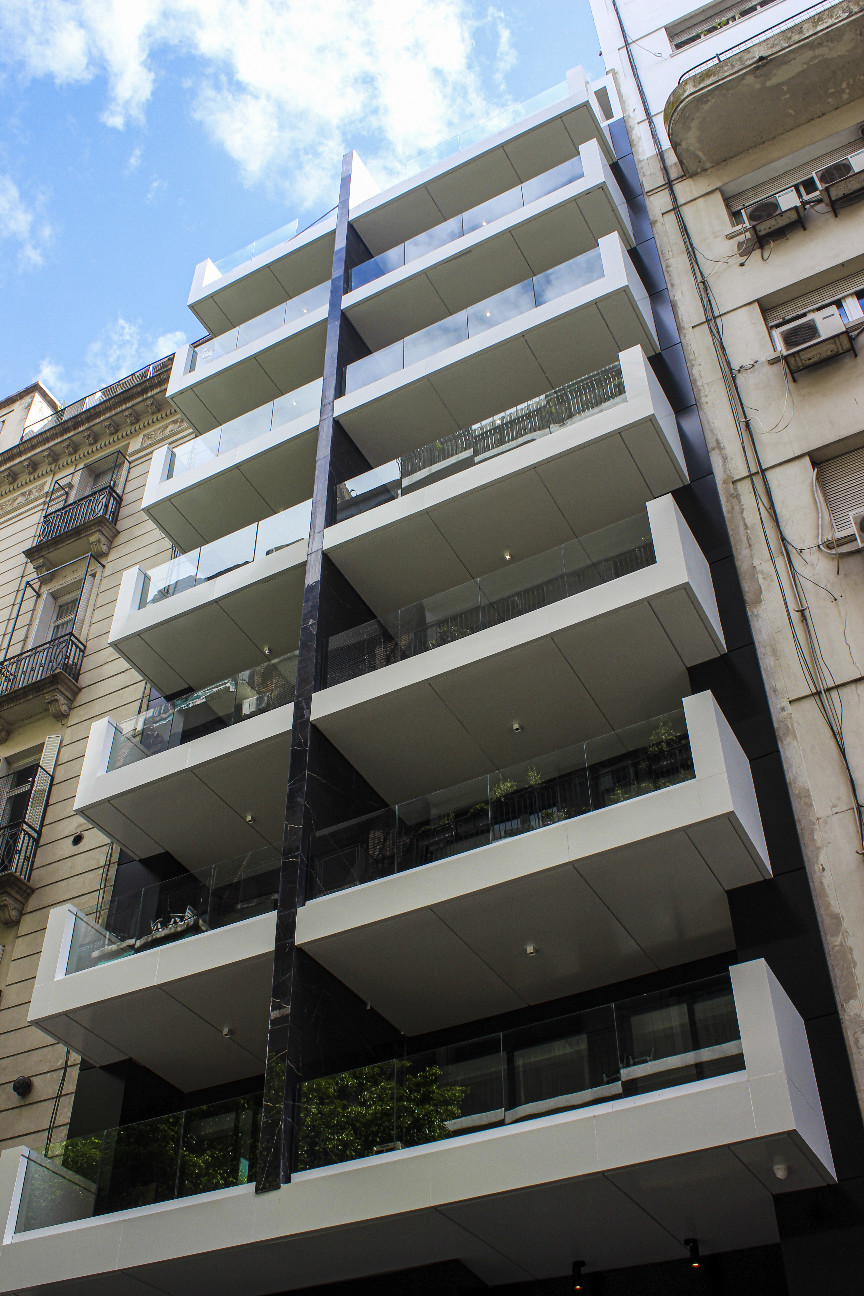

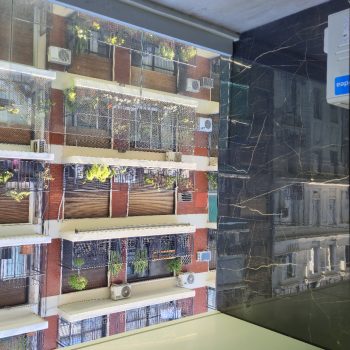

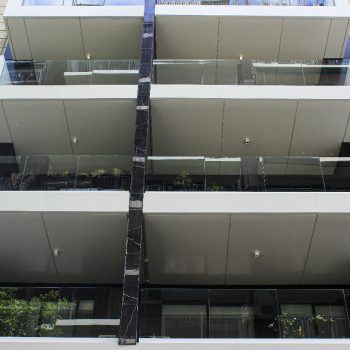

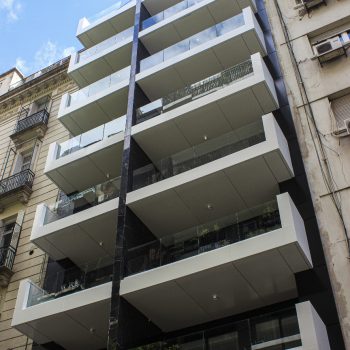

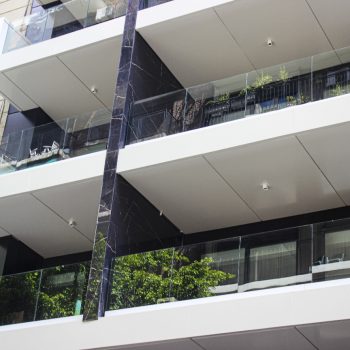

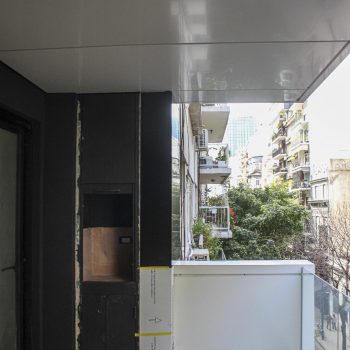

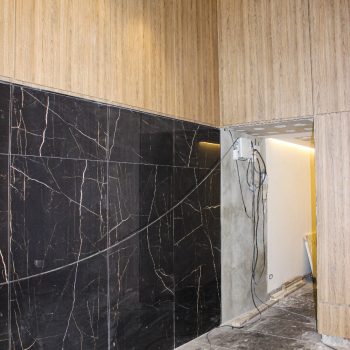

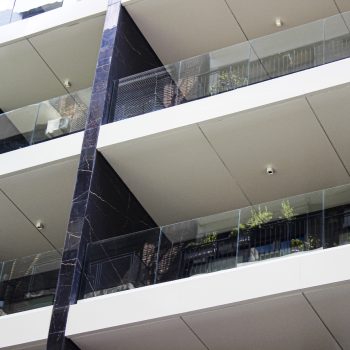

Colocación en todas las unidades del revestimiento simil marol en fachada. Colocación de cielorraso de aluco en 80%. Semana del 16 comienza su colocación en parte frontal de fachada.

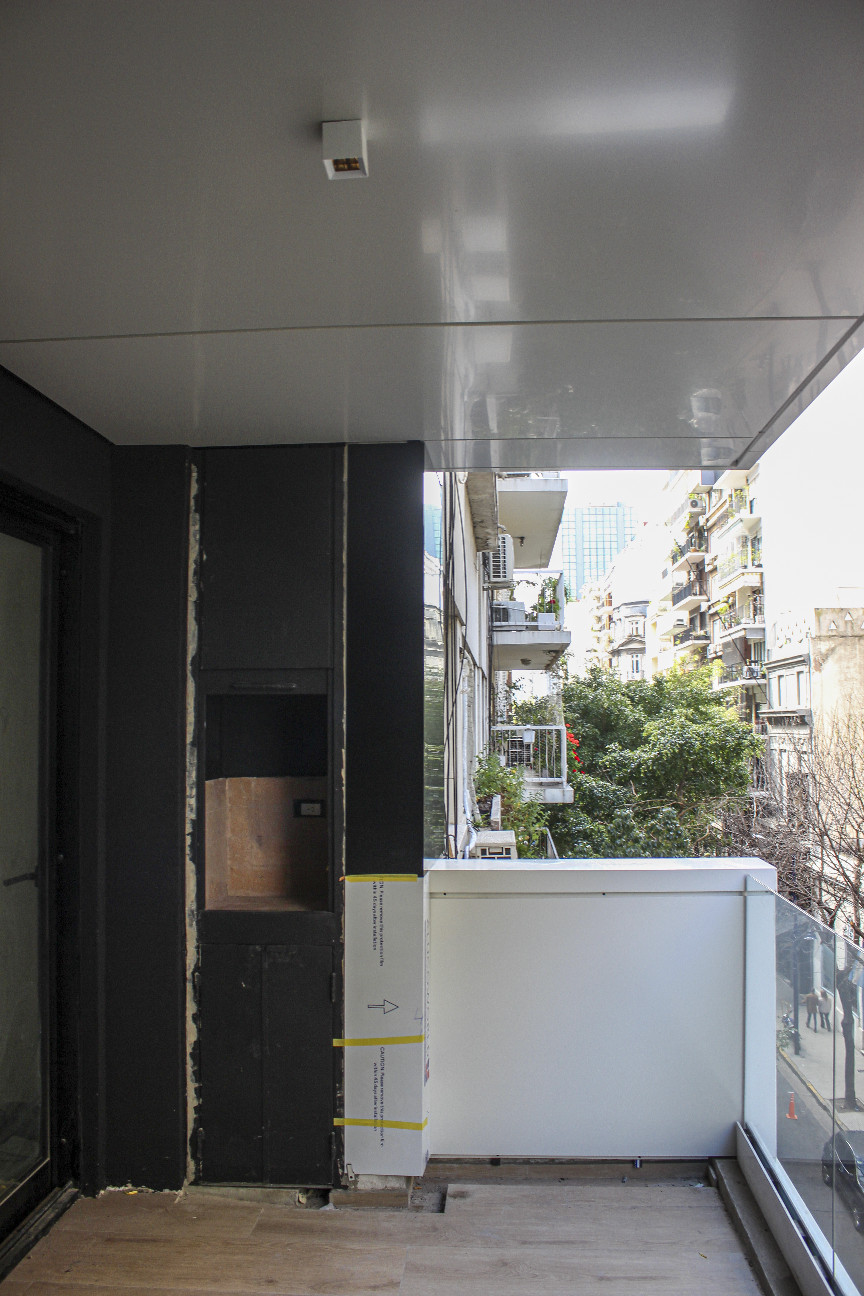

100% cerrado y firmado con Constructora Don Bosco por los trabajos y materiales de estructura.
• 100% cerrado y firmado con Estudio Visión por los trabajos y materiales de instalación sanitarias y contra incendio.
• 100% cerrado y firmado con constructora Gham por los trabajos y materiales de albañilería.
• 100% cerrado y firmado con Iribarren por las puertas de acceso a las unidades, escalera y depósitos. Ya se entregaron en obra y se comenzaron a colocar.
• 100% cerrado y firmado con Clase A por los trabajos y materiales de contramarcos de carpinterías. Ya se entregaron en obra y se comenzaron a colocar.
• 100% cerrado y firmado el contrato de termomecánica con la empresa Clitermerc.

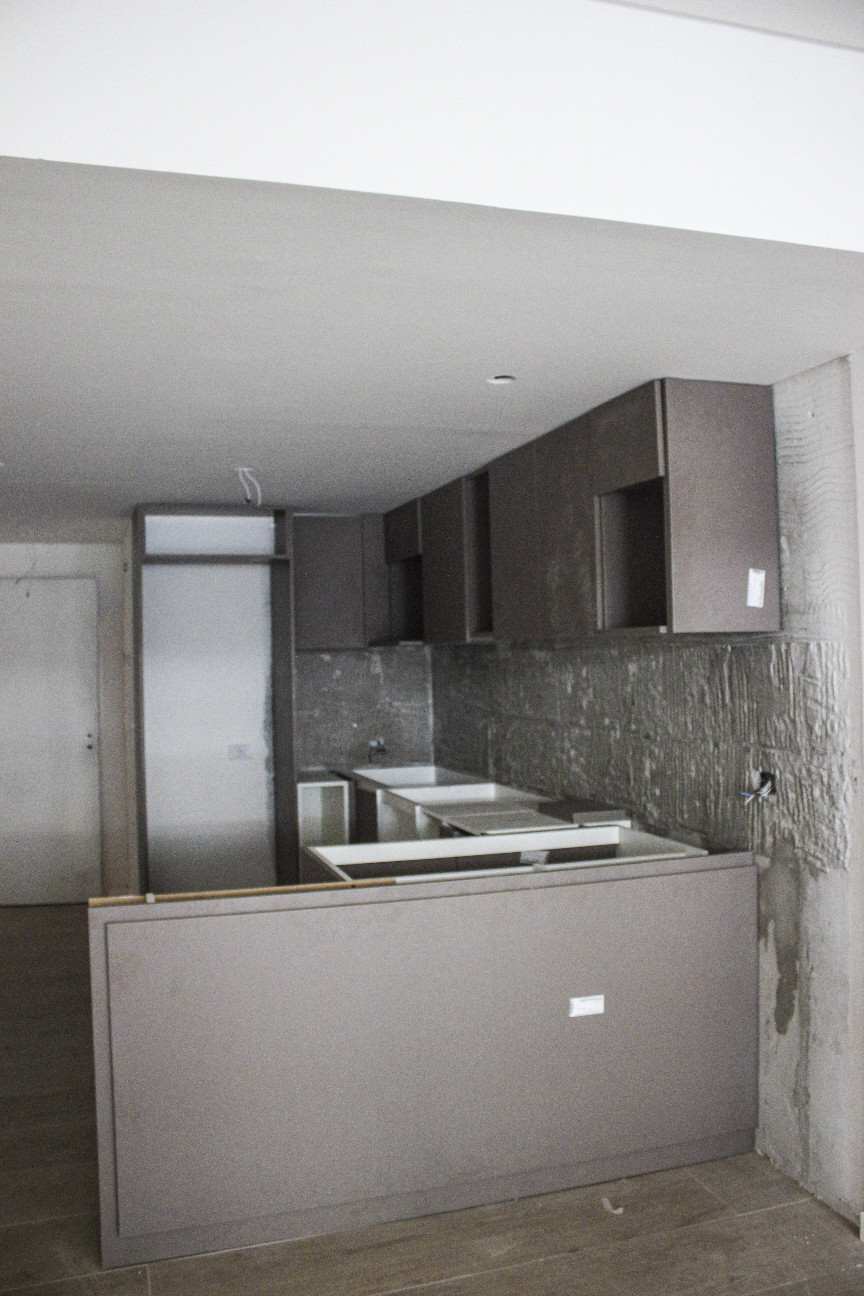

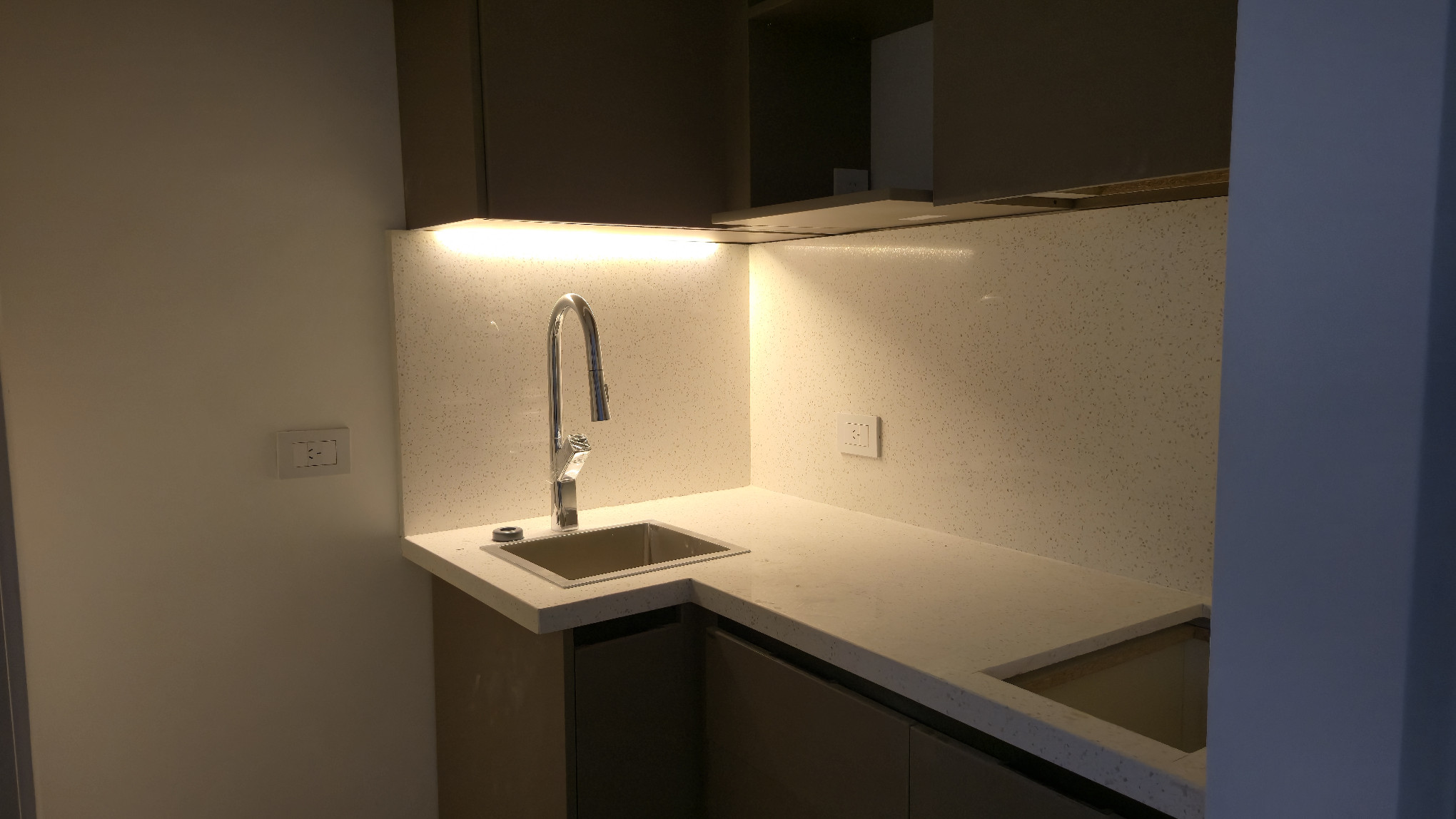

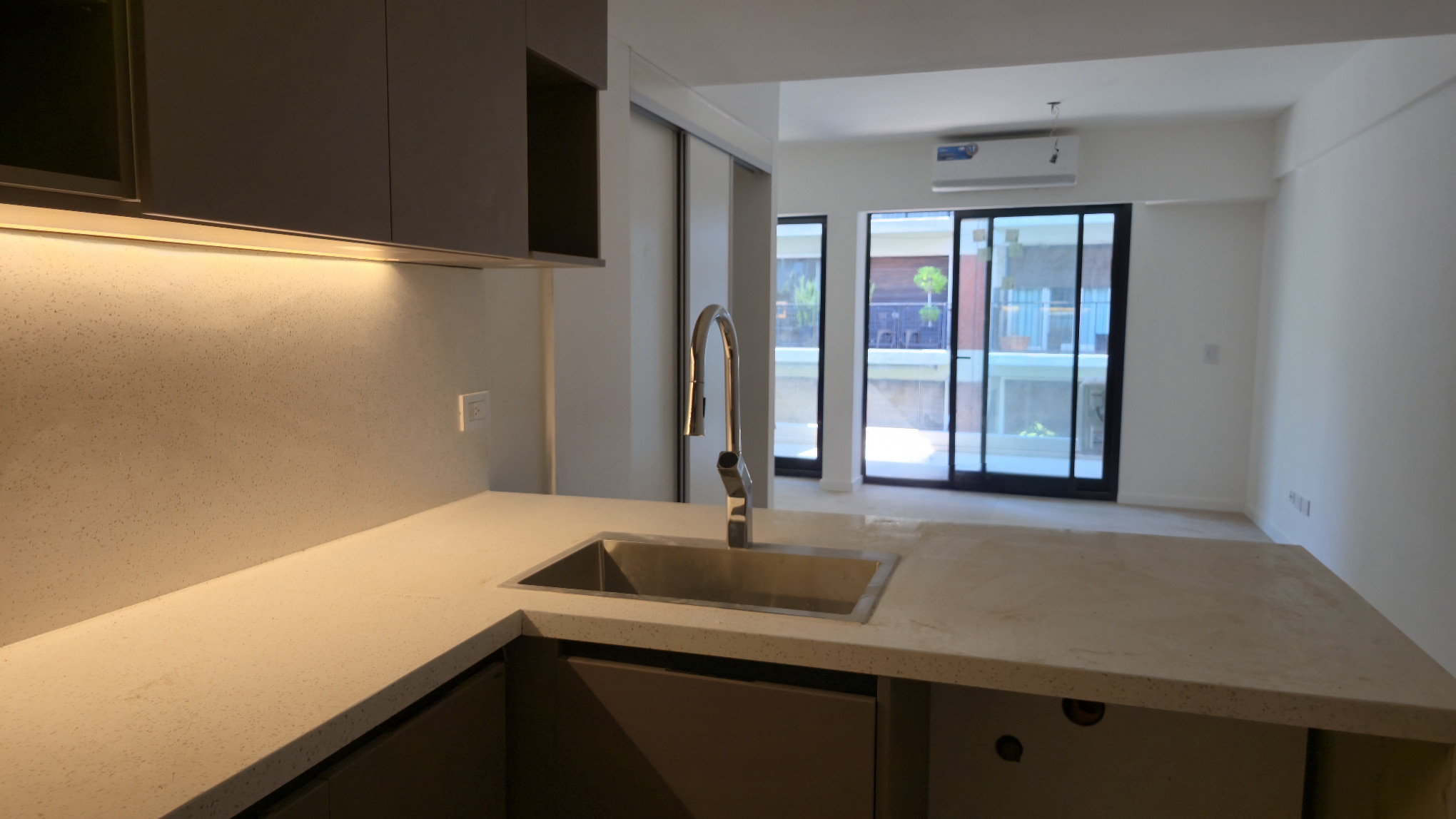

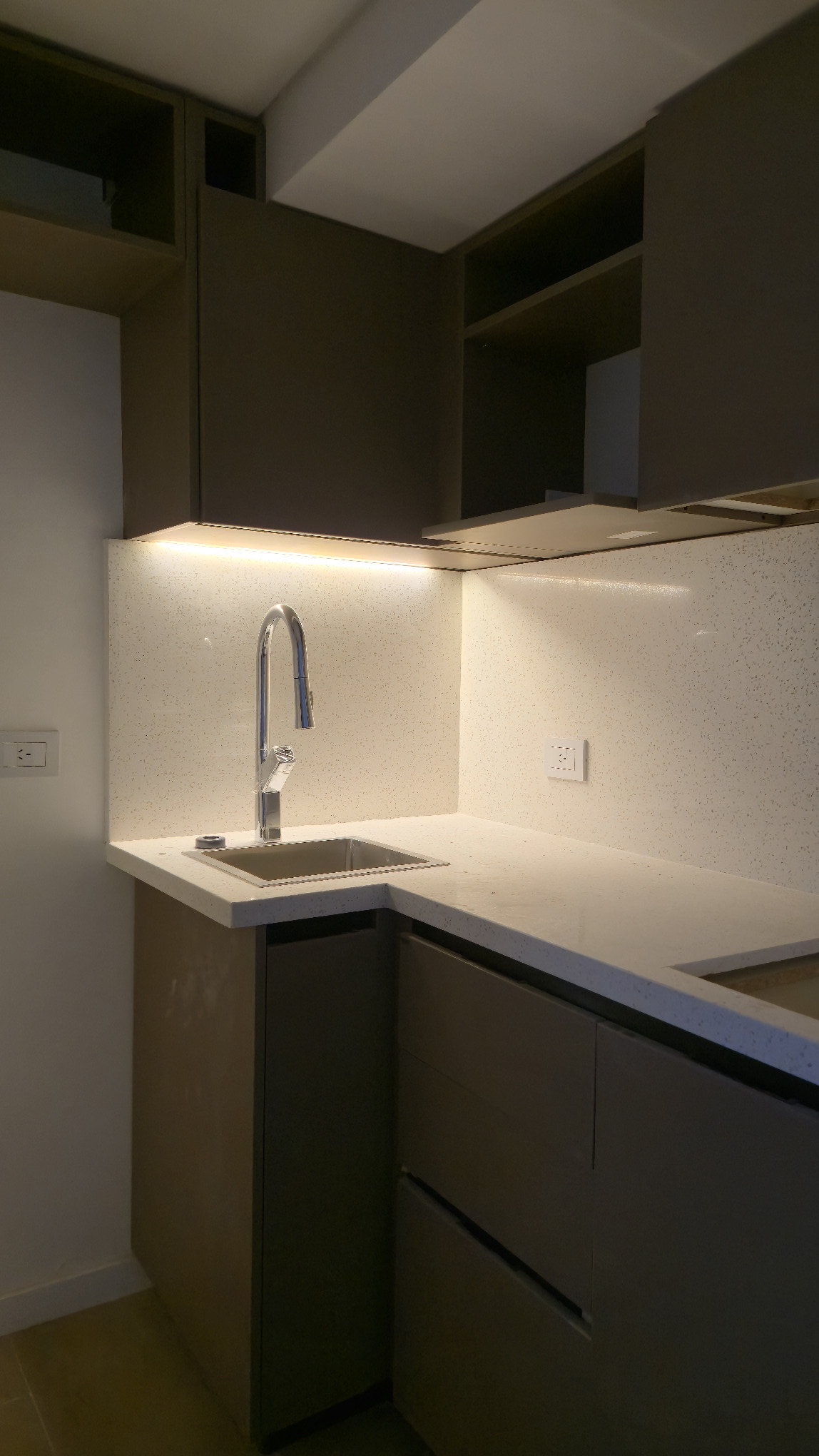

• Se compraron todas las provisiones de bañaderas y griferías.

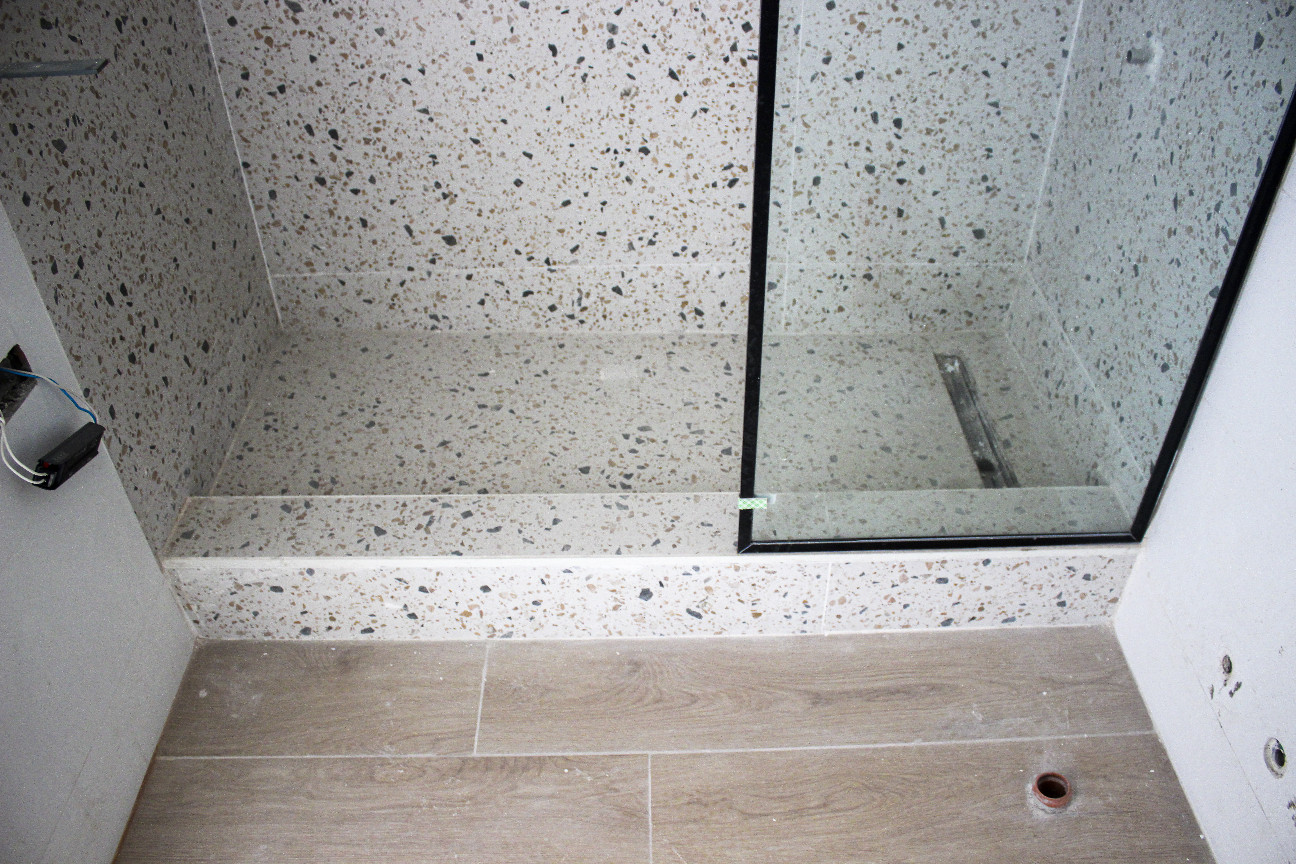

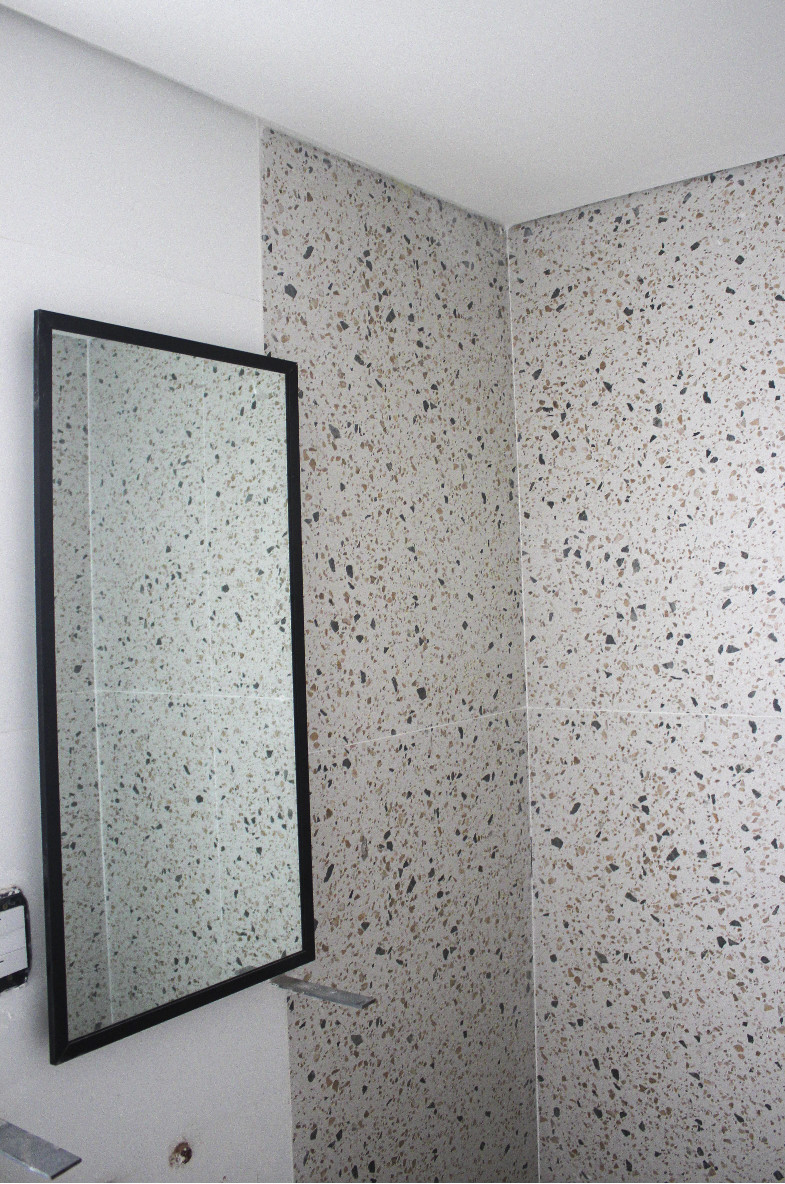

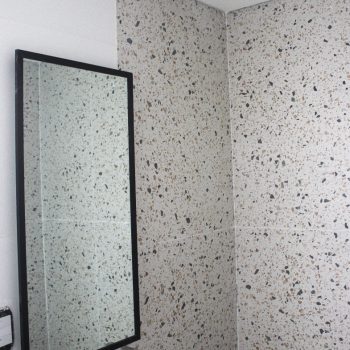

• Se compro 100% todos los revestimientos de pisos y revestimientos de departamentos, hall y palieres.
• 100% cerrado y firmado con RODIS por trabajos de instalación, provisión y colocación de ascensor y motor del mismo. Incluyendo mano de obra y sus materiales

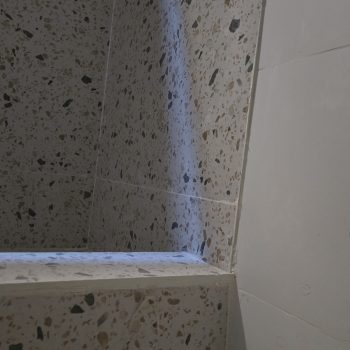

• 100% cerrado y firmado con BBC por trabajos de impermeabilización de receptáculos de ducha, terrazas y zonas descubiertas.
• 100% cerrado y firmado con Reno por las provisión y colocación de muebles

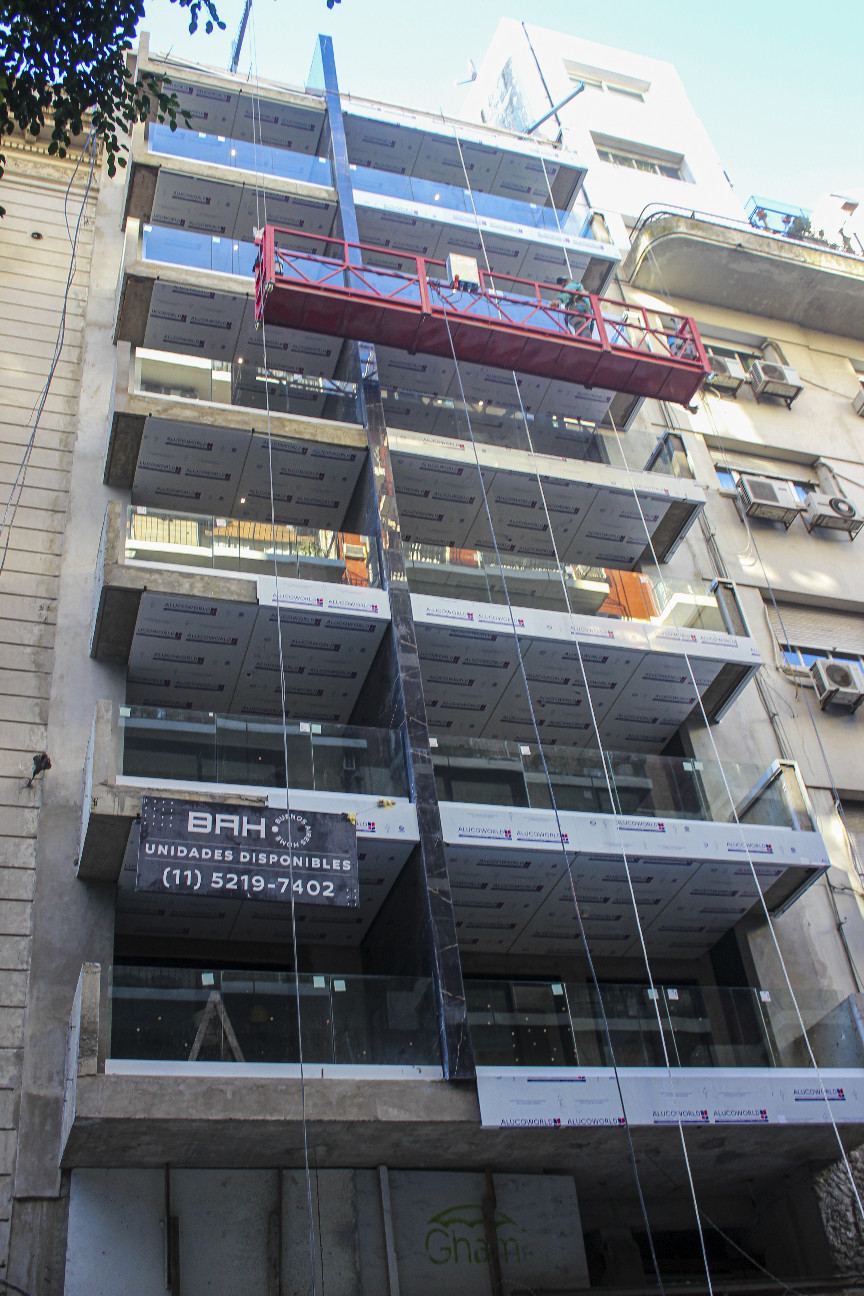

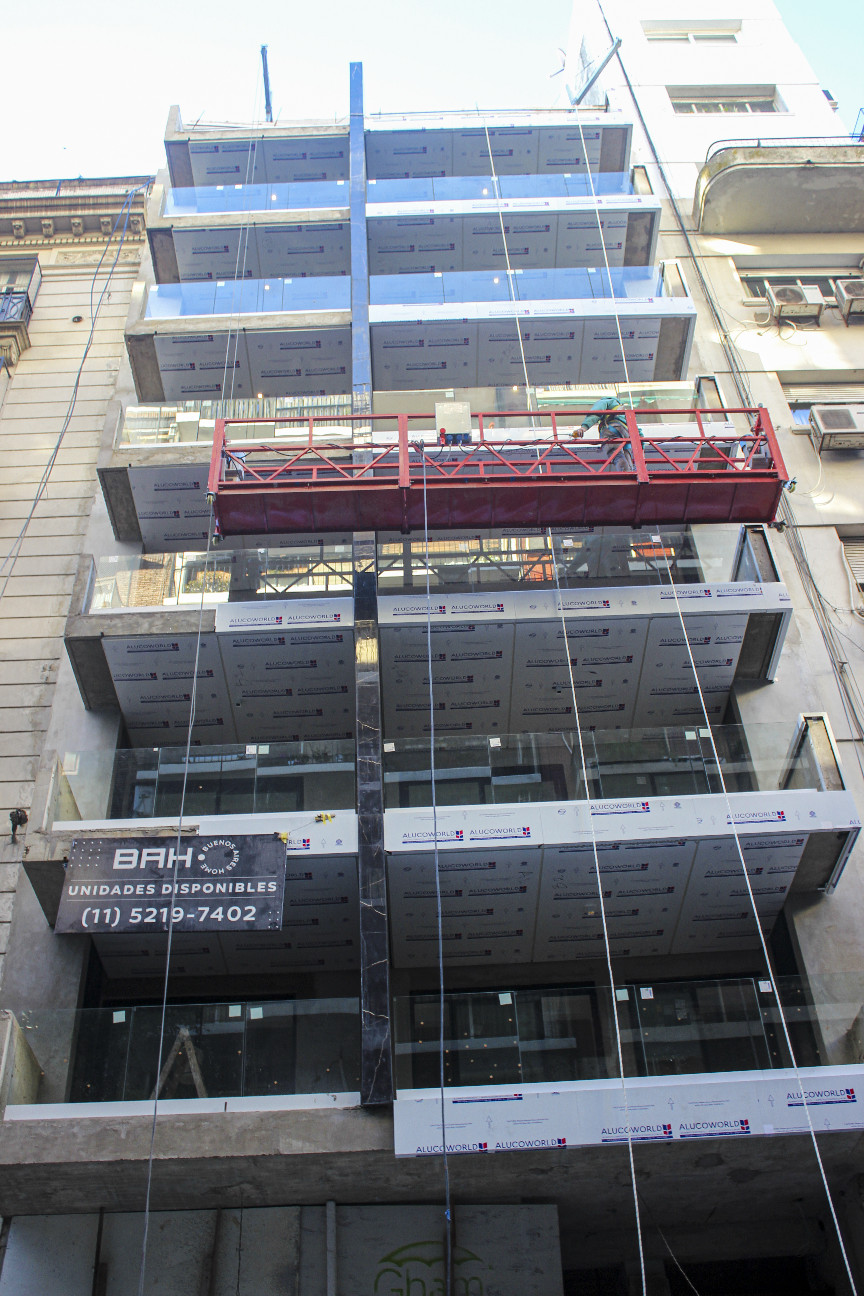

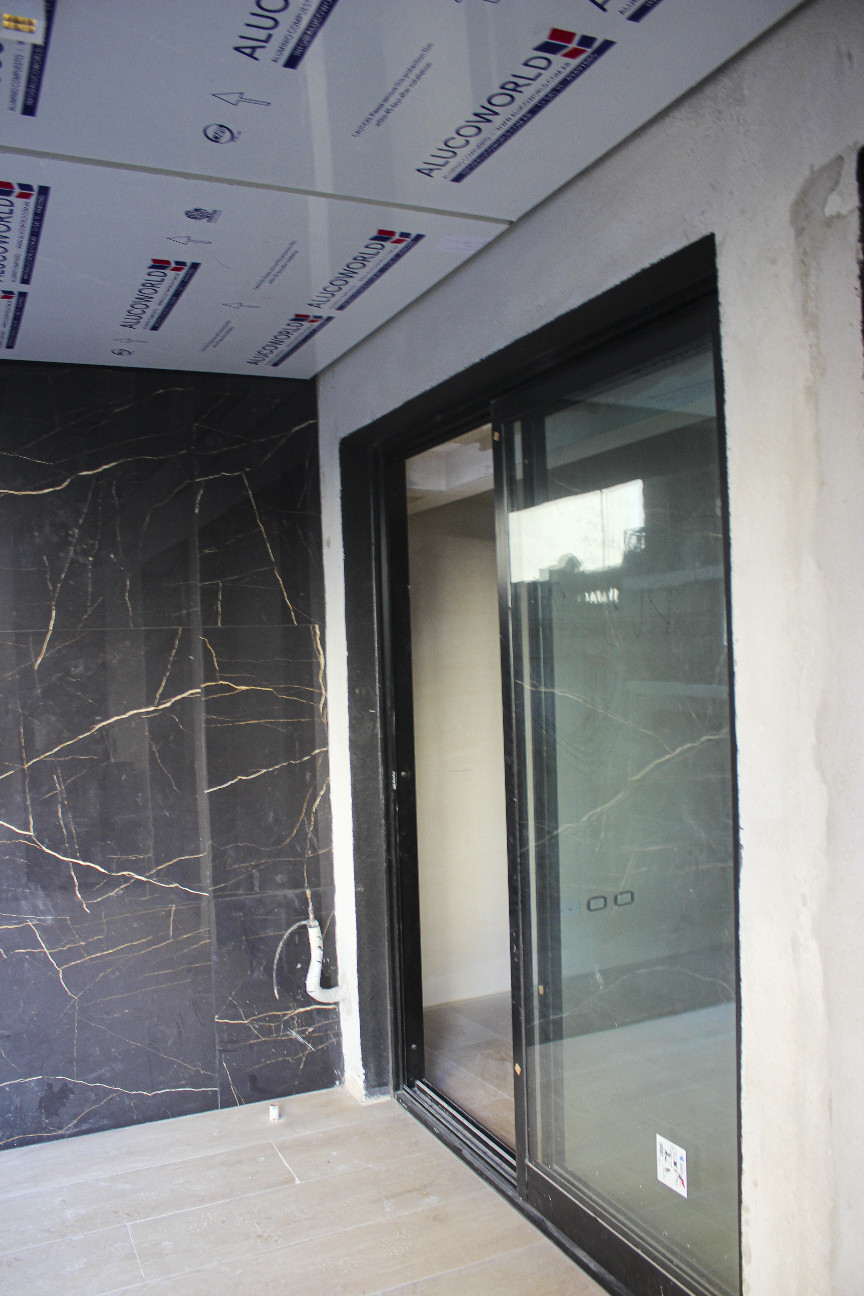

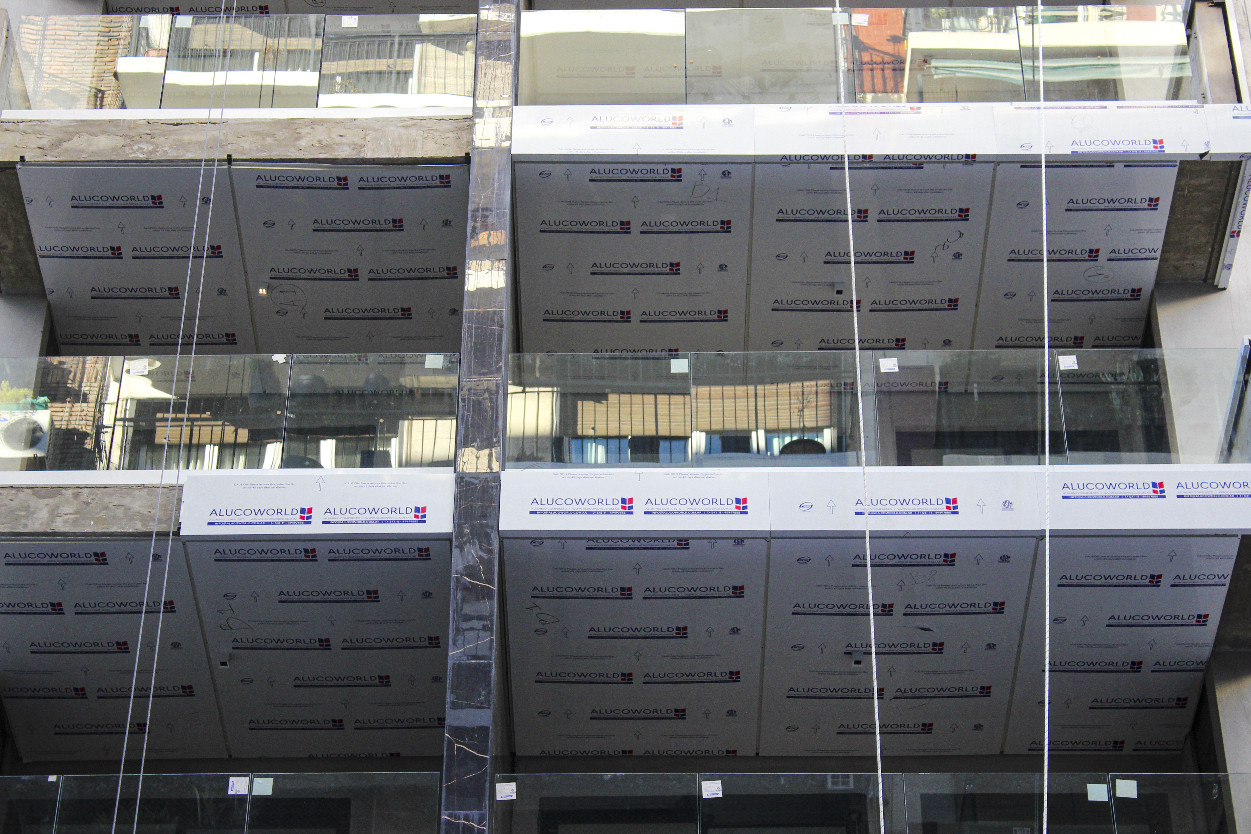

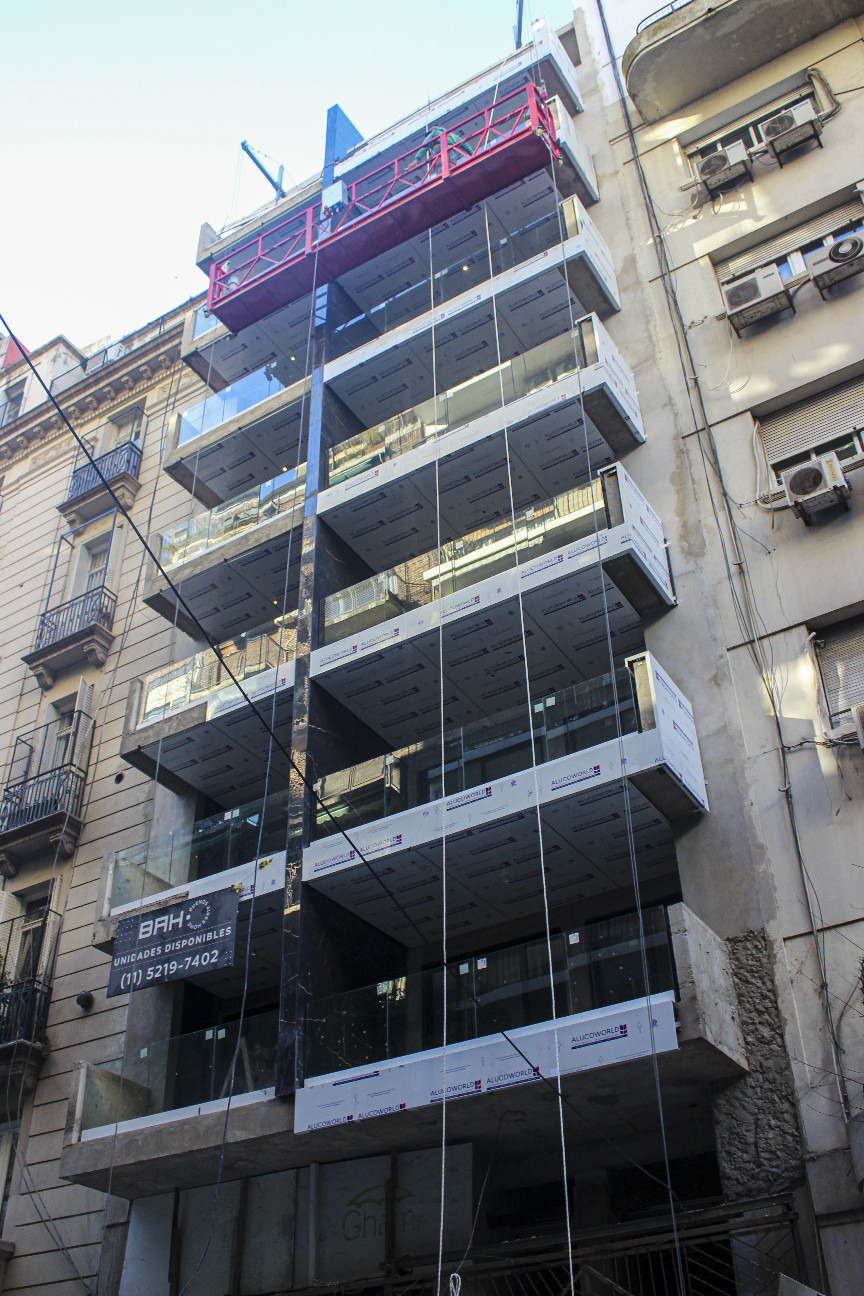

• 100% cerrado y firmado con Alucobond por las producción, provisión y colocación de aluco para la fachada.
