Cableados todos los departamentos y montante hecha. Cámara transformadora 100%. A la espera de inspección por parte de Edesur para la aprobación de la sala de medidores generales del edificio.

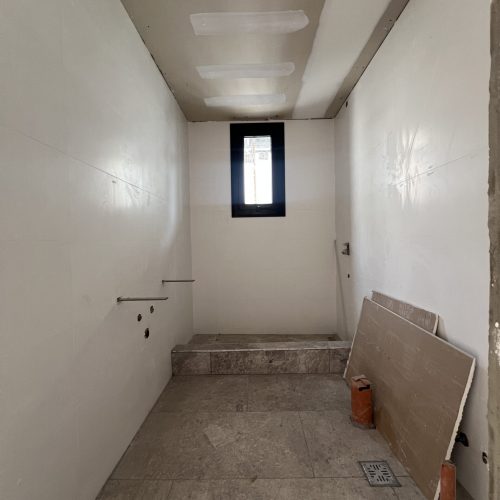

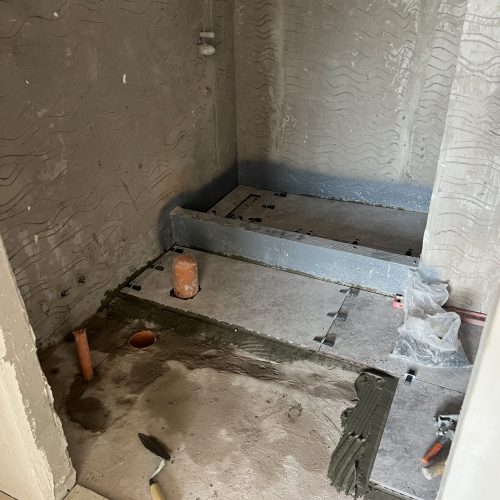

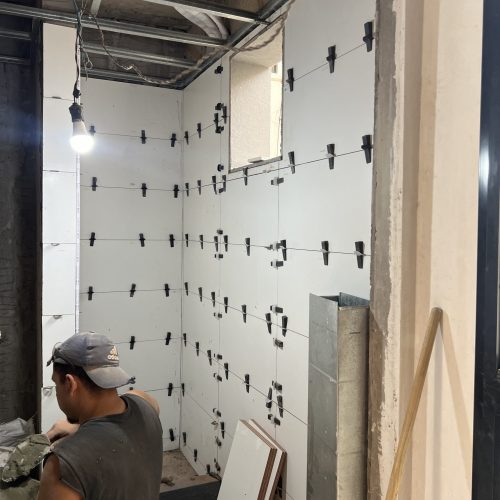

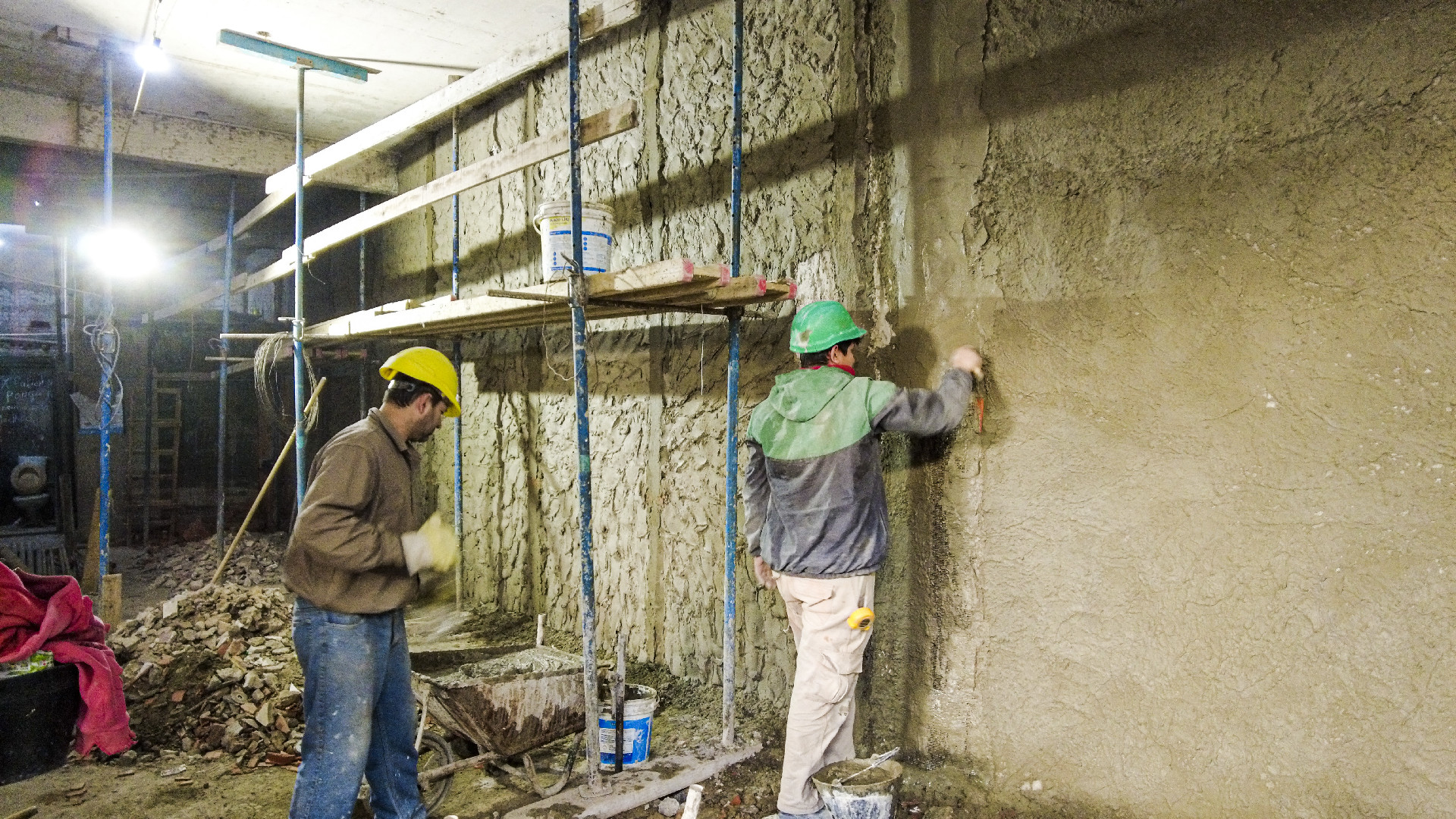

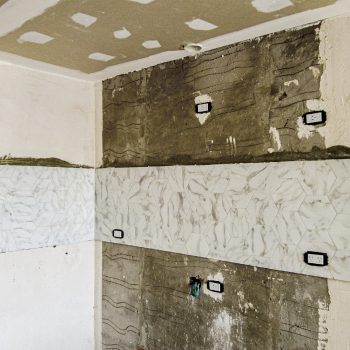

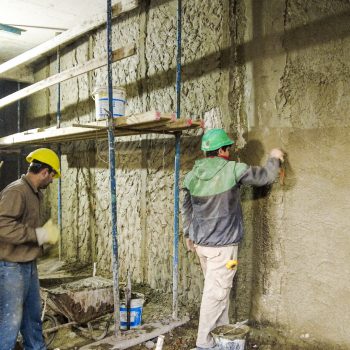

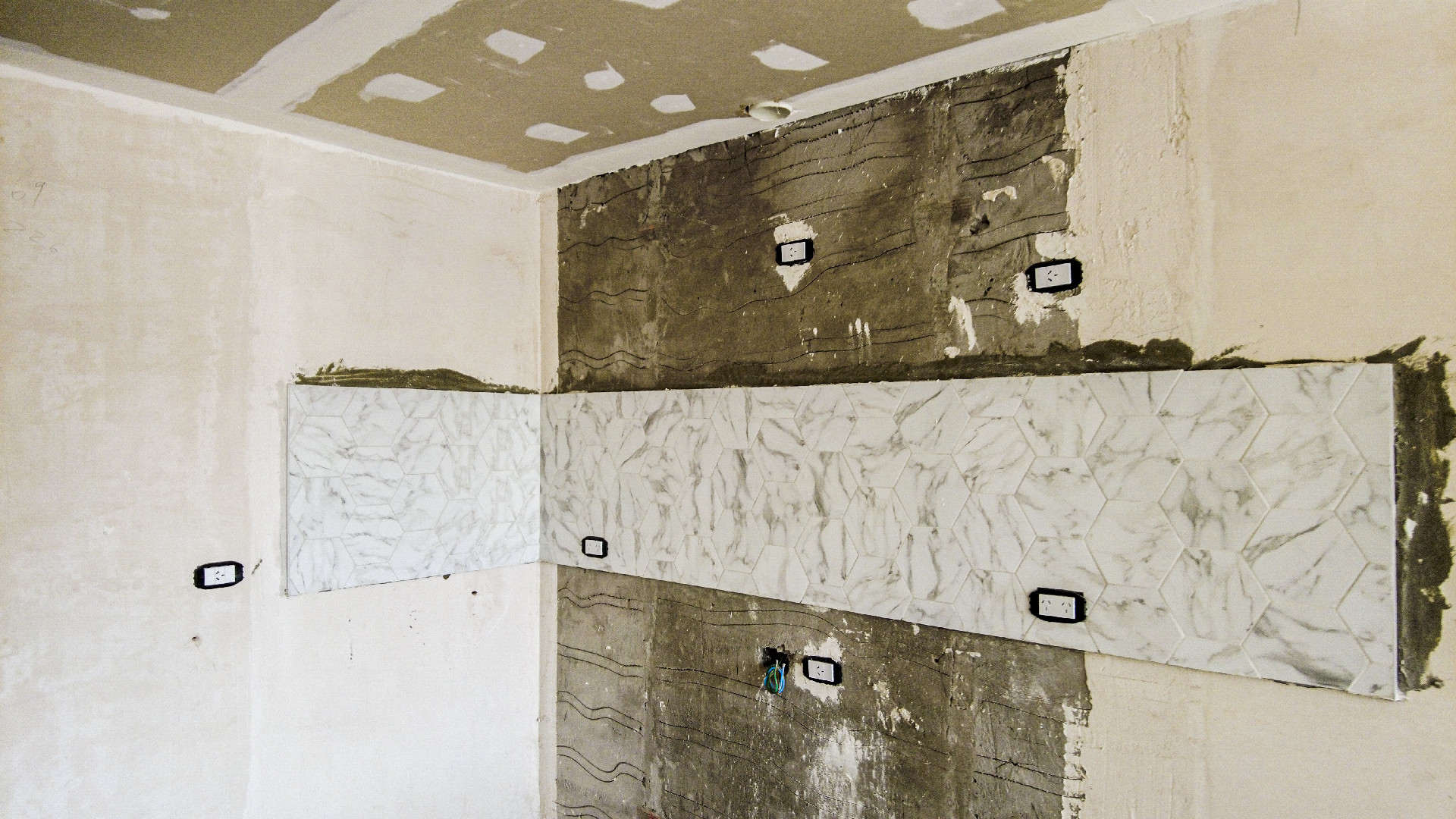

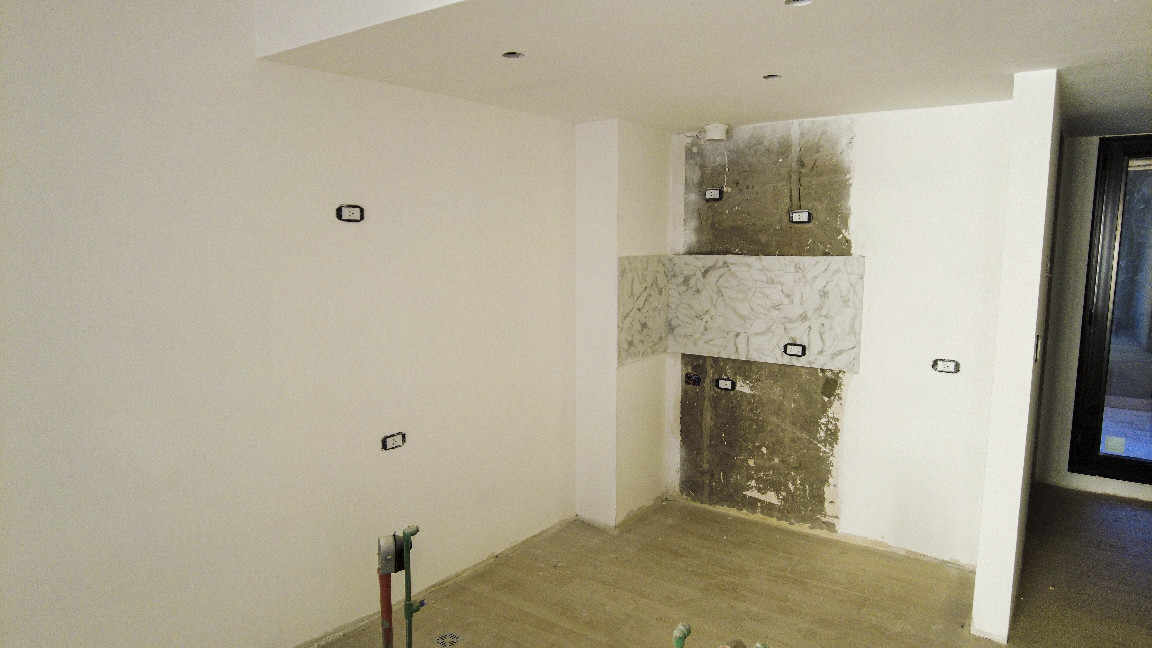

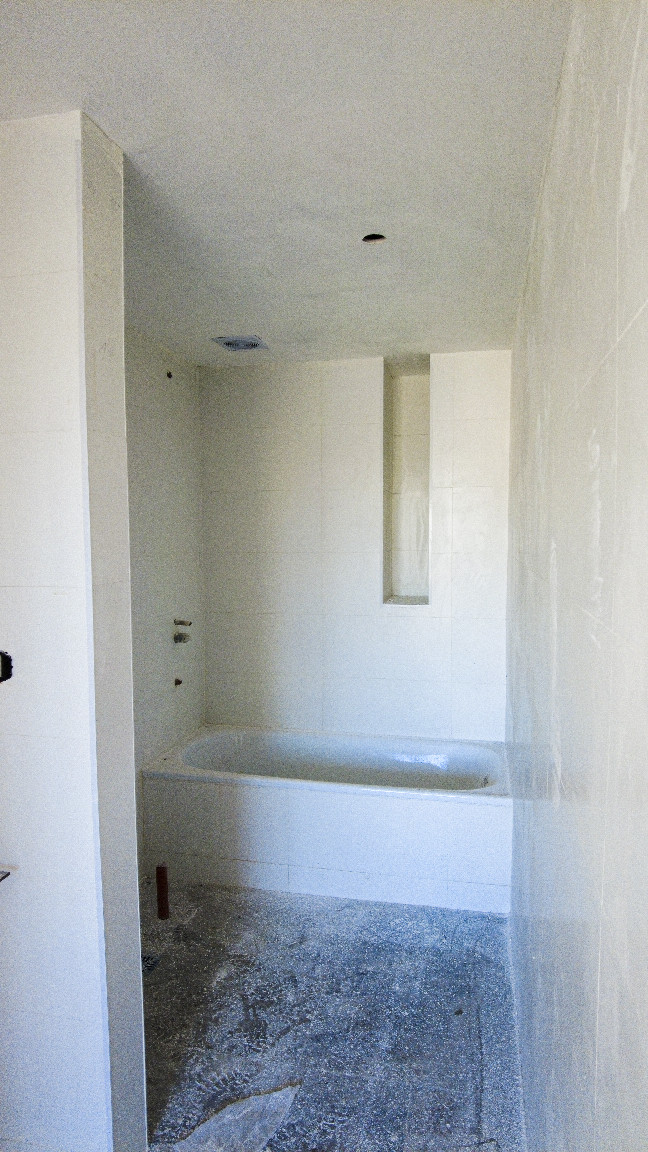

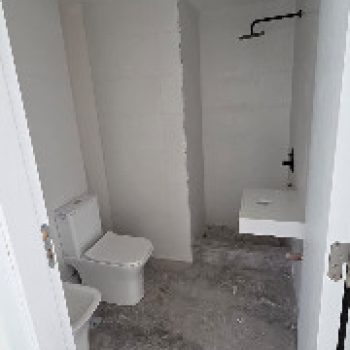

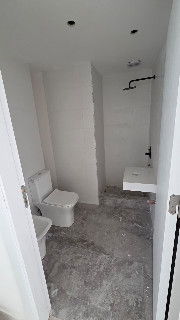

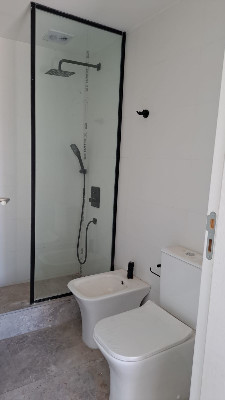

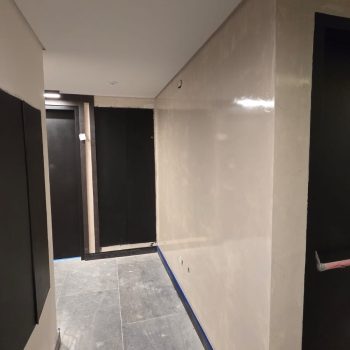

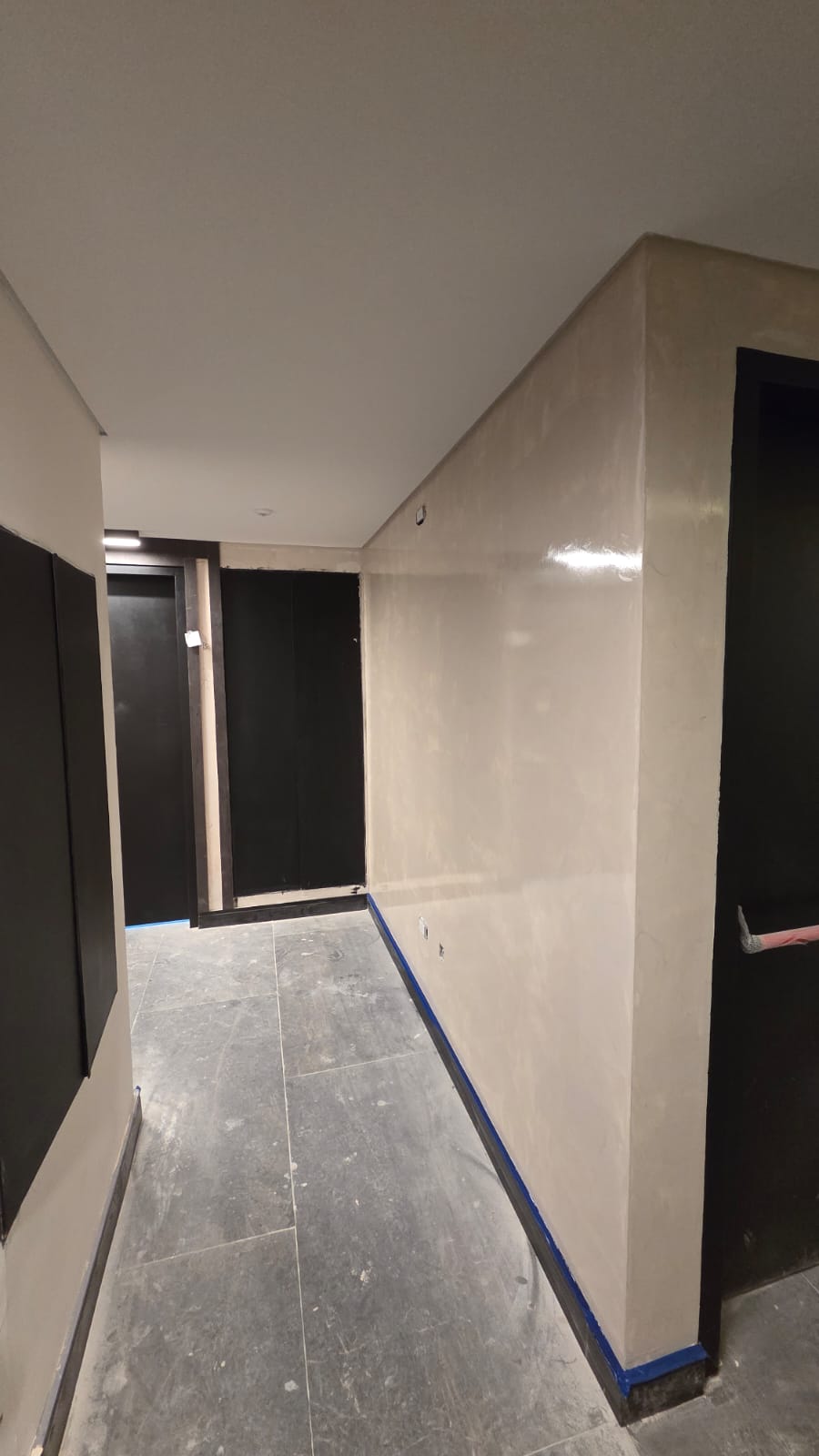

Revestimientos y terminaciones en baños: Se completó la colocación de los revestimientos cerámicos en todos los baños de la obra.

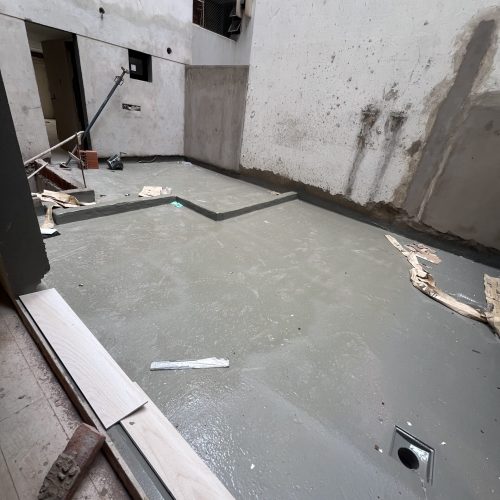

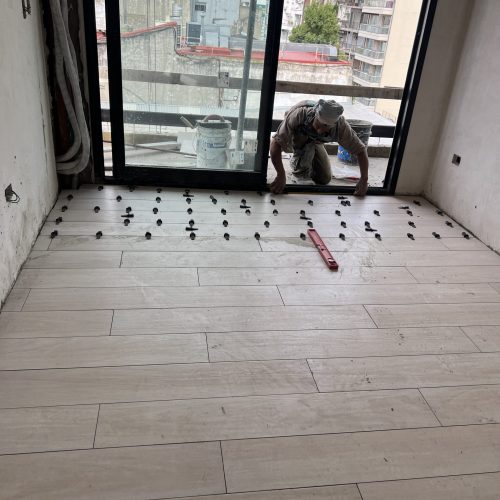

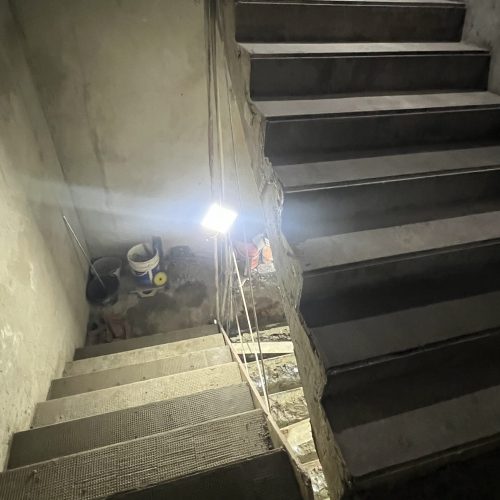

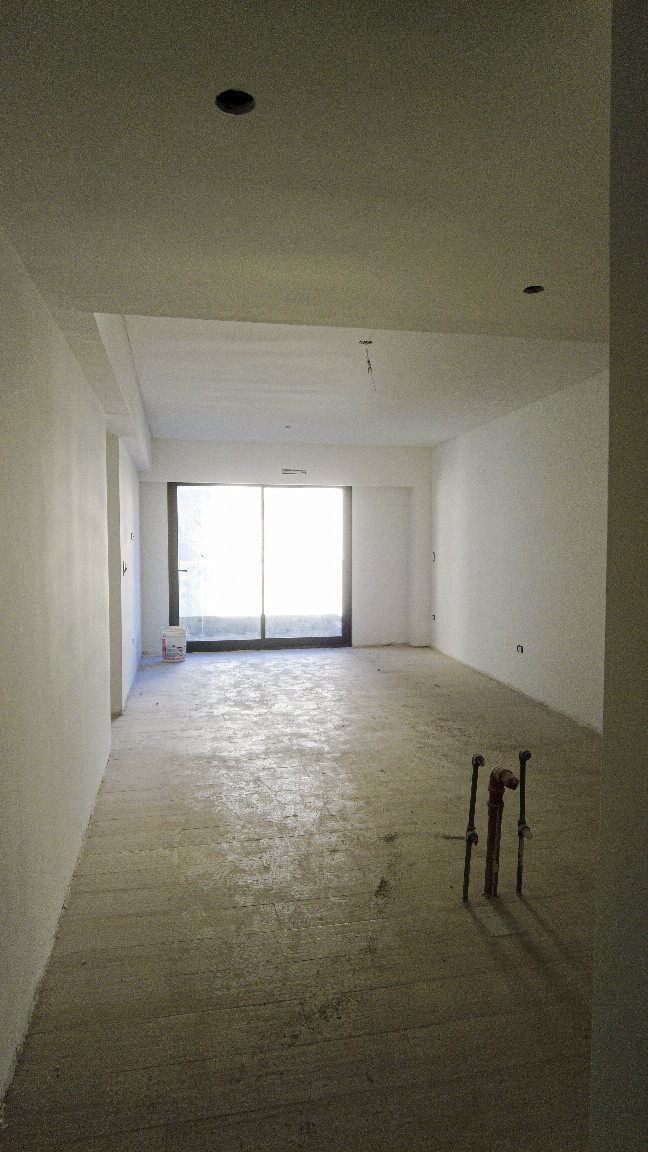

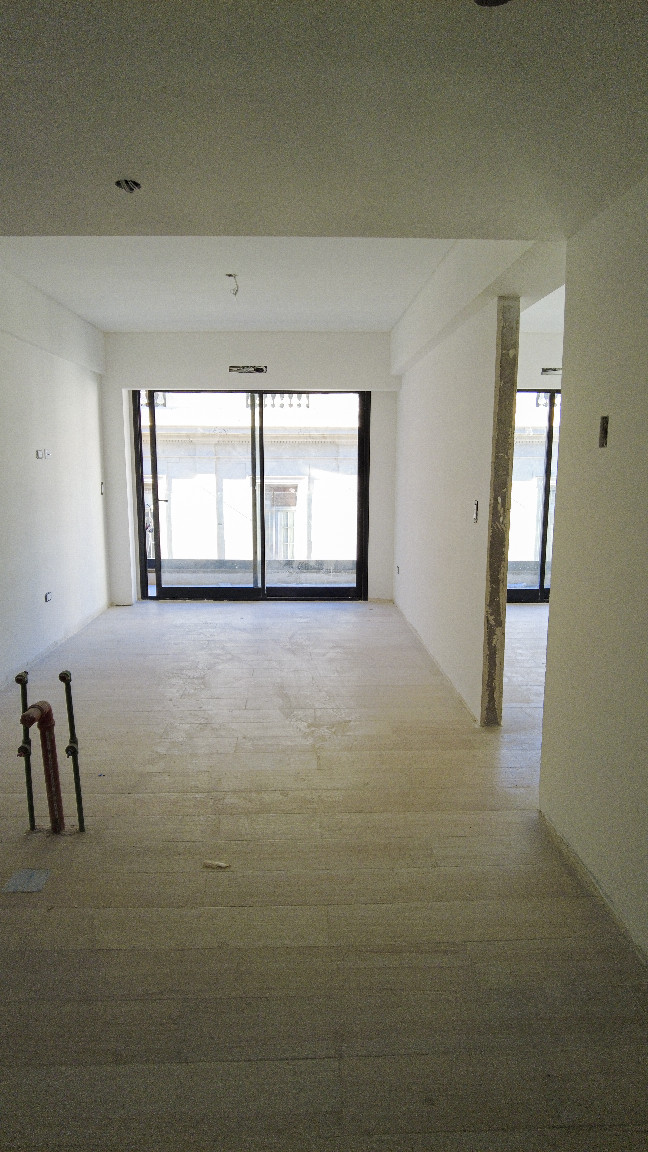

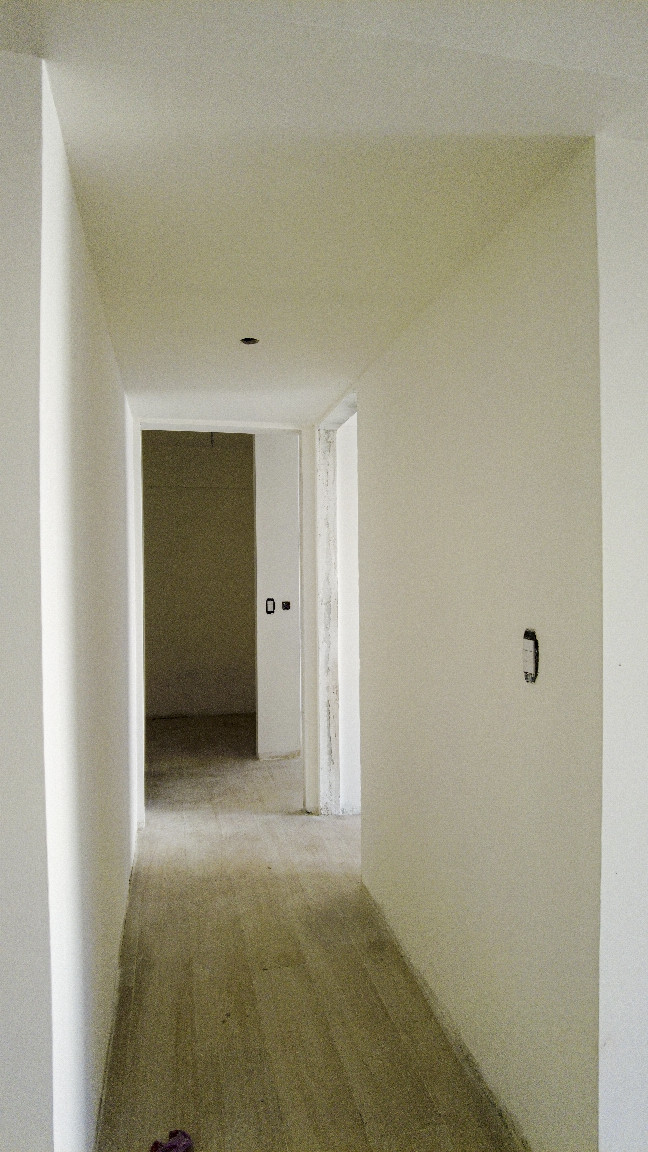

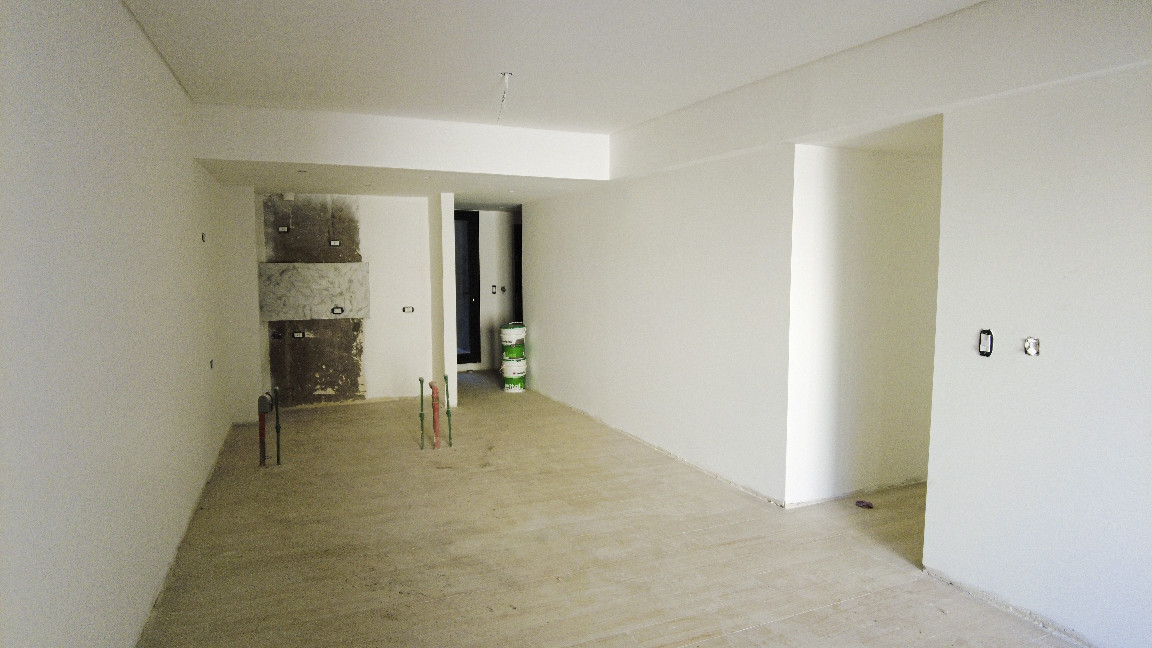

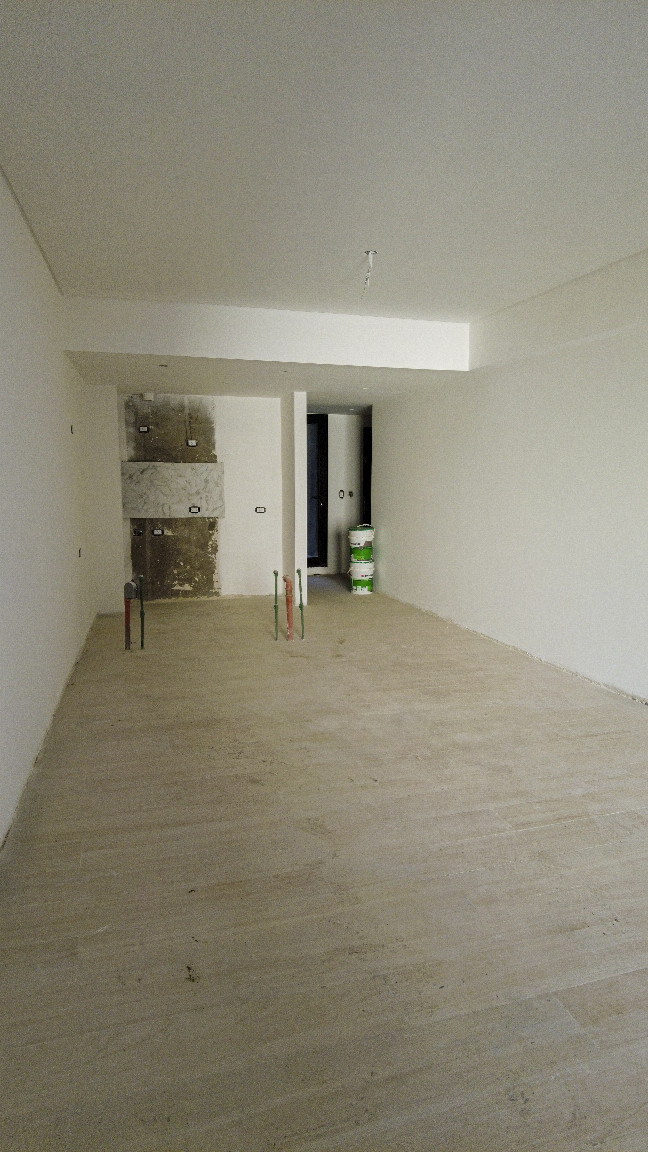

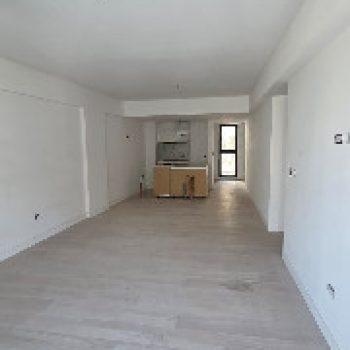

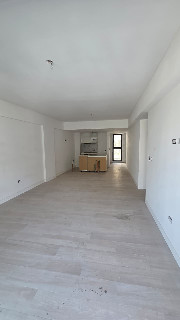

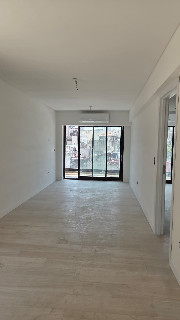

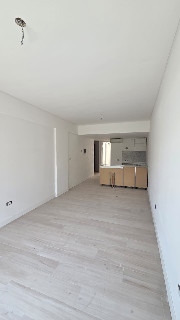

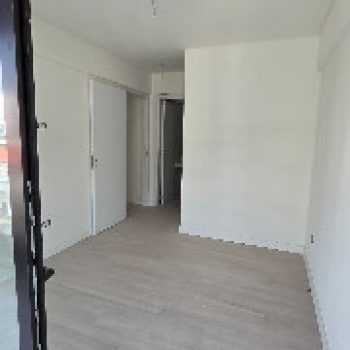

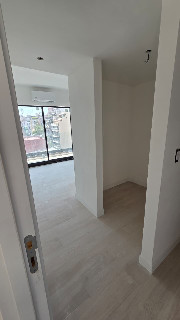

Colocación de Pisos: Se ejecutó la colocación de pisos en todas las unidades del edificio incluyendo los palieres. Se comenzara a ejecutar planta baja.

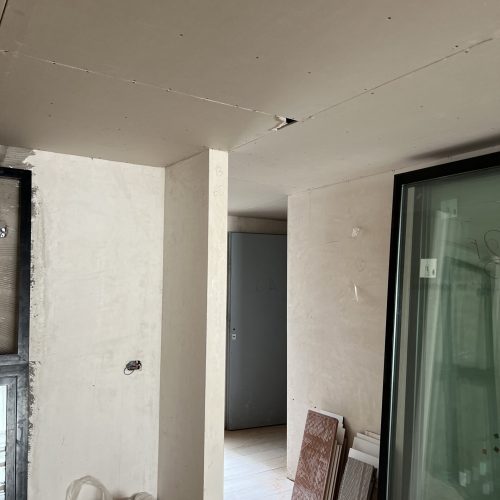

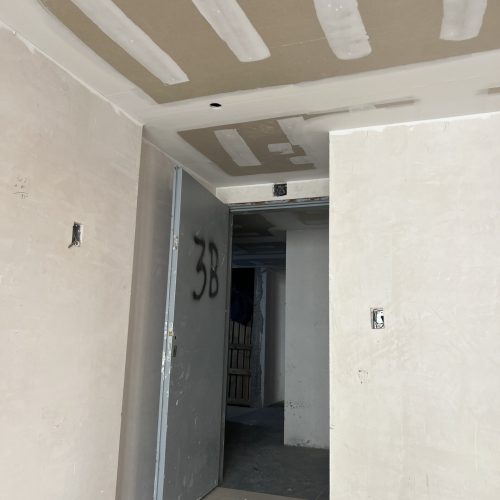

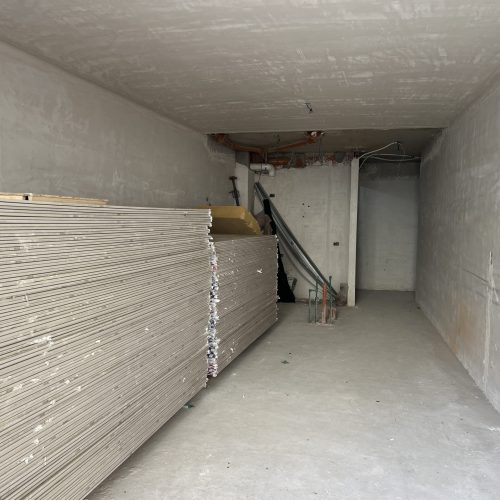

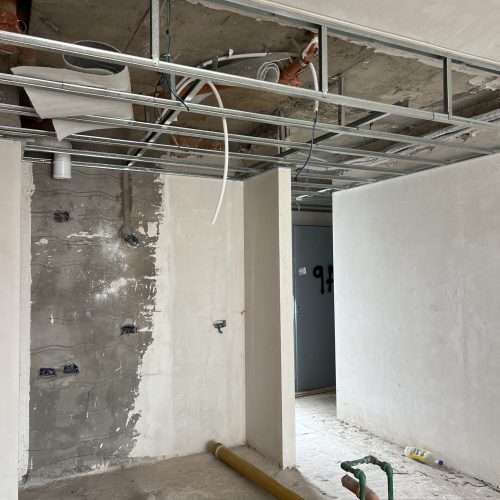

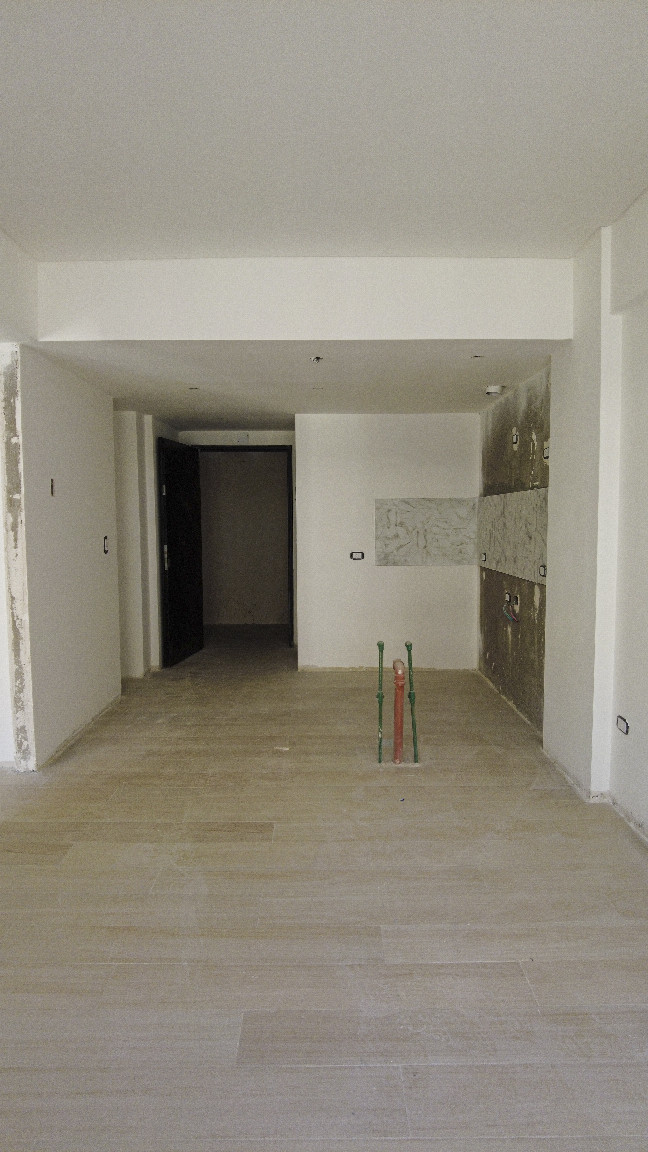

Terminaciones y detalles de Durlock en escalera, palieres y amenities.
Instalación de Gas: La instalación interna de gas se encuentra finalizada en todos los niveles y aprobada la inspección por parte de Metrogas. Se comenzó el armado de la sala de medidores.

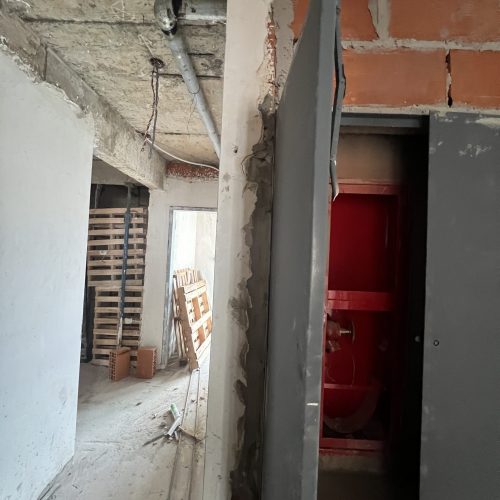

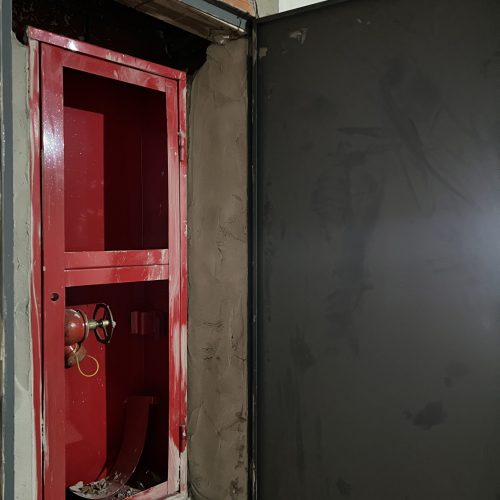

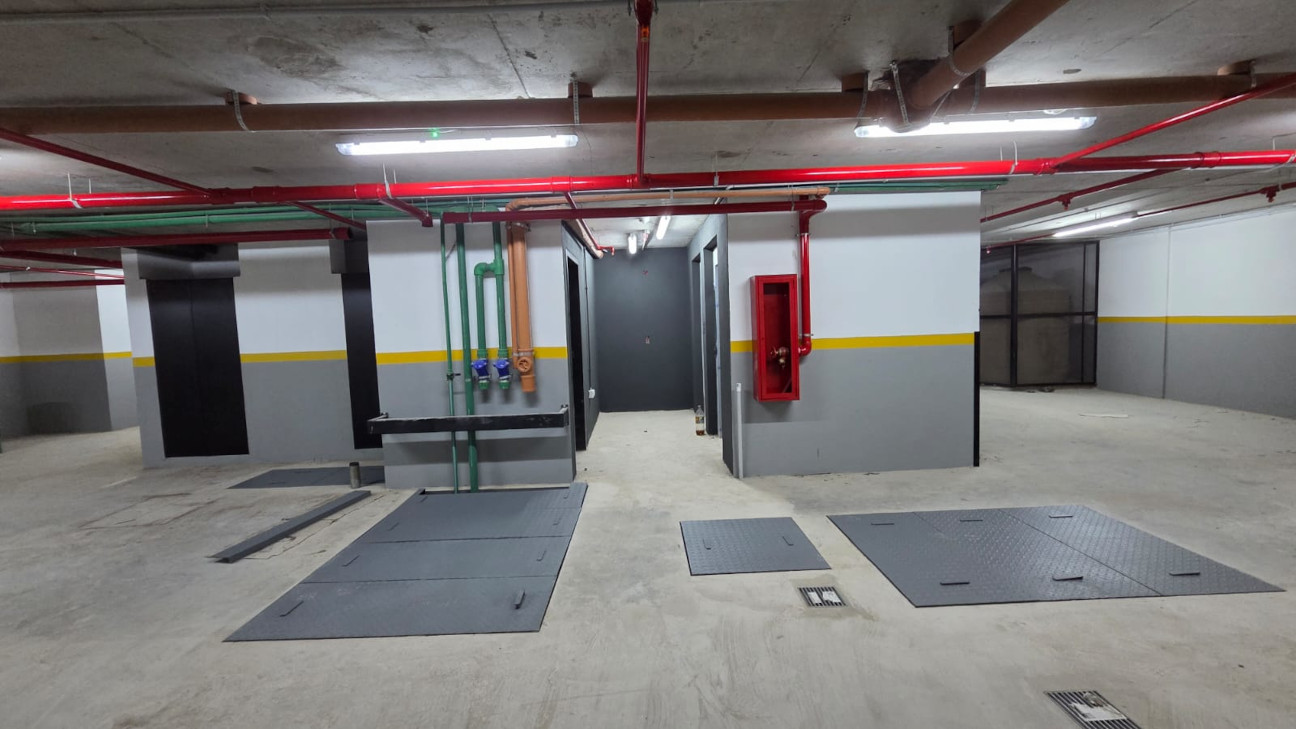

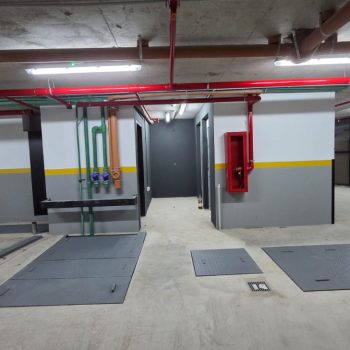

Instalación contra Incendio: La instalación del sistema contra incendio se encuentra completamente ejecutada.
Instalación Termo mecánica: Se completó la ejecución de la instalación en subsuelos y planta baja. Se comenzó con la colocación de los equipos correspondientes.
Instalaciones Sanitarias: Se registran avances en las instalaciones del local comercial y subsuelos. Se realizó la puesta en marcha de las bombas.

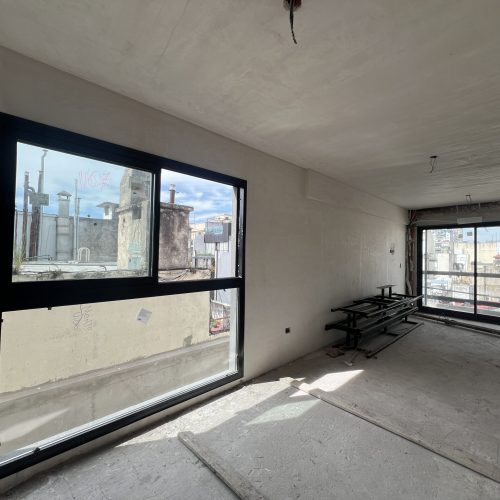

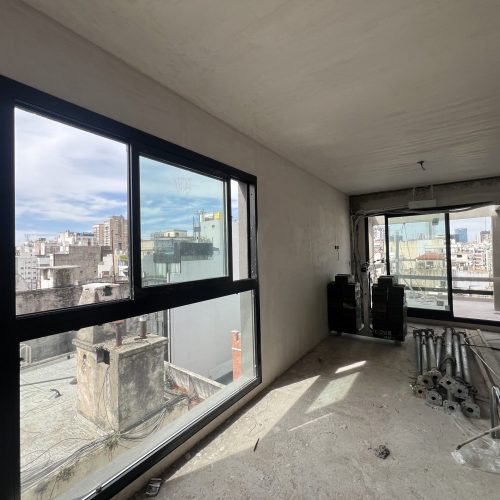

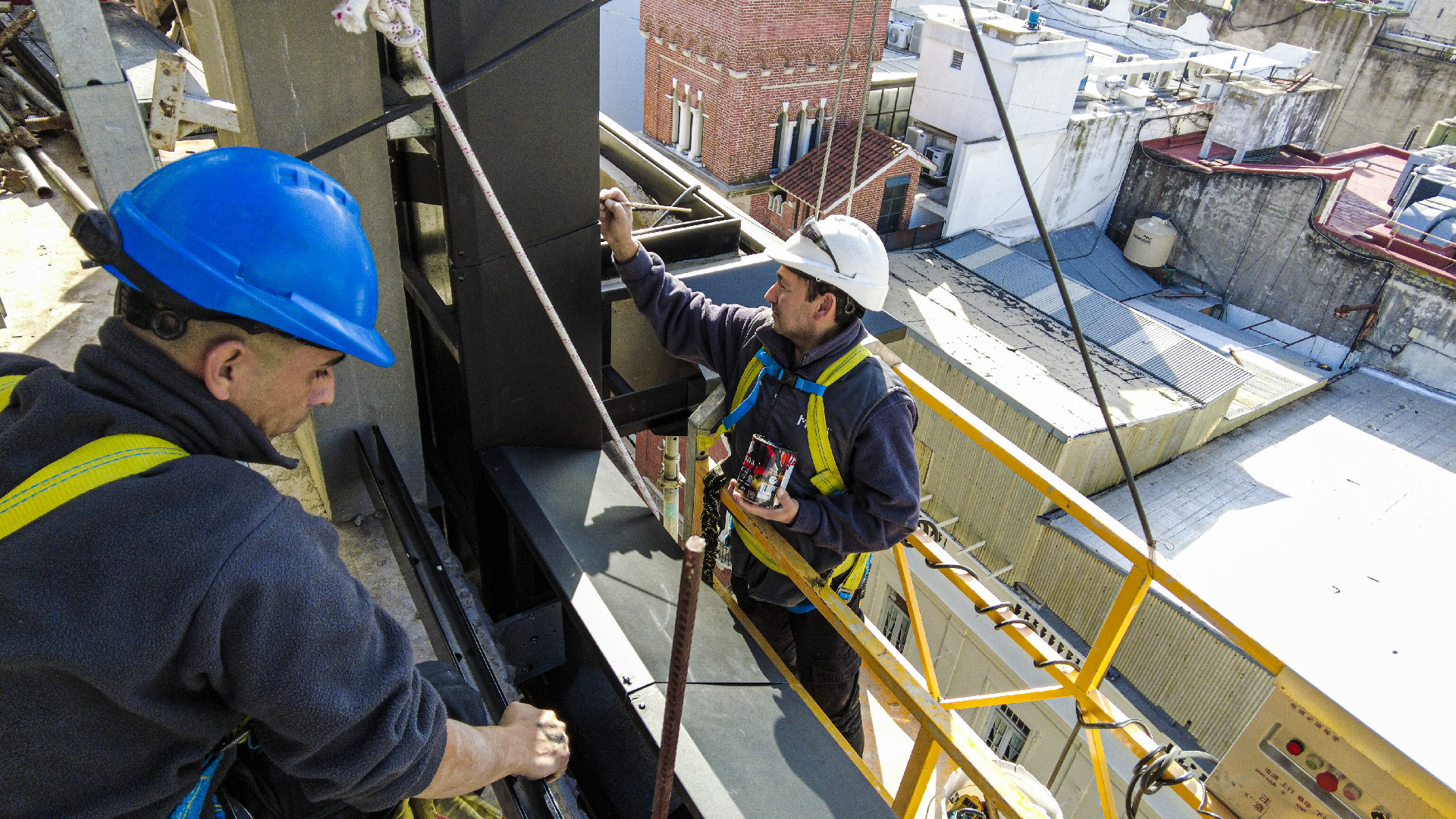

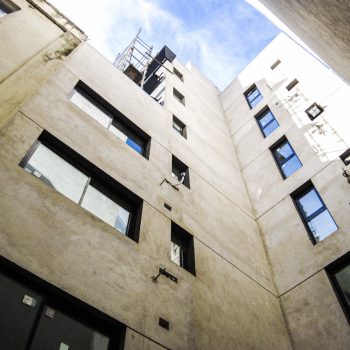

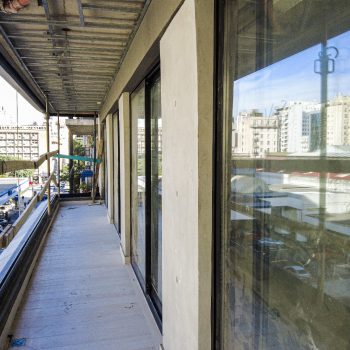

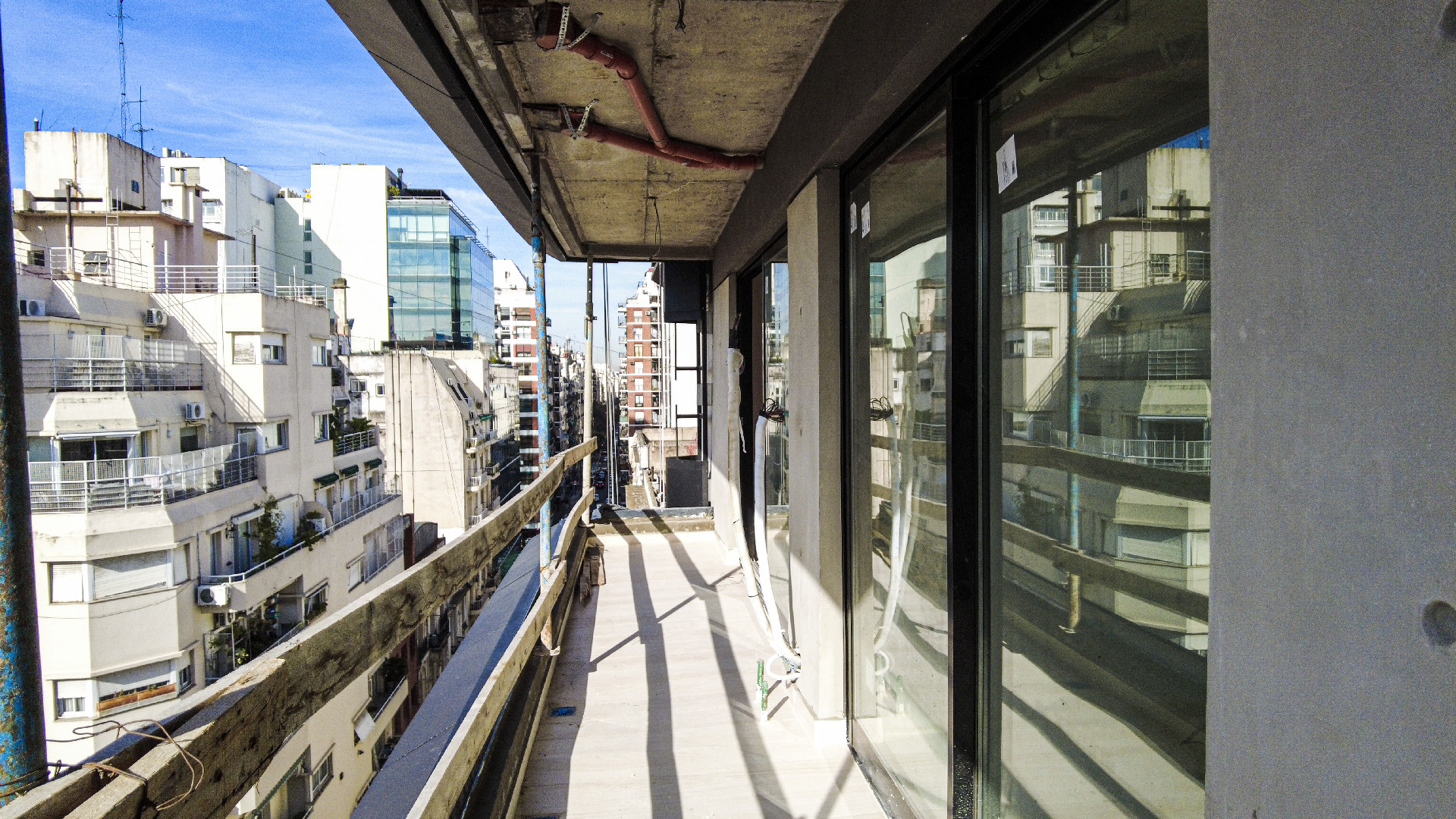

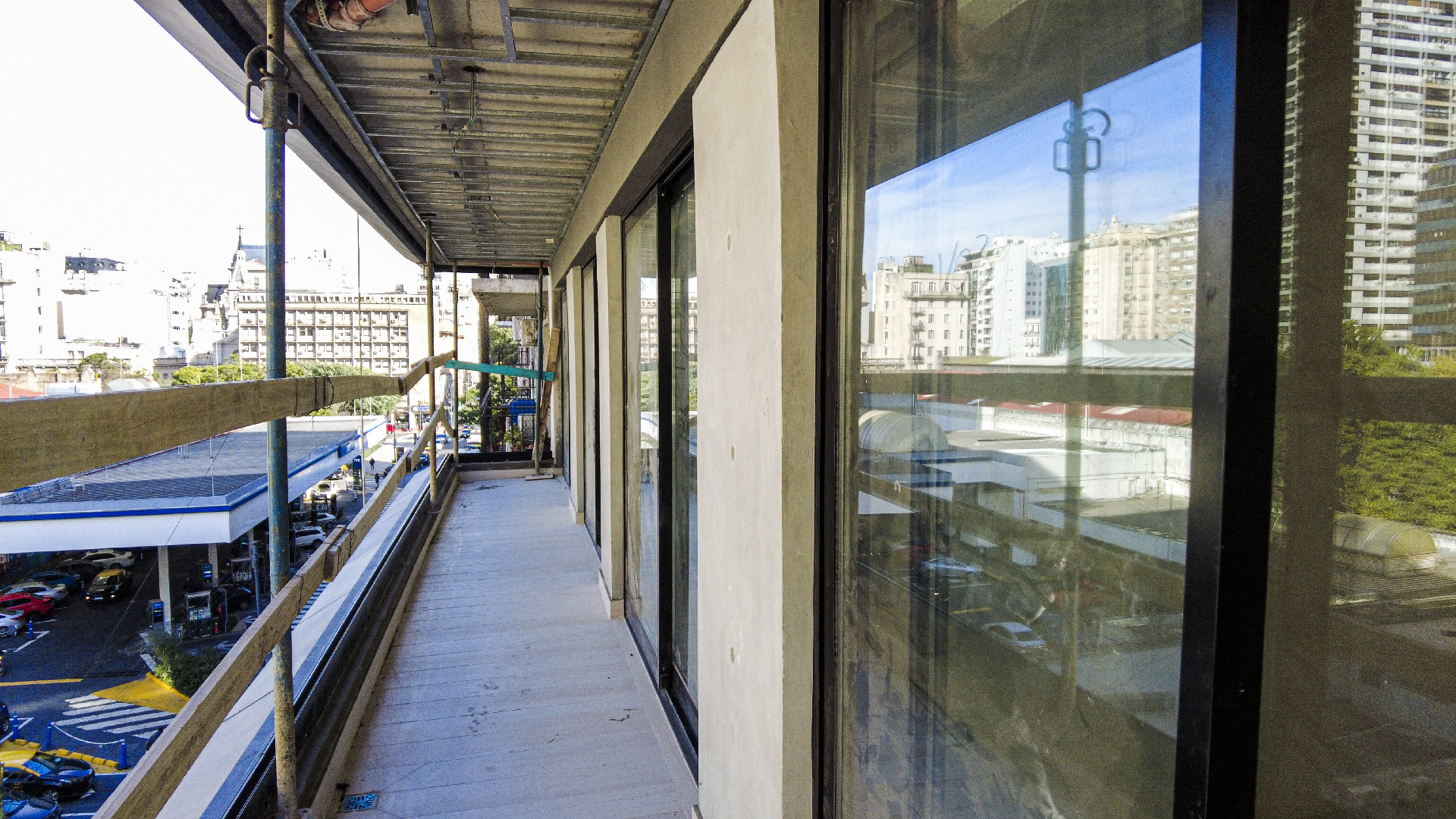

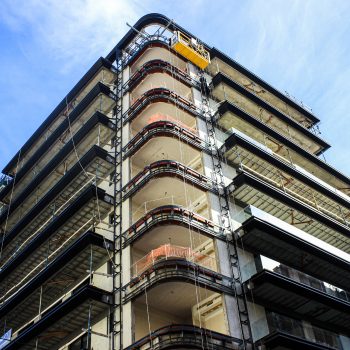

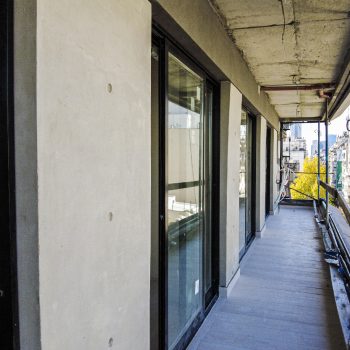

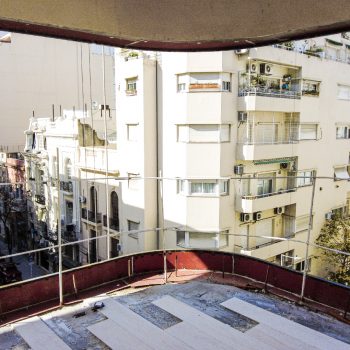

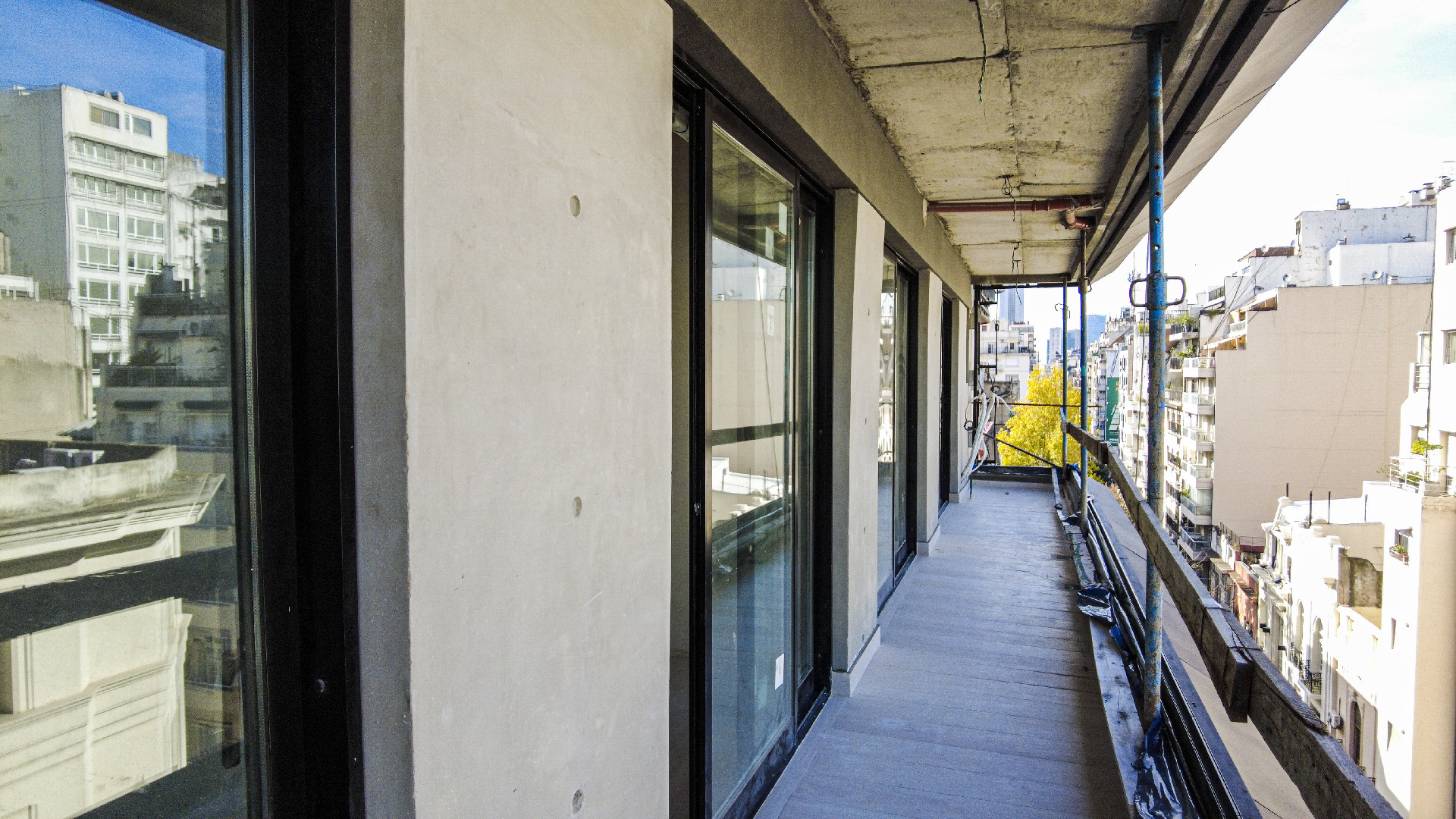

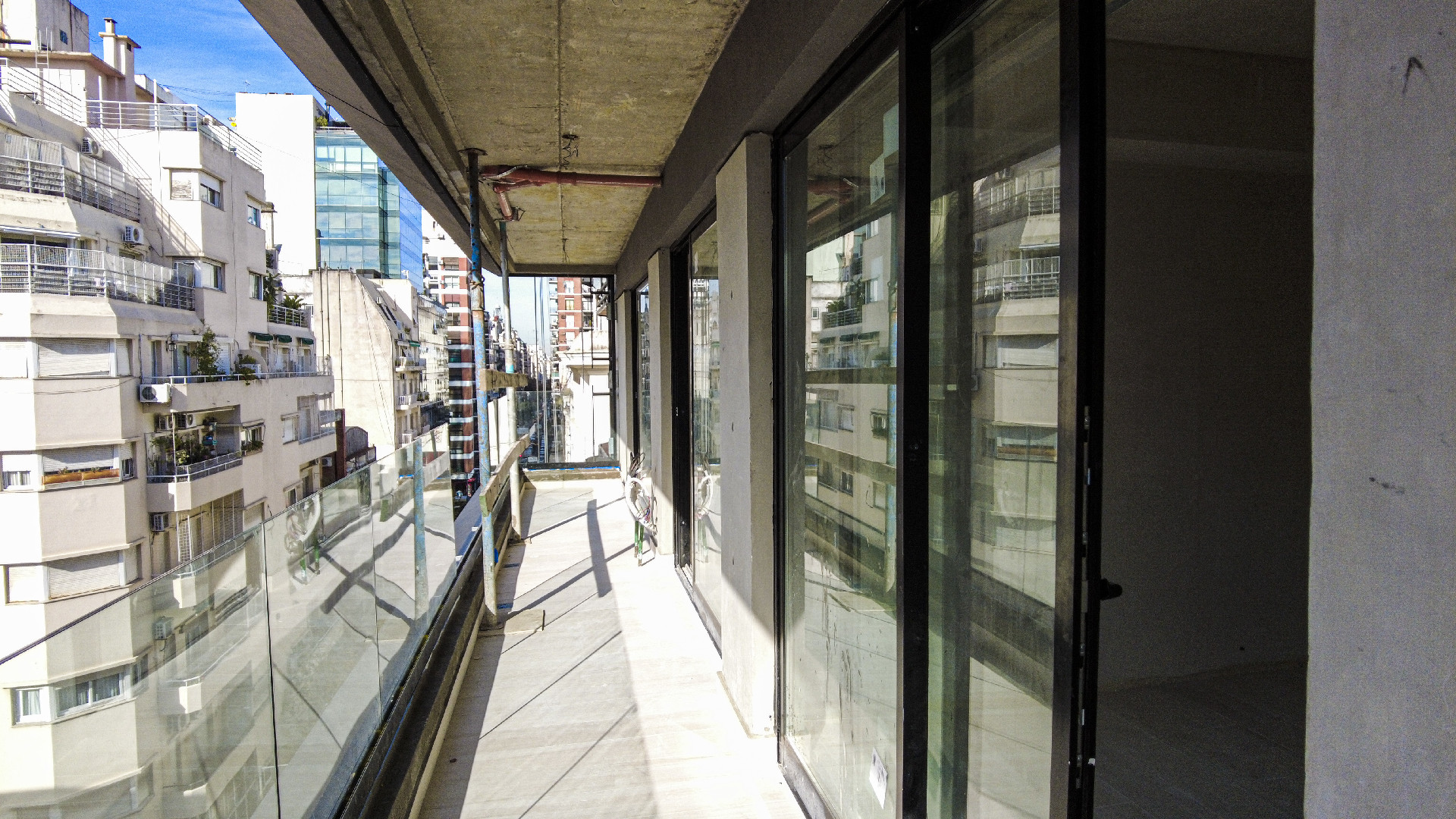

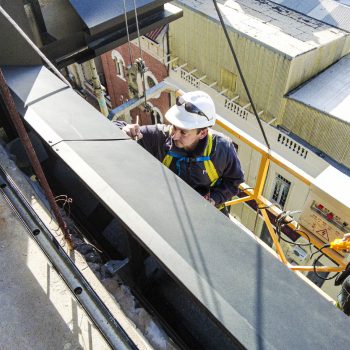

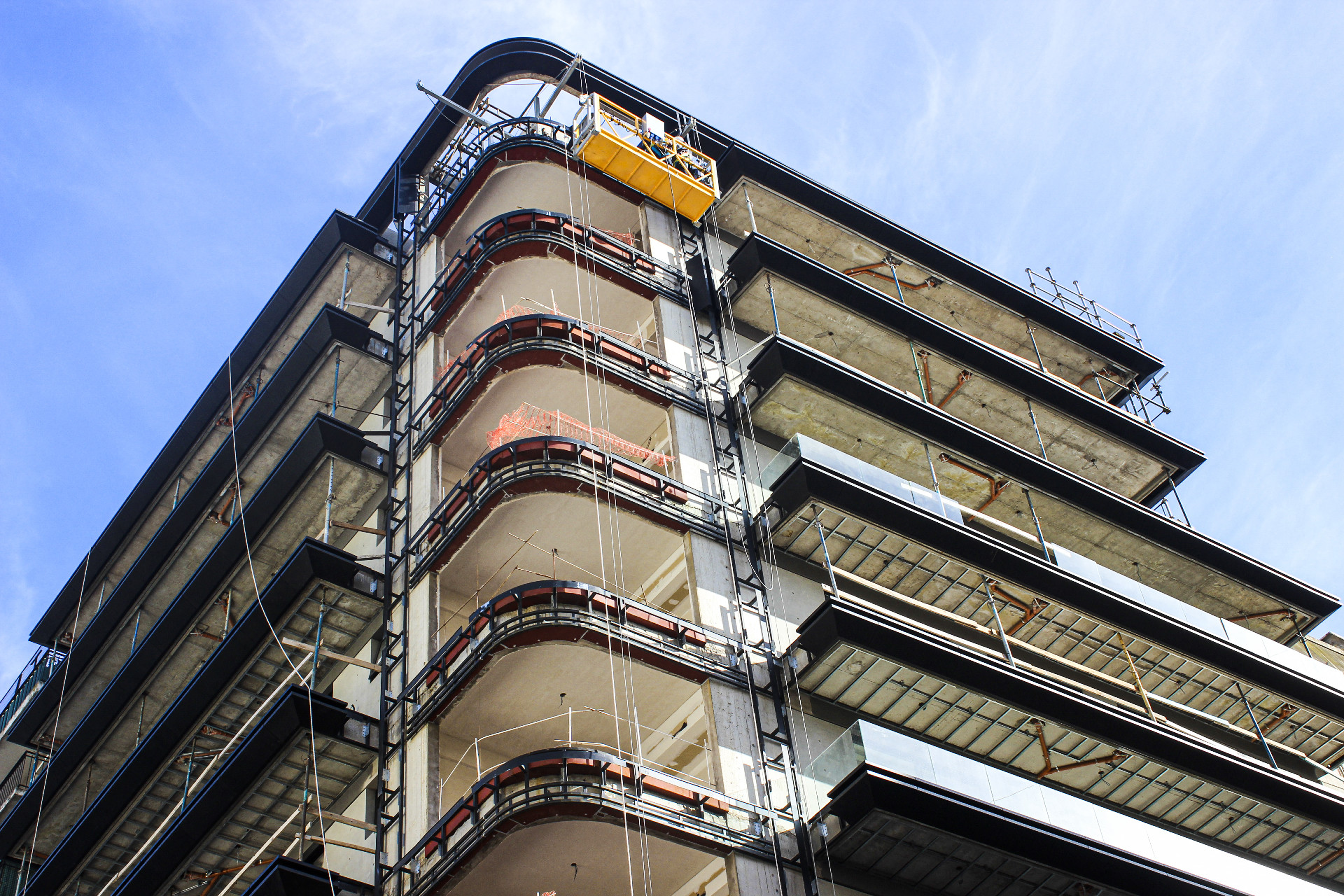

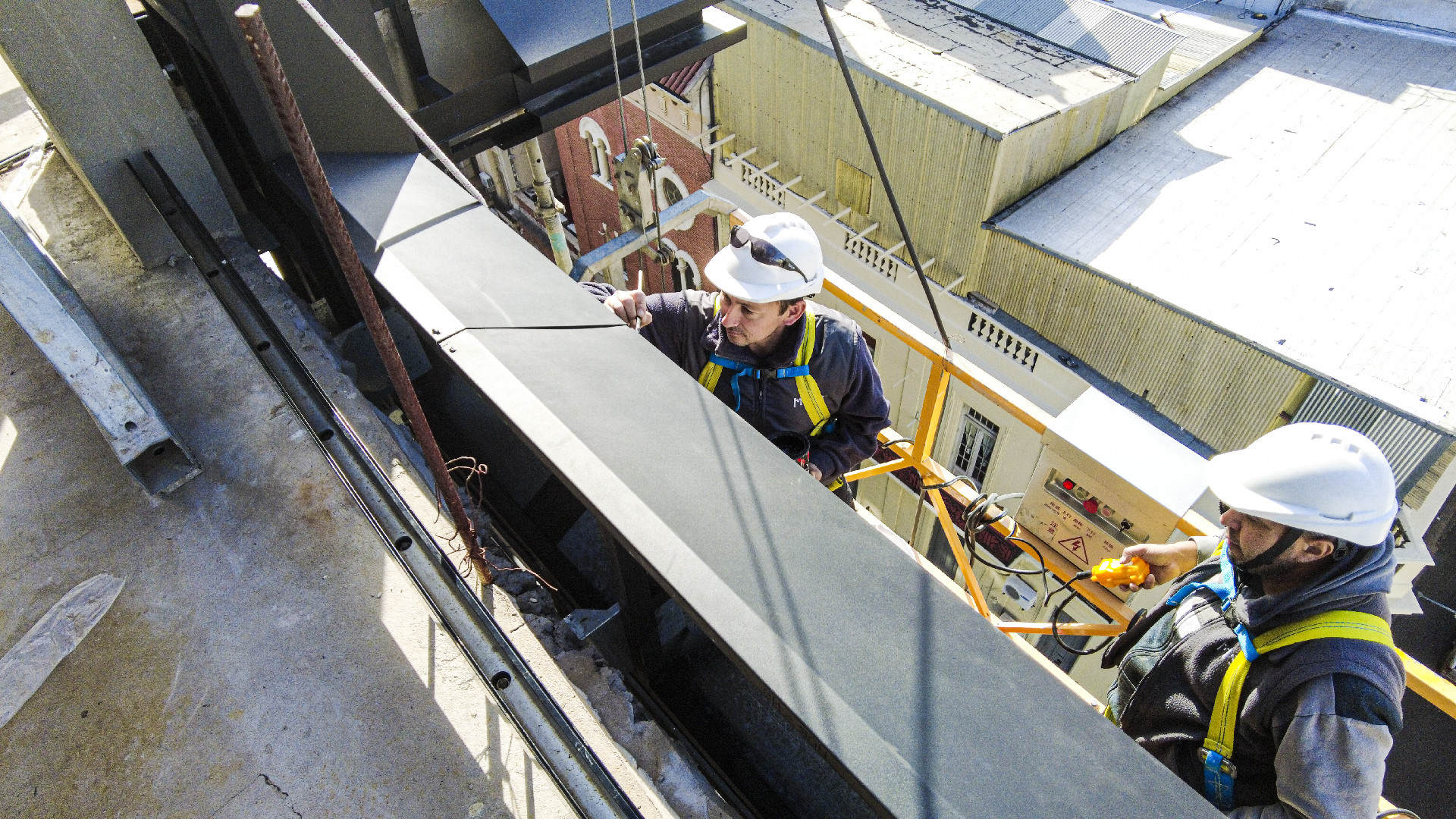

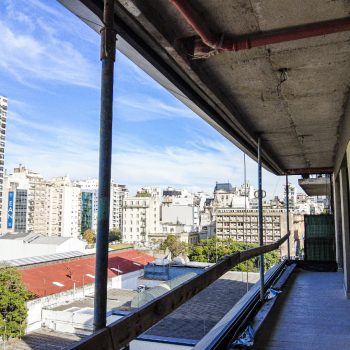

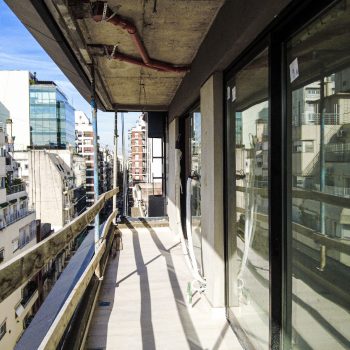

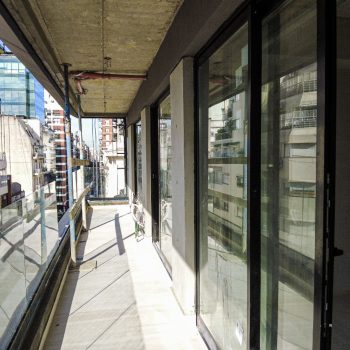

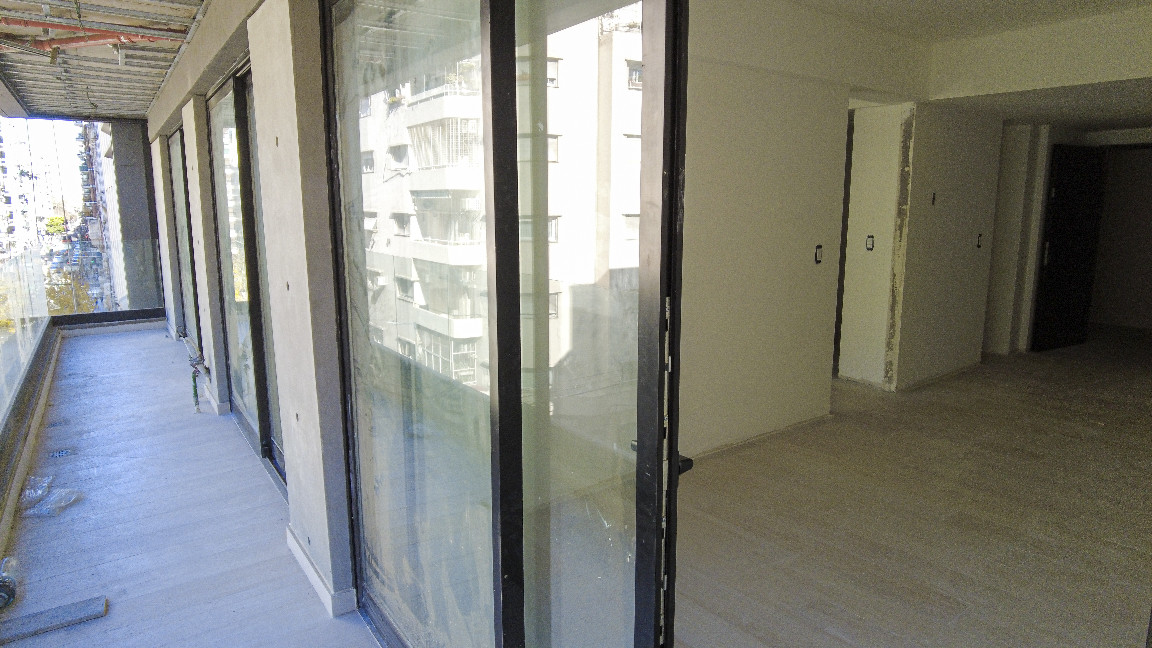

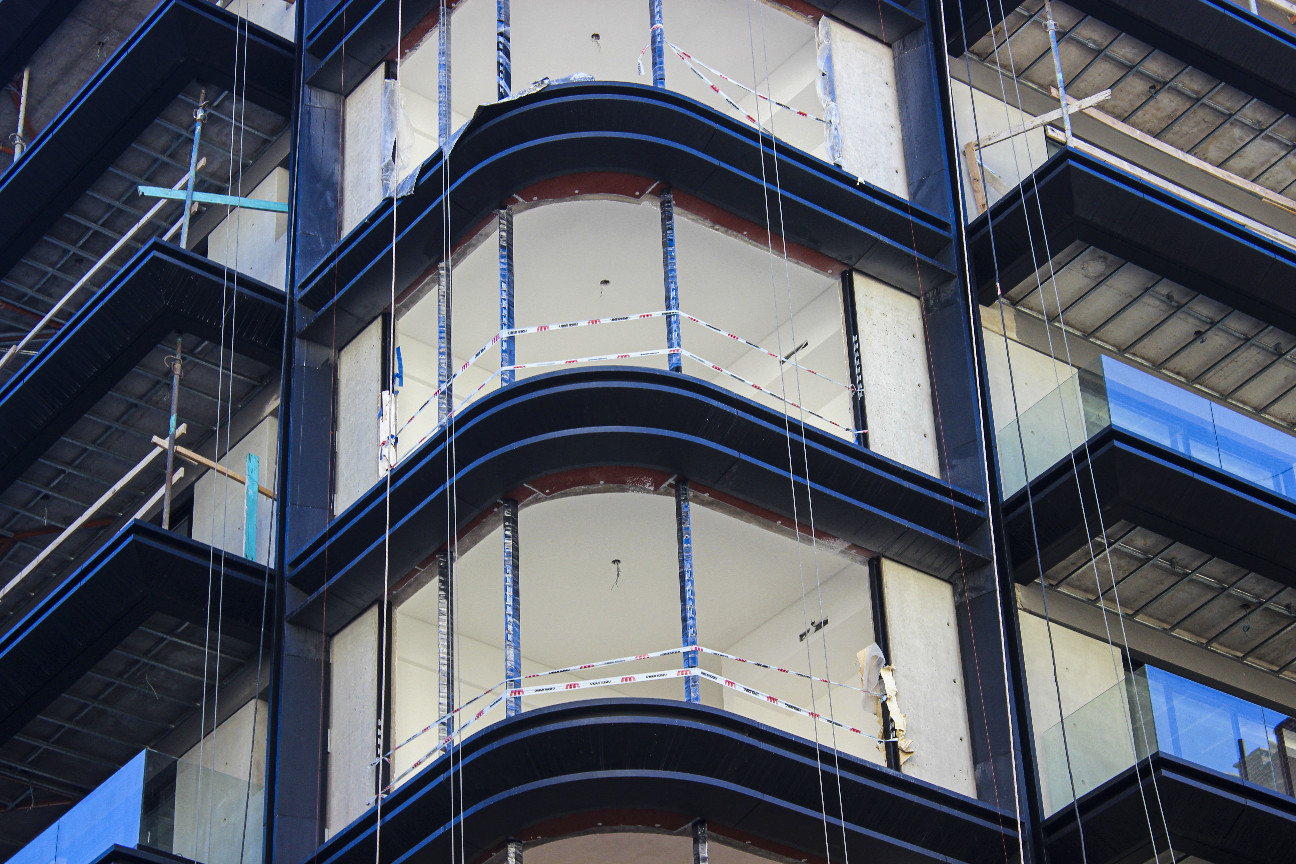

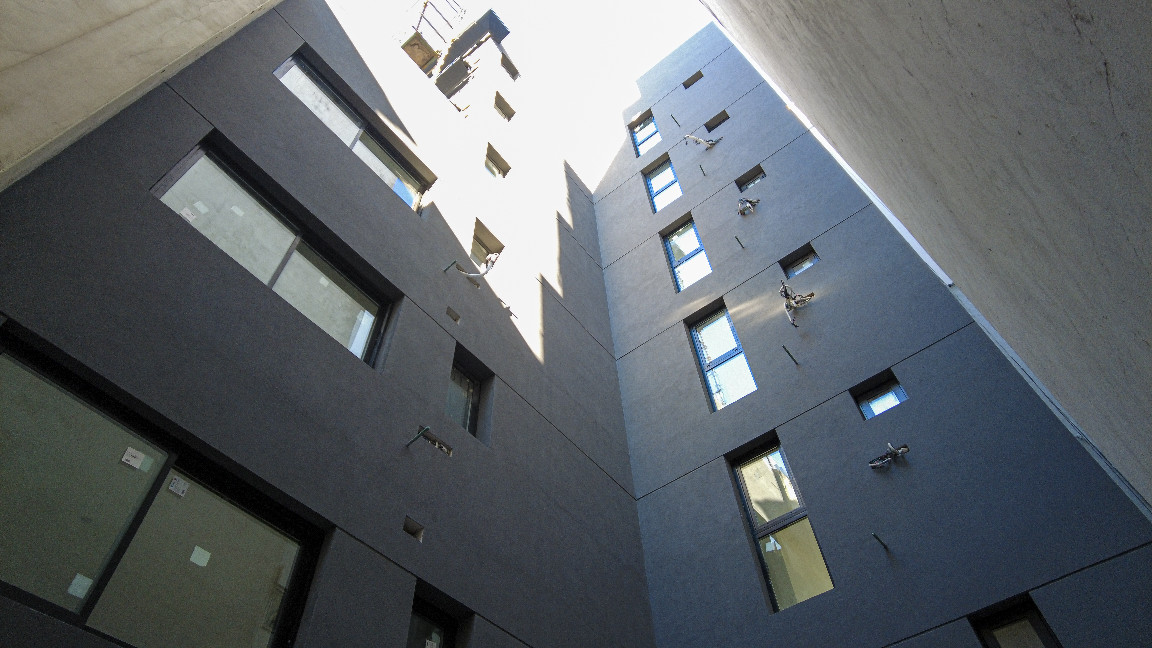

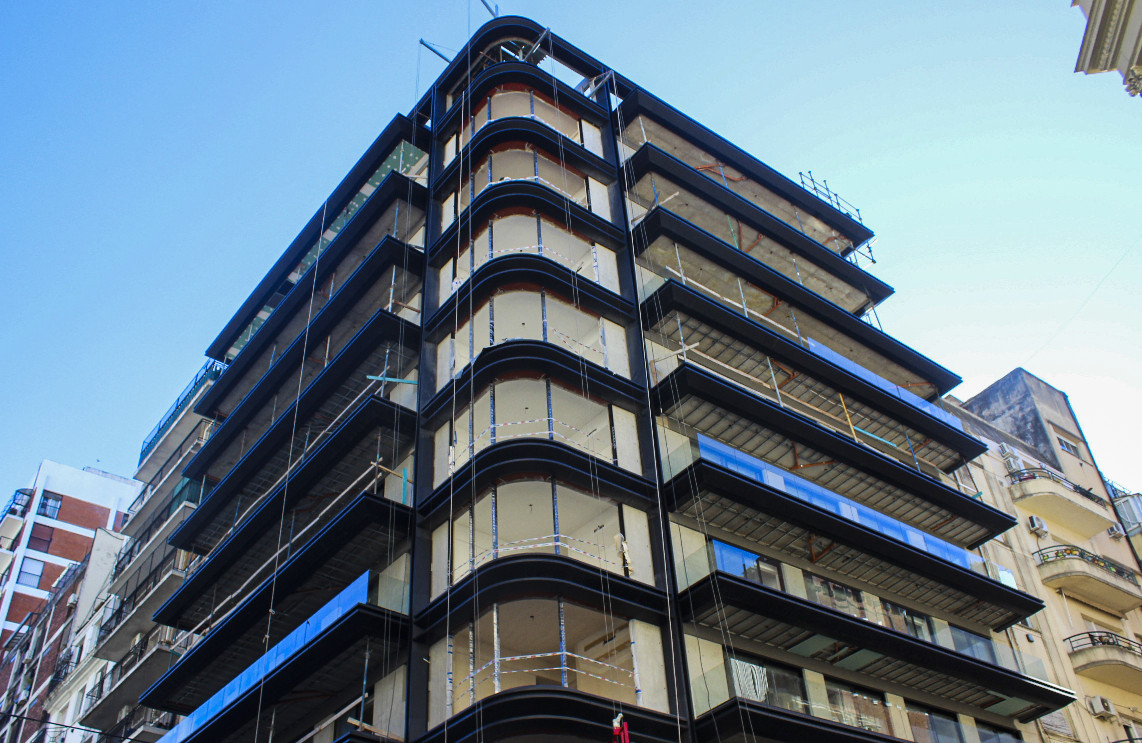

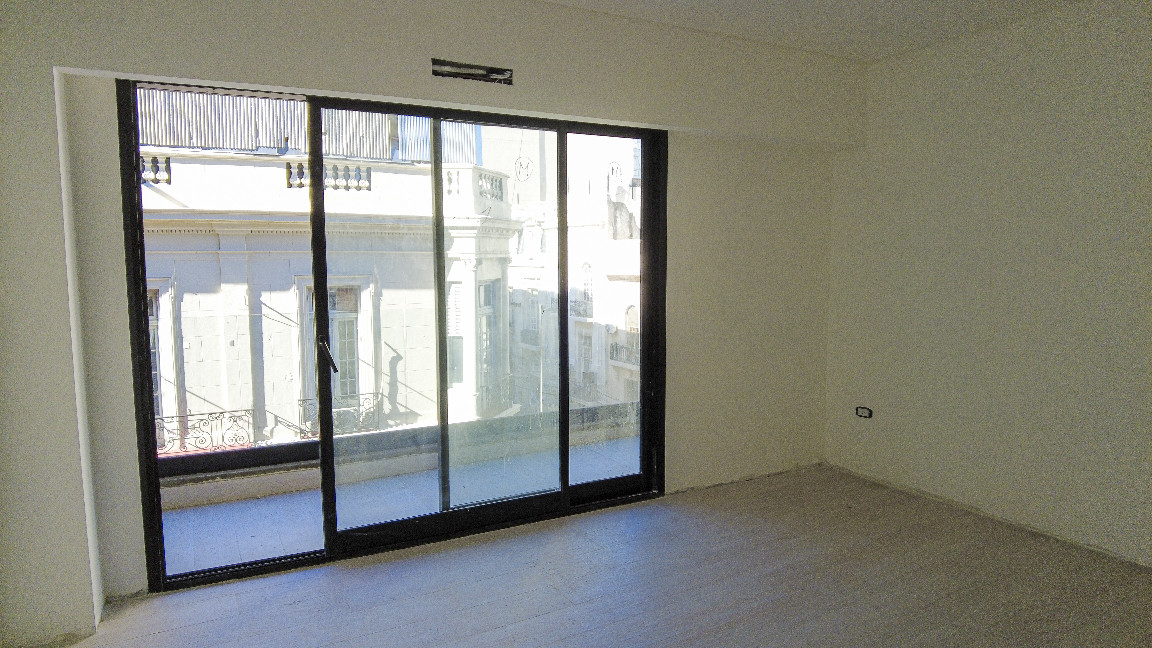

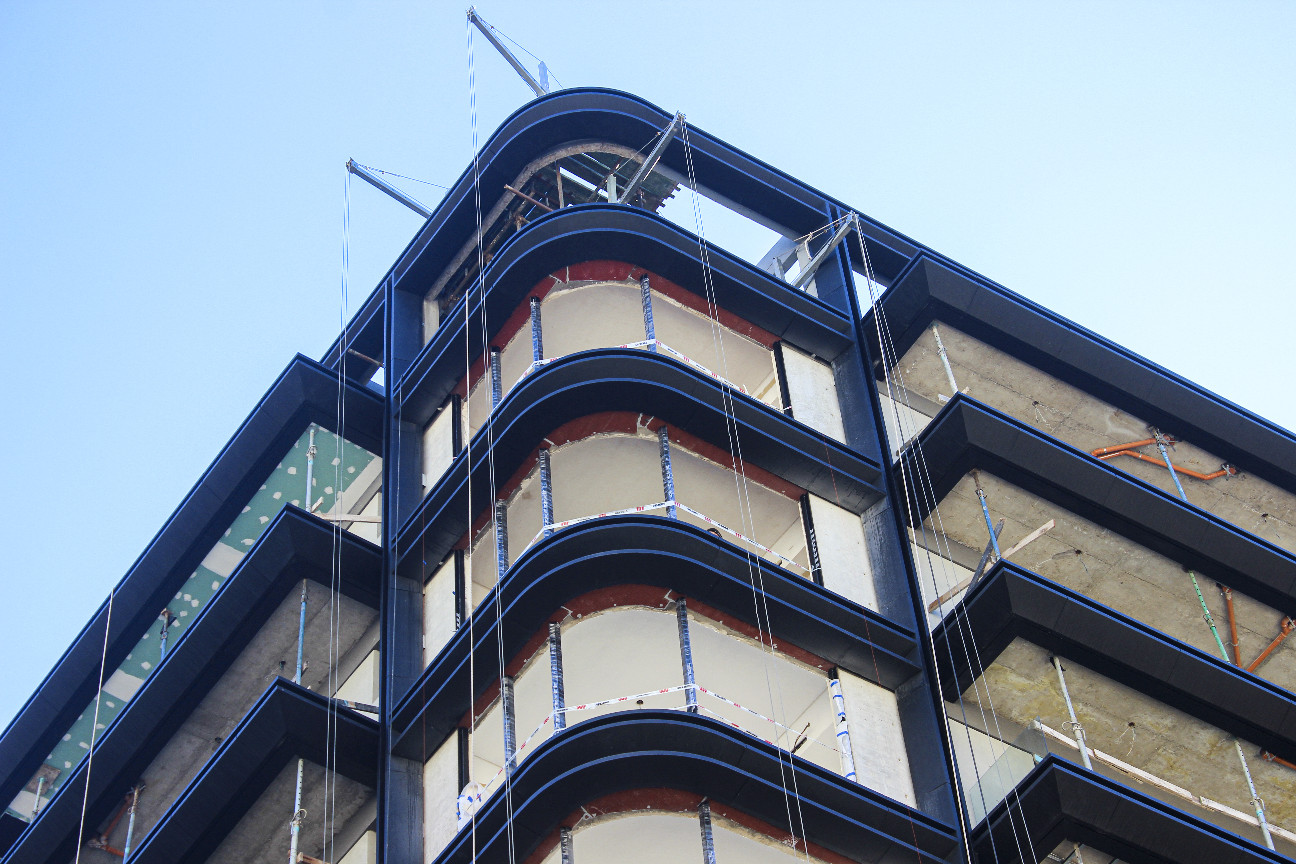

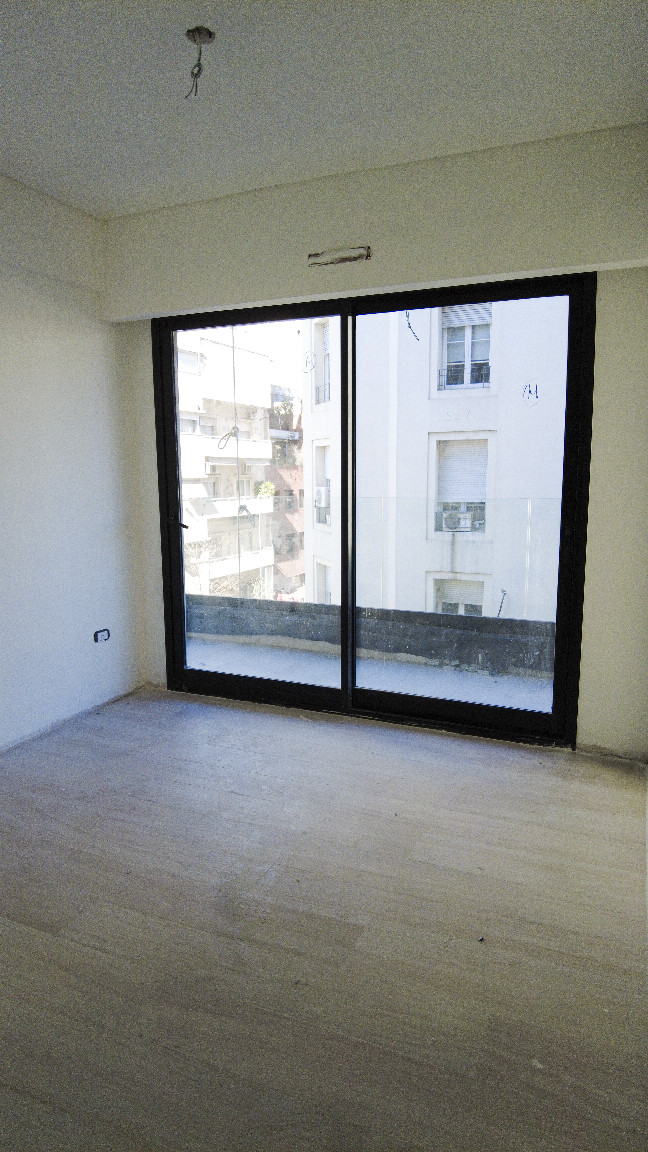

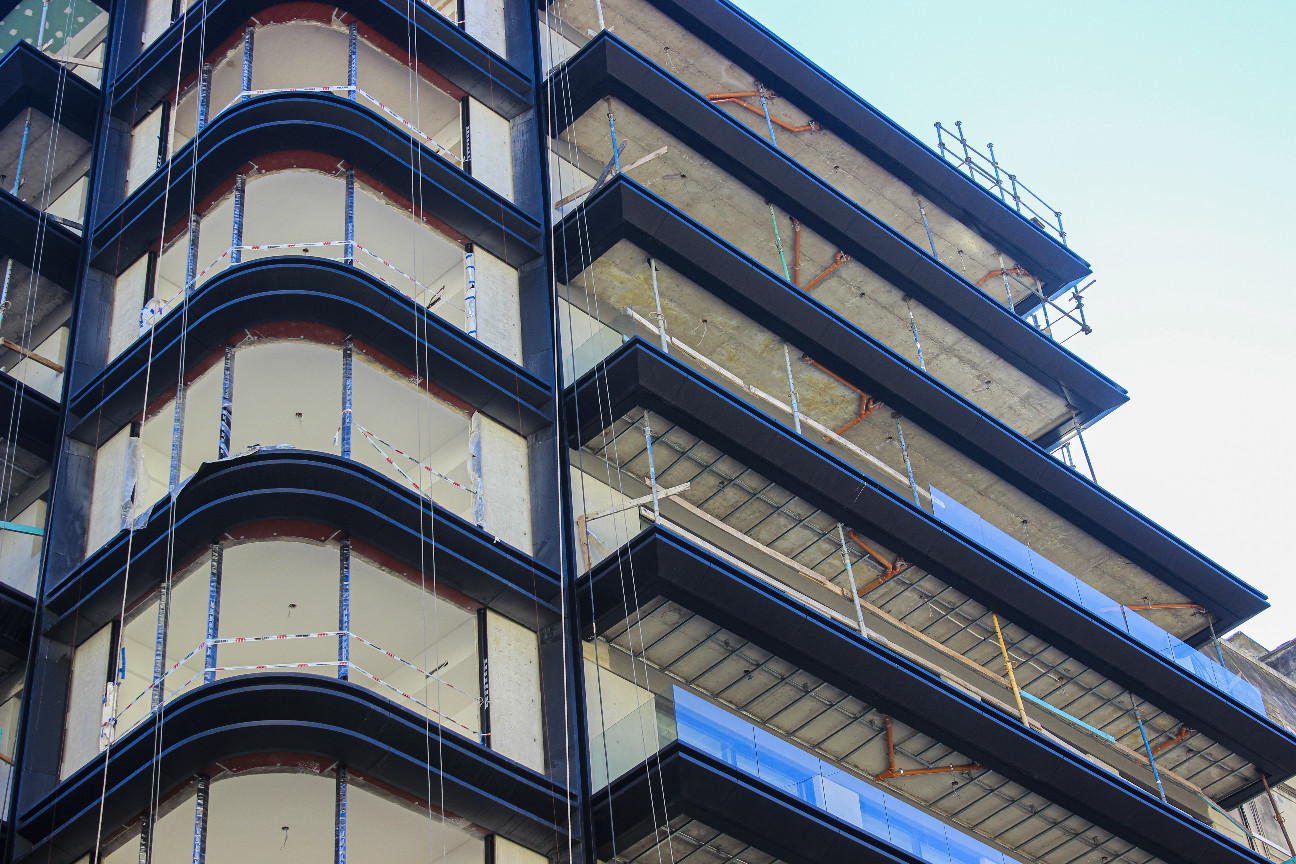

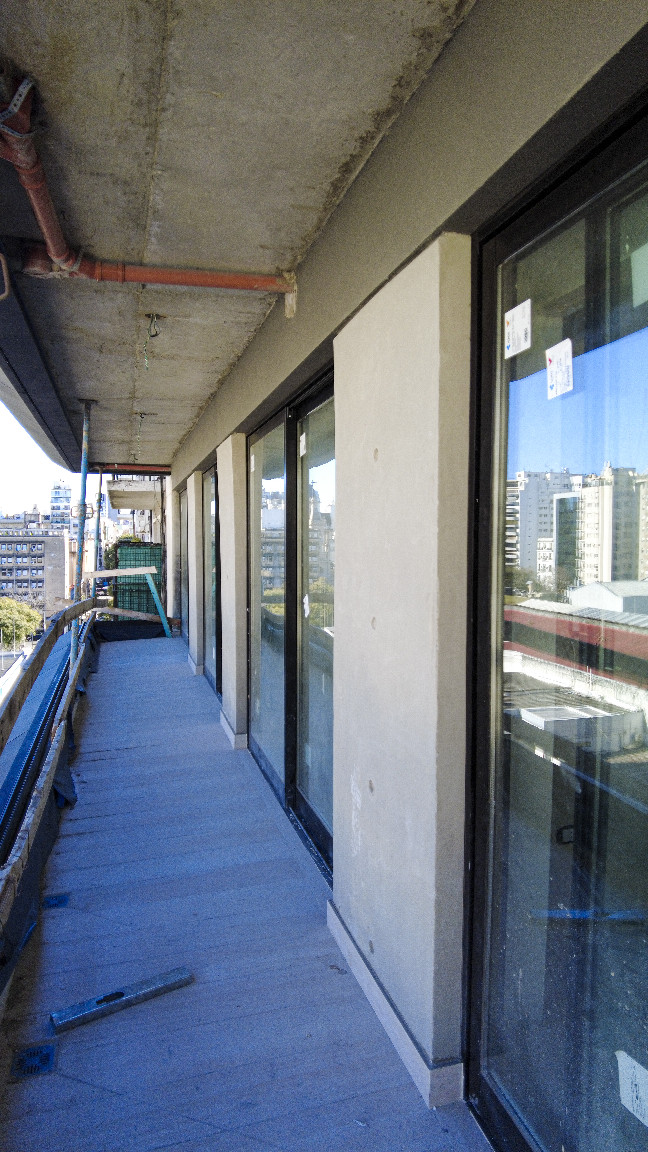

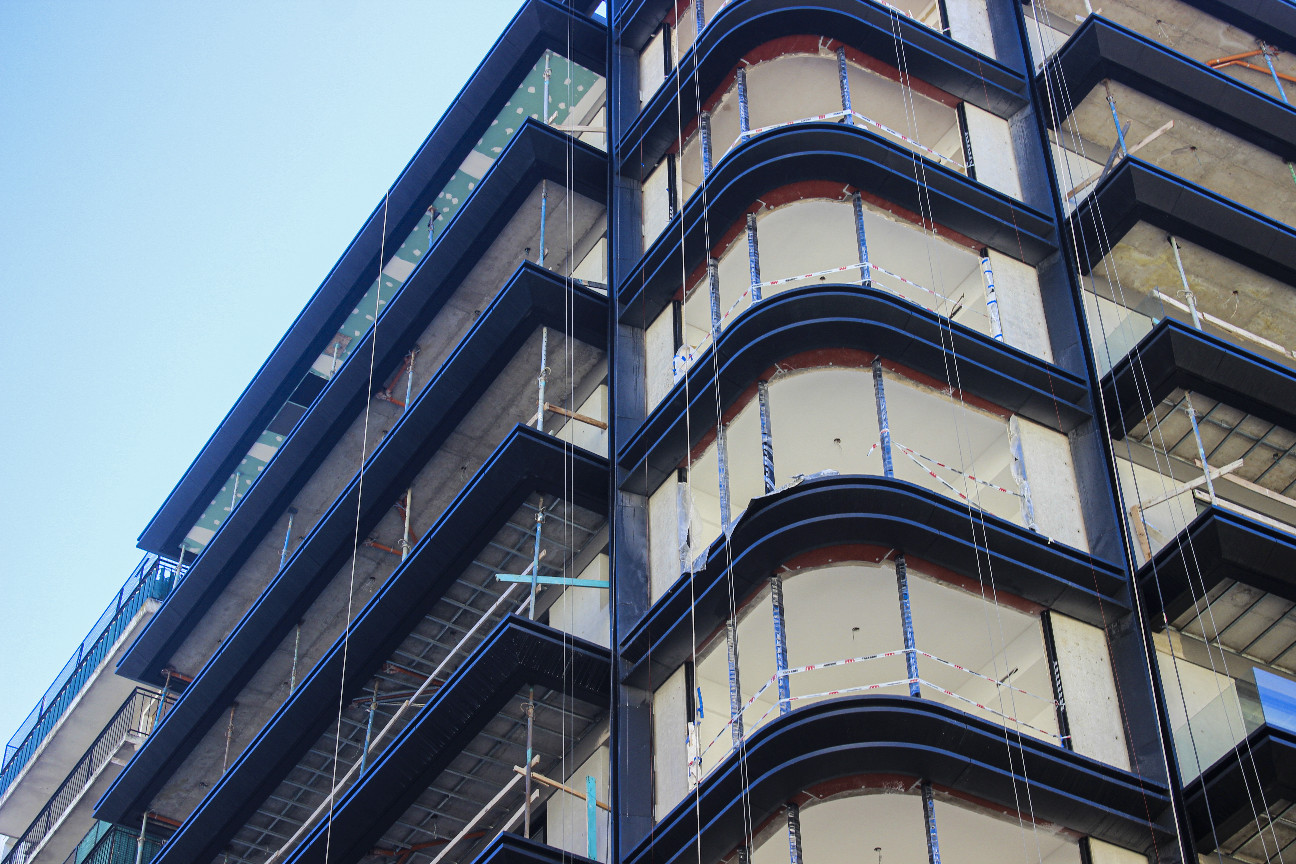

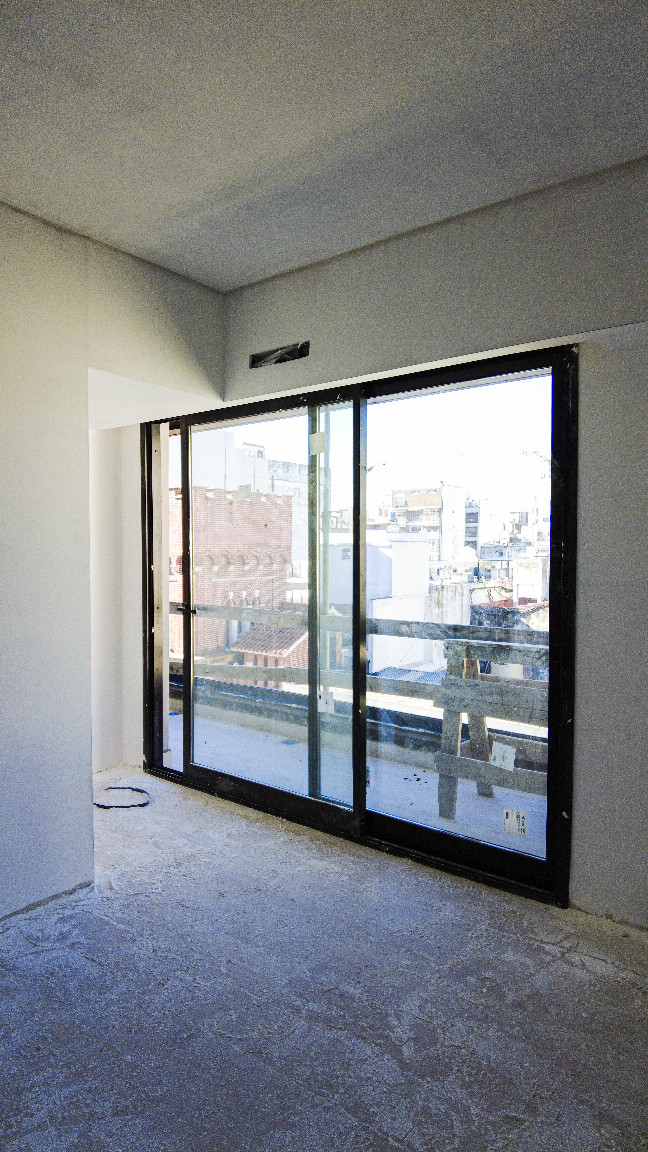

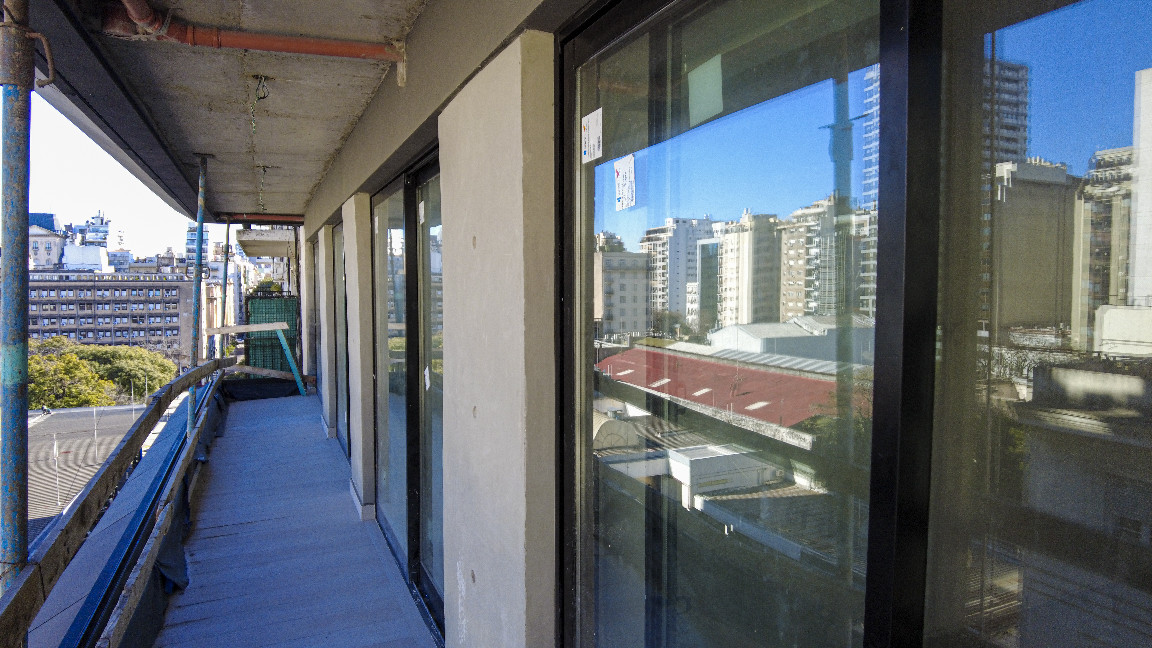

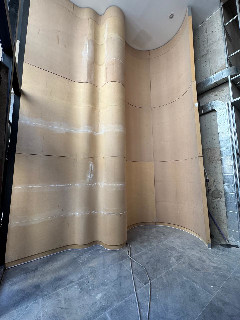

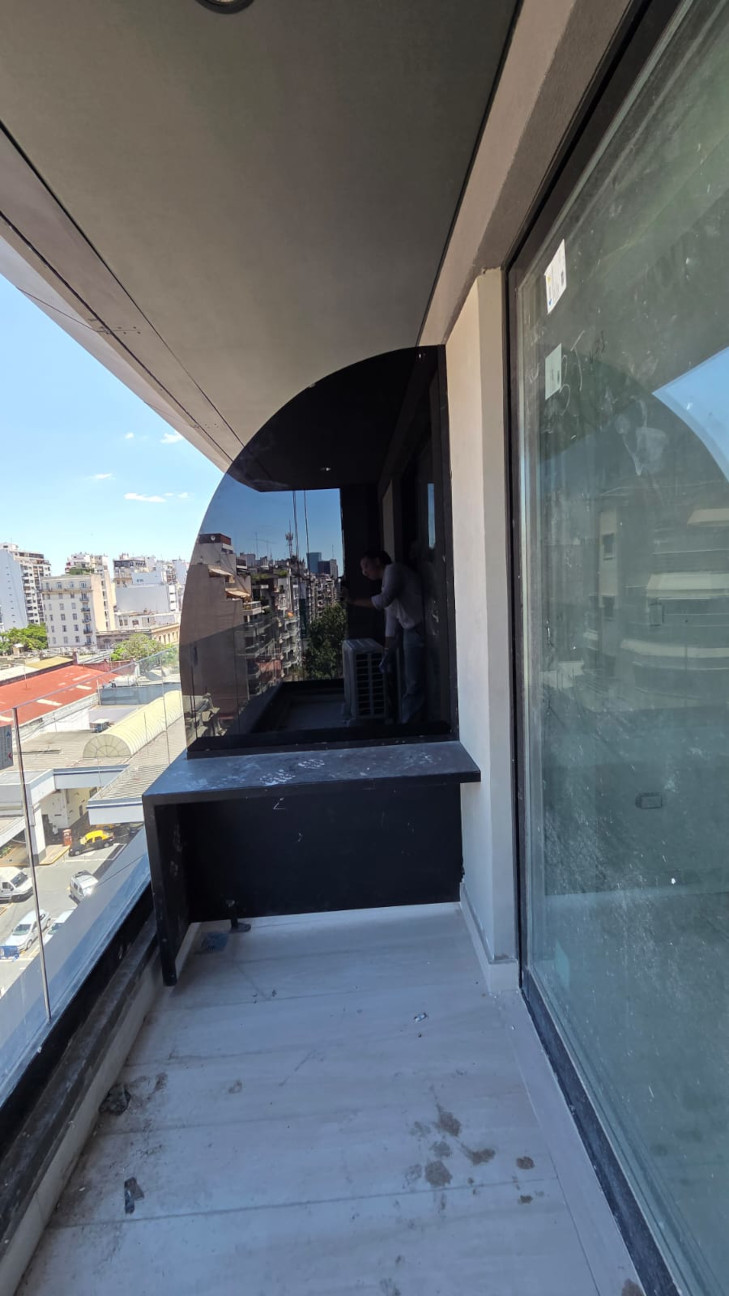

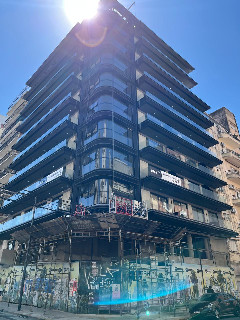

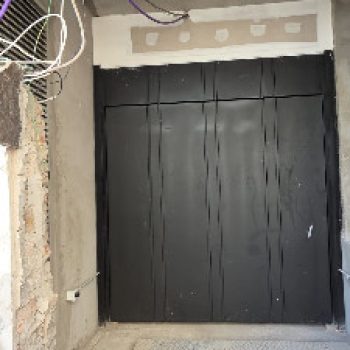

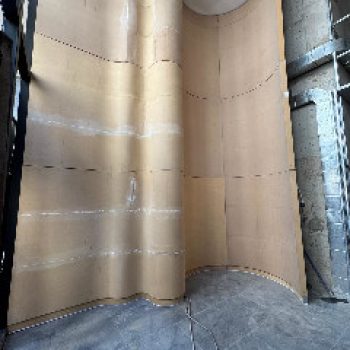

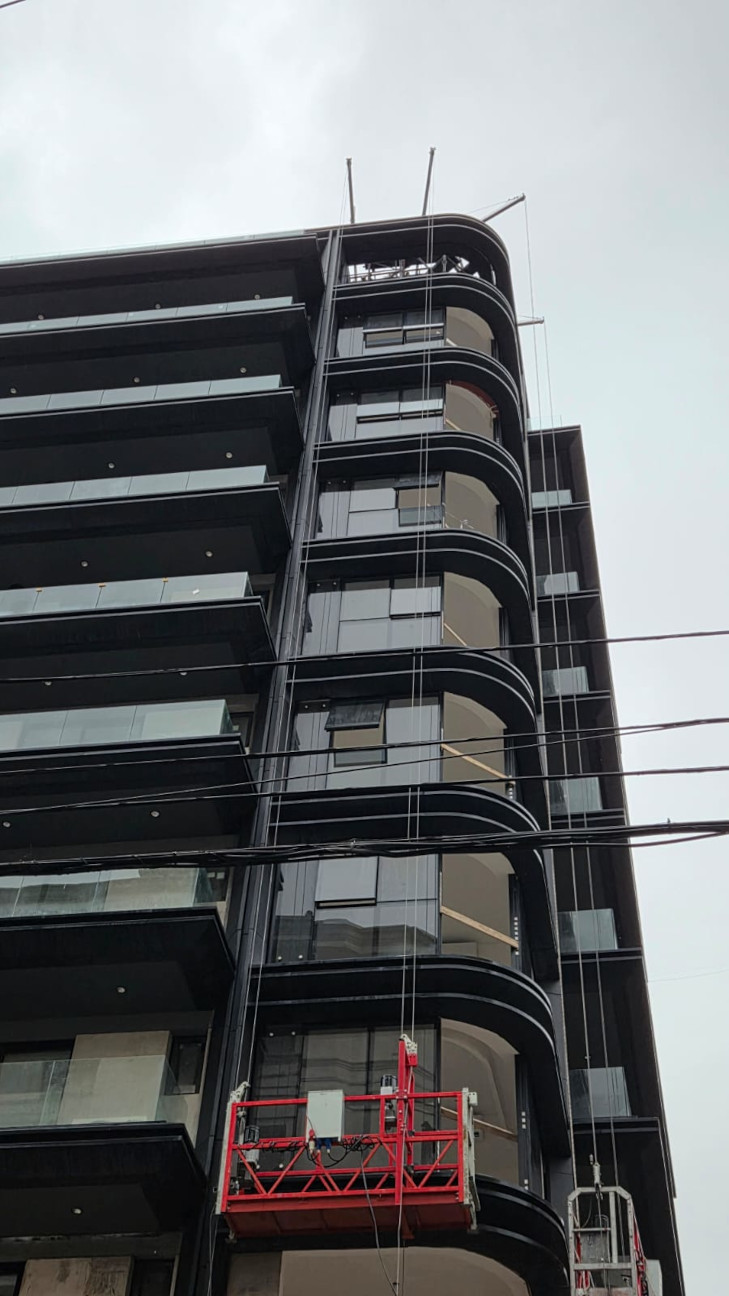

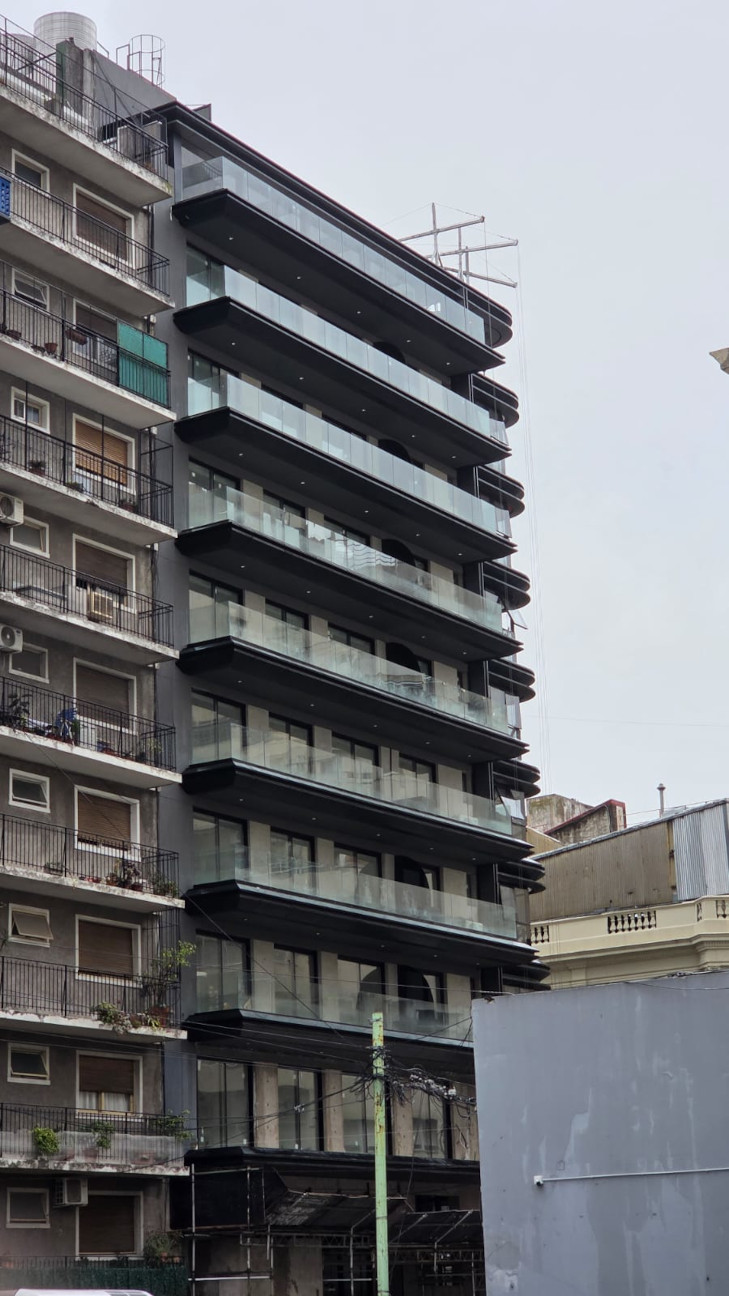

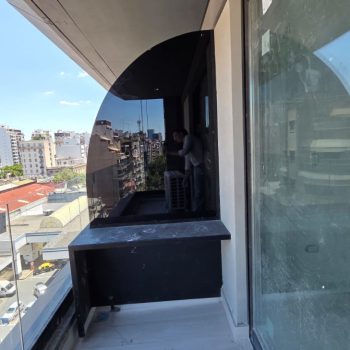

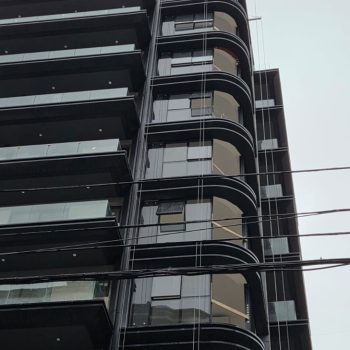

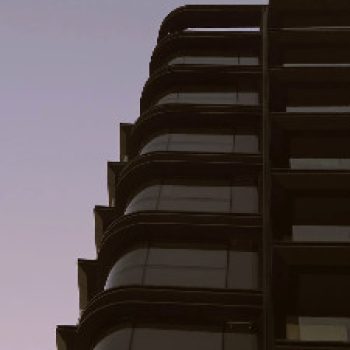

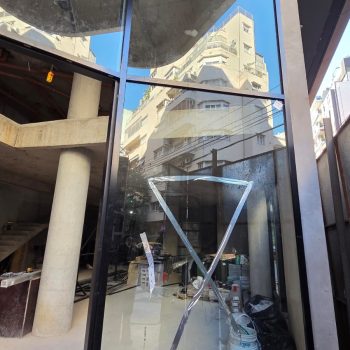

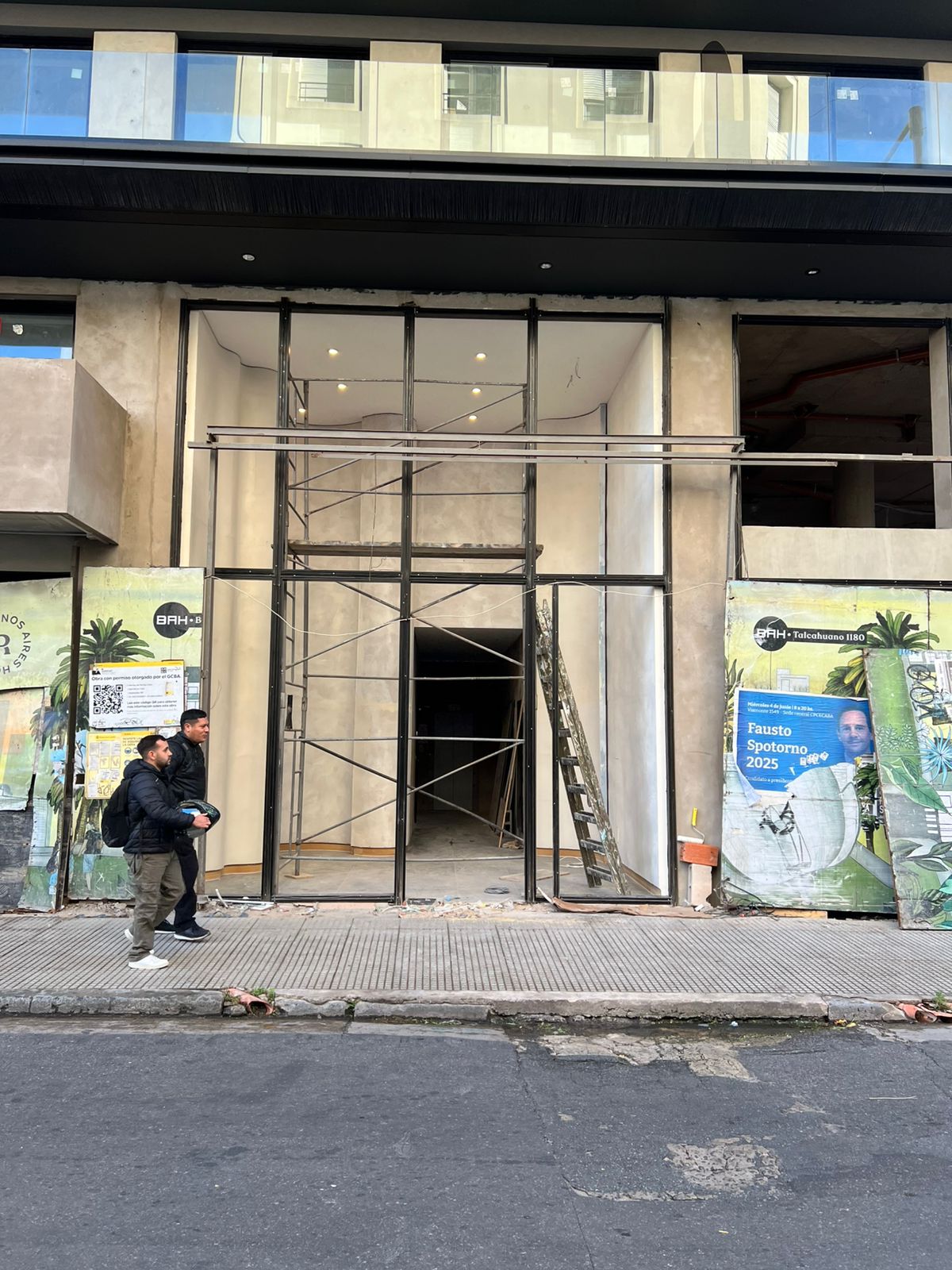

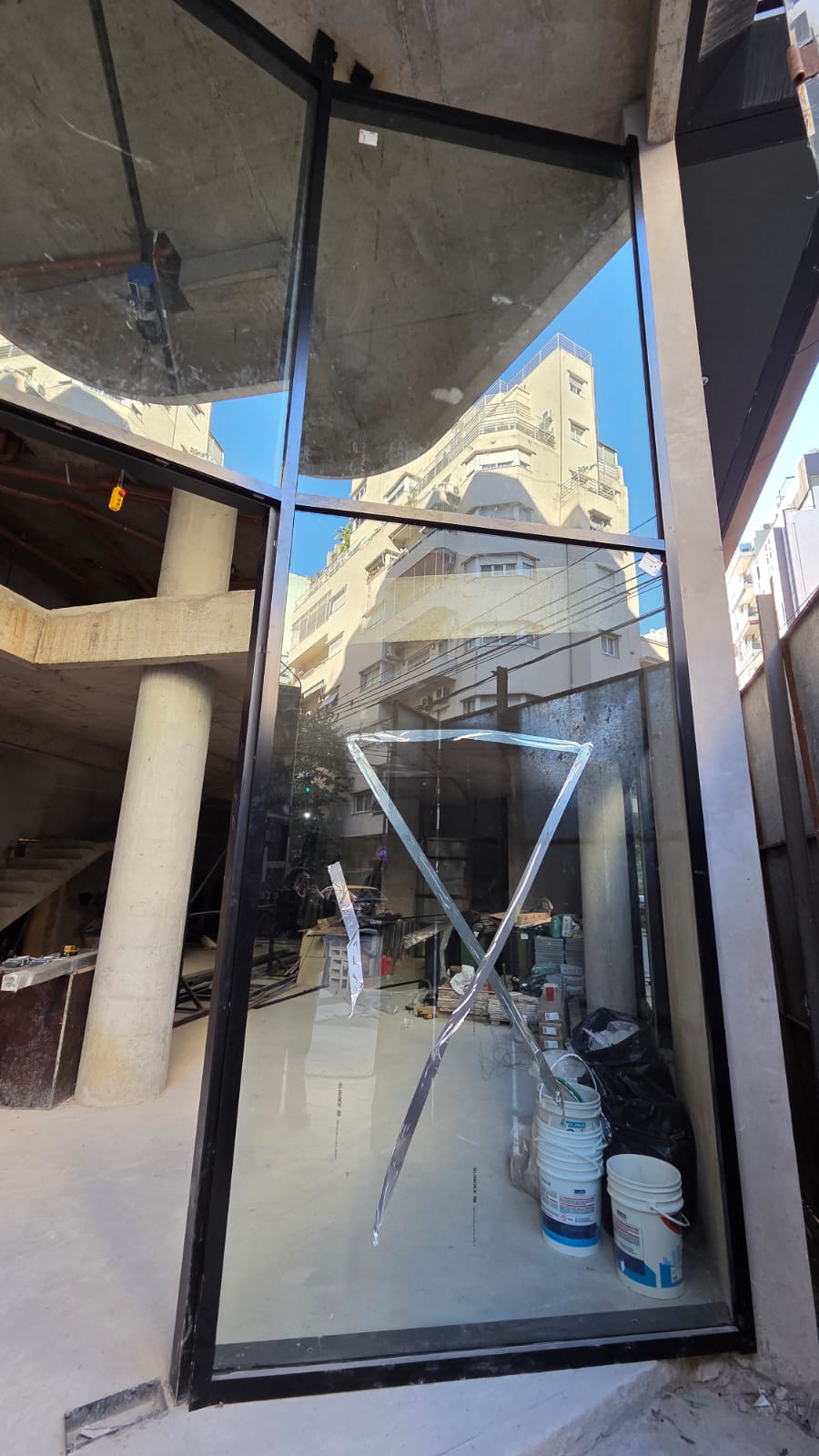

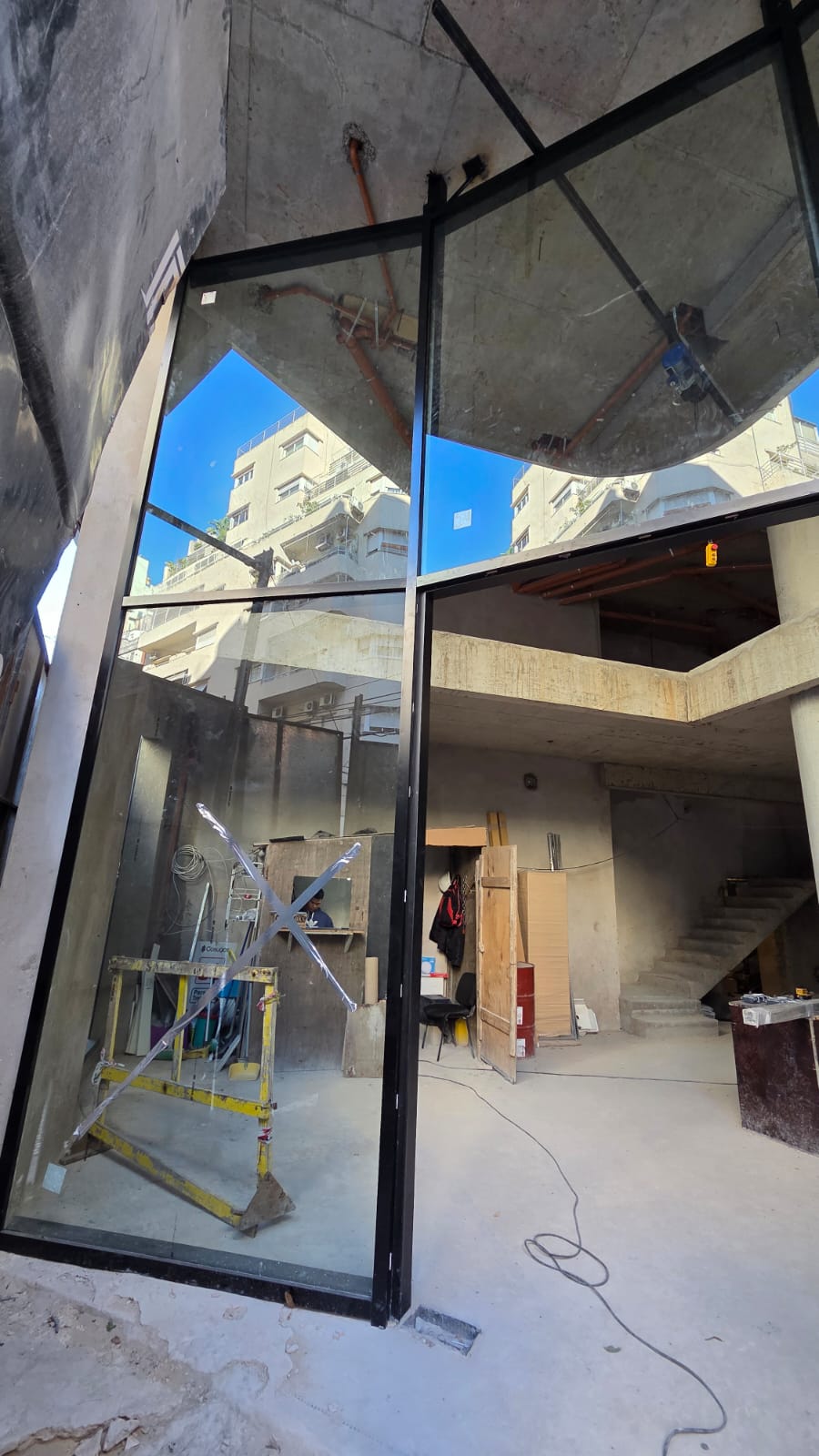

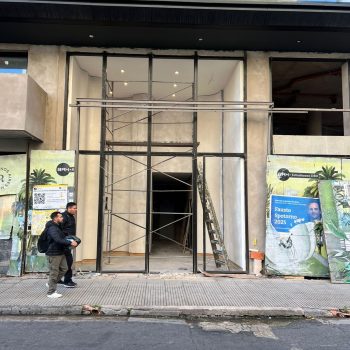

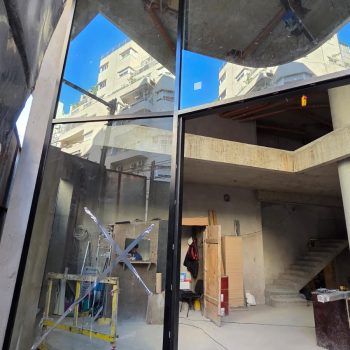

Carpinterías: Las carpinterías exteriores se encuentran colocadas en su totalidad, a excepción de sectores donde tenemos estructura metálica (pisos superiores y defensa). Este mes se comenzará con la instalación de la piel de vidrio de la curva (deptos. B).

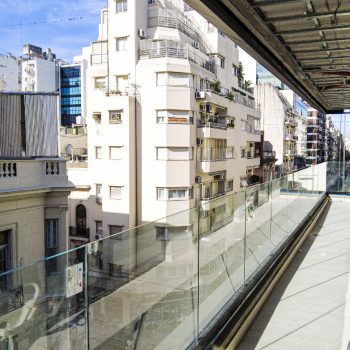

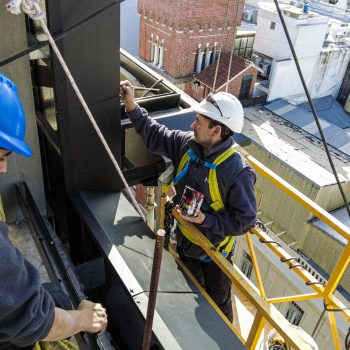

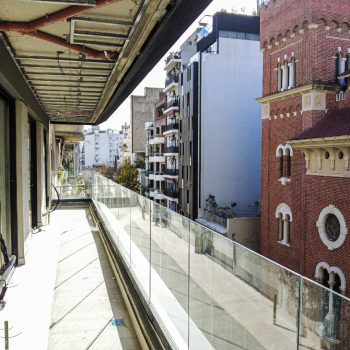

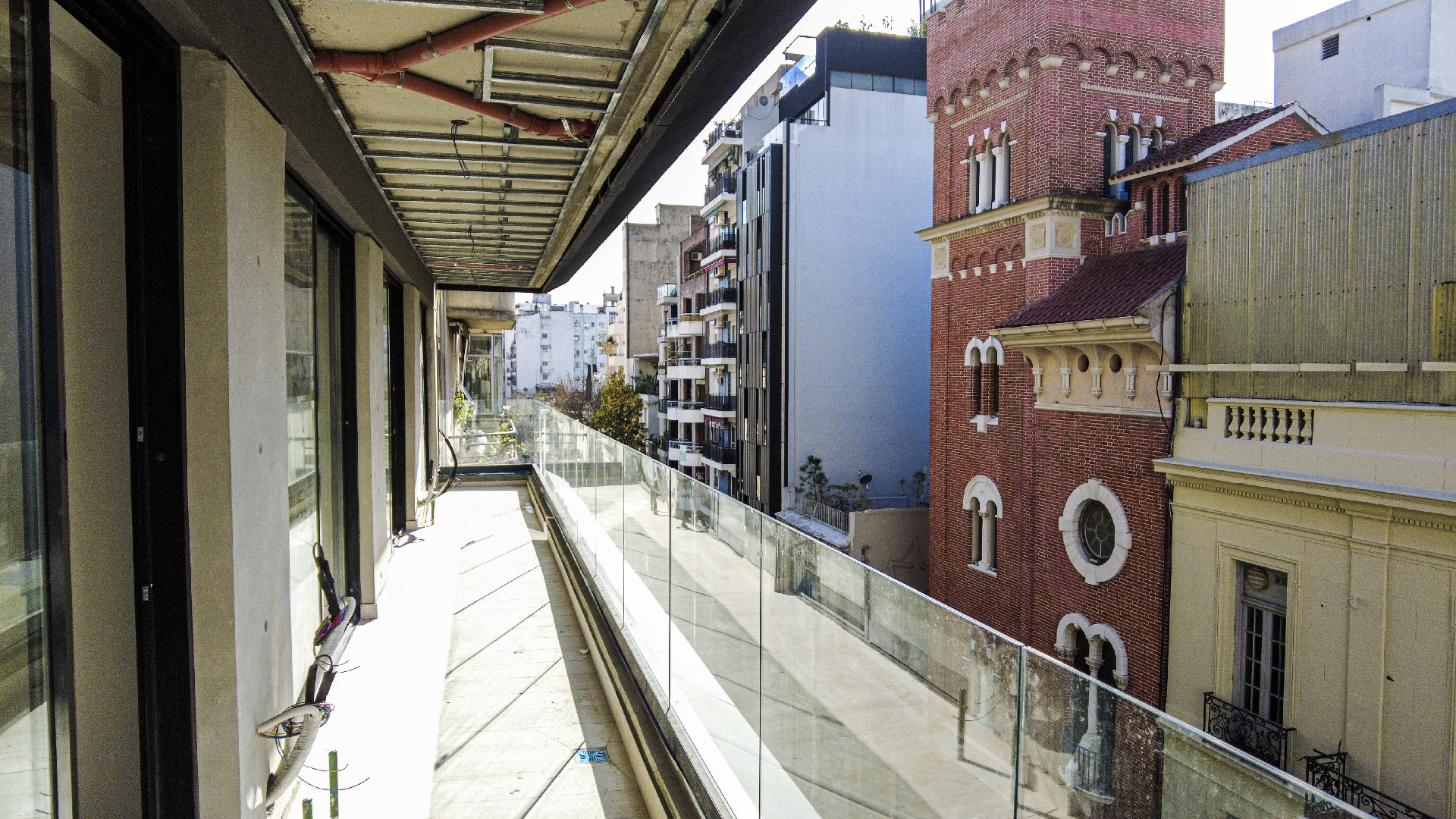

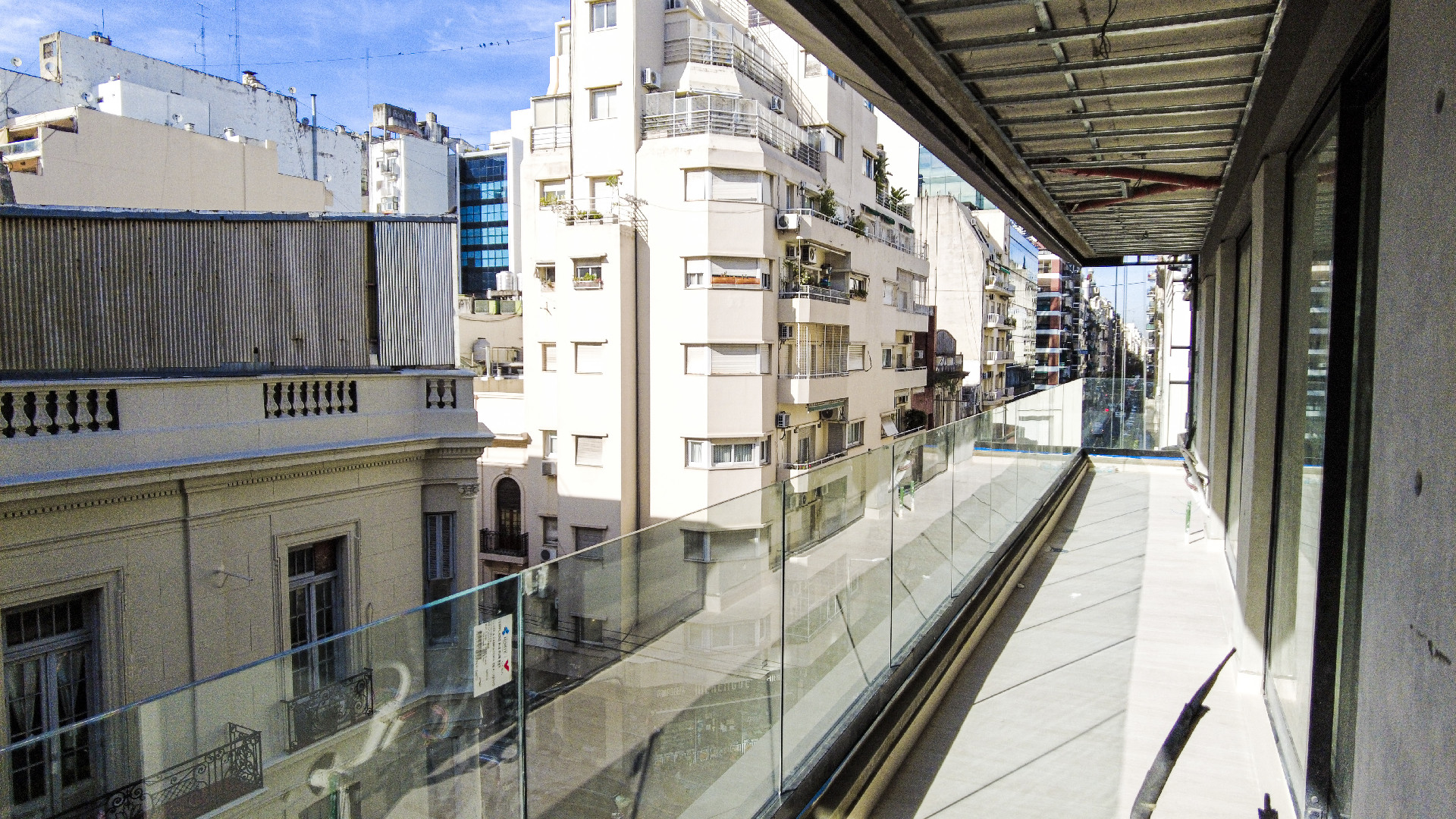

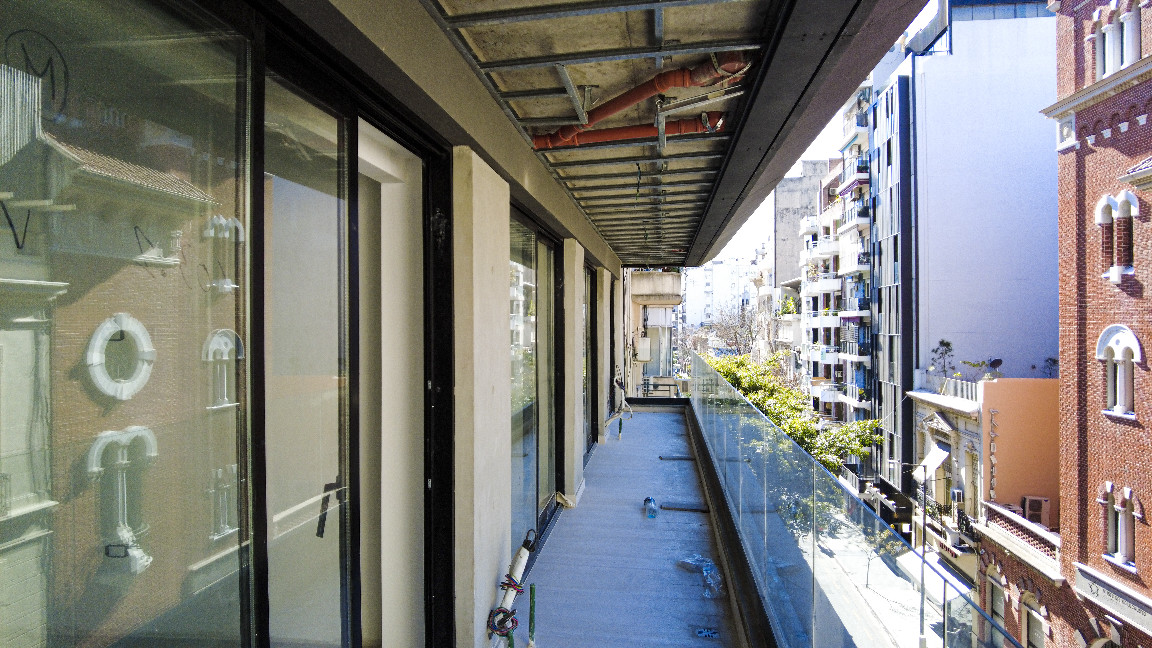

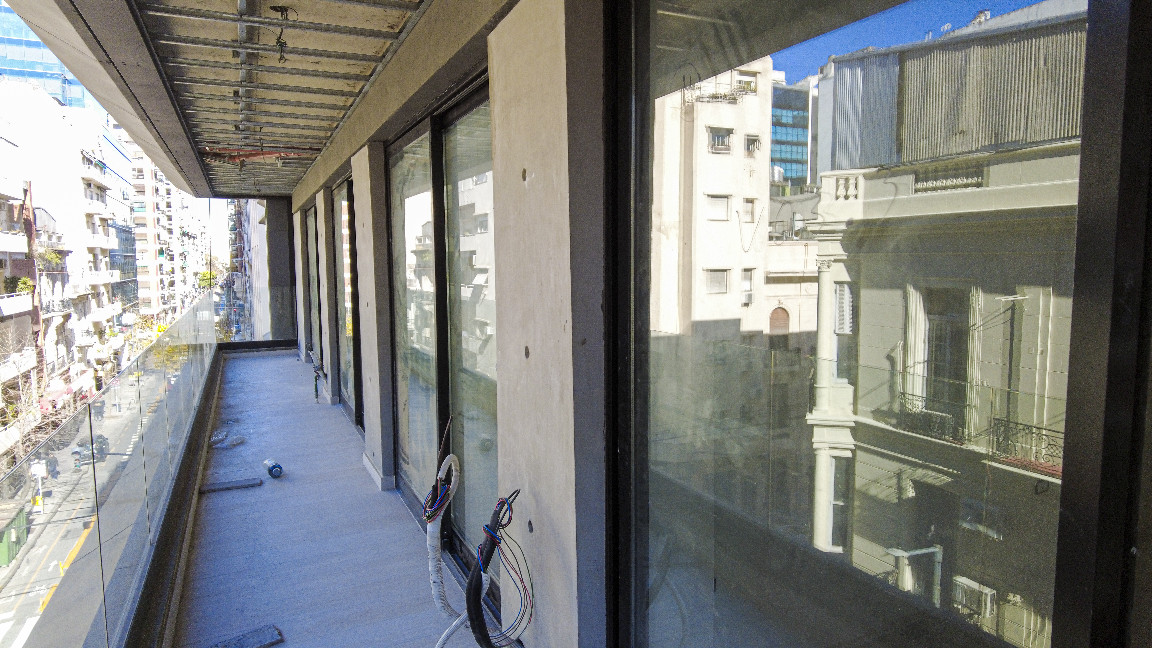

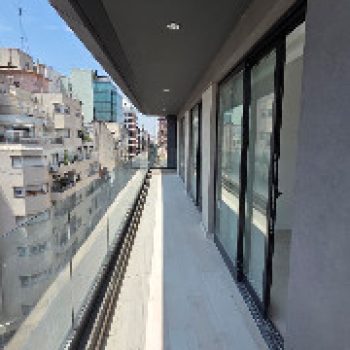

Barandas y Herrerías: Se ejecutó la colocación de la perfilería metálica y los vidrios de barandas en todos los niveles. Se completaron los trabajos en escaleras. Se iniciaron las tareas de pintura y terminaciones en herrerías. Se hizo una prueba de divisores de balcones los cuales se empezaron a ejecutar. Se comenzó a colocar espejos y mamparas en baños.

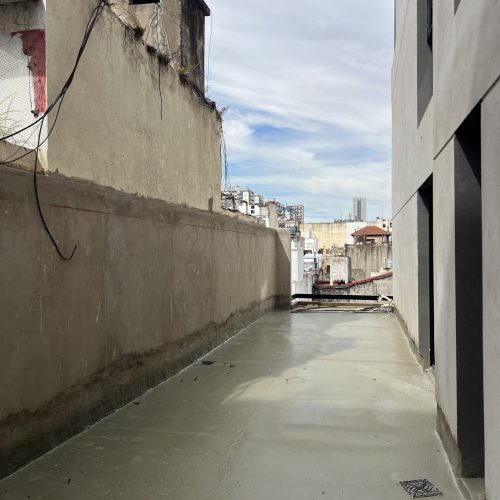

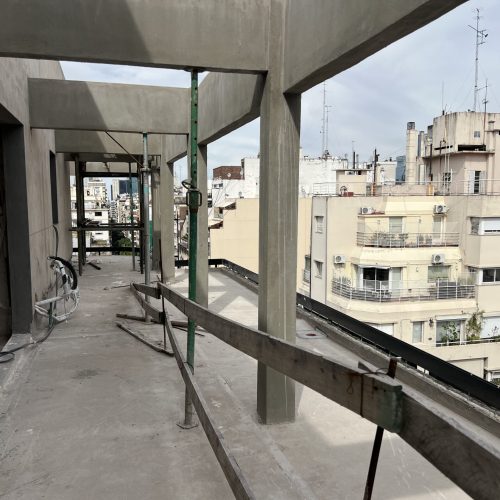

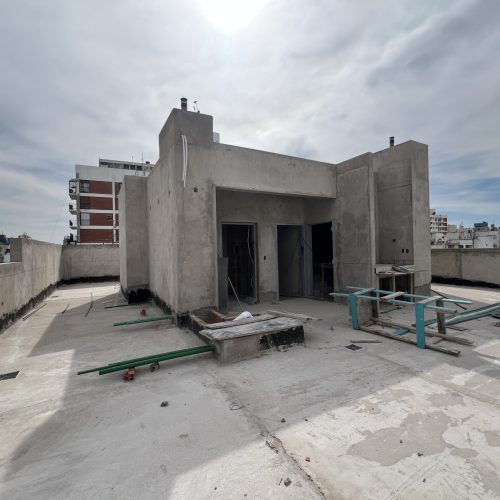

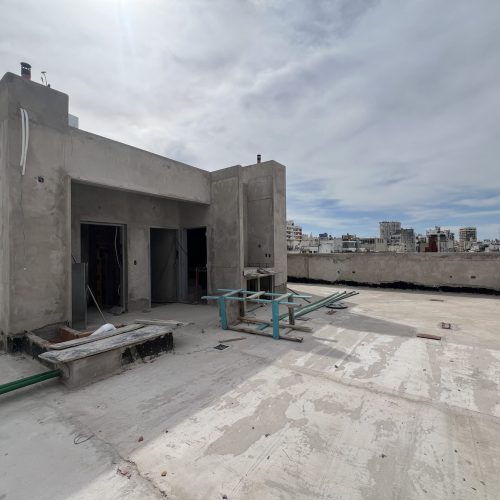

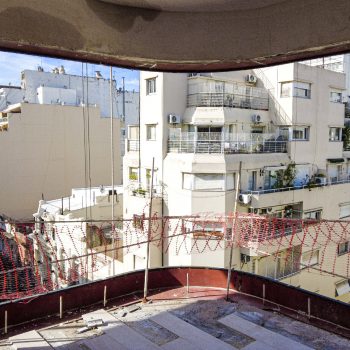

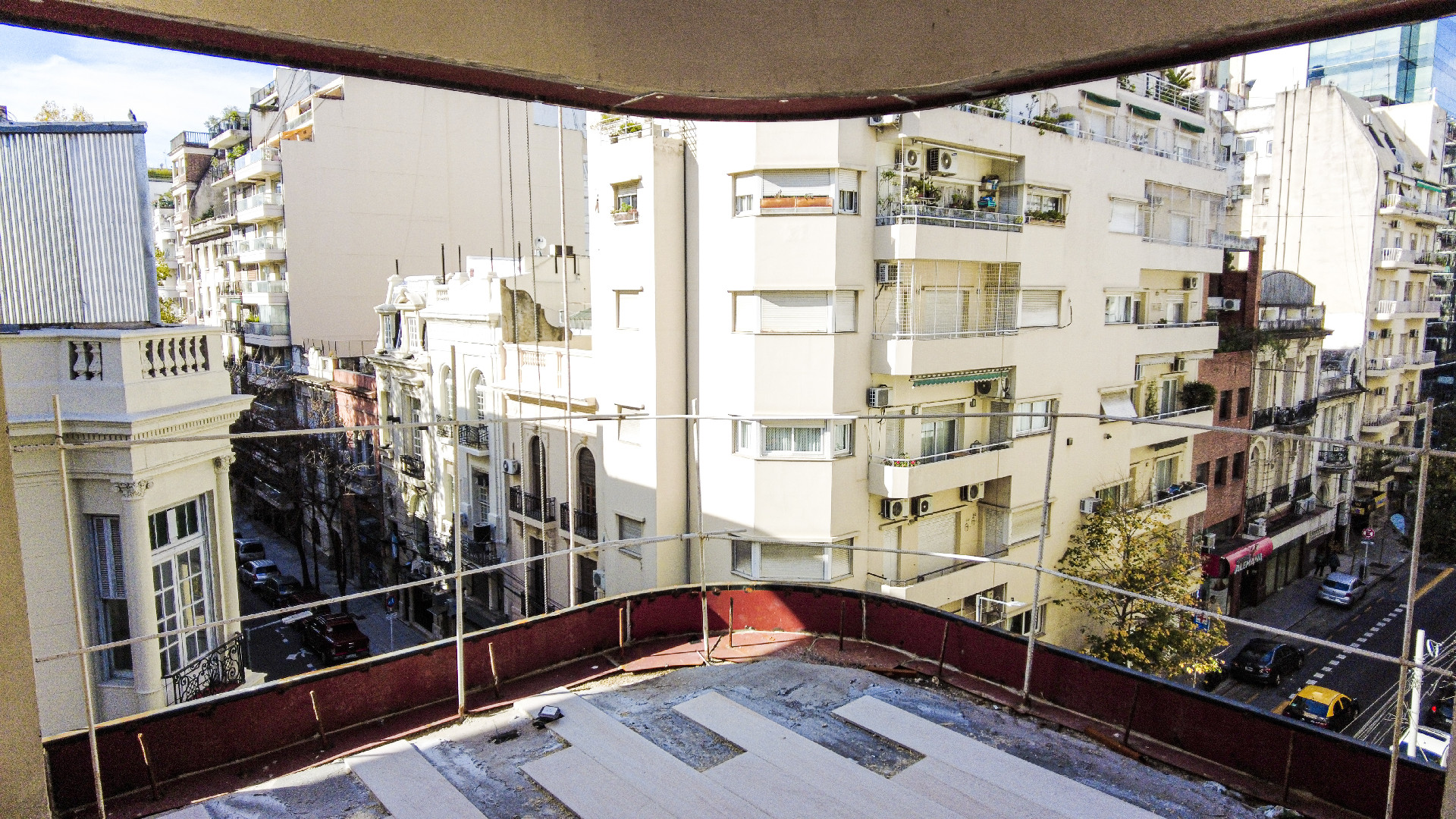

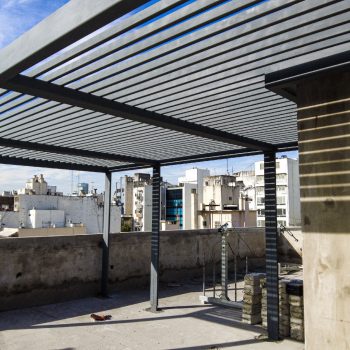

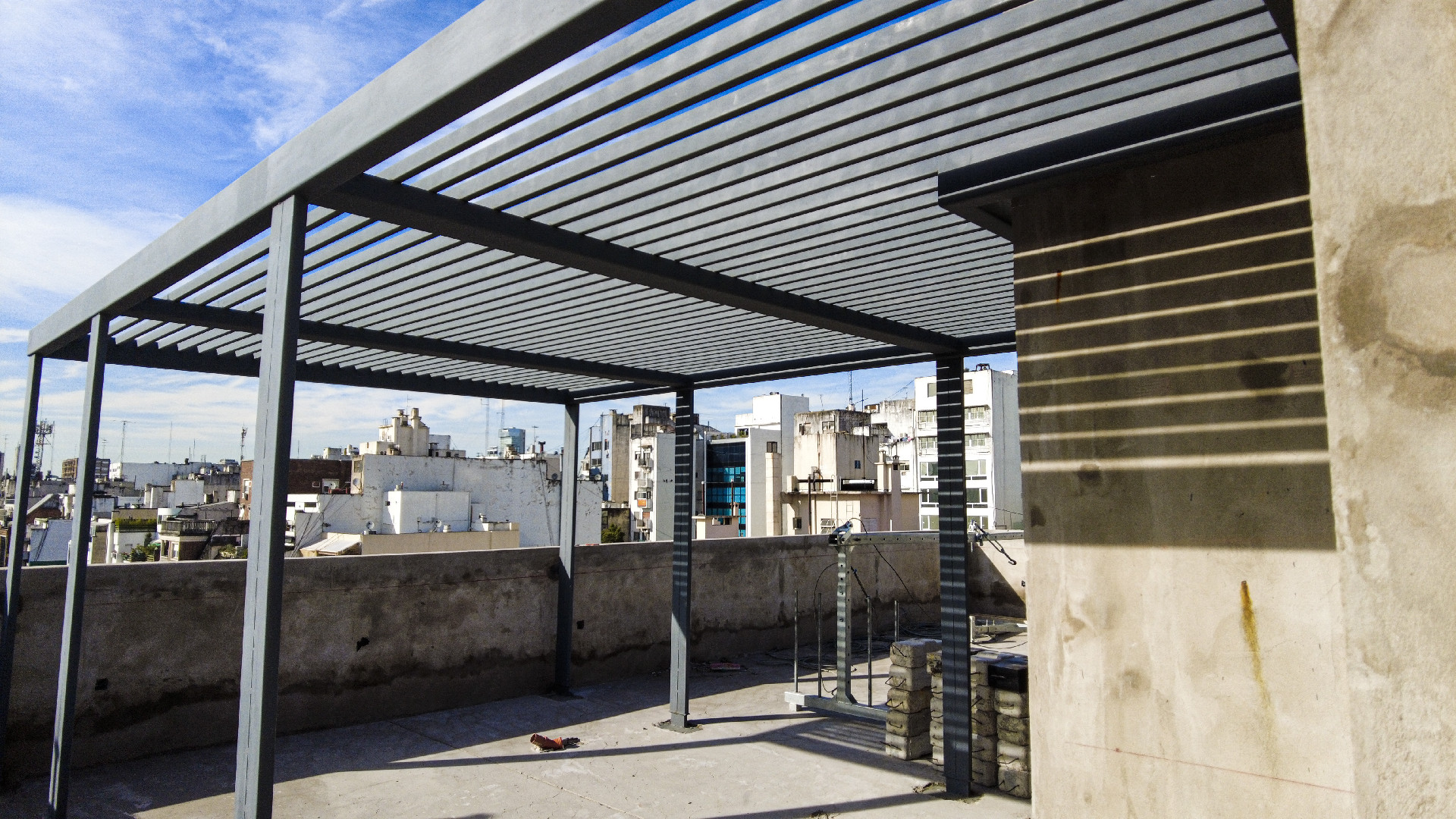

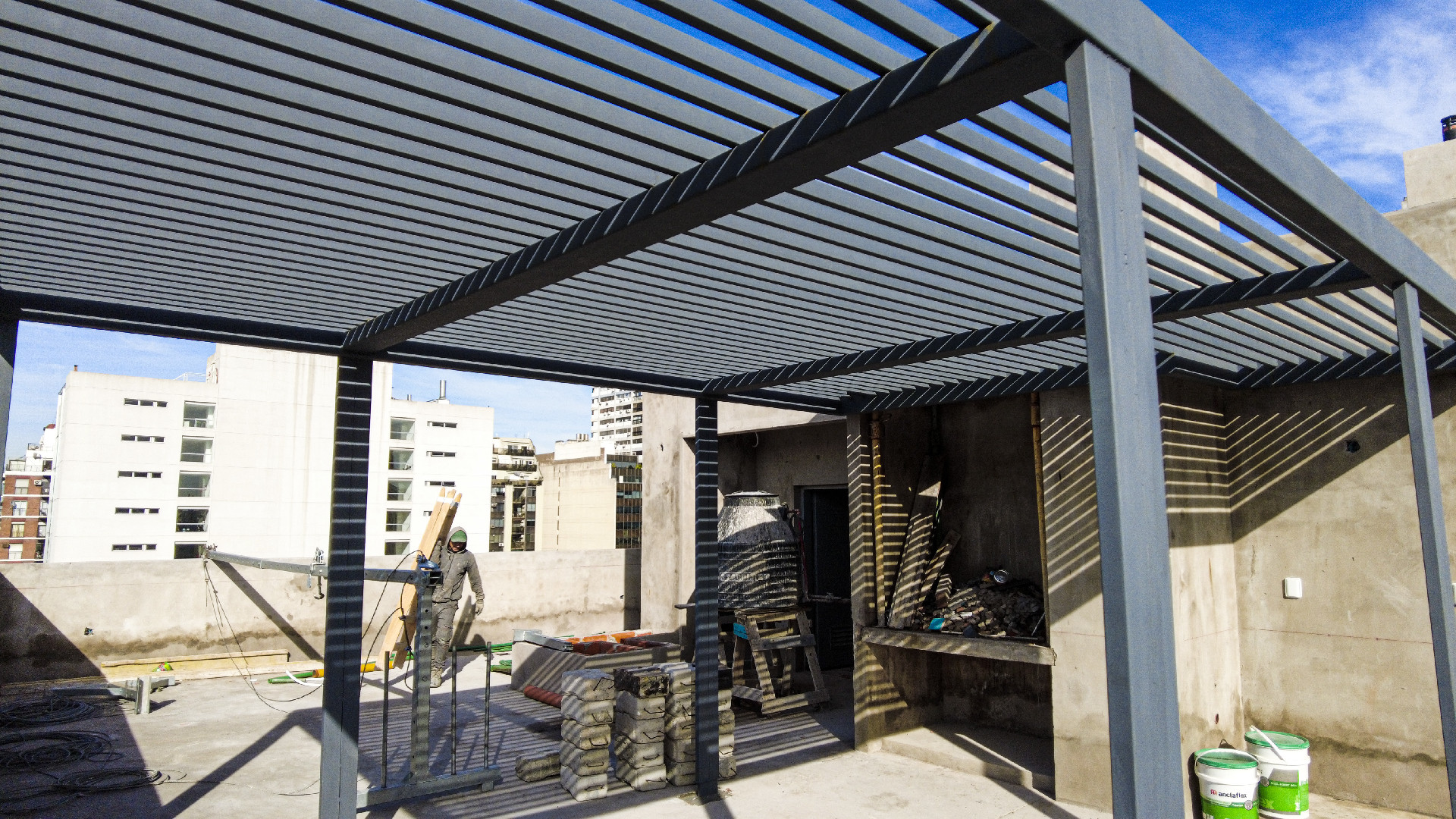

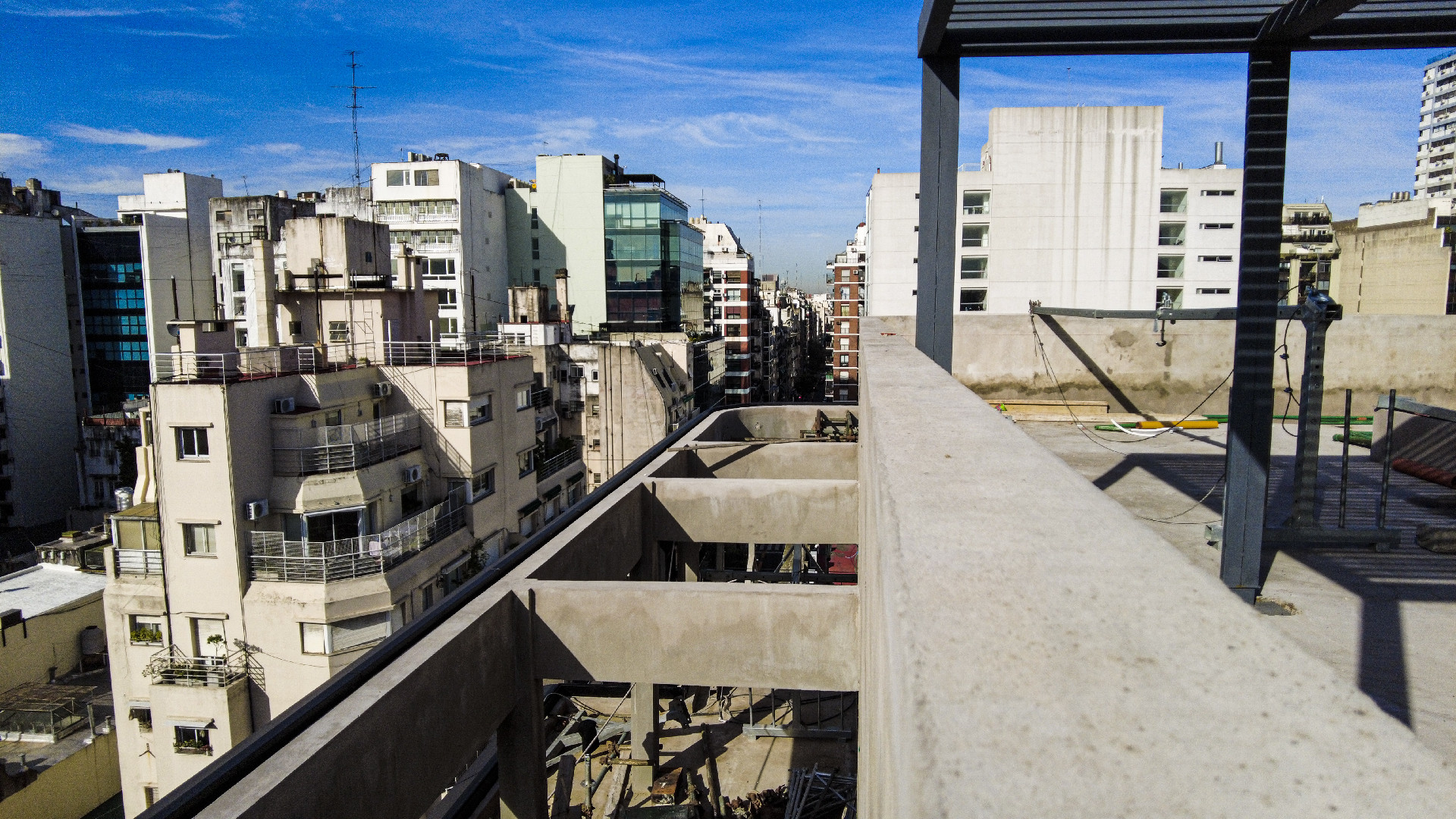

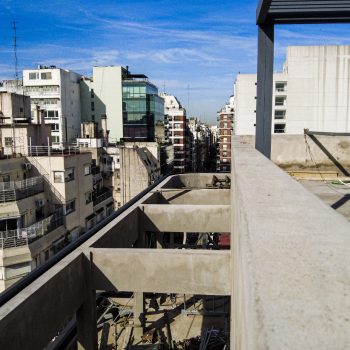

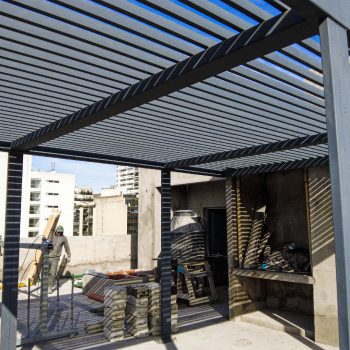

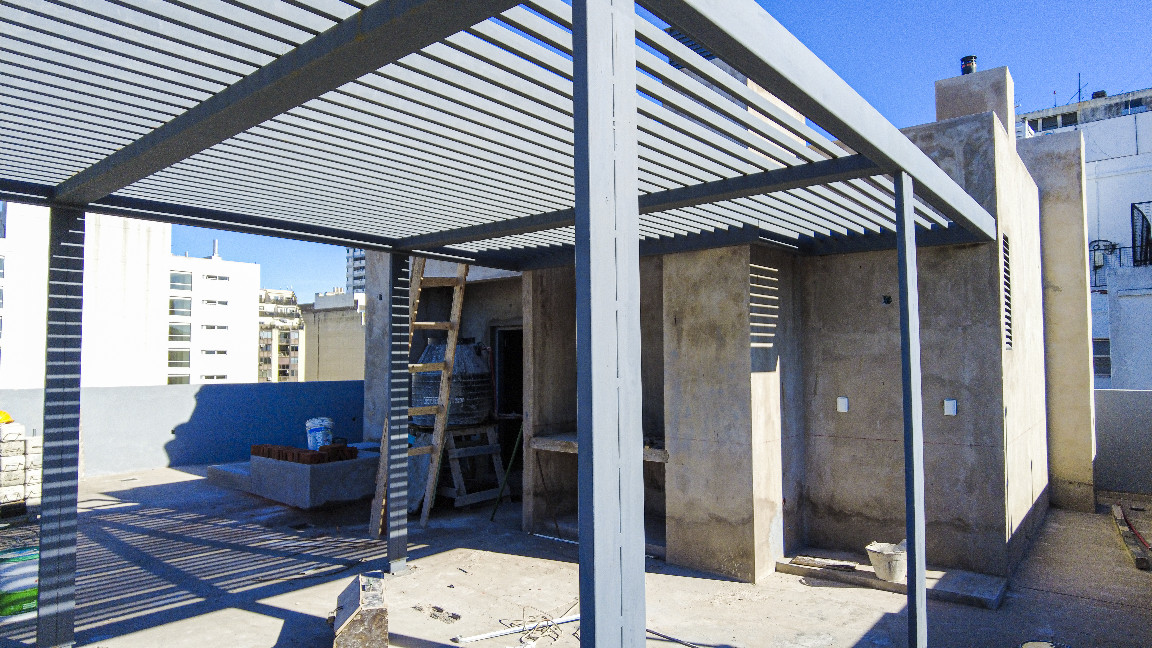

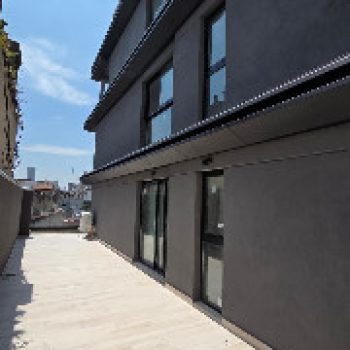

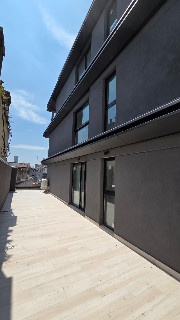

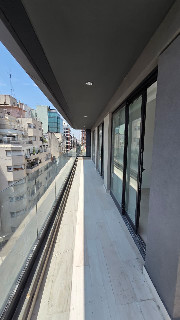

Terraza Se ejecutó la colocación de porcelanato tanto en pisos como en revestimientos; y losetas refractarias. Se completó la instalación de la pérgola metálica.
Cableado y Servicios de Telecomunicaciones: Se completó el cableado de la red de Cablevisión en todo el edificio.
Ascensores y Monta Vehículos: Ambos ascensores están aprobados y aptos para su uso. En ejecución y pronto a finalizarse, el monta vehículos.

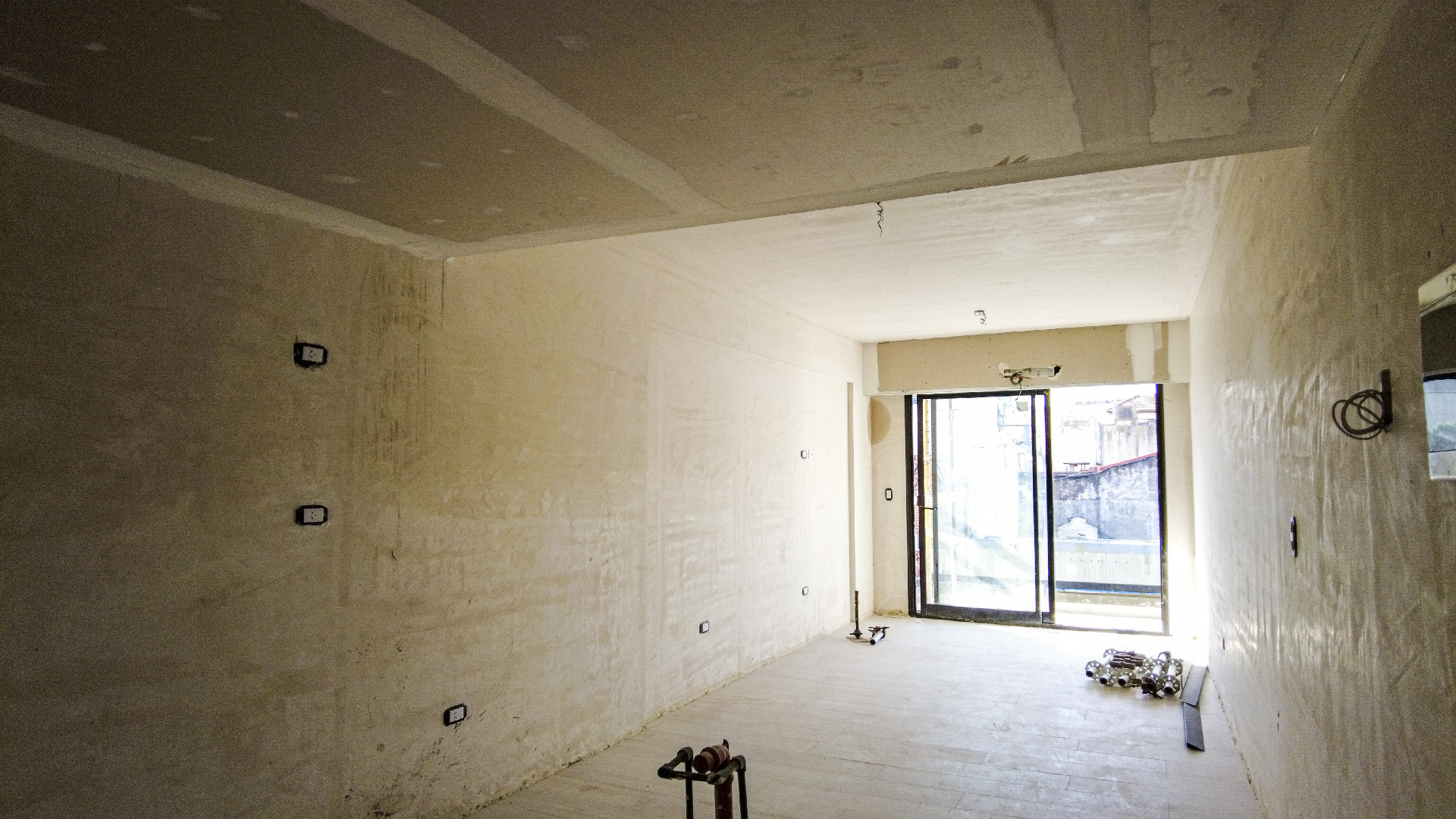

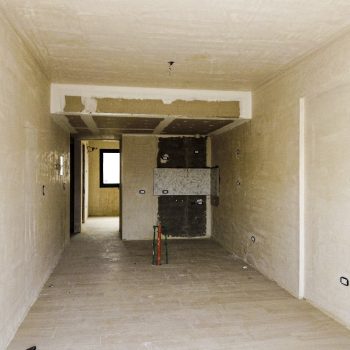

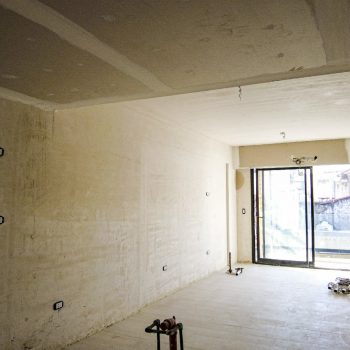

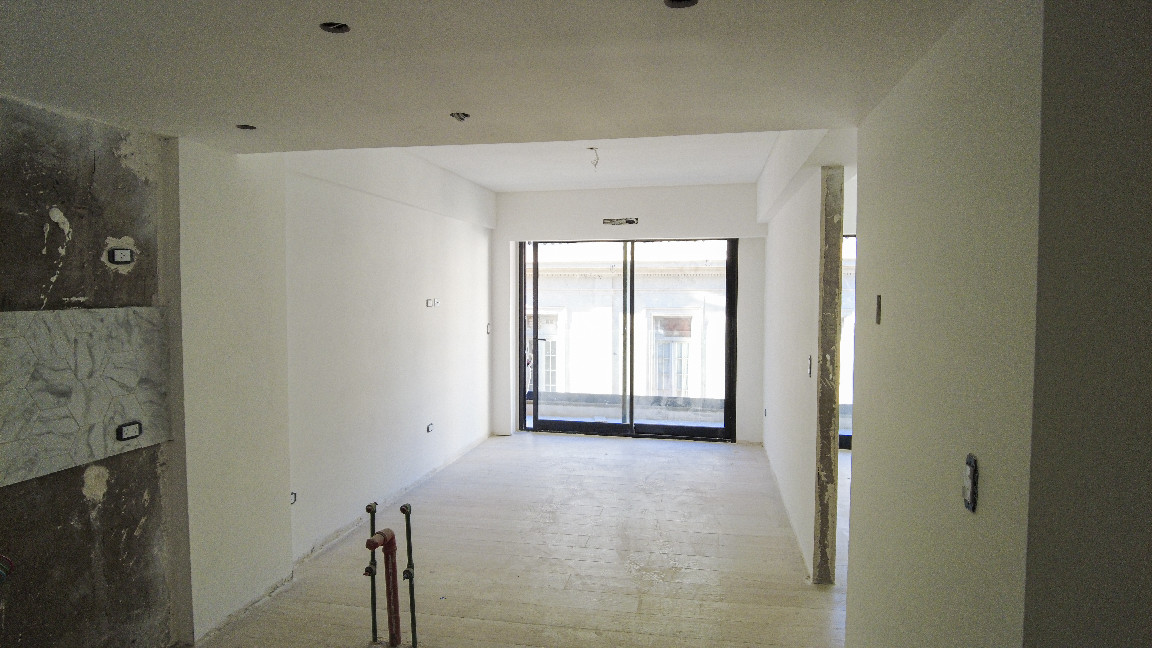

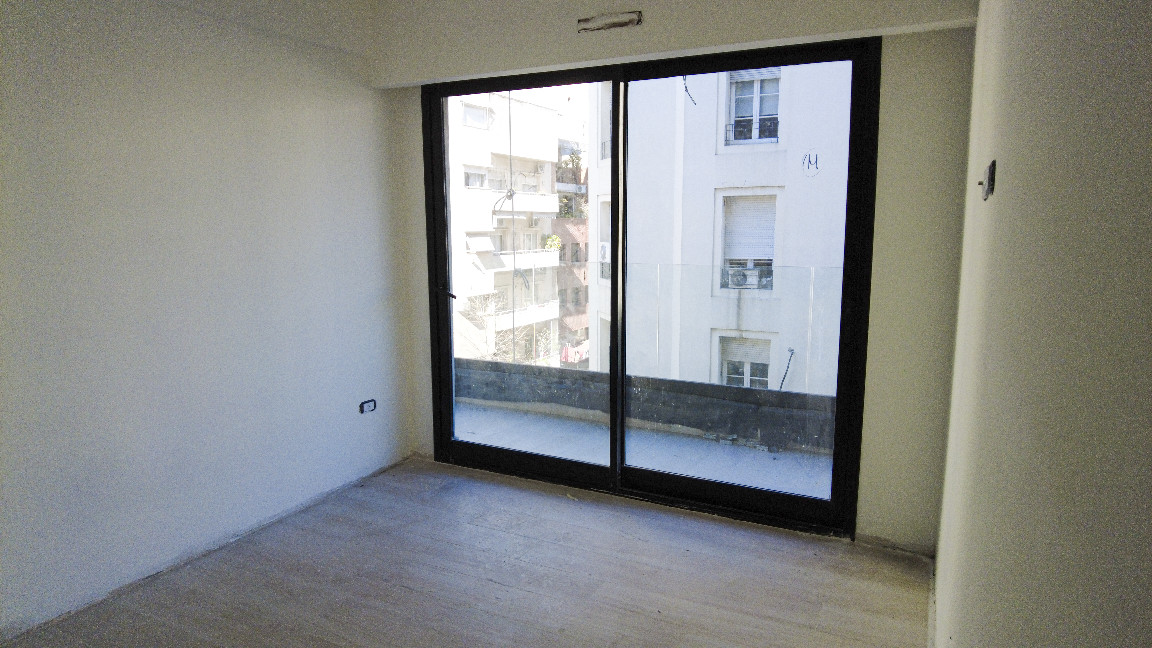

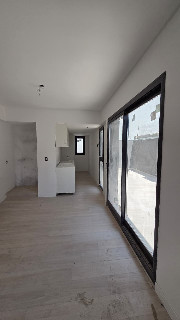

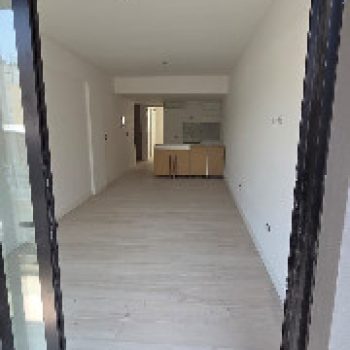

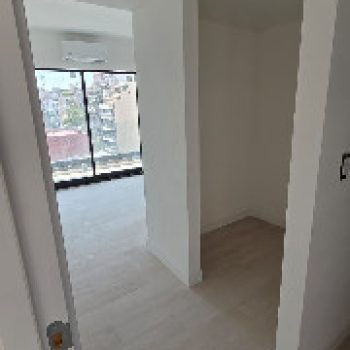

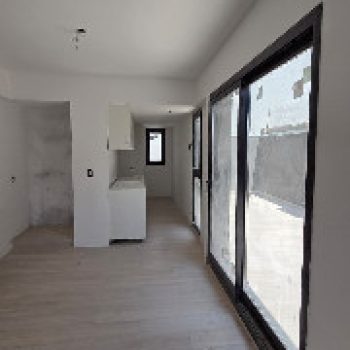

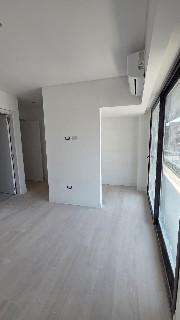

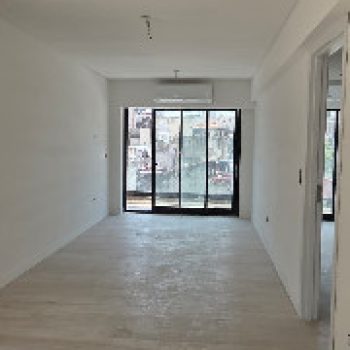

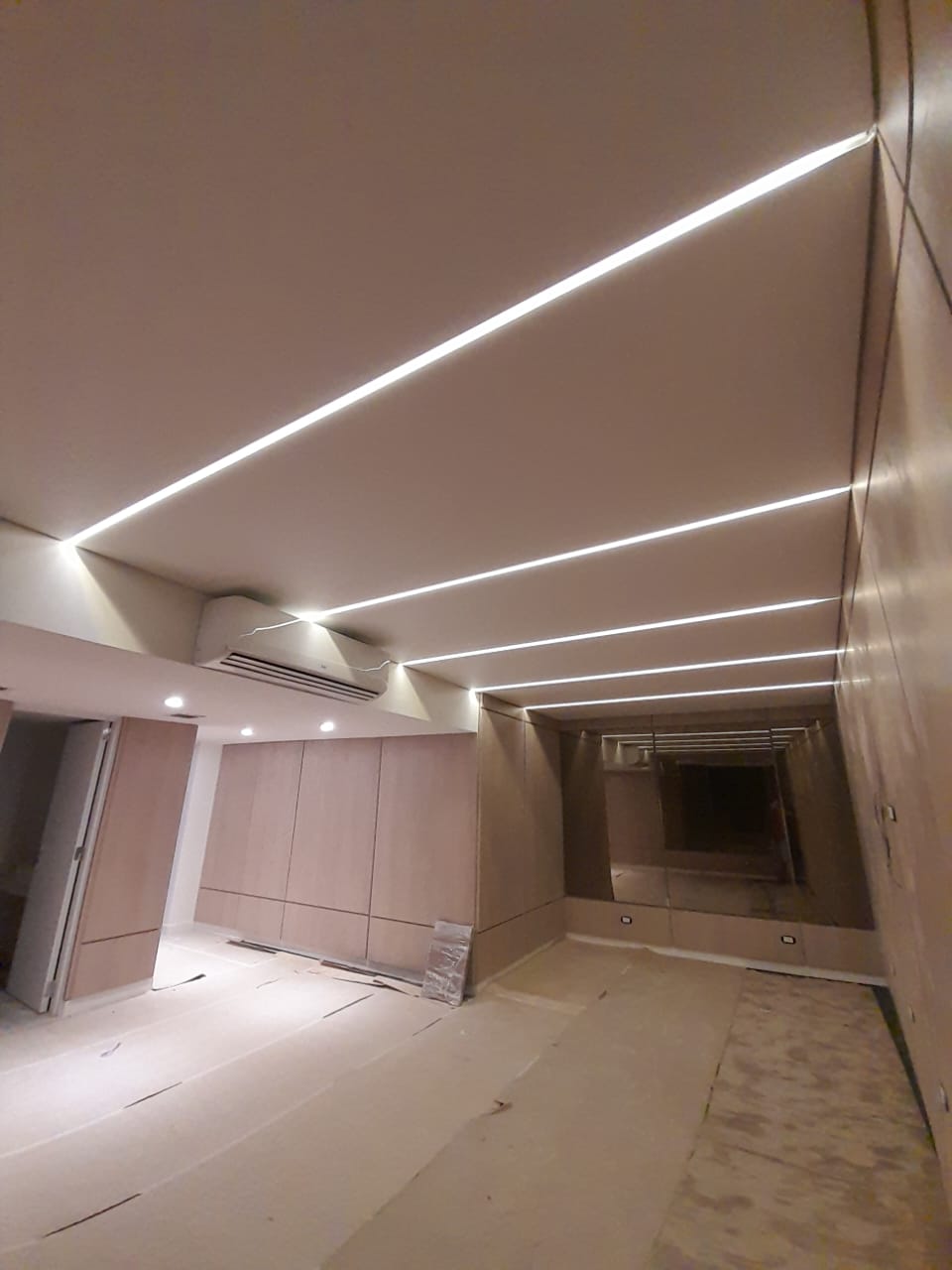

Pintura: Todas las unidades cuentan con primera mano de pintura aplicada. Se finalizaron trabajos de pintura en fachada y exteriores. Se comenzó con la preparación de los cielorrasos de balcones para la aplicación de pintura.

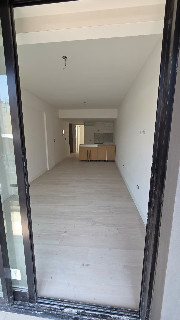

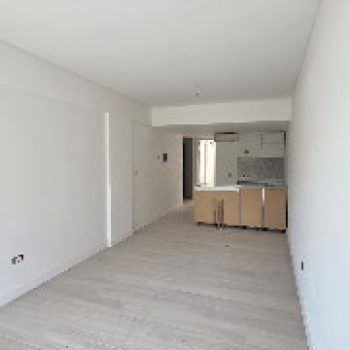

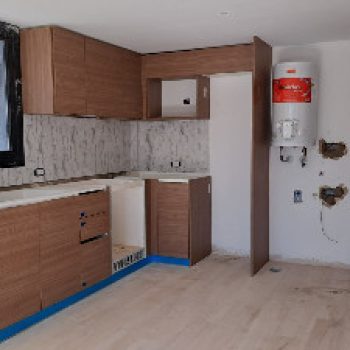

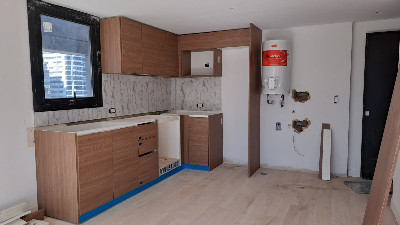

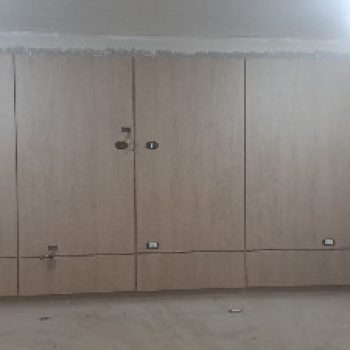

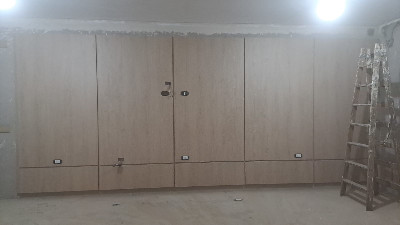

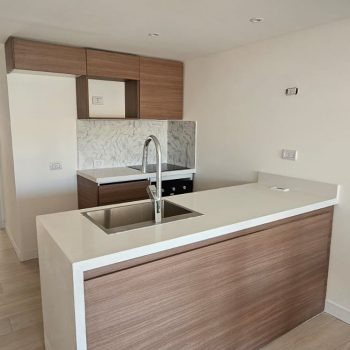

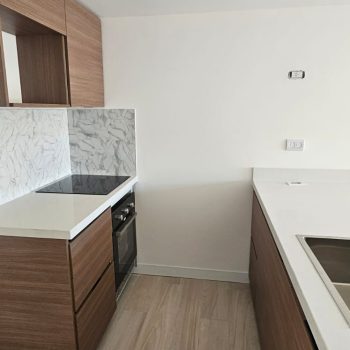

Mobiliario de Cocina: Se comenzó con la instalación de muebles de cocinas.

Mesadas: Tenemos un 90% de mesadas de baños colocadas. Se comenzará con el replanteo de mesadas de cocinas una vez ejecutado el 50% de la instalación de los muebles.
