Virrey Cevallos 341

Avance de obra

Avance general

Avance general de obra 98%

Albañilería

Albañilería 100%

Pintura

Pintura 70%

Terminaciones

Terminaciones 90%

Detalle de avances

Mampostería completa.

Instalación completa. Comenzó la instalación de artefactos sanitarios 2° piso completo. Continúan actualmente por 6°piso.

Instalación completa. Se terminaron de colocar los artefactos de iluminación en balcones, subsuelo y palliers. Actualmente se está colocando en planta baja y amenities.

Colocación de equipos del 2°a 9° piso. Prueba de presurización de cañerías del 1º a 9º piso. Se colocaron los equipos de gimnasio y sala de juegos.

Se colocó ventanas de 1°a 9º piso. Colocación de puertas se realizó desde 2° a 9° piso completo. Esta semana comenzaron con la colocación de puertas del sector de amenities como vestuarios, baños, sala de juegos, etc. También se colocó todo el cerramiento del sum, gimnasio e ingreso al edificio.

Instalación completa de ascensores 1, 2, 3 y 4. Todos los ascensores se encuentran habilitados y se les coloco el piso porcelanato.

  • Colocación piso porcellanato completo en todas las unidades, y espacios comunes de PB a 9°. Se colocó también en todos los amenities (sum y vestuarios, etc) y hall de entrada. Piso del gimnasio se comienza a colocar la próxima semana.

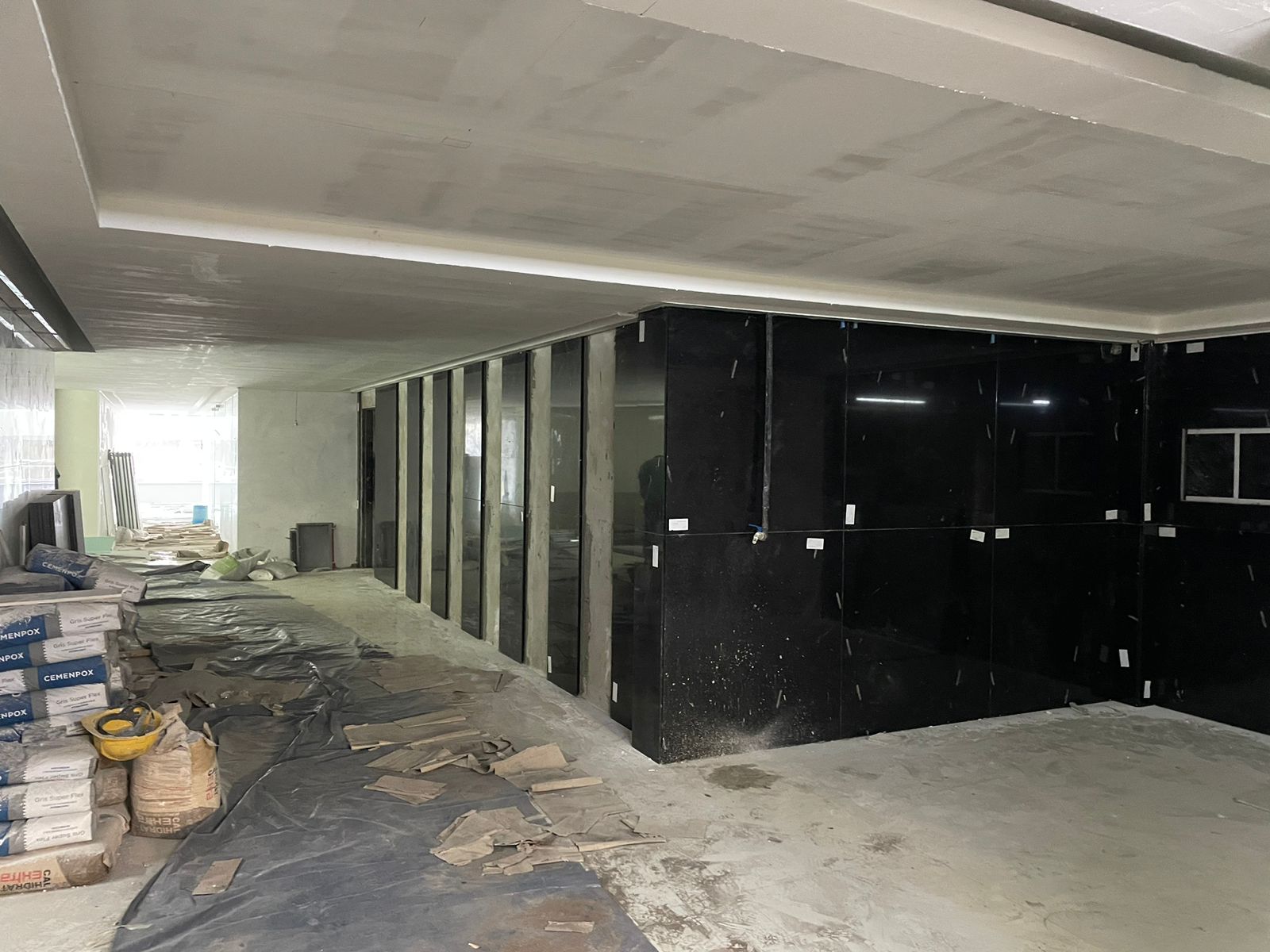

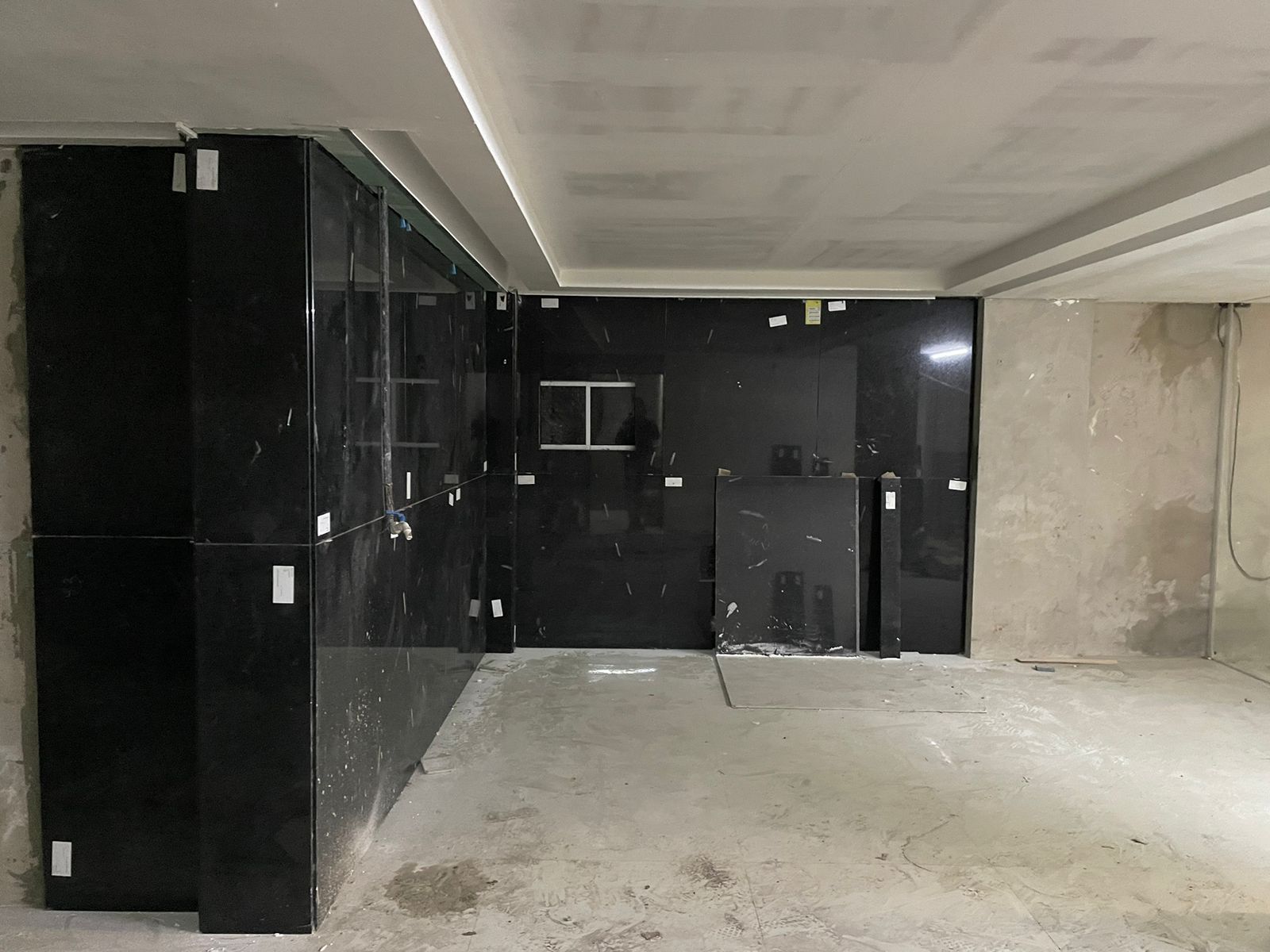

  • Durlock completo en todas las unidades desde PB hasta 9° piso. Espacios comunes desde pb a 9° piso, incluido gimnasio, vestuarios, sum, baños, etc.

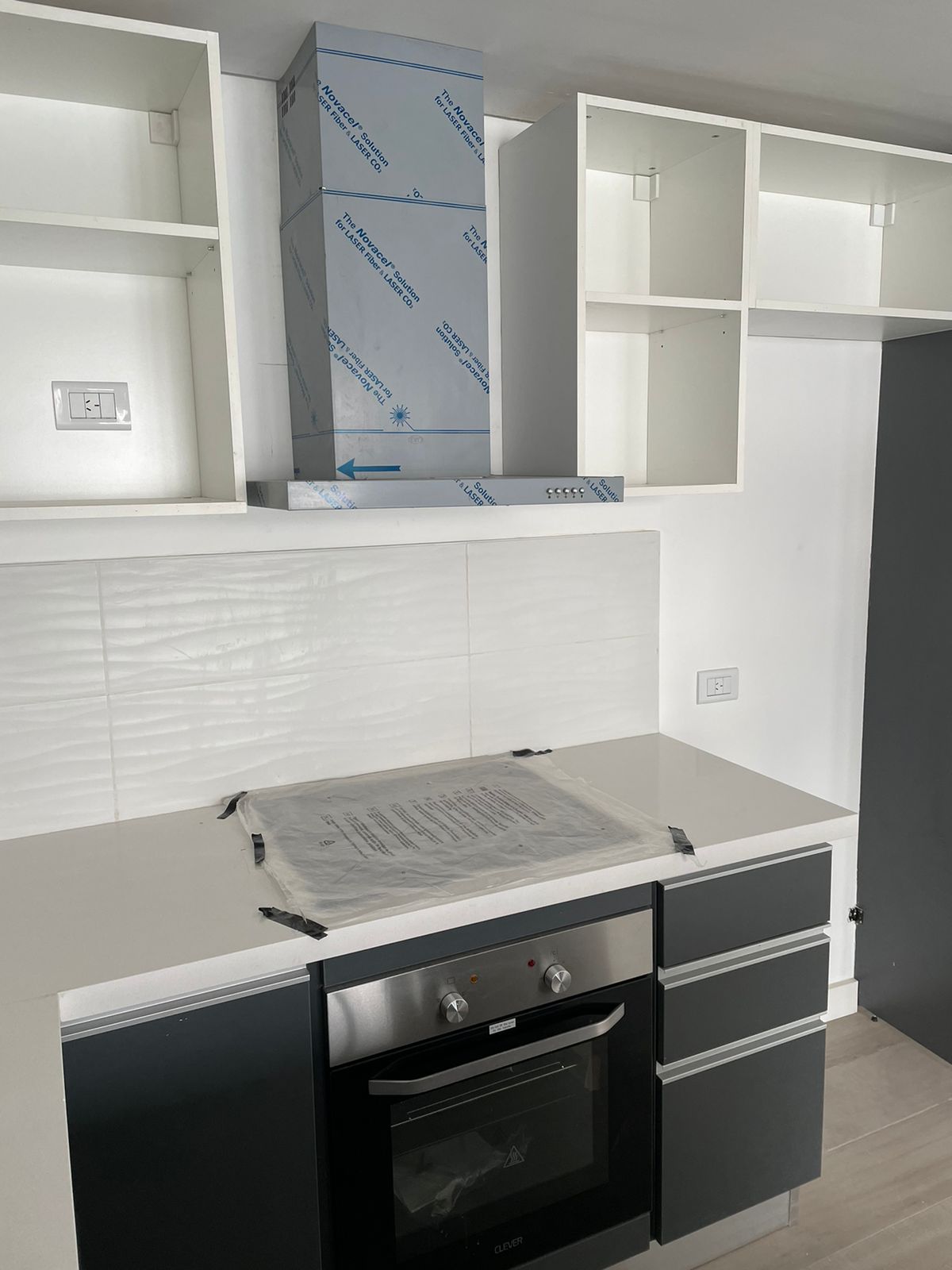

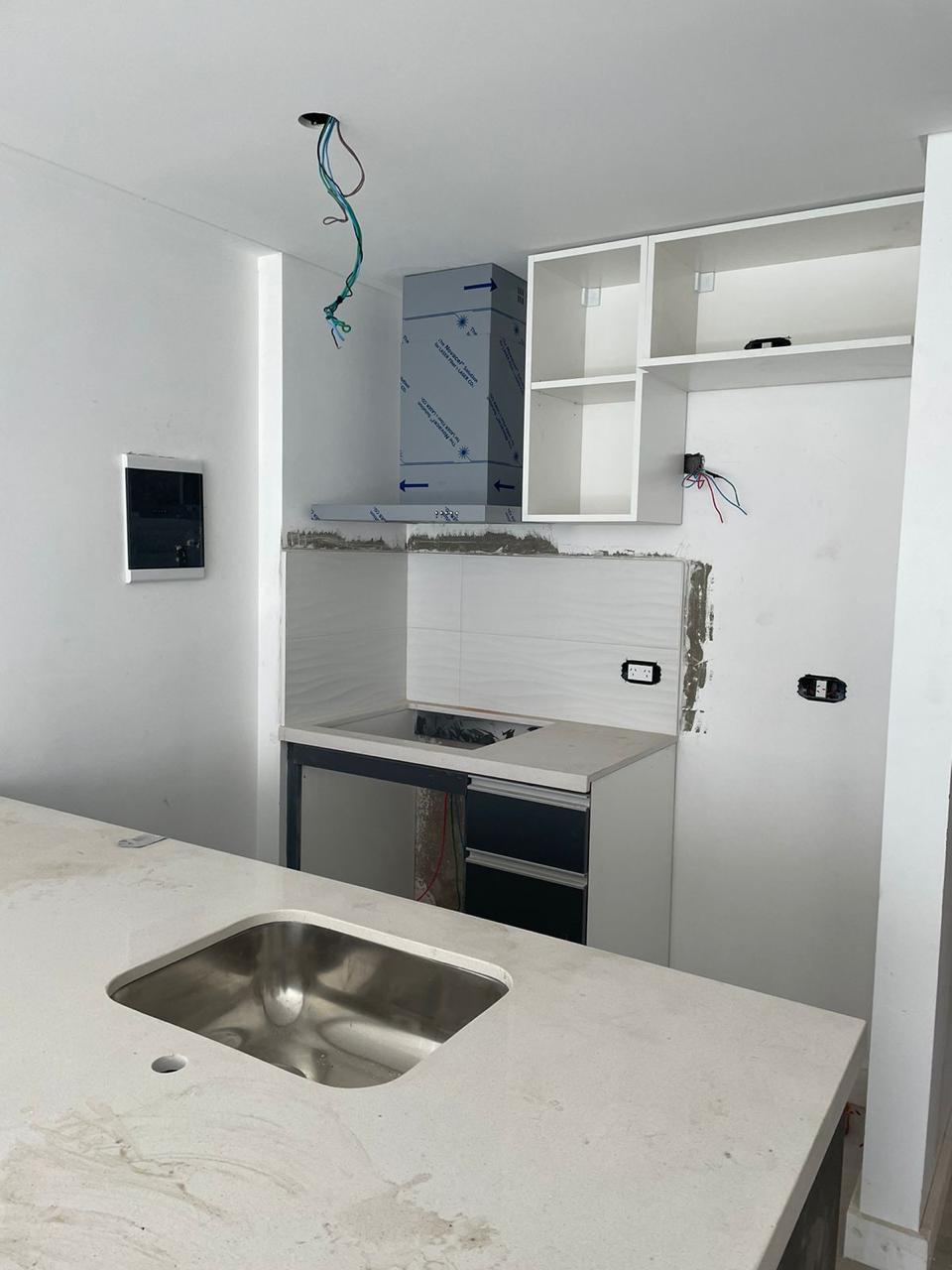

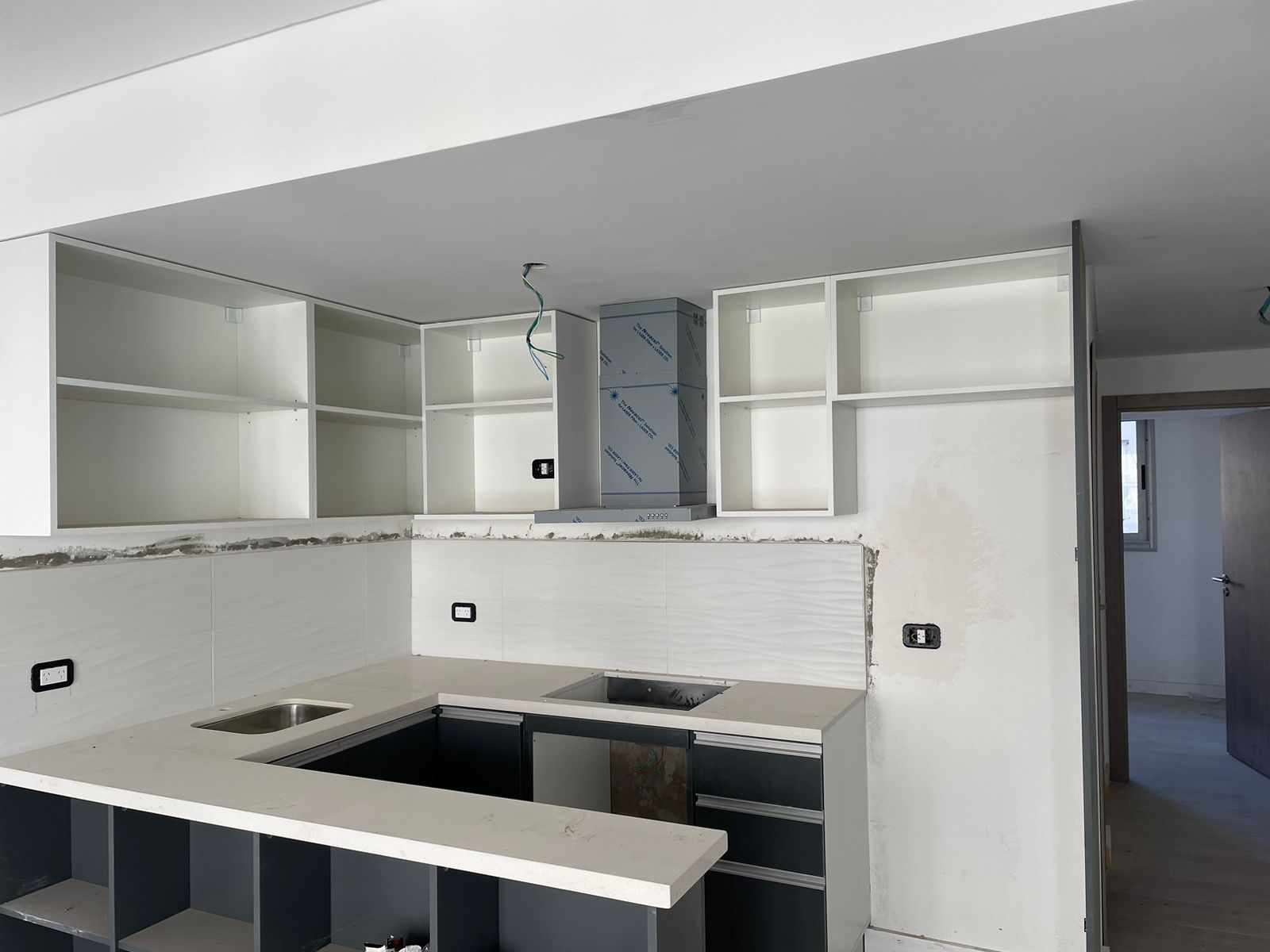

  • Instalación completa de frentes y se colocaron los muebles de cocina del 1° al 9º piso.
  • Espejos, se colocaron en todas las unidades y se empieza a colocar en los espacios comunes la semana próxima.
  • Colocación de divisores de balcones completa.
  • Zócalos se colocaron desde PB hasta 9° piso, incluido espacios comunes.
  • Se comenzaron los trabajos de impermeabilización en pileta y se colocaron las baldosas atérmicas.
  • Se pintó la primera mano de pintura desde PB° hasta 9° piso.
  • Se colocaron las barandas de vidrio en los balcones del frente y contrafrente del 1° al 9° piso. El 1° y 2° piso contrafrente falta terminar de colocar.
  • Instalación completa de parasoles en fachada.

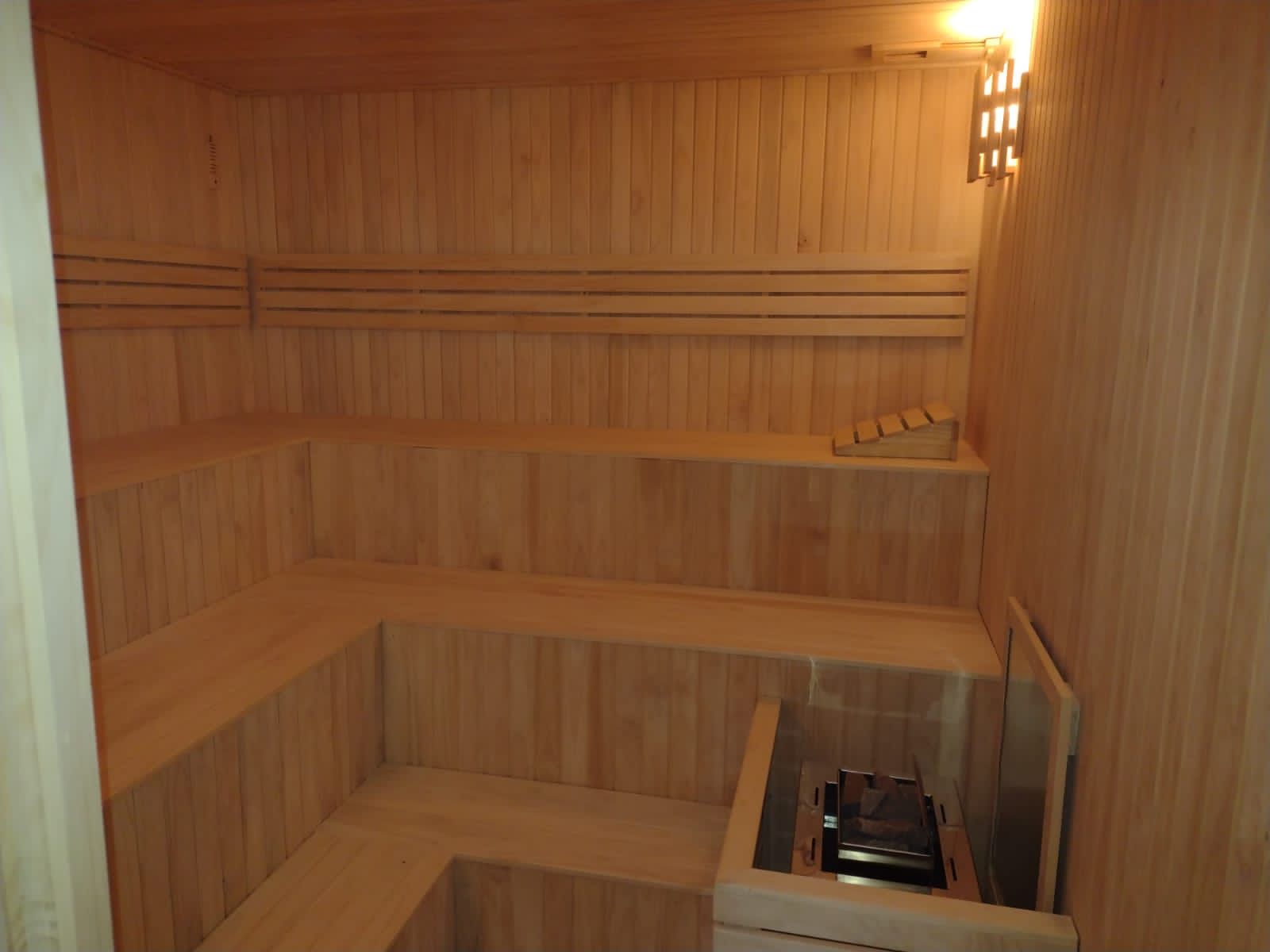

  • Los dos saunas ya fueron instalados y terminados.
  • Se comenzaron a instalar las campanas de las unidades, ya se completó 2°piso.

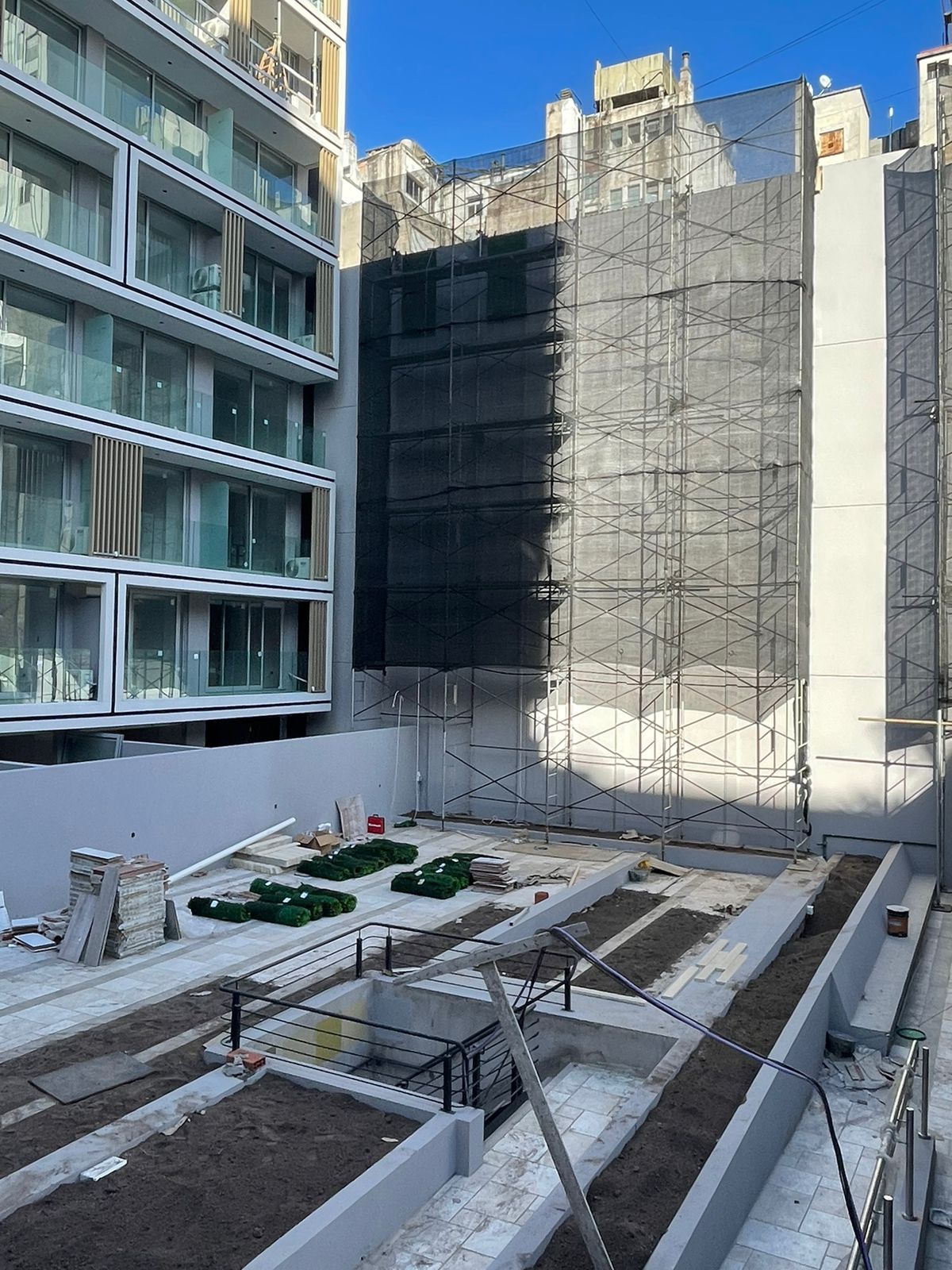

  • Se empezaron los trabajos de vegetación en las medianeras y en los canteros.
  • Se empezó a colocar todo el revestimiento de mármol del hall de entrada. Se estima terminar en 2/3 semanas.
