Corrientes 3401

Avance de obra

Avance general

98%

Estructuras

100%

Albañilería

99%

Instalaciones

96%

Carpinterías

100%

Terminaciones

95%

Ascensores

95%

Detalle de avances

Retoques de yeso.

Se colocaron porcelanatos en todos los pisos

Se hizo colocación de piso en todos los pasillos

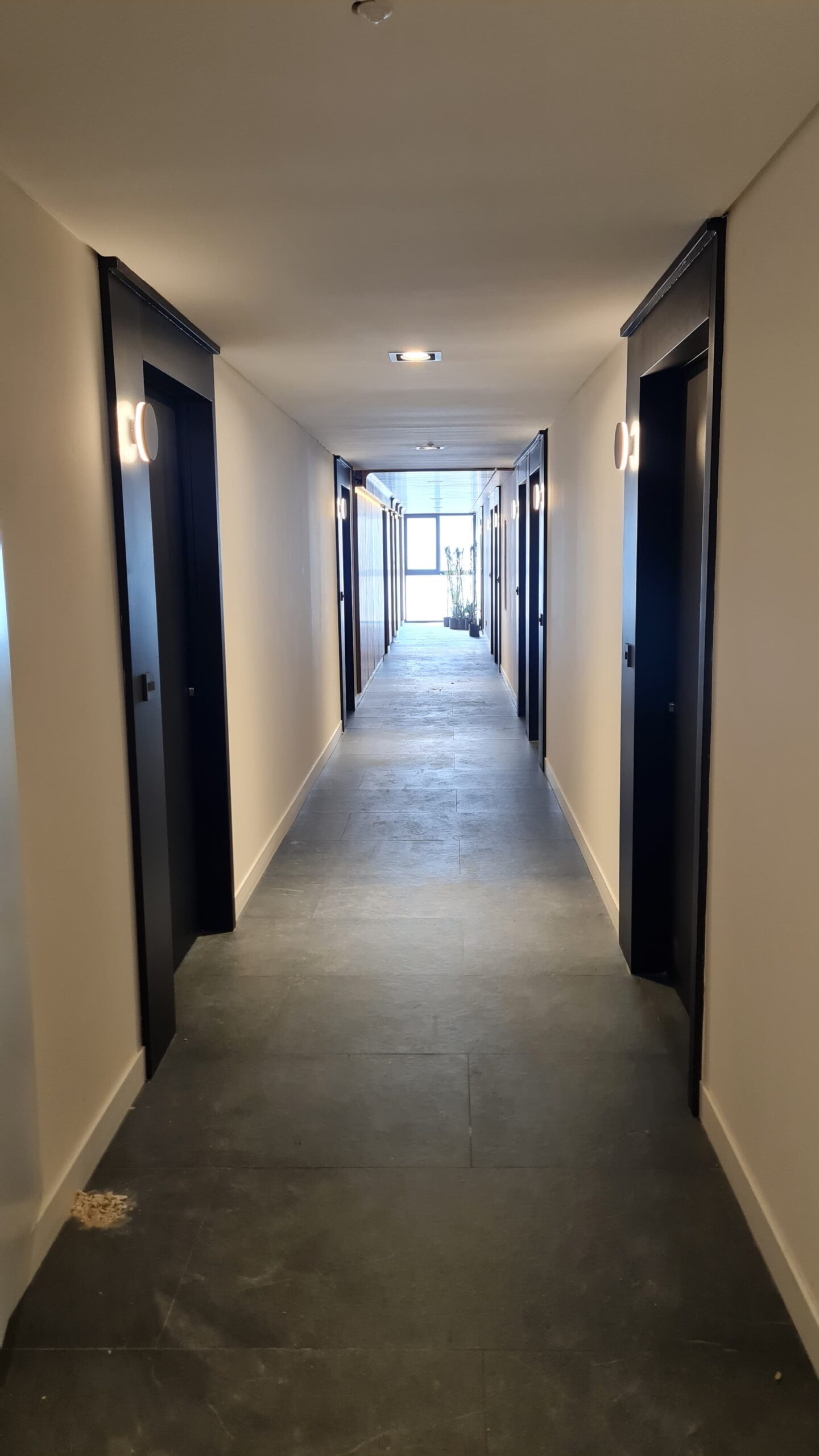

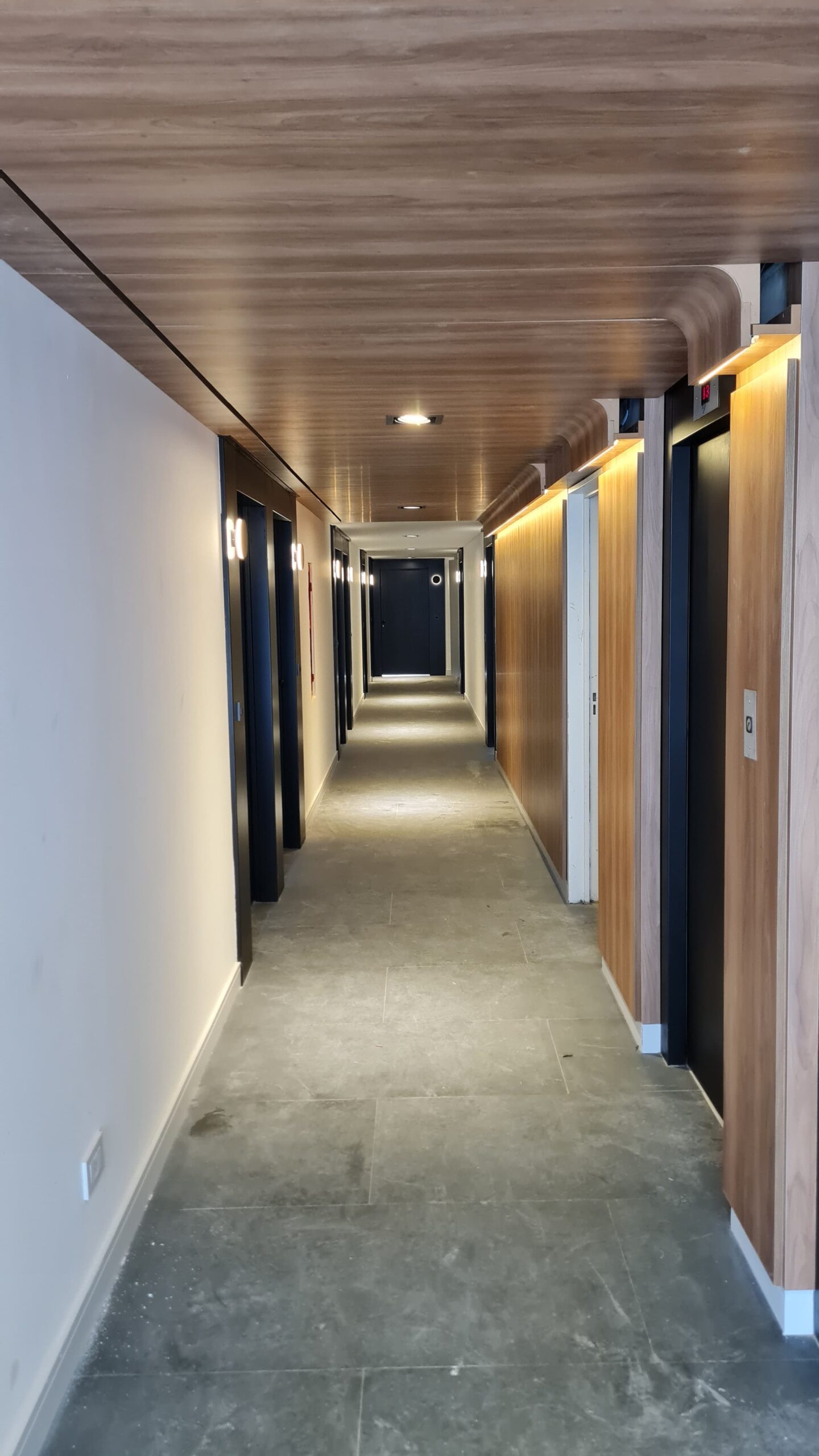

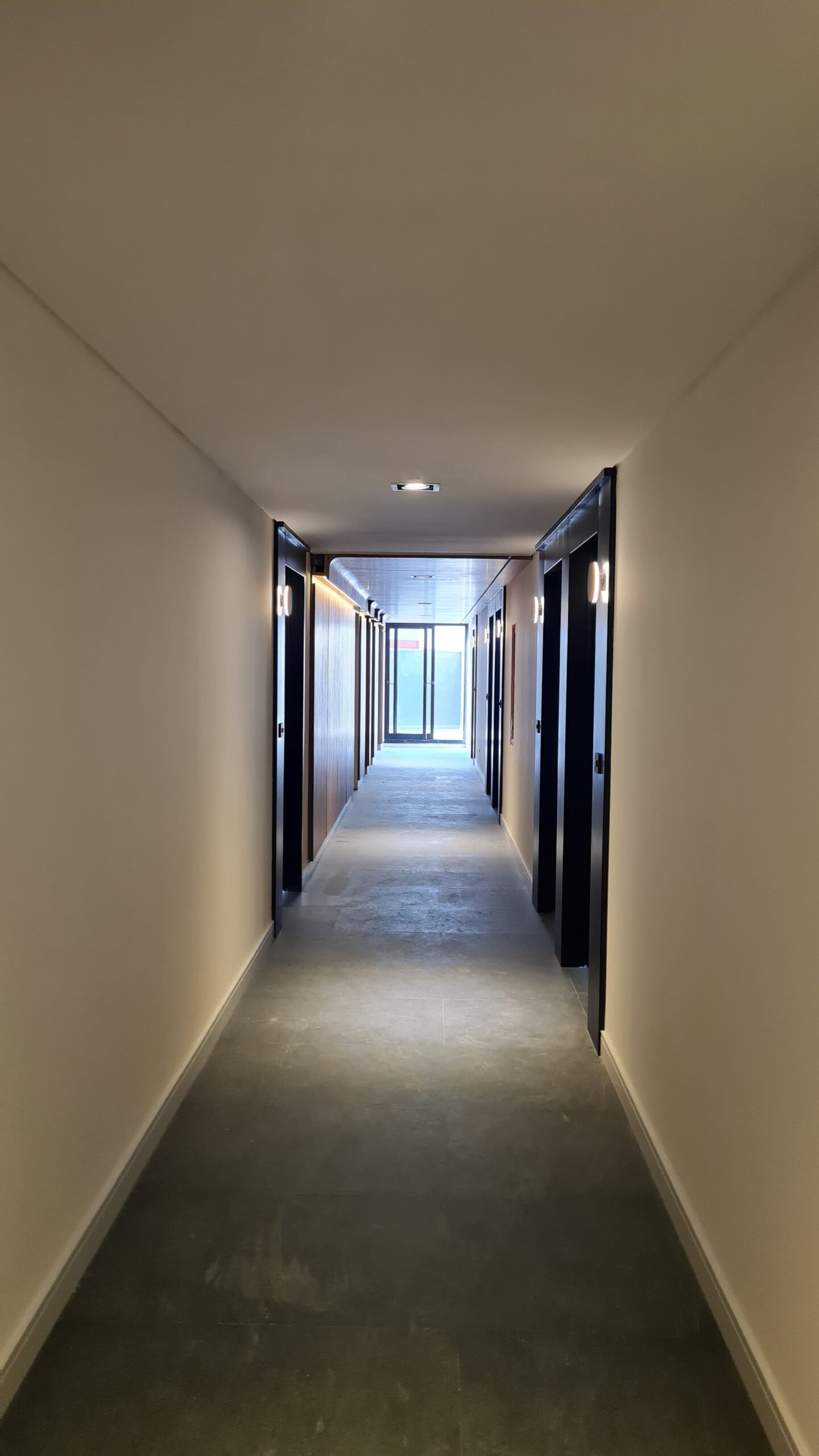

Se colocaron artefactos de iluminación en pasillos.

Se colocaron frentes de placard en todo el edificio

Se colocaron zócalos hasta piso 14 inclusive

Se ejecutó instalación de muebles de cocina en un 95%

Se tomaron medidas para mármoles de mesadas en un 100%

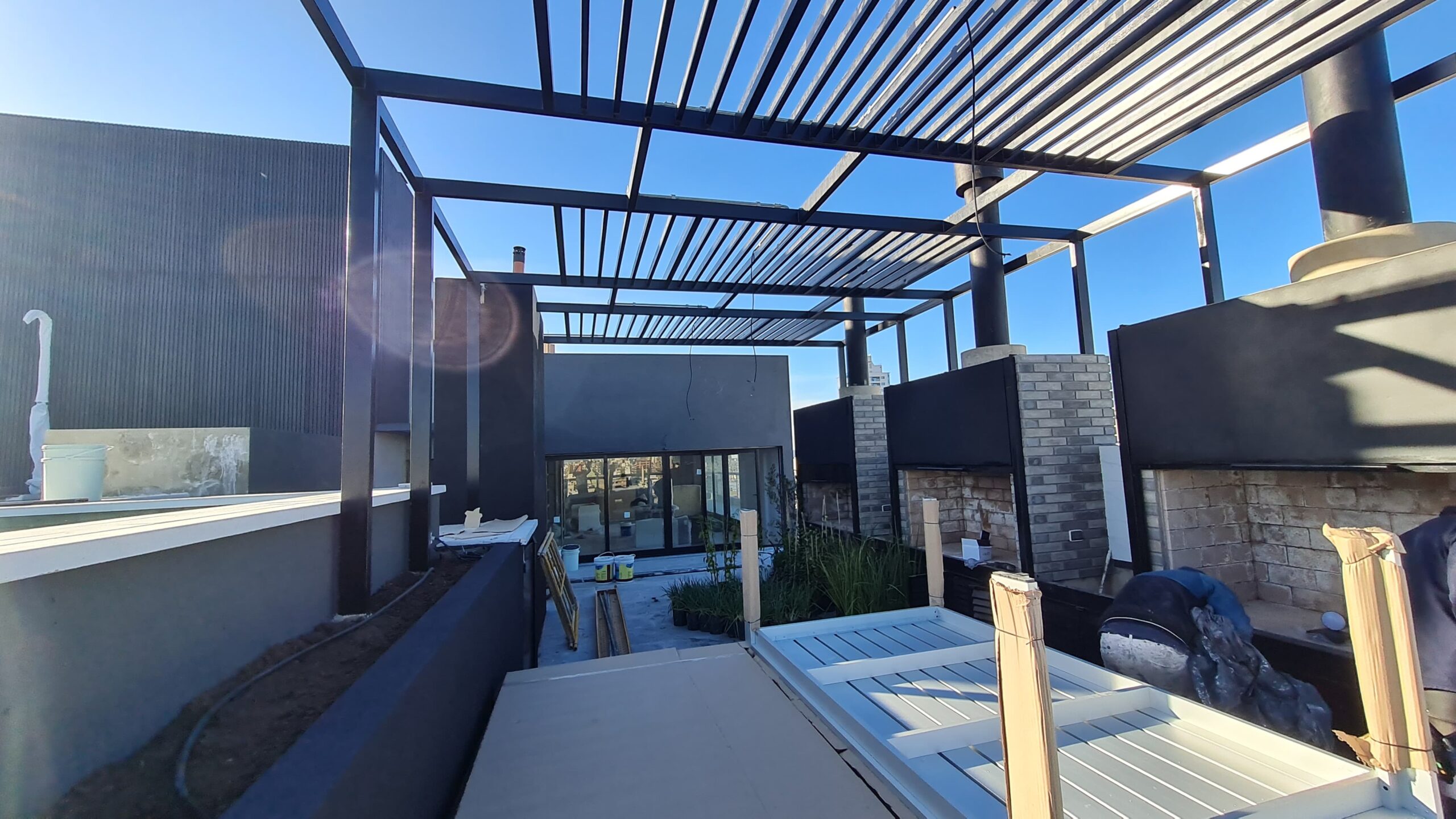

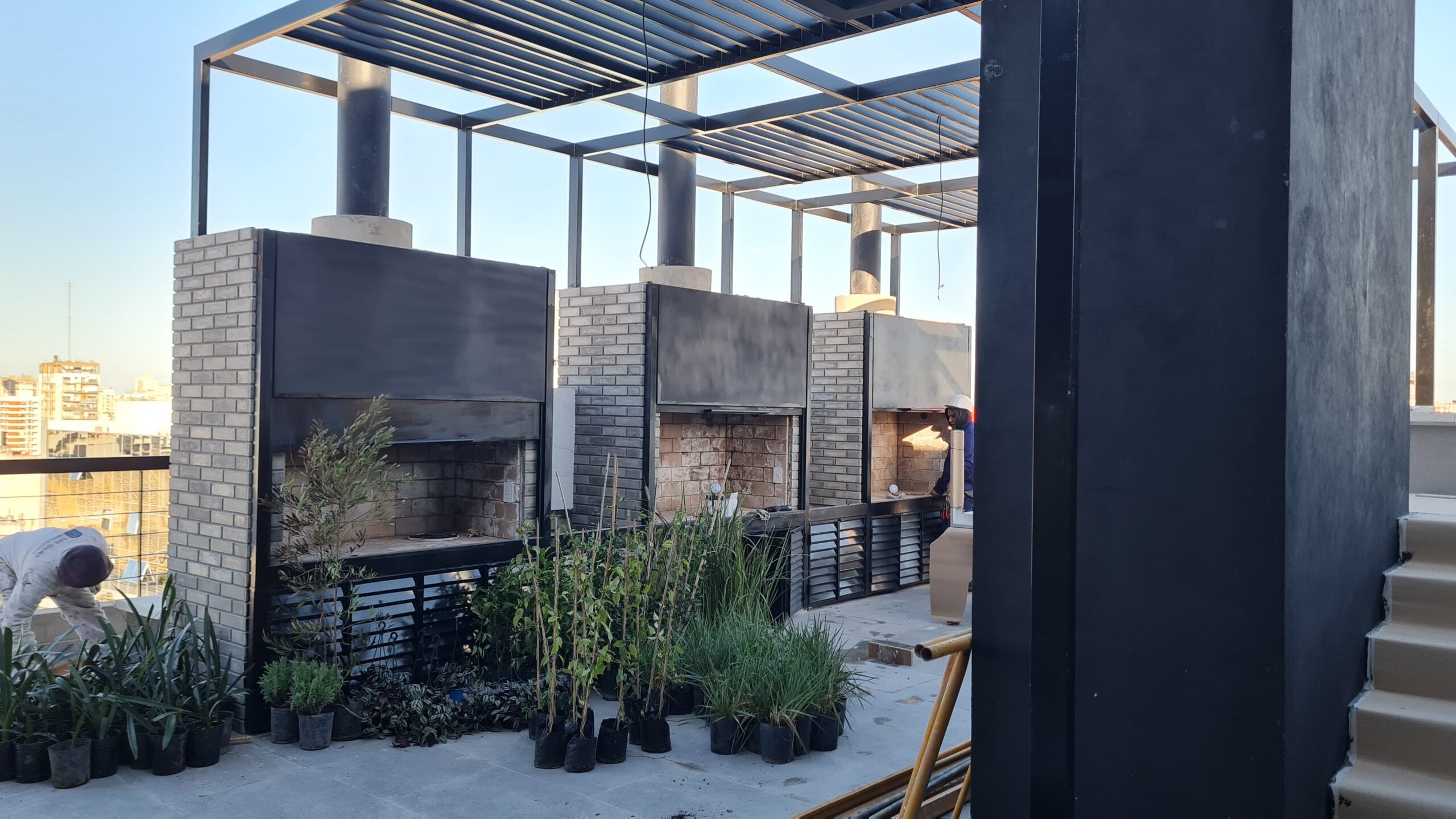

Amenities 90% terminados

En proceso colocación de amoblamientos de amenities

Se colocó revestimiento de pasillos en un 90%

Se colocaron tableros de ascensores.

Colocación de artefactos de iluminación en zonas comunes

Cámara de edesur recibida al 100%

Se solicitó el suministro definitivo a Edesur

Se ejecutó instalación de artefactos sanitarios hasta un 95%

instalación completa de sistemas de impulsión y presurización

Se hizo colocación de accesorios en baños hasta un 90%

Se realizaron las instalaciones termomecánicas en el total de la obra.

Se instalaron ventiladores en terrazas y subsuelos

Se realizó instalación de campanas de cocina hasta un 90 %

Se realizó instalación de equipos de AA en toda la obra

Se colocaron ductos de inyección y extracción en segundo subsuelo

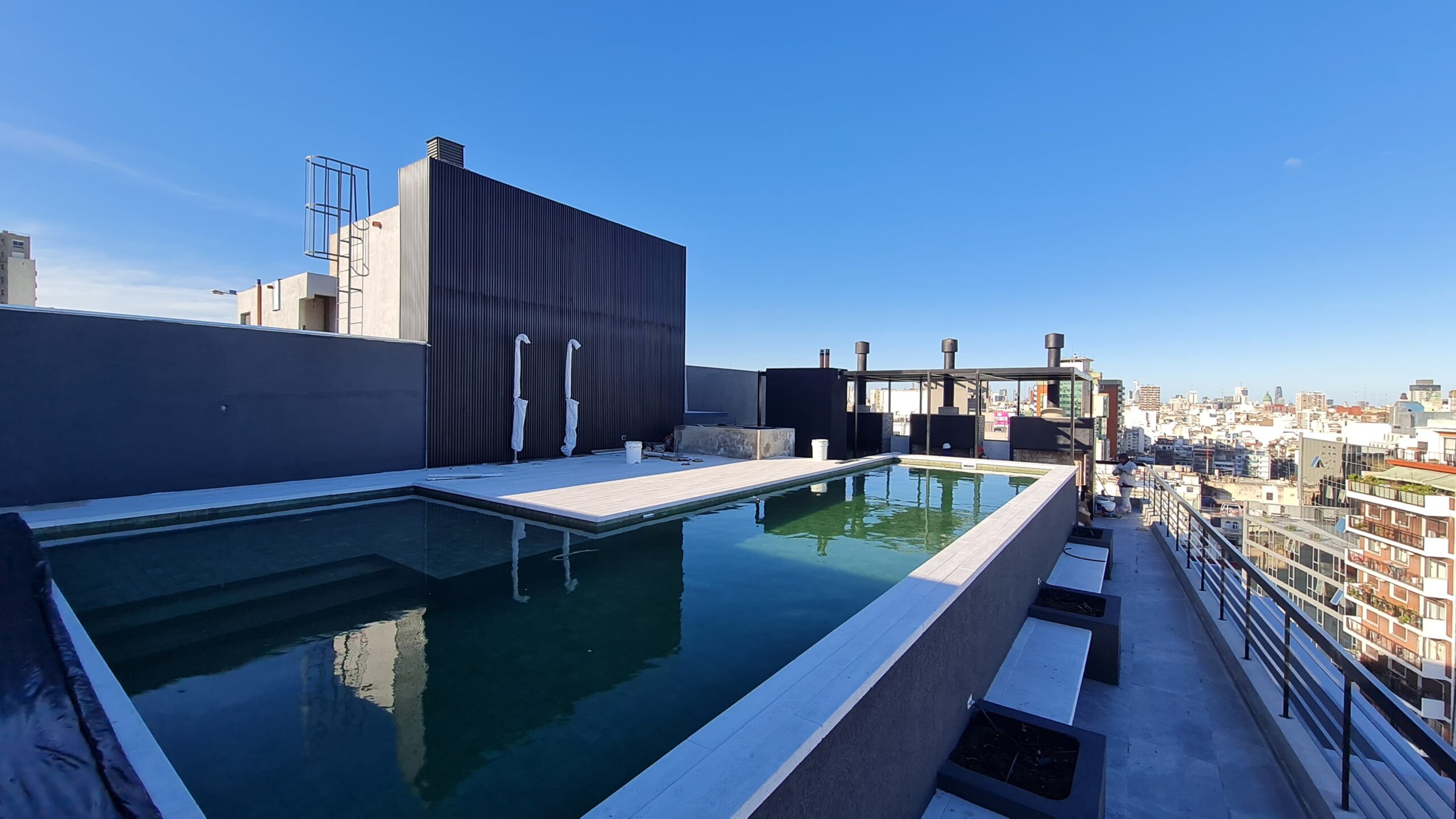

Se realizó impermeabilización y revestimiento de piscina

Se realizó maquillaje de hormigón en el 100 % de la fachada.

Se colocó revestimiento de balcones en la totalidad de la obra.

Se colocó cielo raso en balcones en el total de la fachada.

Se colocó iluminación de canteros y sistema de riego.

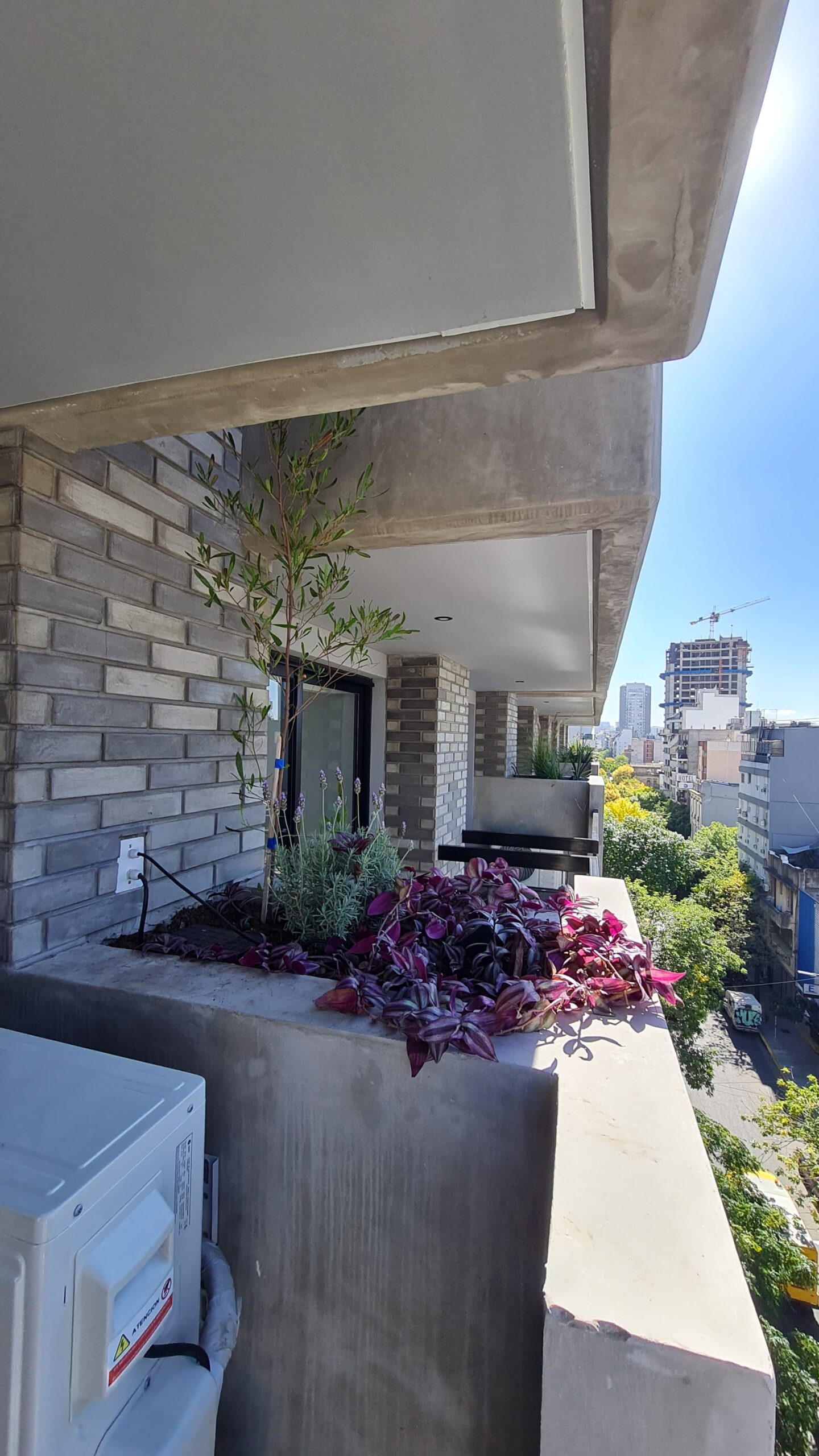

Se plantaron canteros en toda la obra.

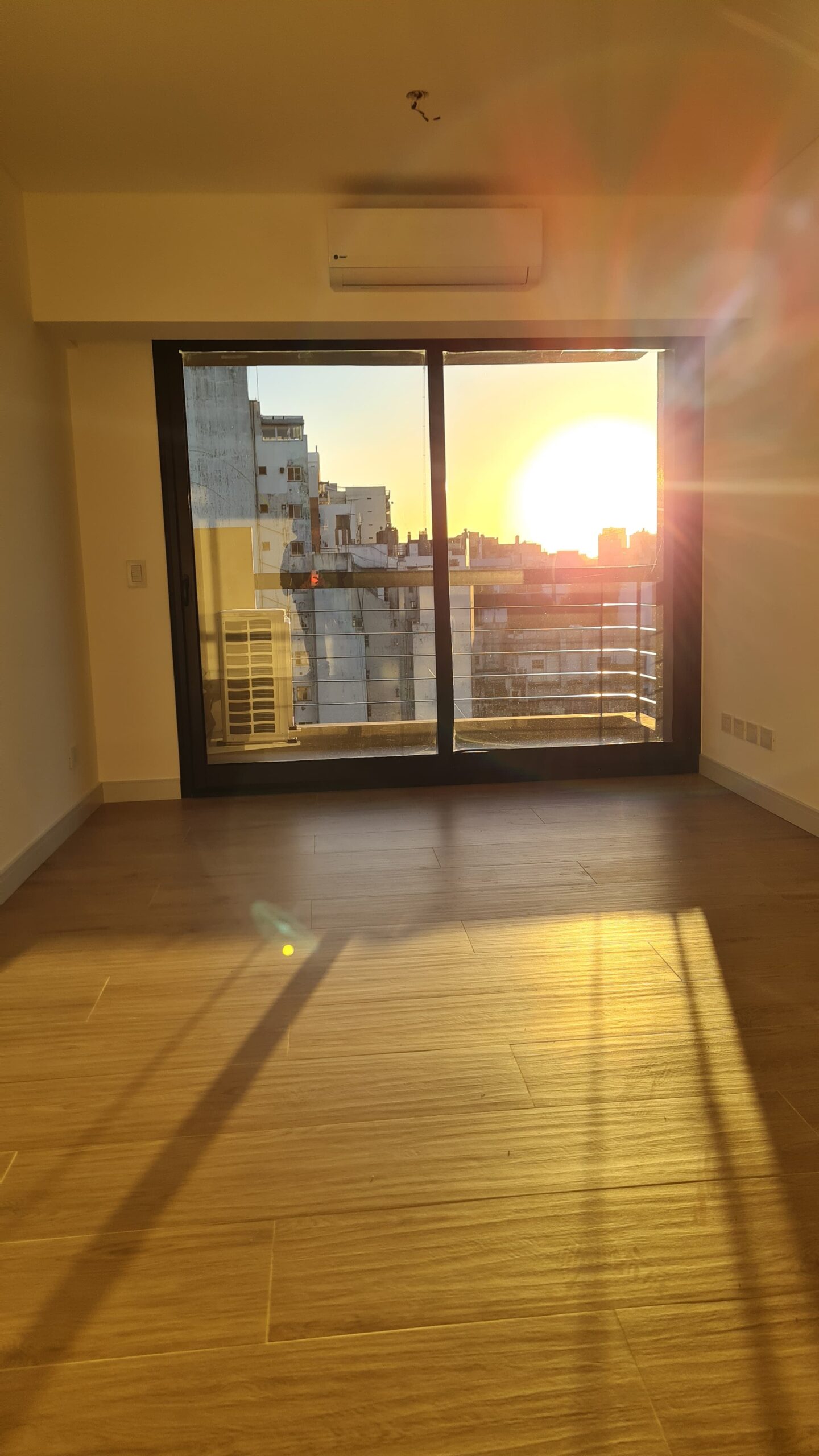

Se aplicó la pintura interior hasta 15vo piso inclusive.

Se aplicó pintura exterior en terraza.

Se pintaron cielos rasos de balcones en toda la obra.

Se ejecutó pintura de medianera en un 100%.

En proceso segunda mano de caja de escalera.

Se pintó segundo subsuelo al 100%.

Se colocaron ventanales y vidrios templados hasta 15vo piso.

Se instaló frente integral en un 100%

Se instalaron cabinas con marcos de puertas.

Se colocaron puertas y la automatización está en proceso.

Se entregaron las cabinas en funcionamiento.

  • 100% Contrato cerrado con constructora.
  • 100% Contrato cerrado de diseño y paisajismo.
  • 100% Acopio de sanitarios y sus instalaciones.
  • 100% Acopio barandas, parasoles y ventanas.
  • 100% Acopio griferías, accesorios, hornos, anafes, campanas y termotanques.
  • 100% Acopio de pisos y revestimientos.
  • 100% Acopio de carpinterías.
  • 100% Cerrado contrato de ascensores.
  • 100% contrato impermeabilización de subsuelos.
  • 100% cerrado contrato de impermeabilización de canteros y terrazas.
  • 100% cerrado contrato de instalación de gas
  • 100% cerrado contrato por instalaciones e impermeabilización de piscina.
  • 100% cerrado contrato de herrería total de la obra.
  • 100% cerrado contrato de ejecución de riego e iluminación de canteros.
  • 100% cerrado contrato de pintura.
  • Se compraron las bombas de sistemas de presurización e impulsión.
  • 100% cerrado detalles de herrería en pasillos.
  • 100% cerrado pintura de fachadas
  • 100% cerrados porteros eléctricos
  • 100% entregados los 3 locales
