Finalizada

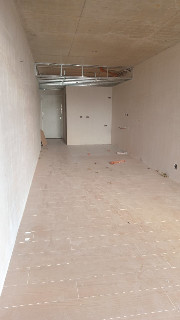

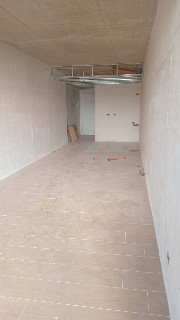

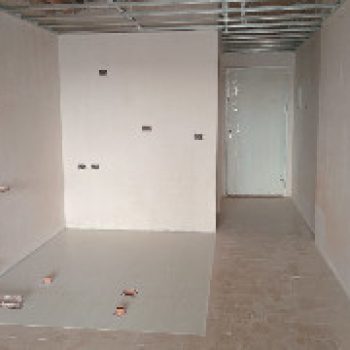

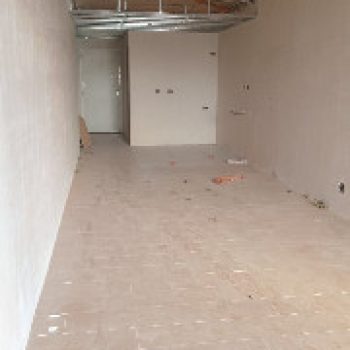

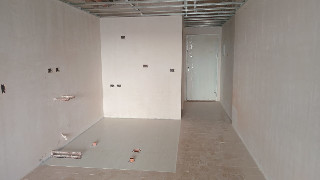

Se colocaron porcelanatos en todos los pisos
Se hizo colocación de piso en todos los pasillos
Se colocaron artefactos de iluminación en pasillos, balcones y zonas comunes.
Se colocaron frentes de placard en todo el edificio
Se ejecutó instalación de muebles de cocina en un 95%
Se tomaron medidas para mármoles de mesadas en un 100%
Amenities 98% terminados

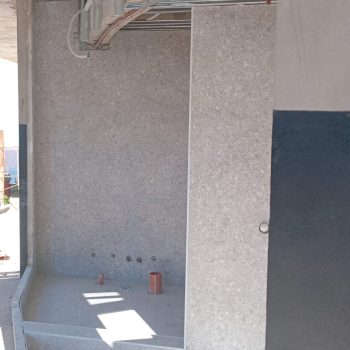

Se colocaron muebles, equipos y revestimientos en amenities

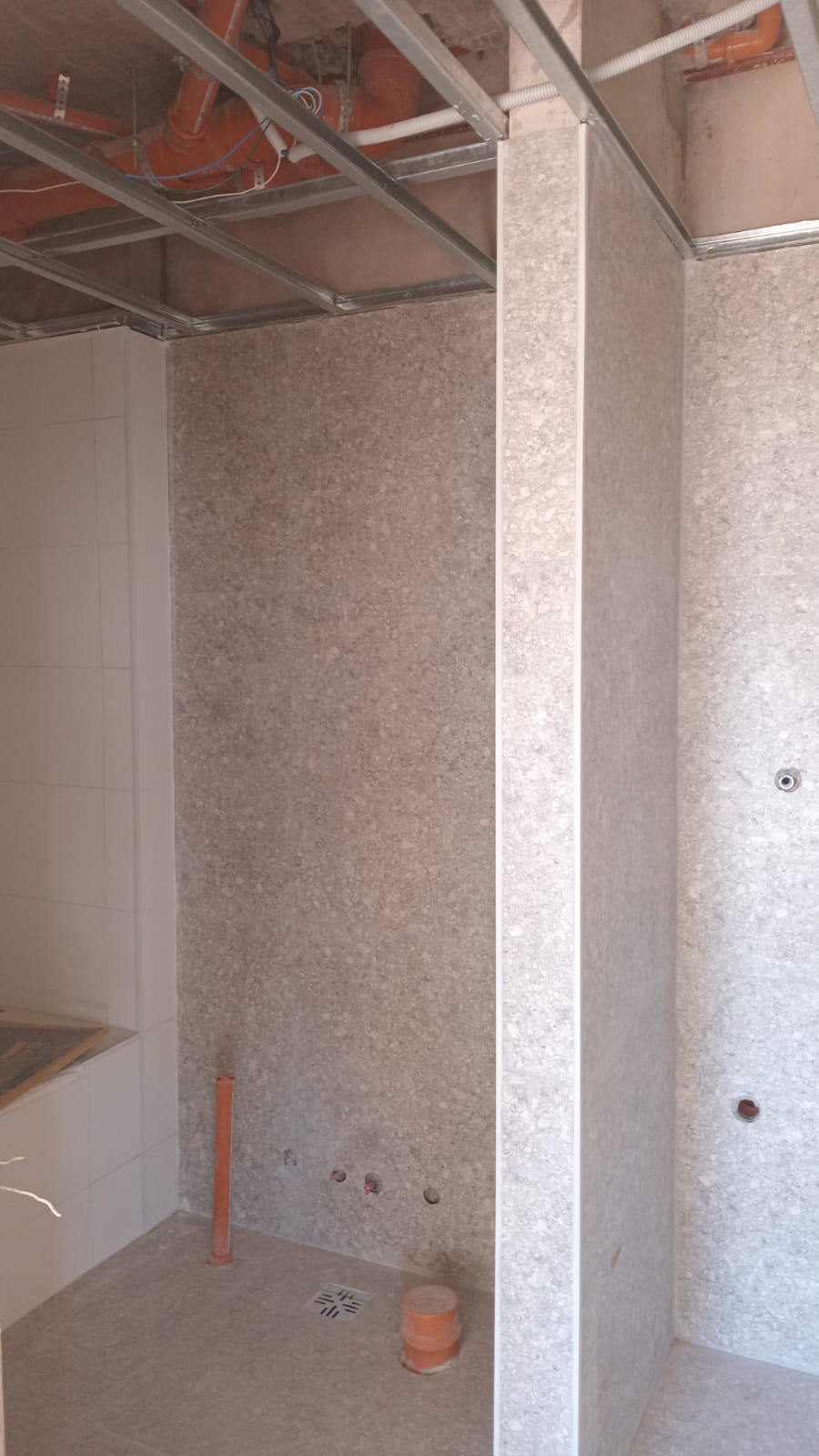

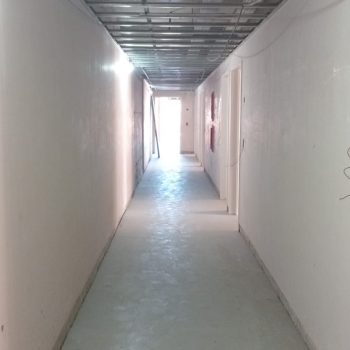

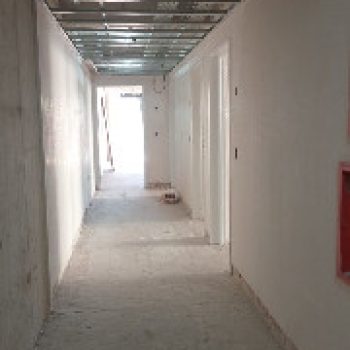

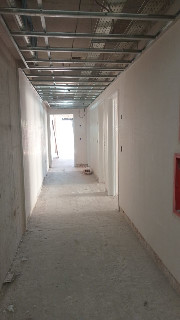

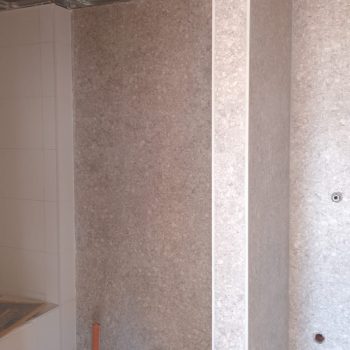

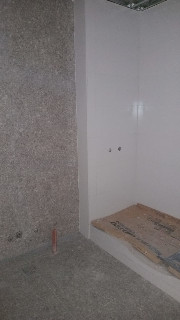

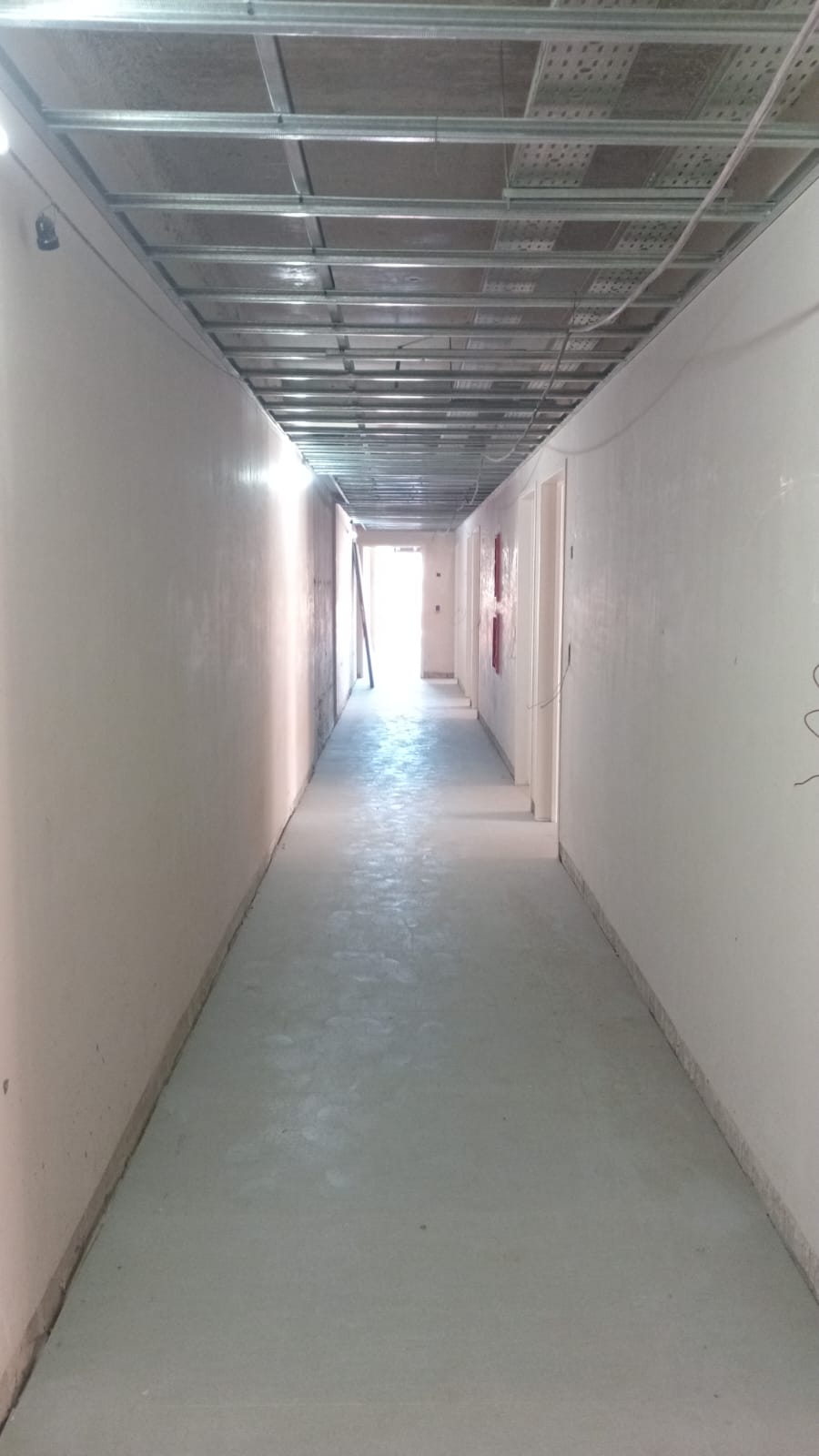

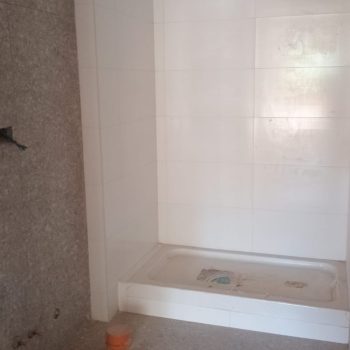

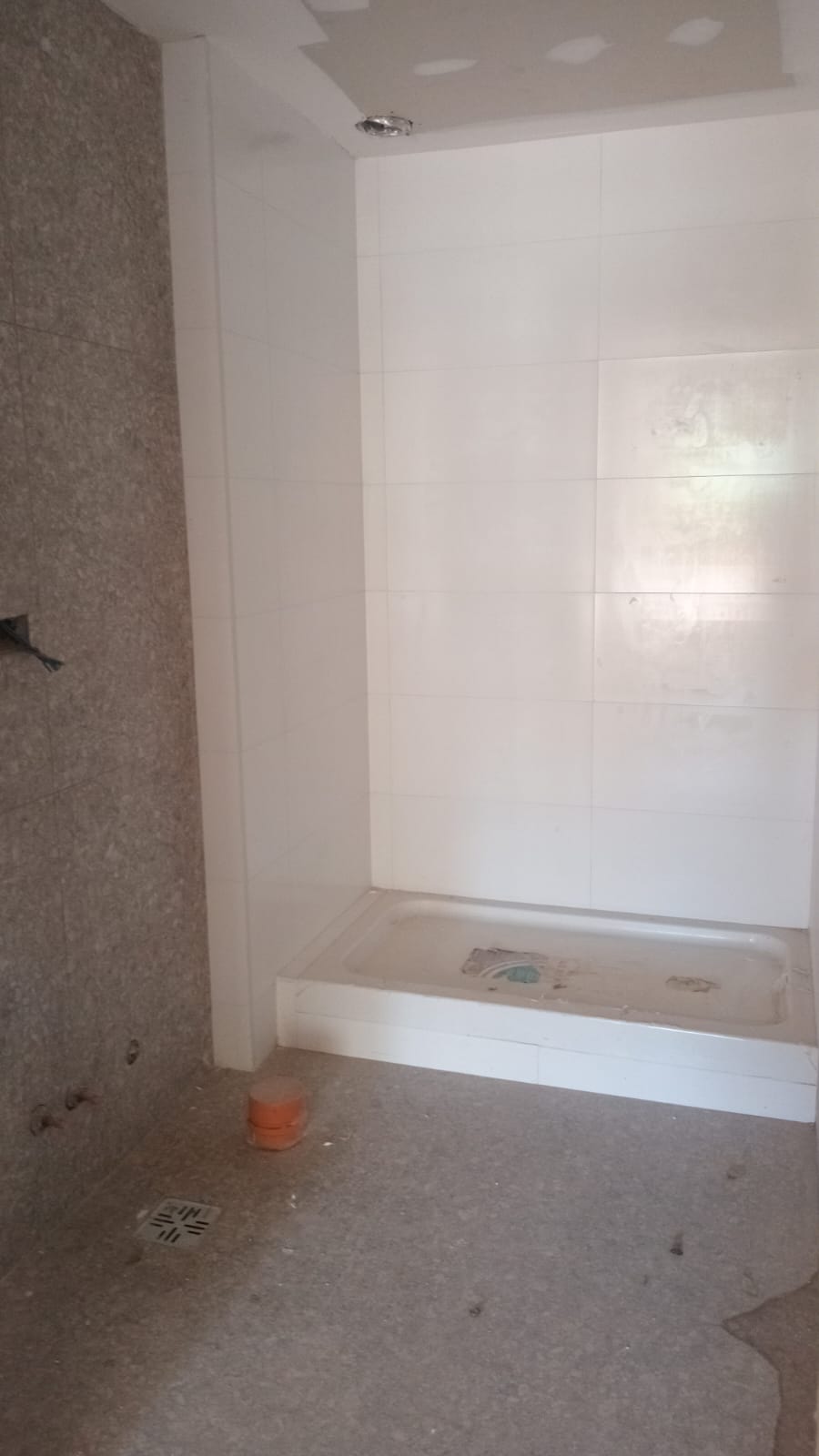

Se colocó revestimiento en la totalidad de los pasillos
Se instalaron espejos en todas las unidades
Se solicitó el suministro definitivo a Edesur.
Prueba y recepción de artefactos en un 90%
Prueba y recepción de equipos en un 90%
Finalizado
Finalizado
Finalizado
Finalizado
Finalizado

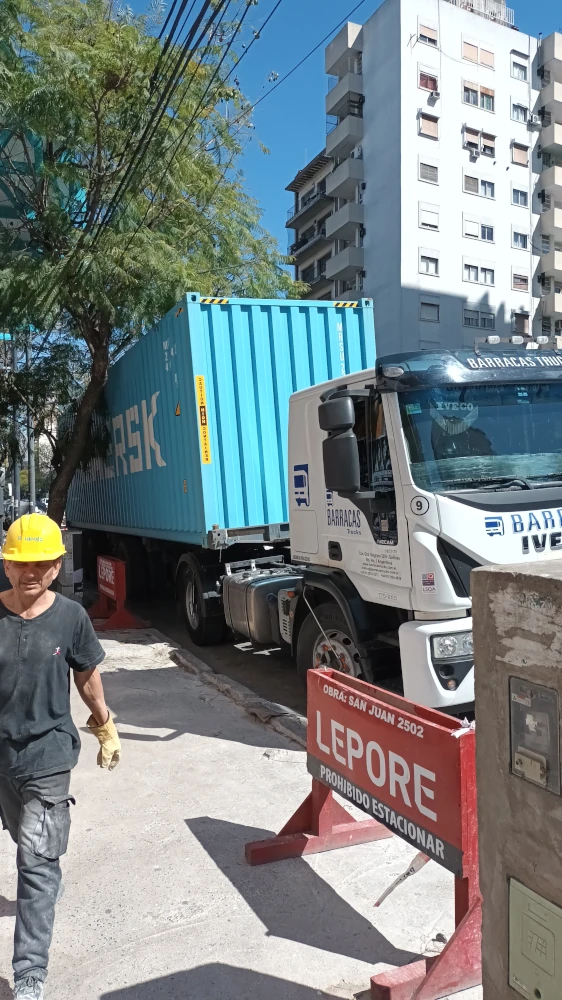

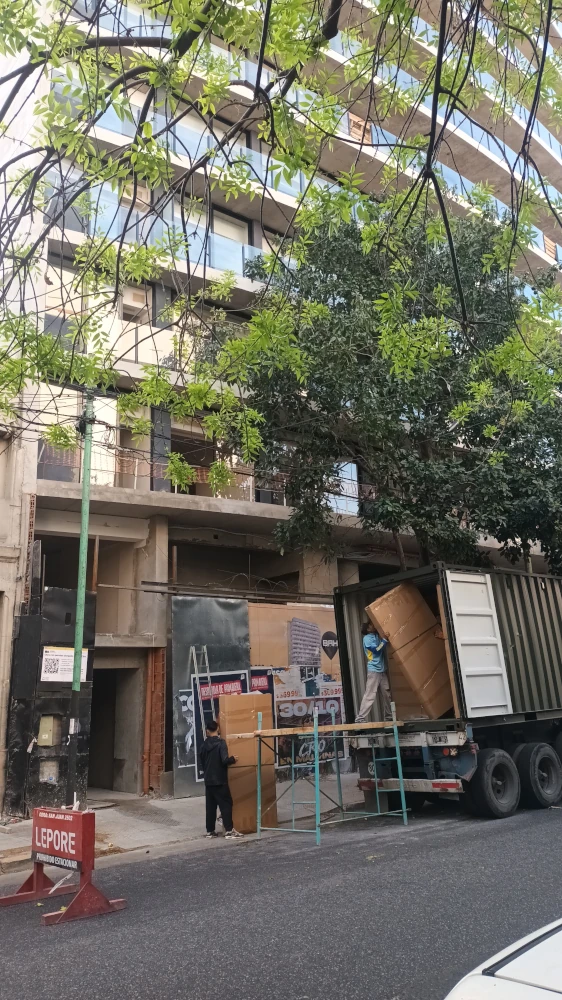

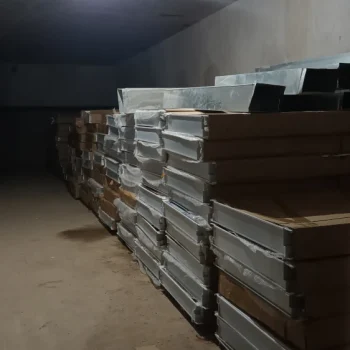

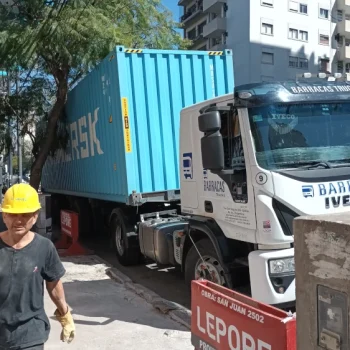

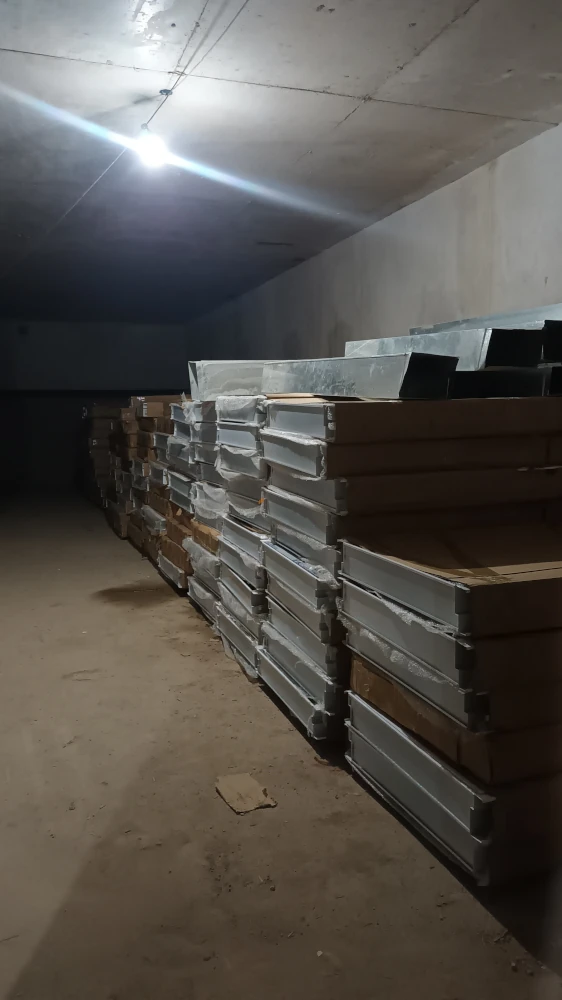

Se completó la gestión de acopio en obra de gran parte de los materiales necesarios para la finalización de la obra, en su gran mayoría importados de china. Entre ellos:
Totalidad de los muebles de melamina para cocinas
Totalidad de mesadas quartz stone
Totalidad de Artefactos Sanitarios: inodoros, bidets, bachas, griferías, vanitorys, accesorios.
Frentes integrales de Placards bastidor aluminio anodizado natural hojas en melamina blanca lisa.
Anafes vitrocerámicos de 4 hornallas CLEVER y Campanas extractoras telescópicas CLEVER
Cielorraso Wood ceiling WPC para Hall de Acceso
Revestimientos Marble effect y bamboo PVC para Hall de Acceso
Puertas cortafuego
Totalidad del rubro completo.

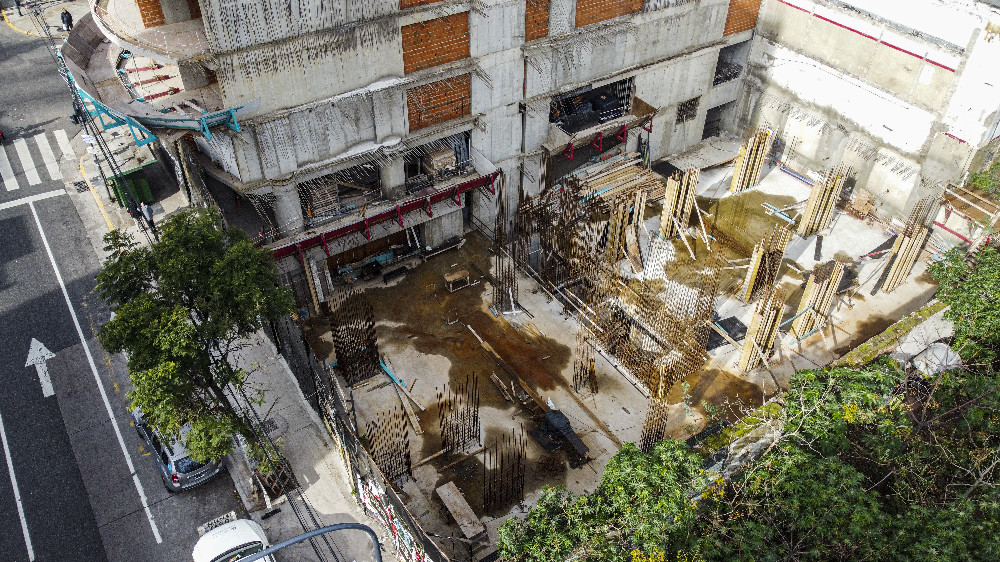

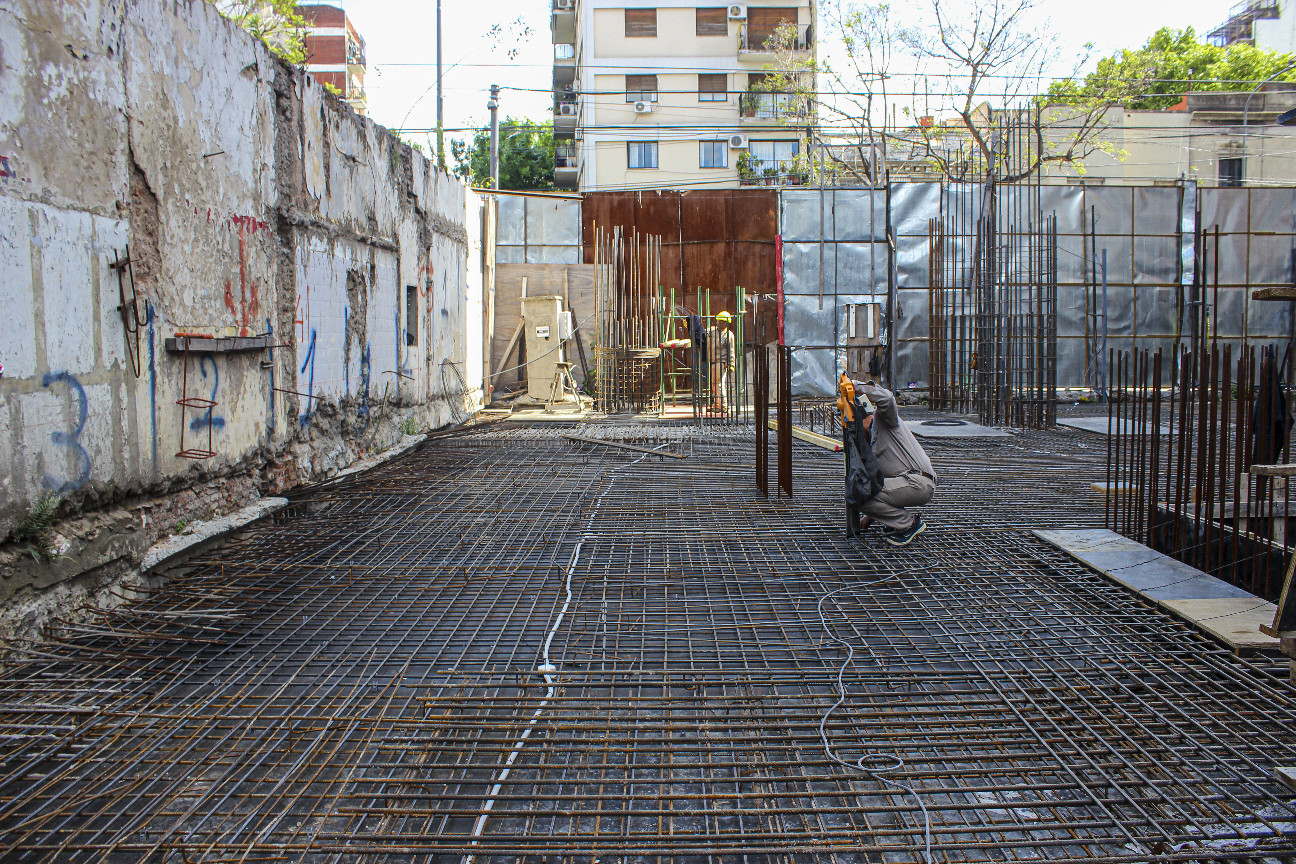

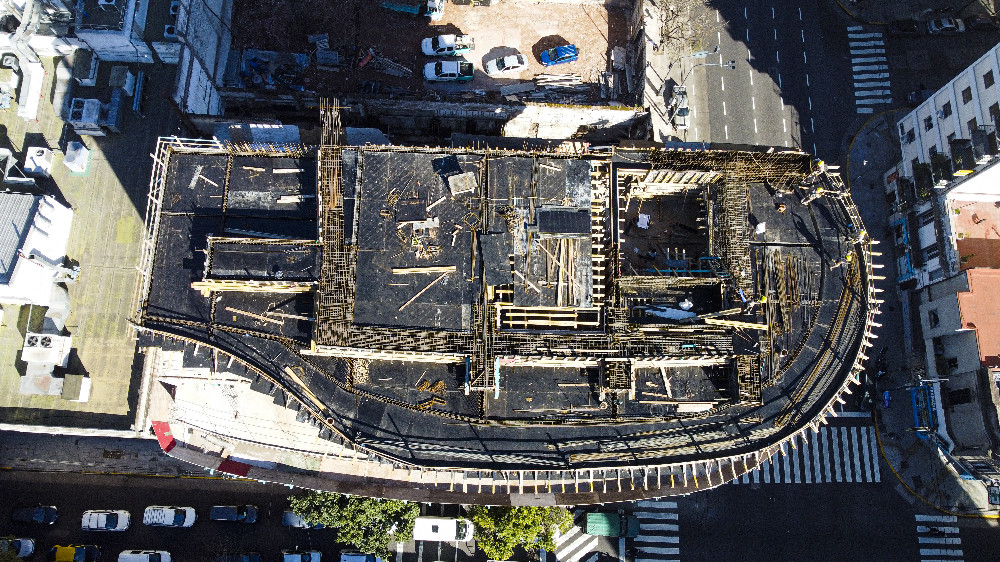

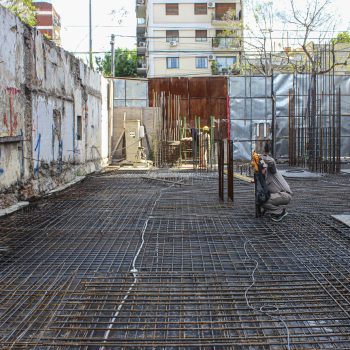

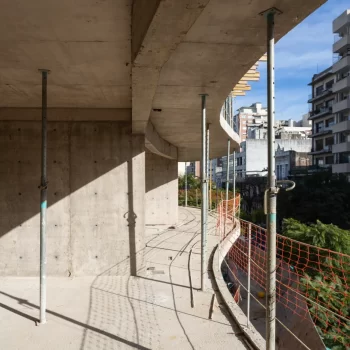

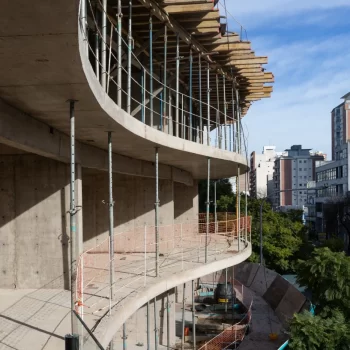

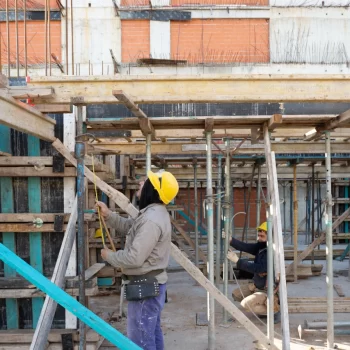

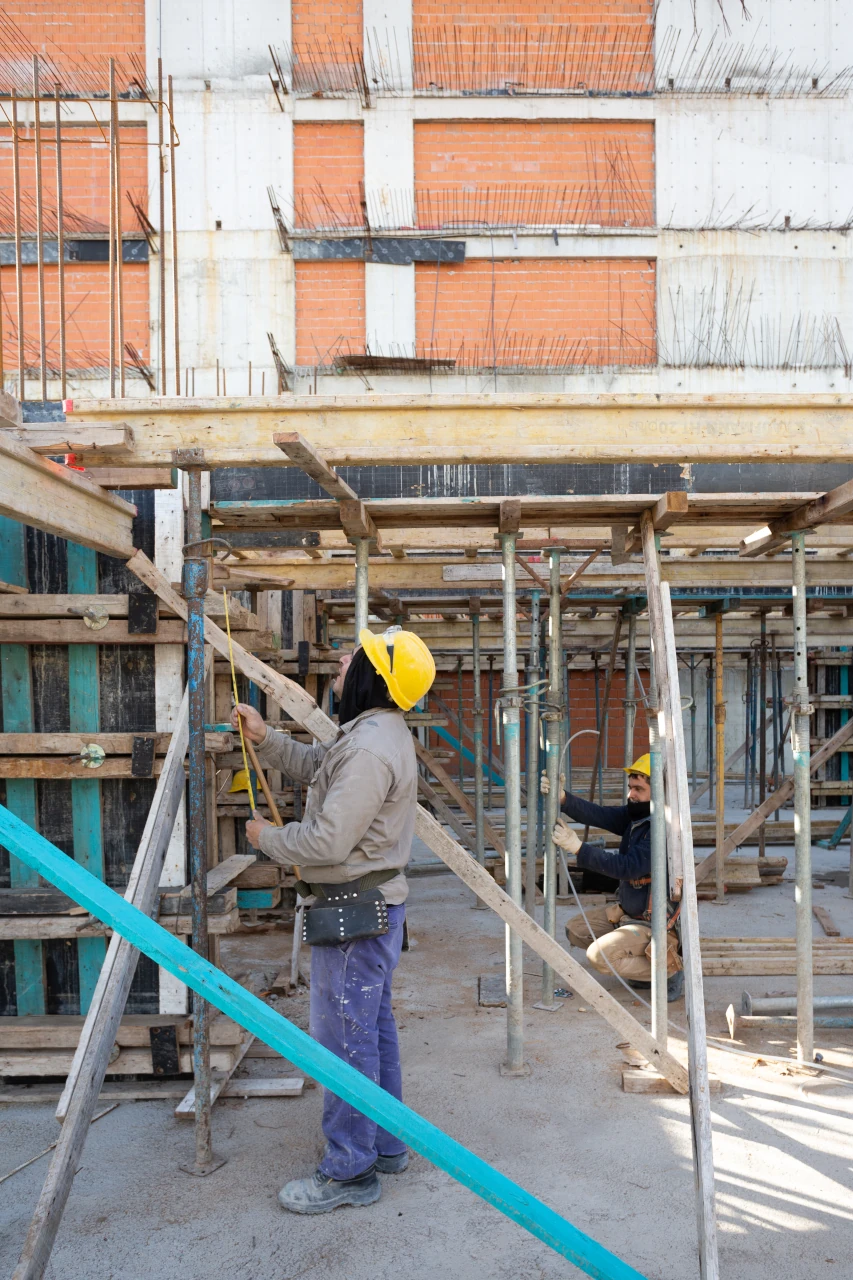

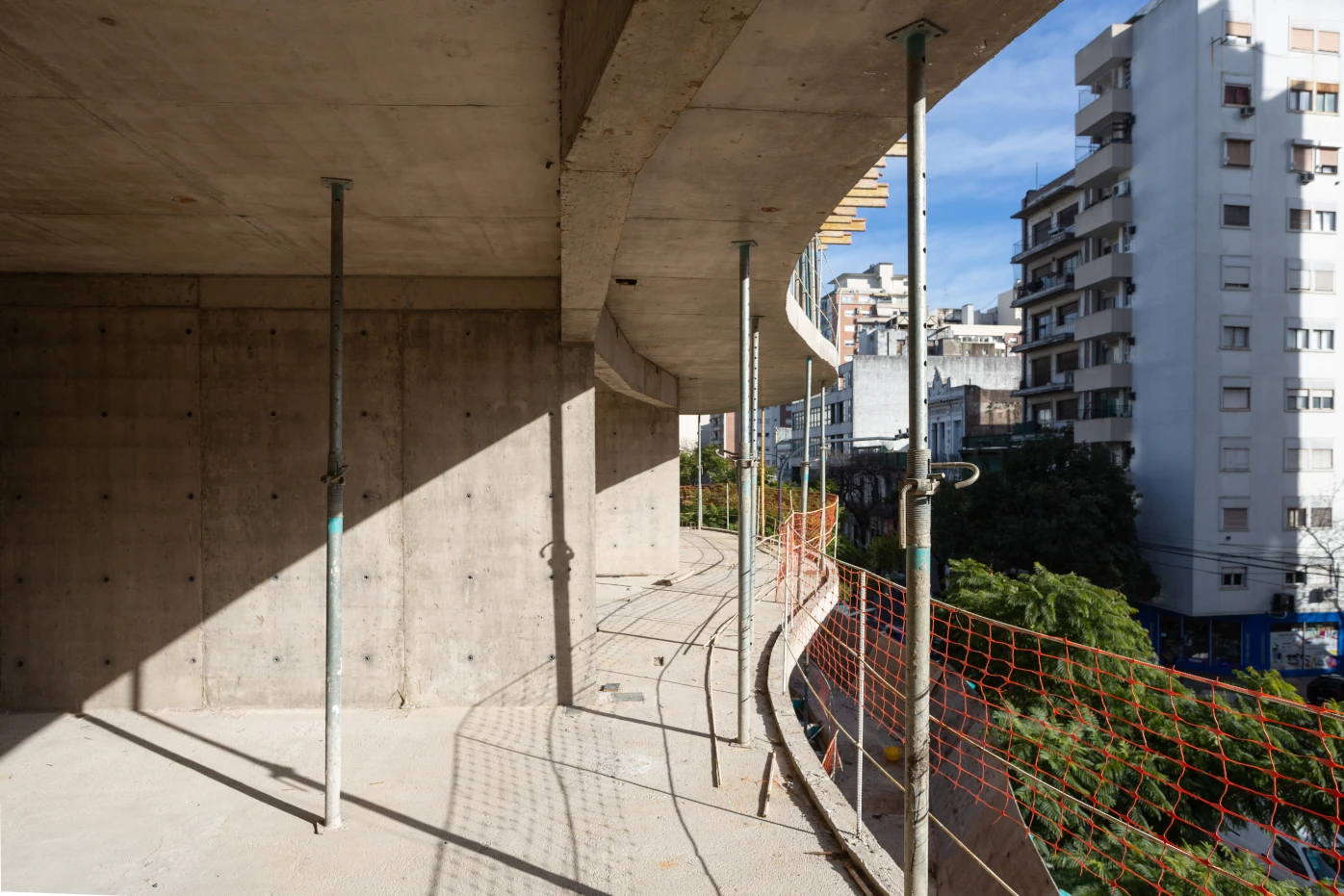

En fundaciones se completaron las tareas de llenado de bases, columnas, submurales y vigas de encofrado, finalizando así esta etapa de obra.

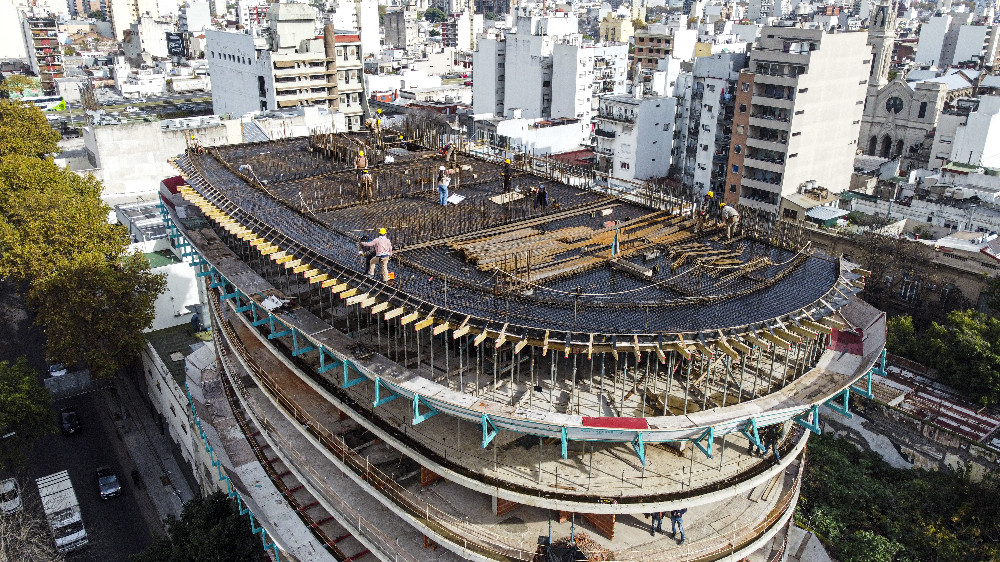

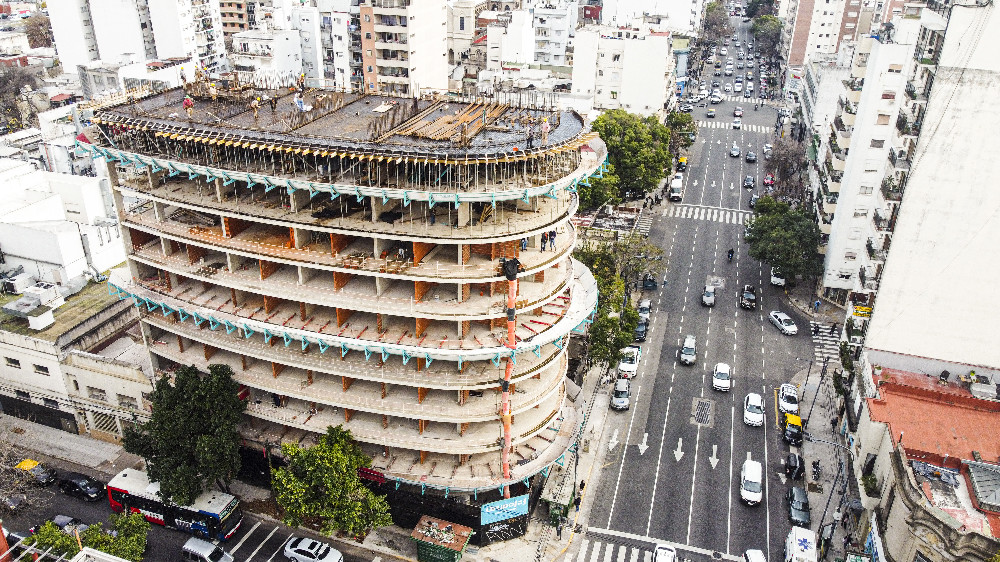

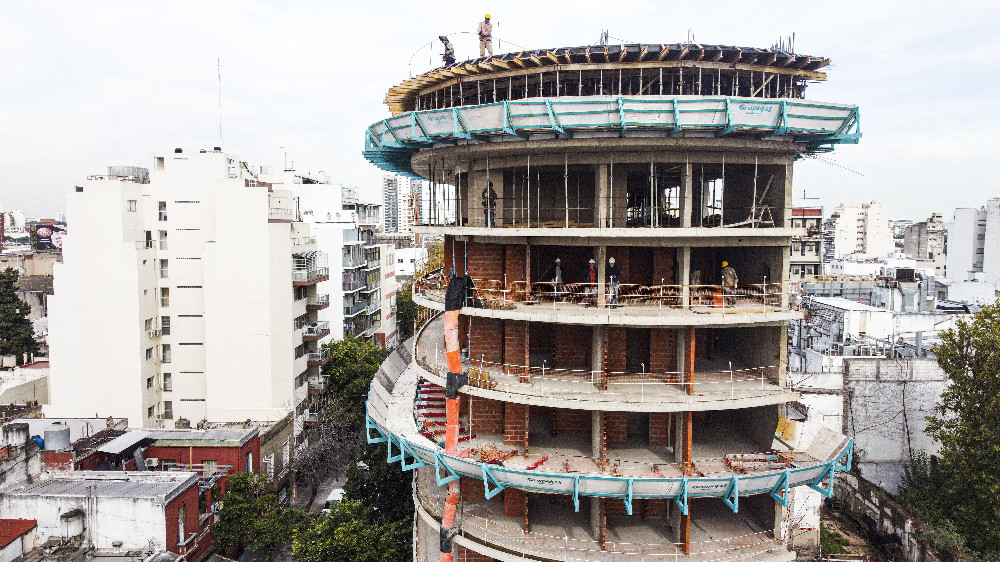

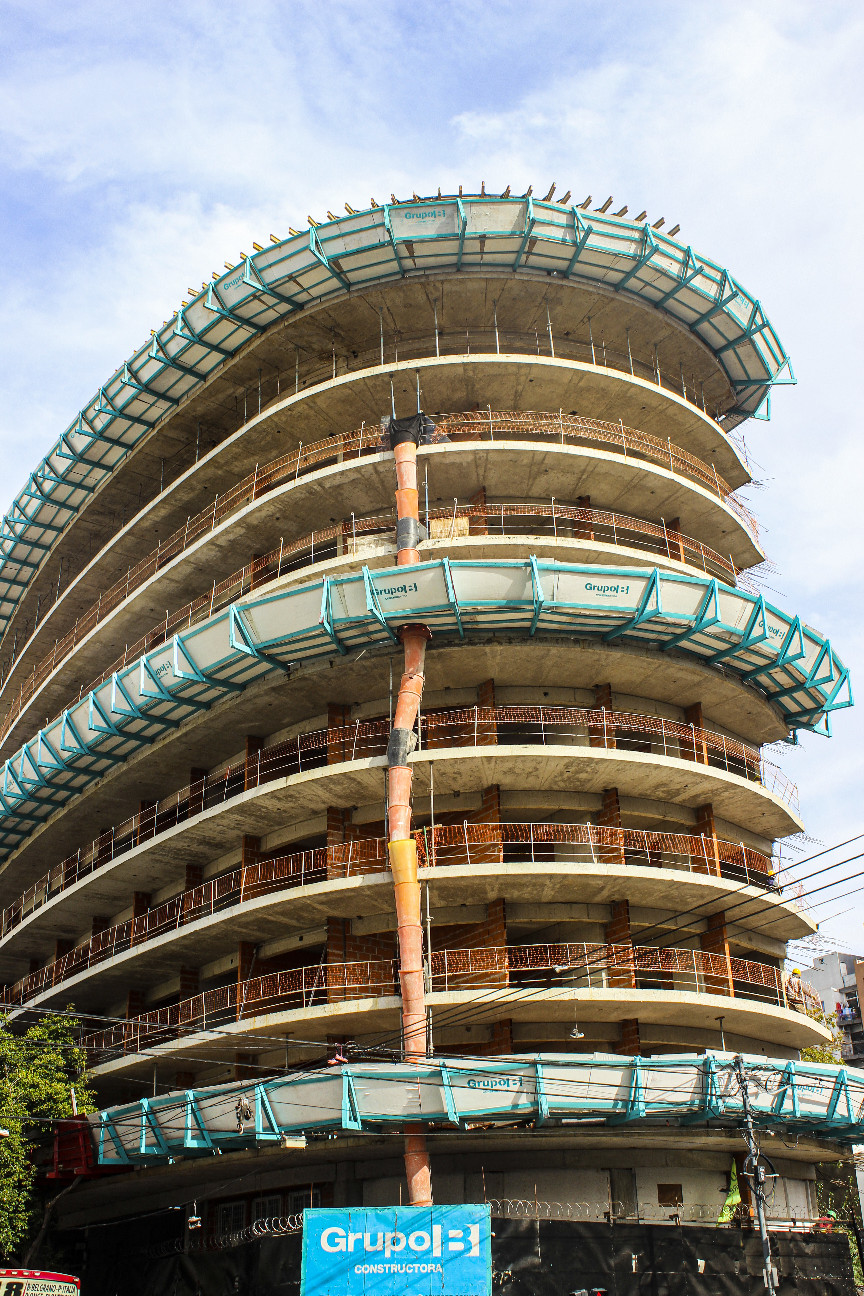

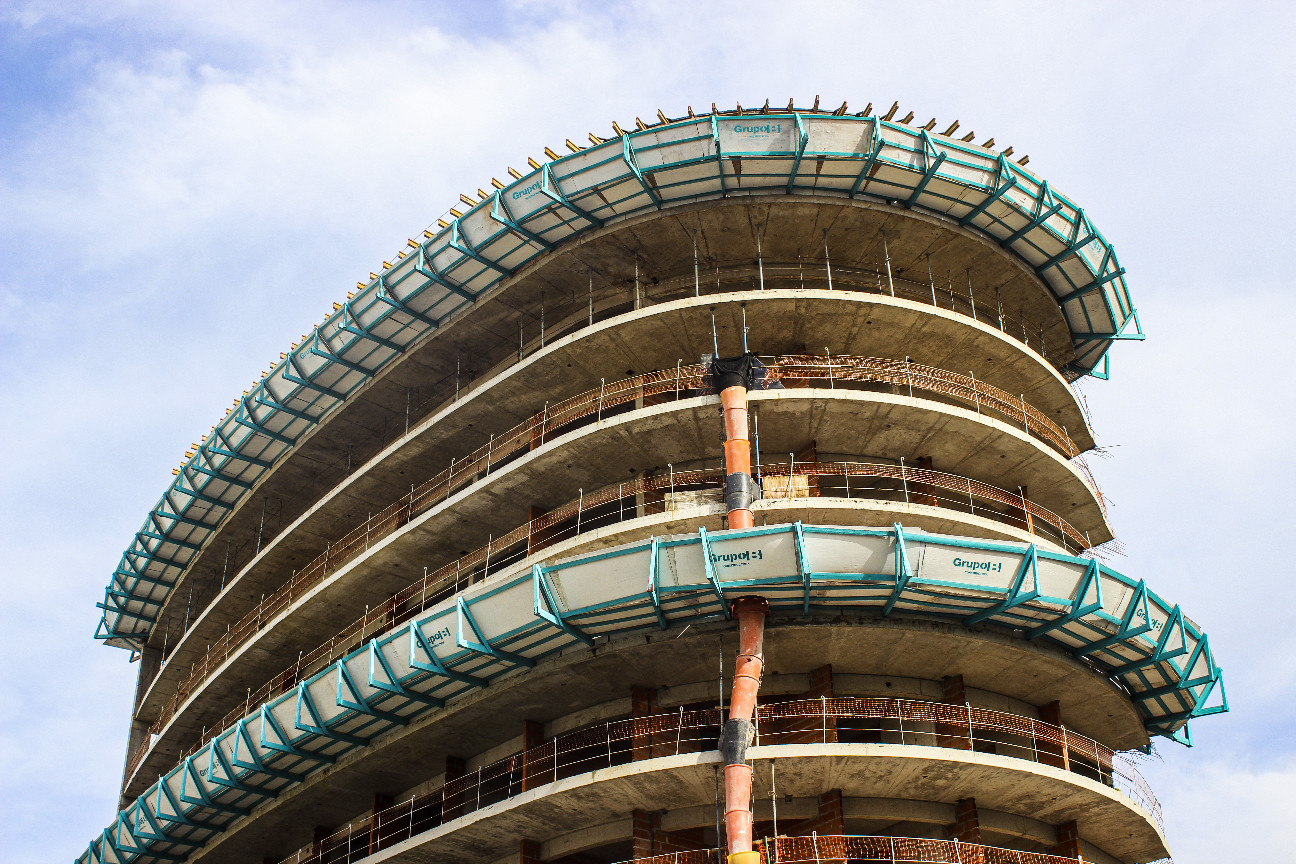

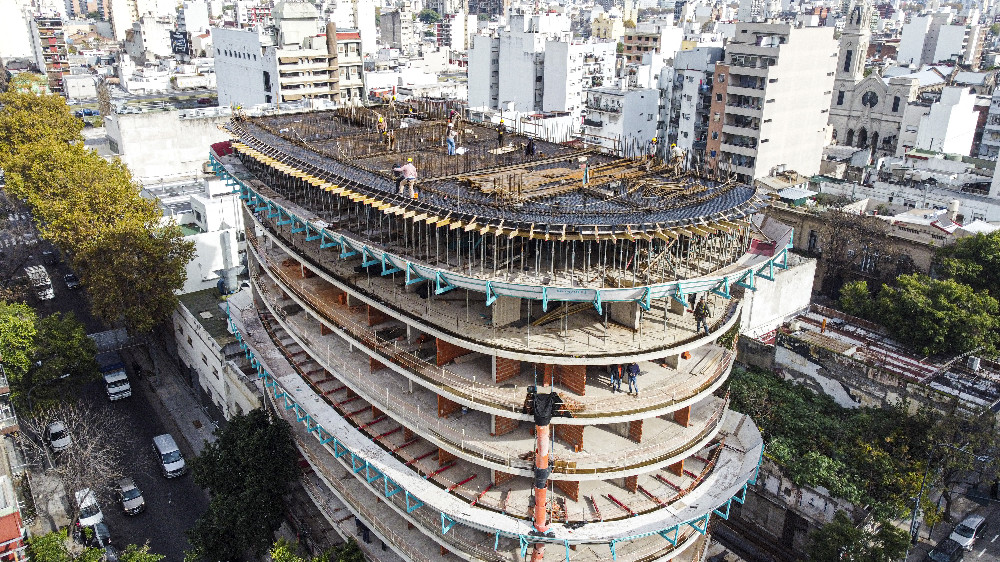

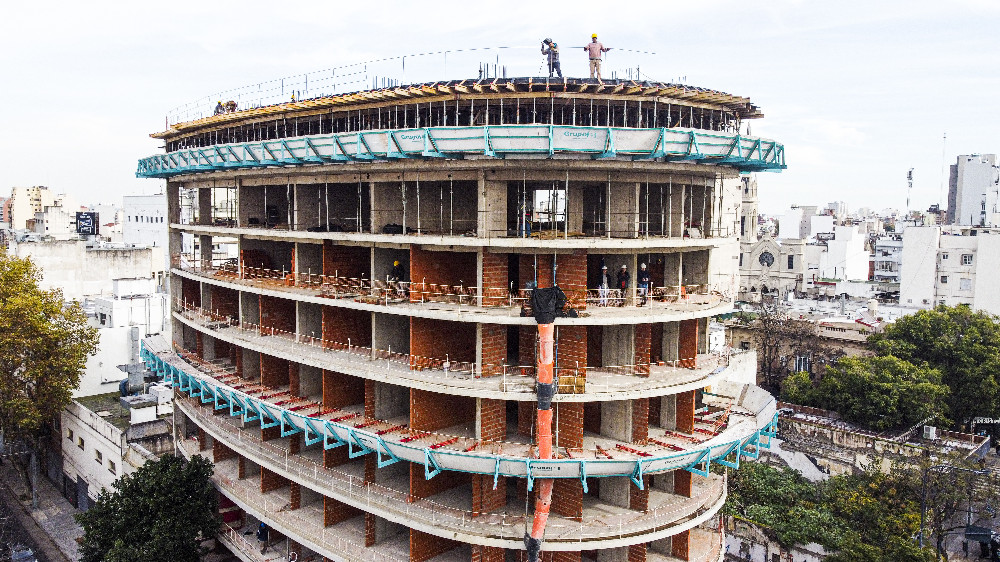

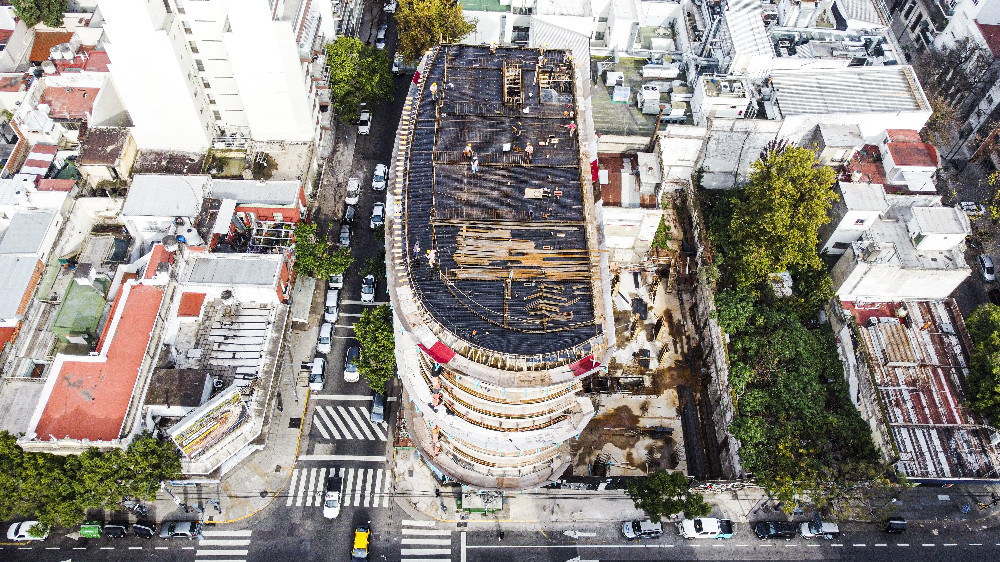

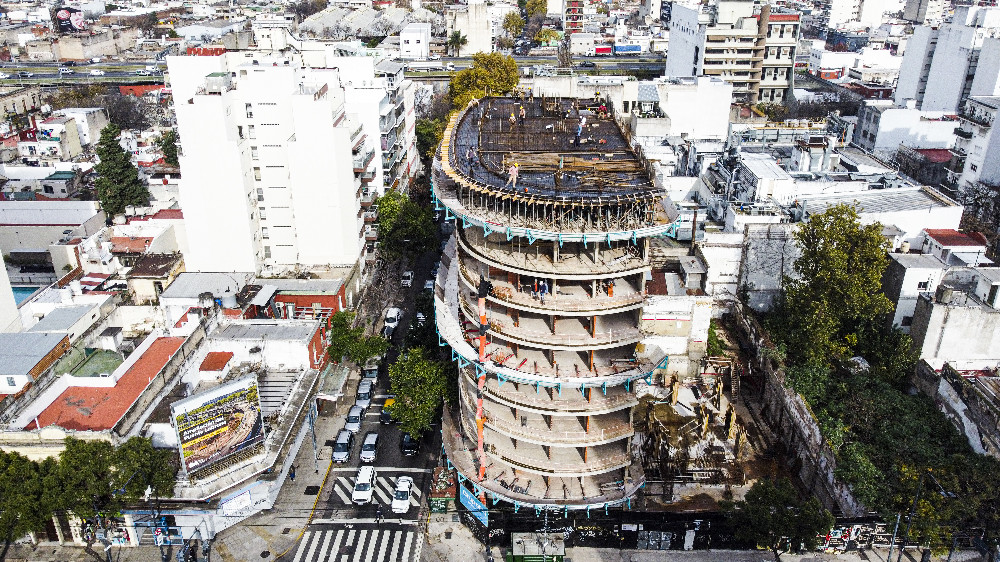

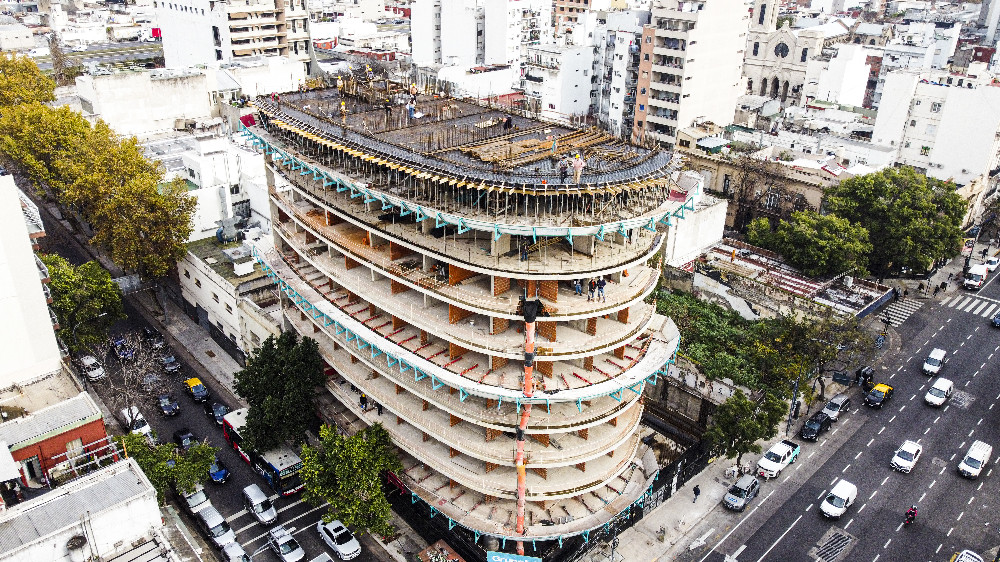

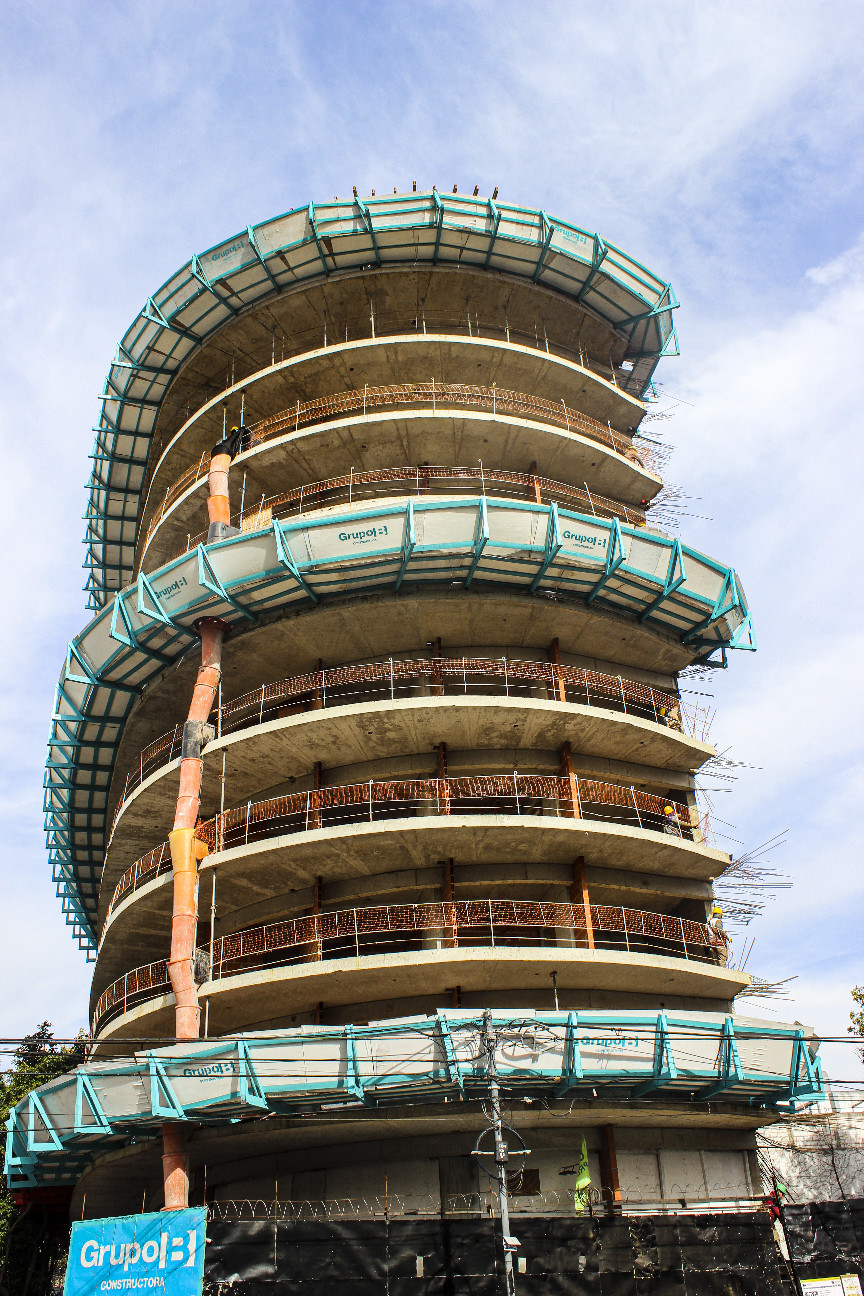

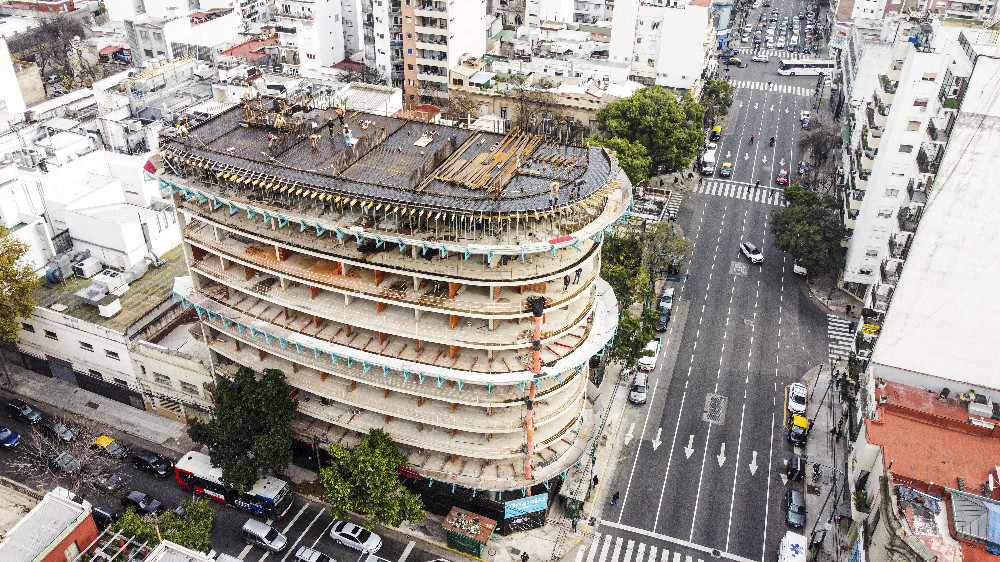

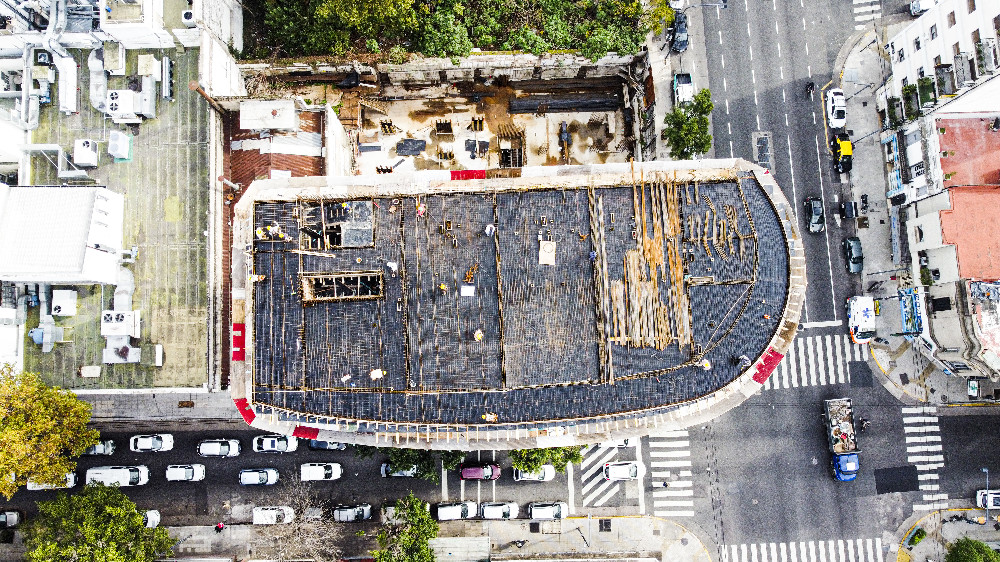

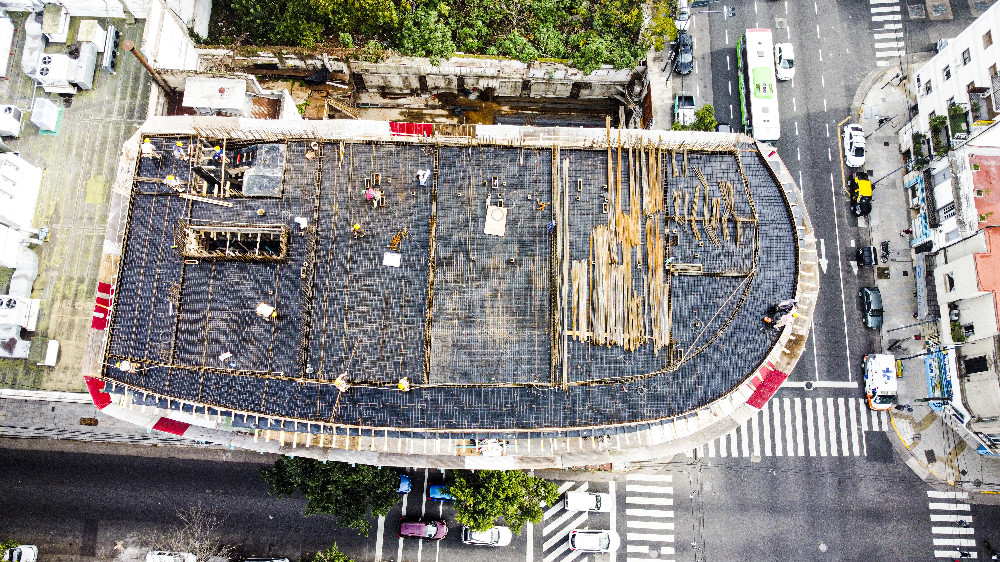

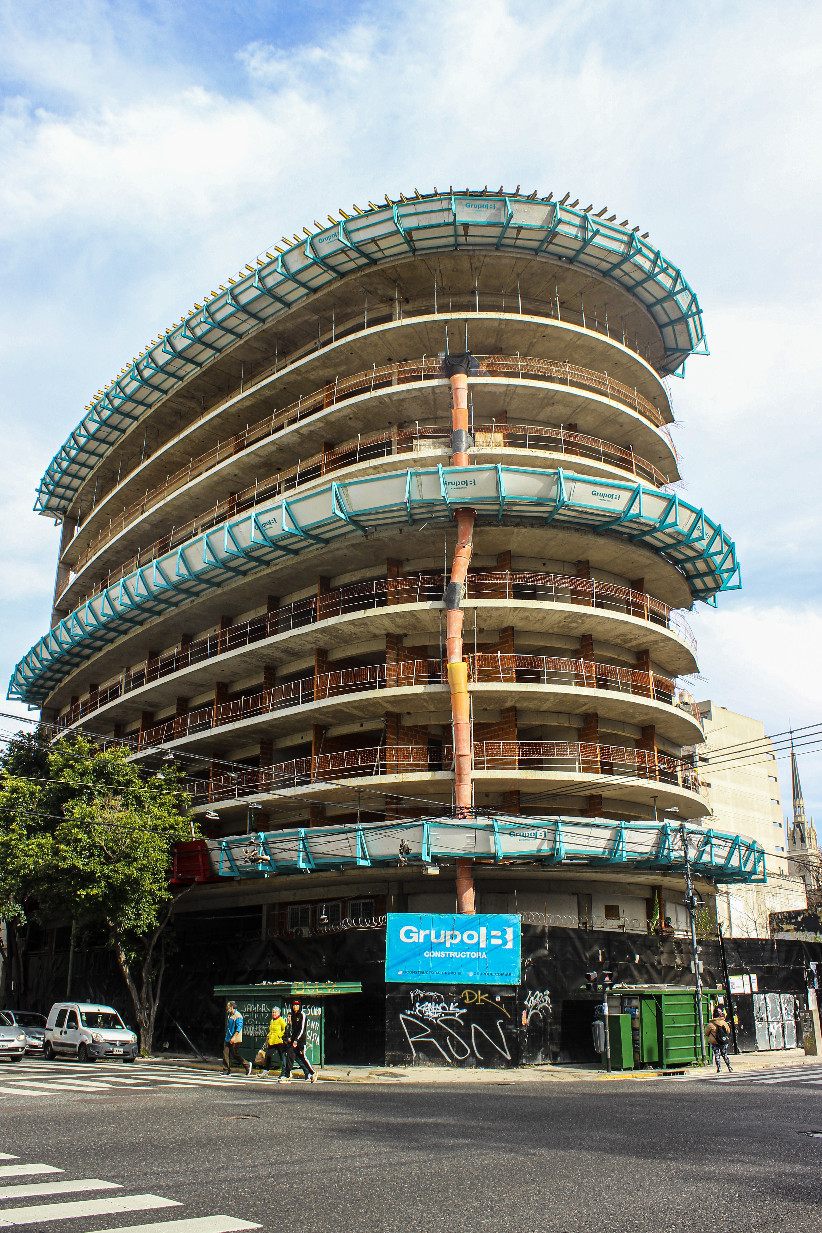

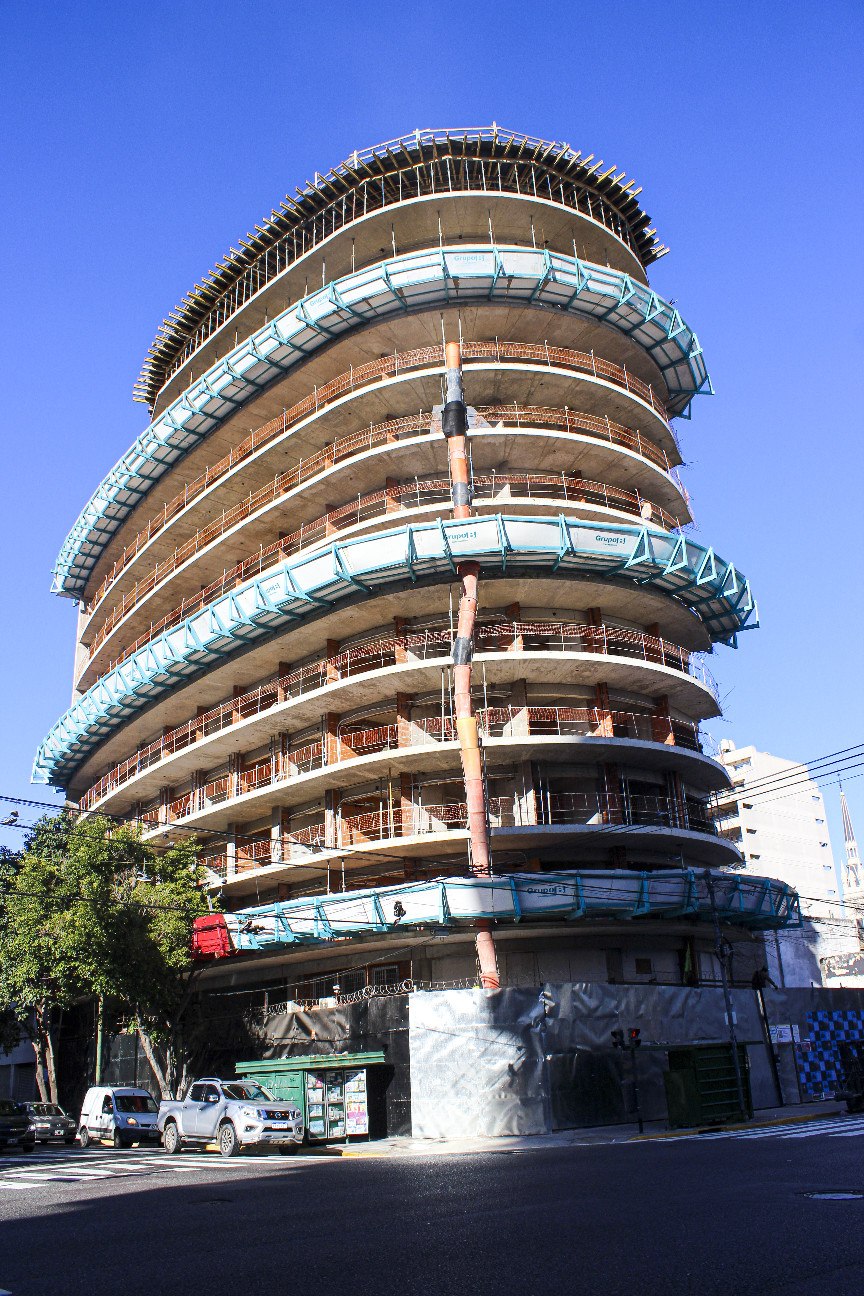

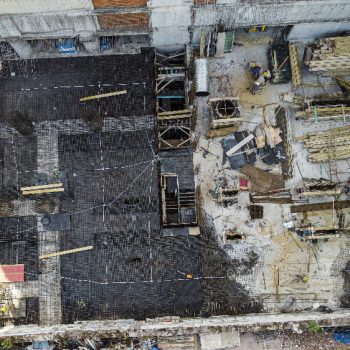

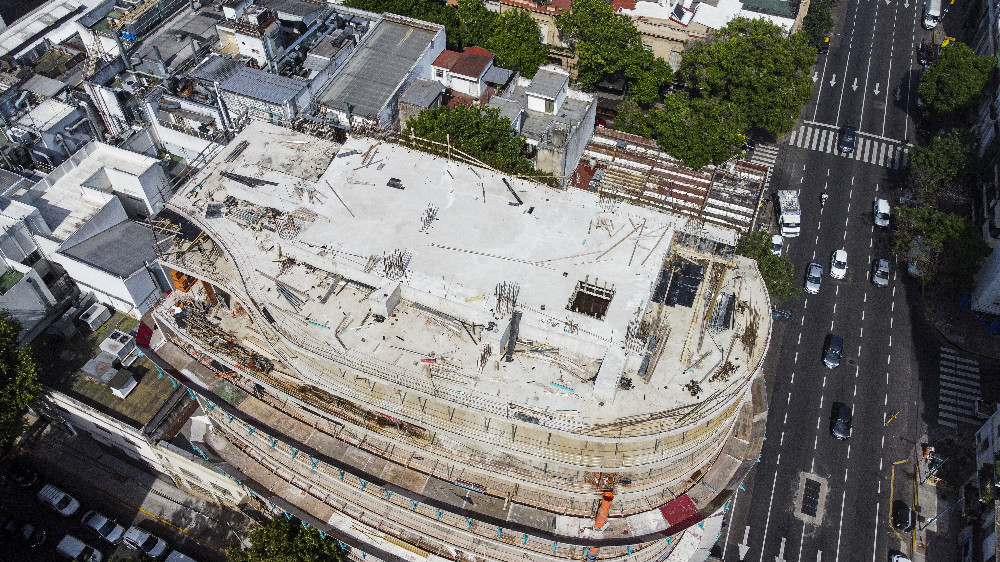

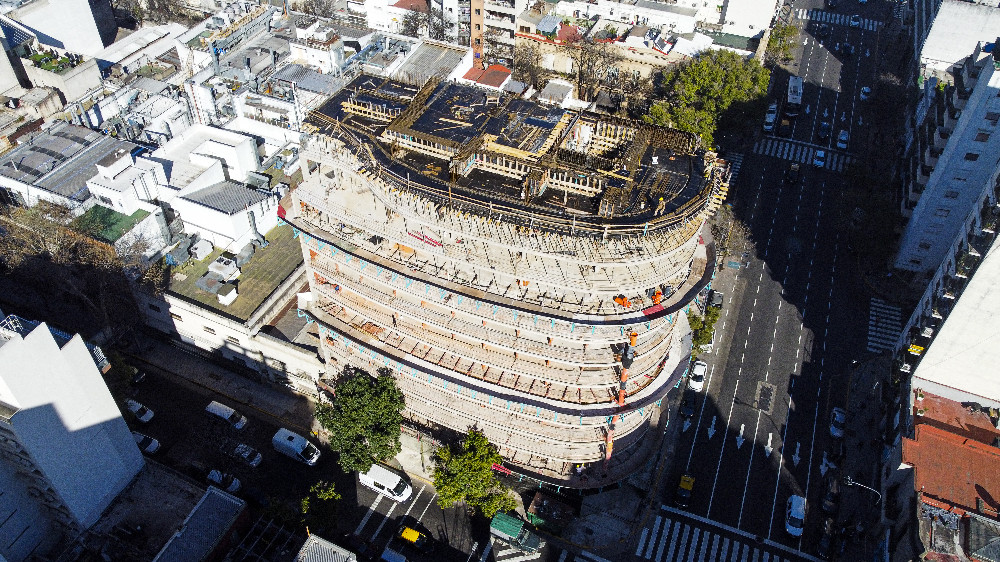

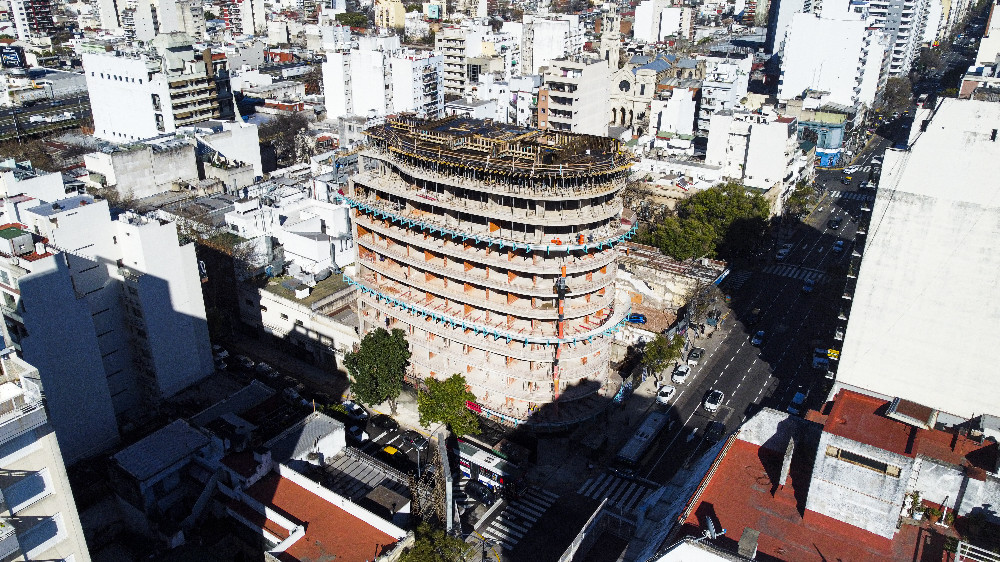

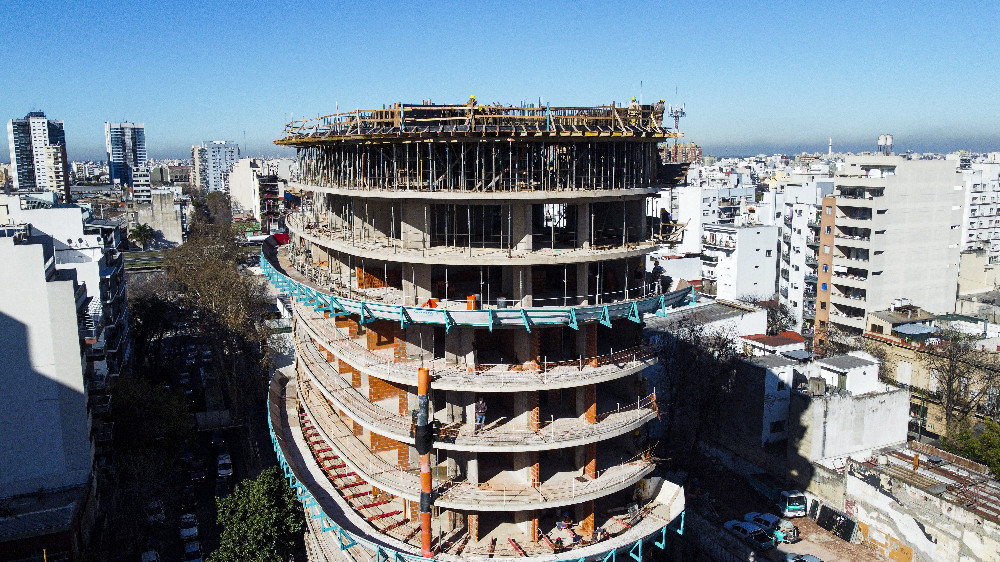

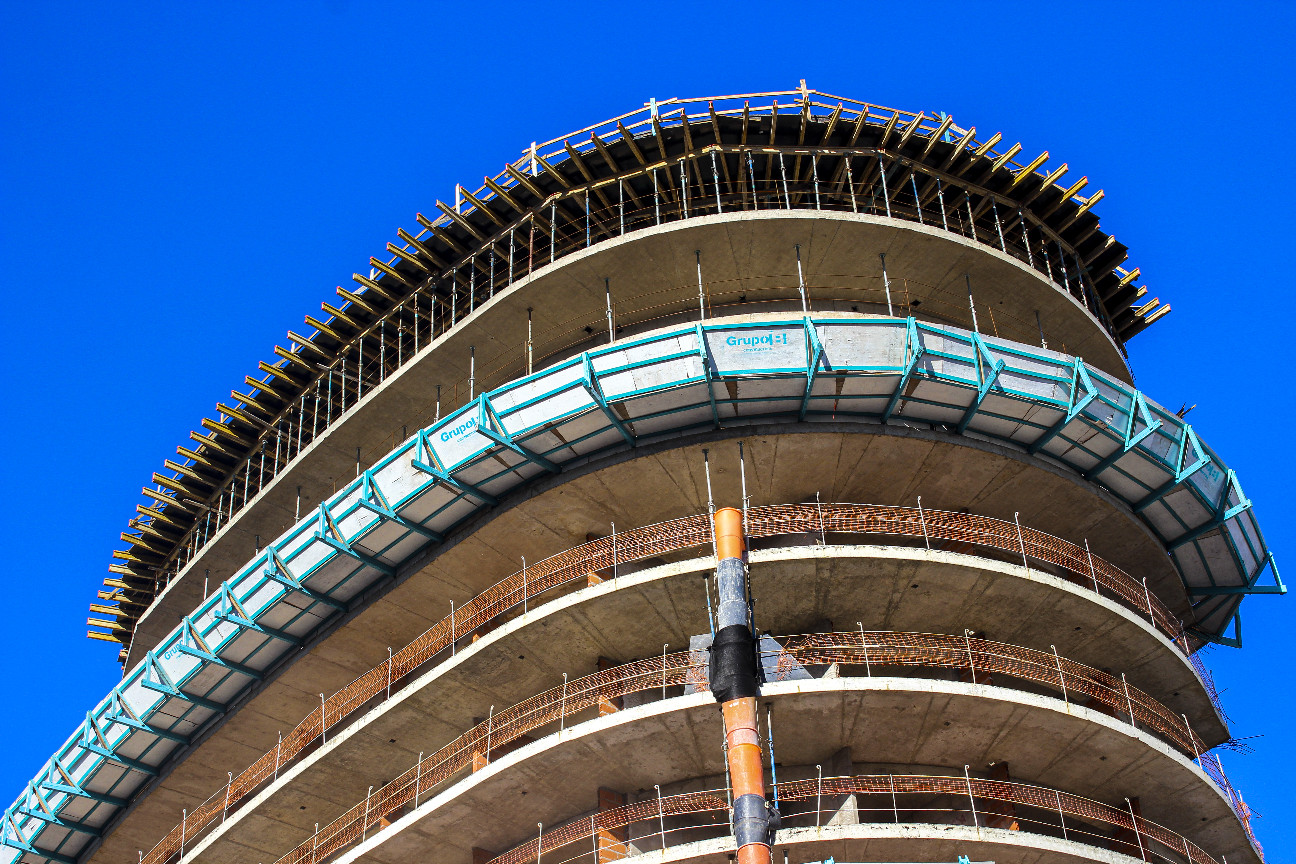

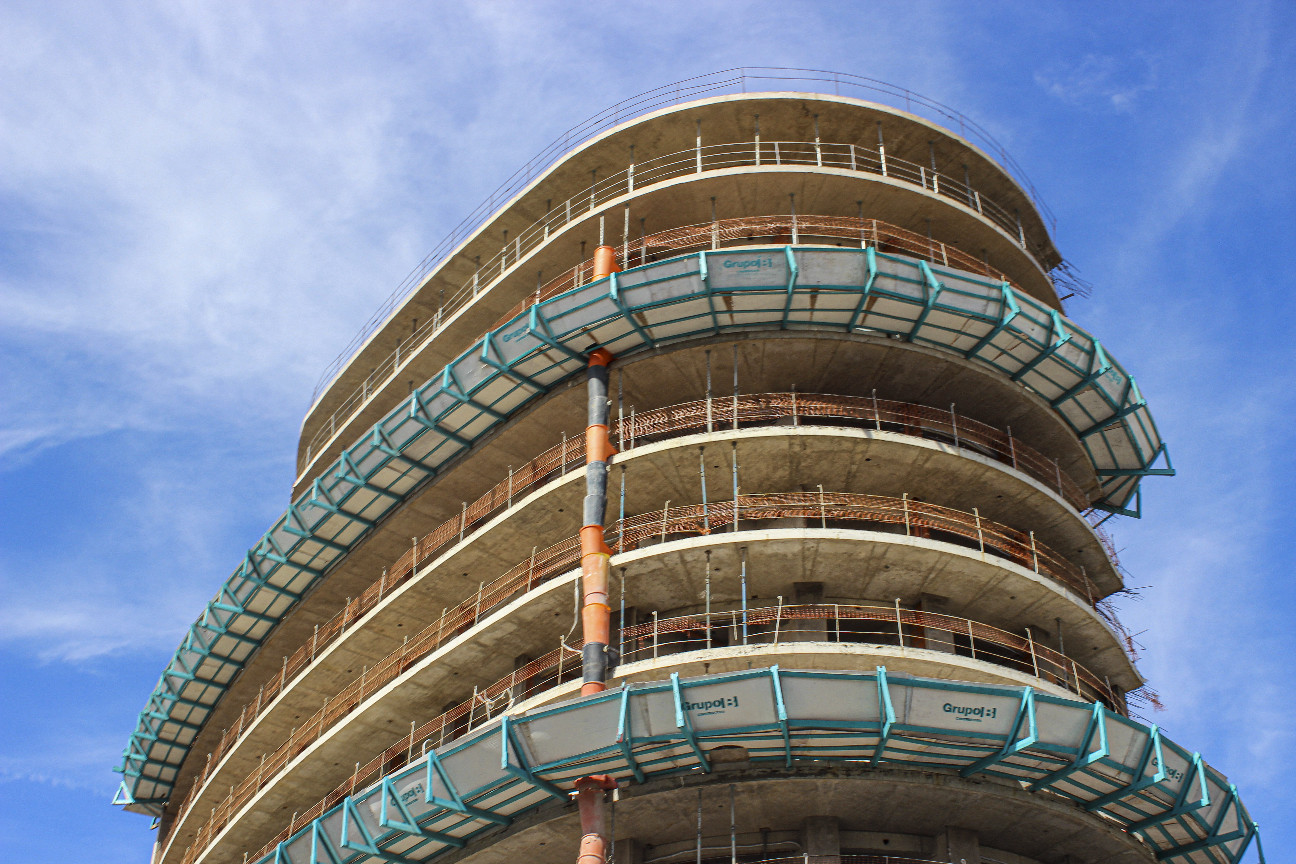

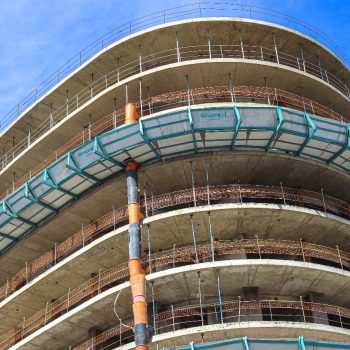

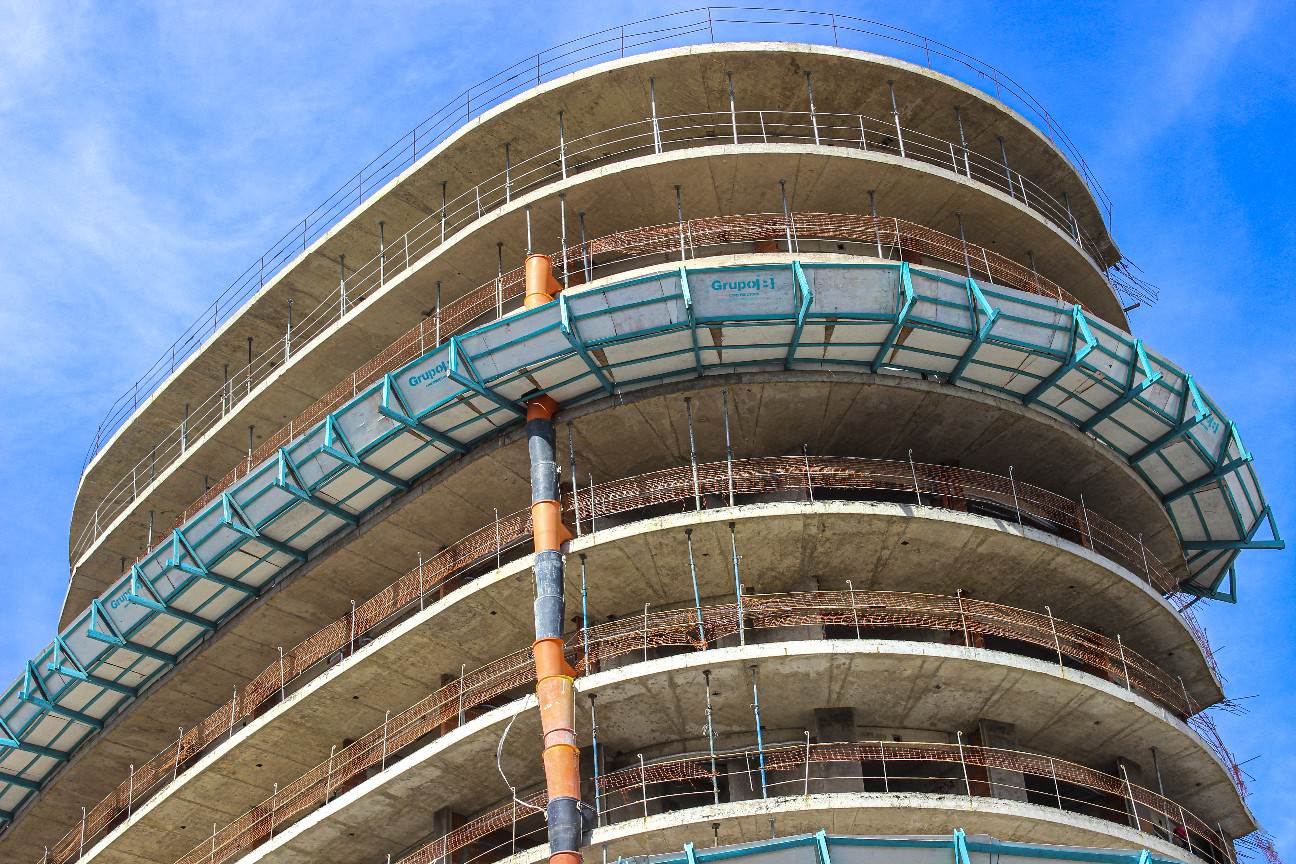

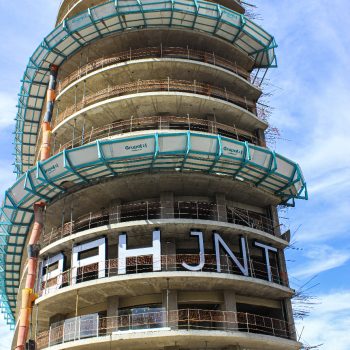

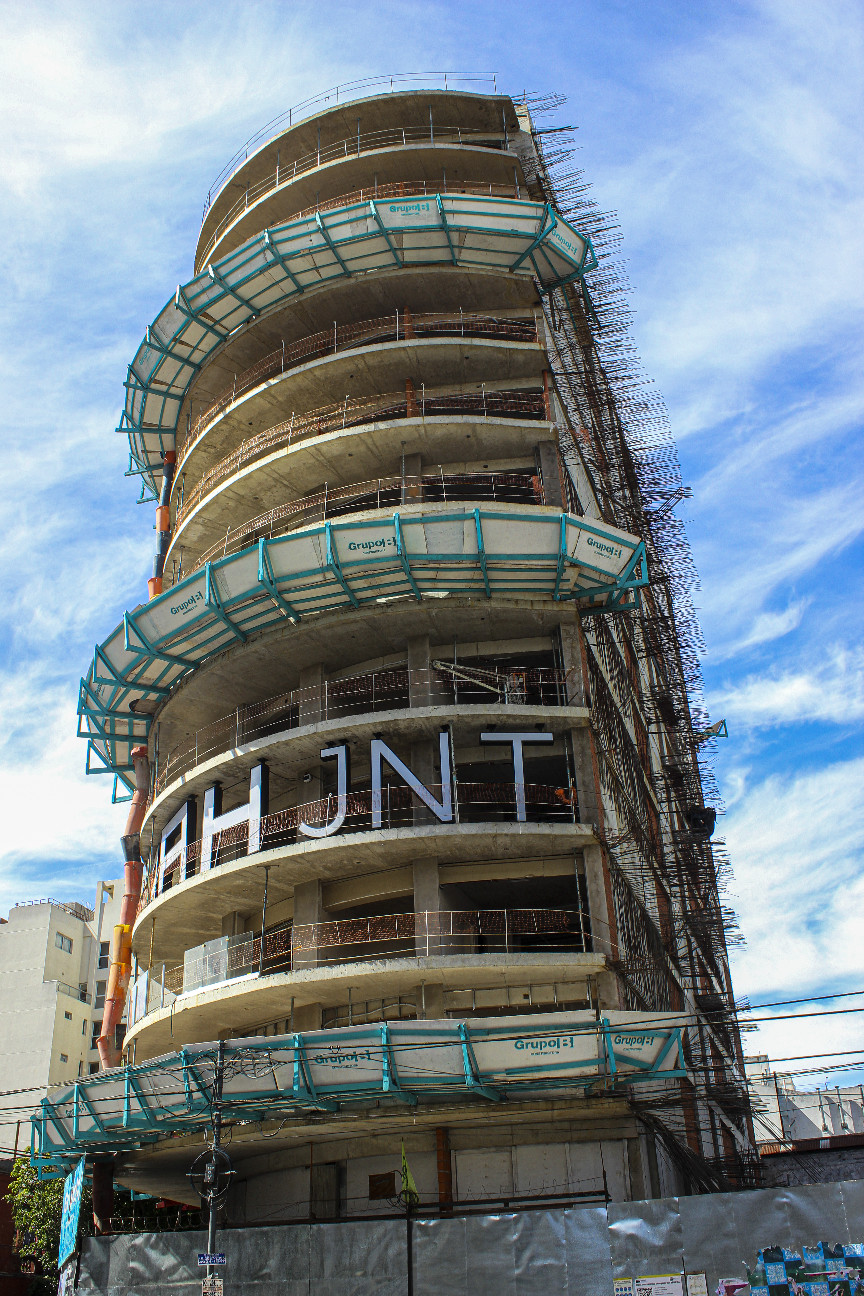

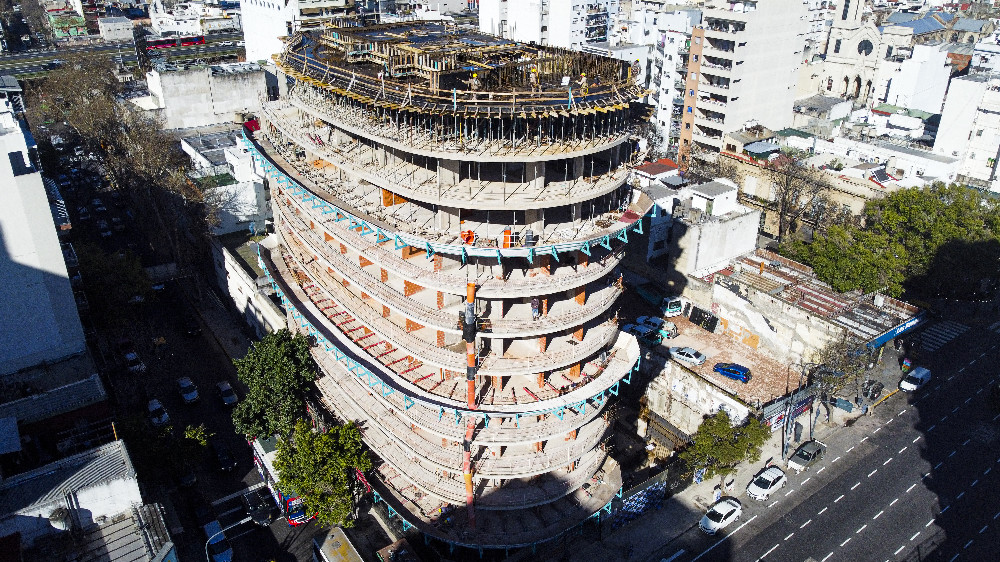

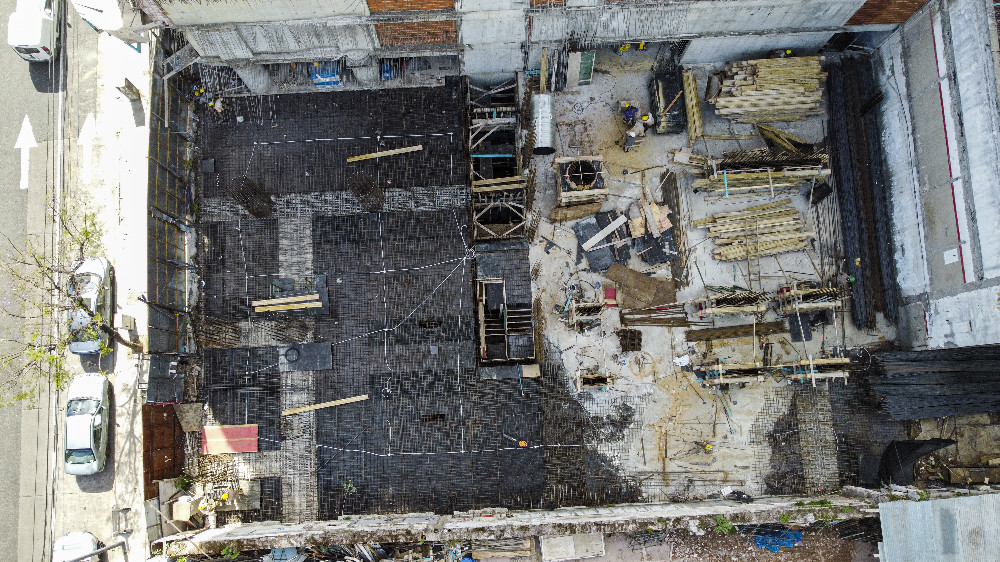

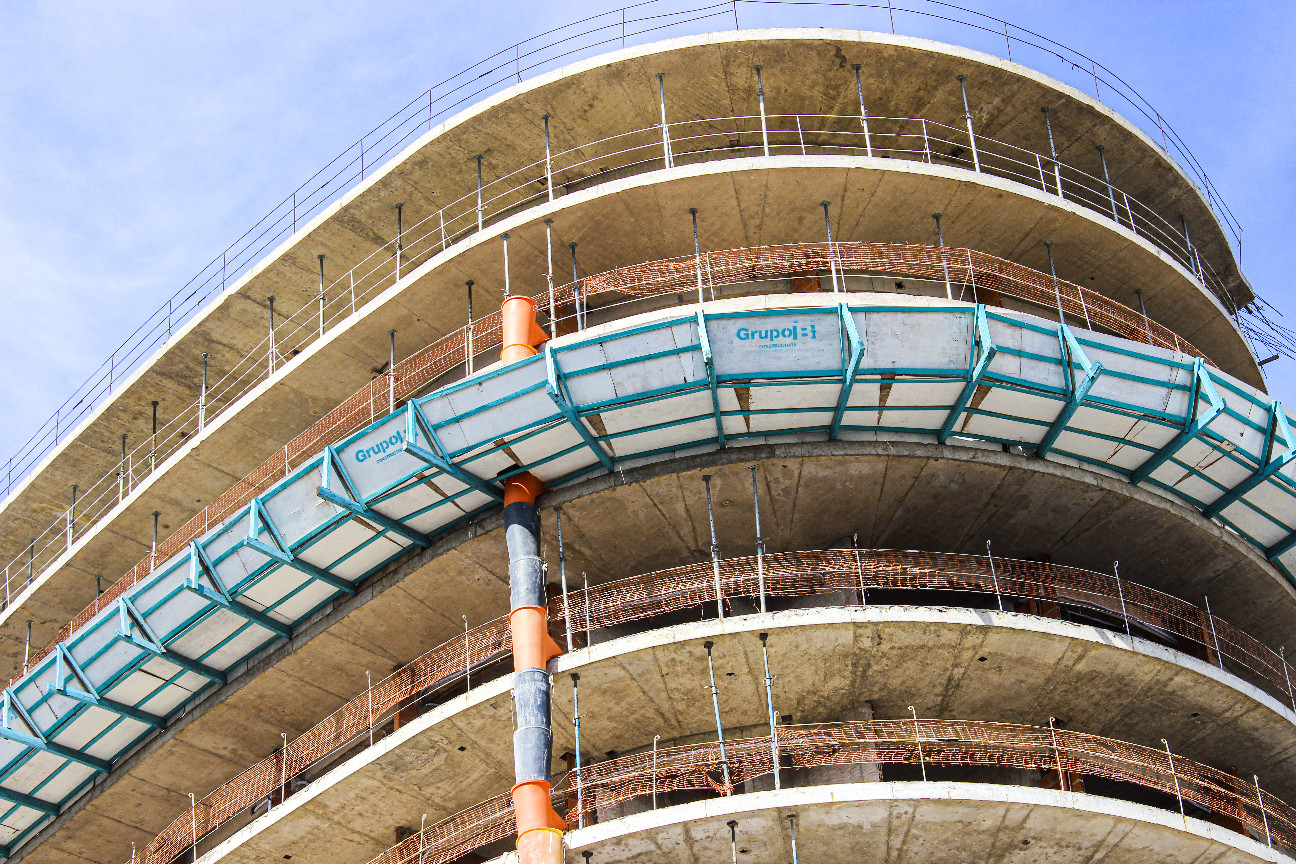

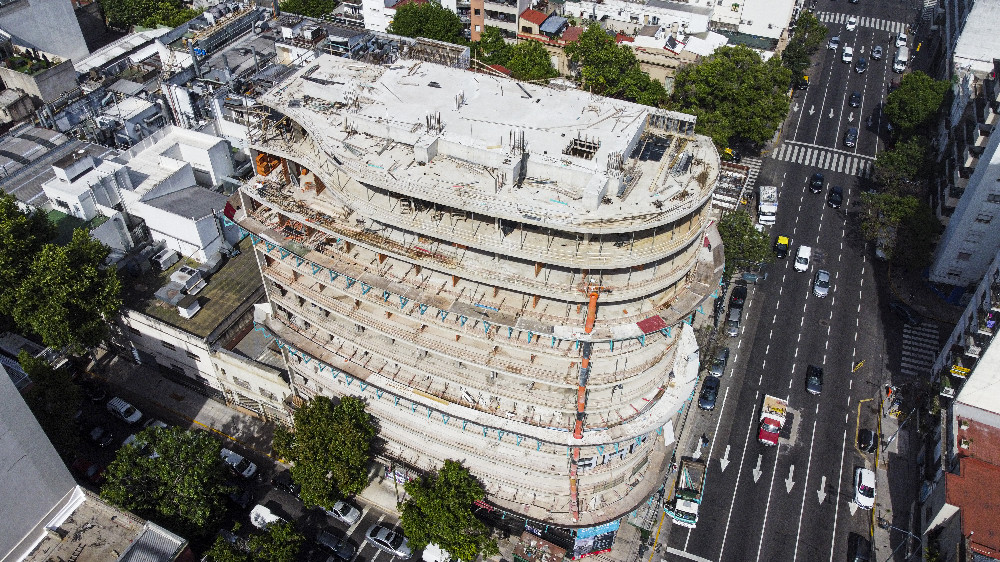

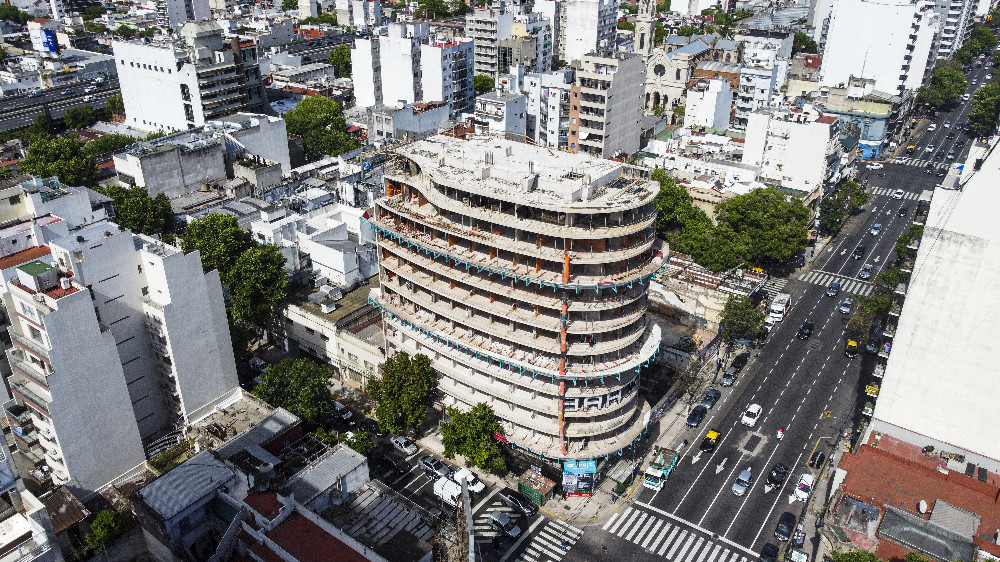

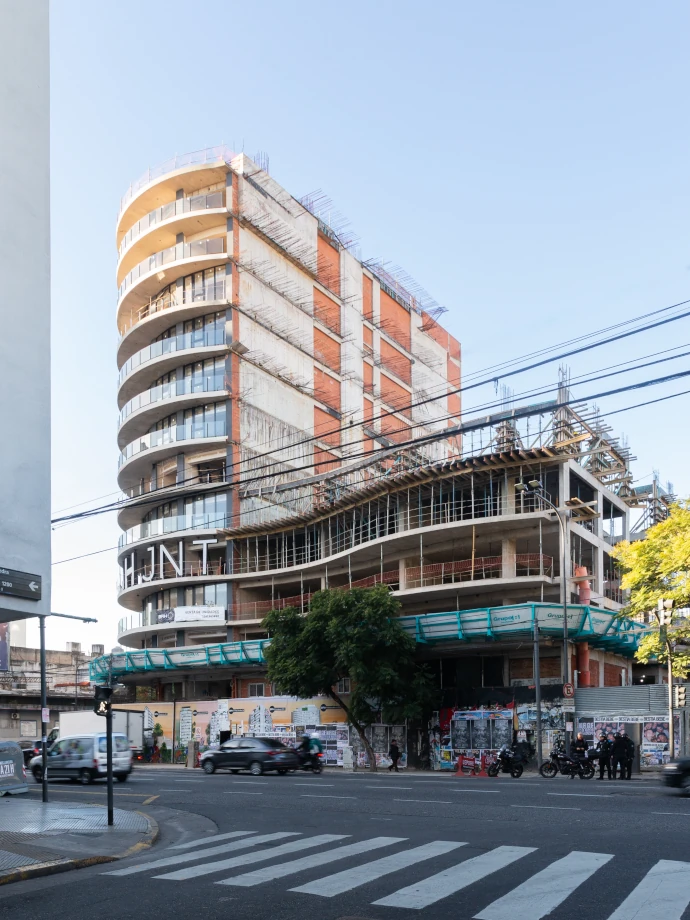

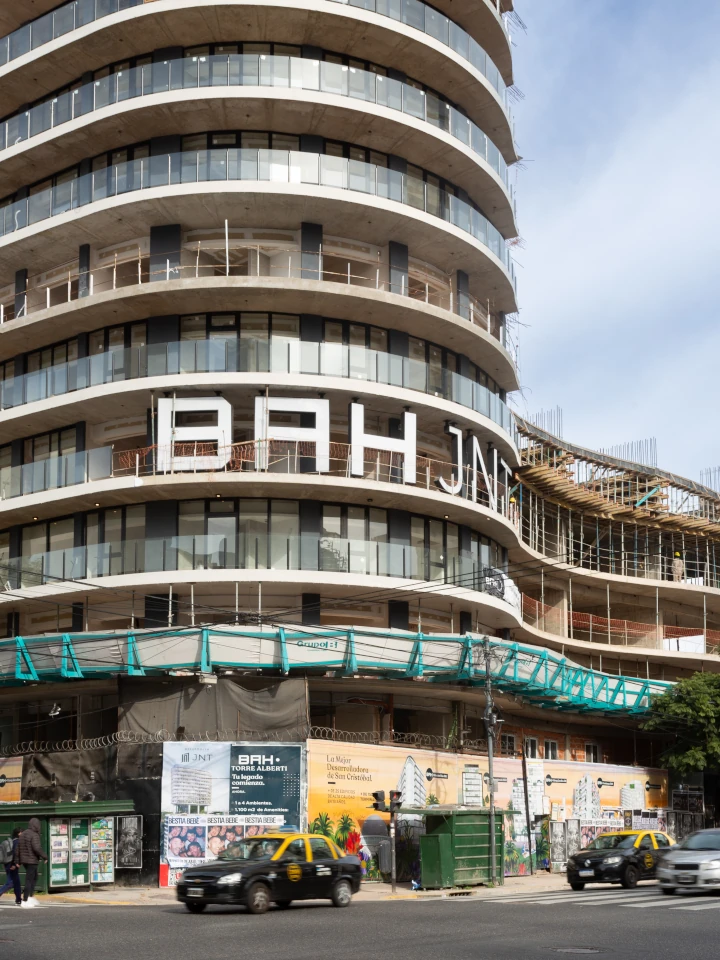

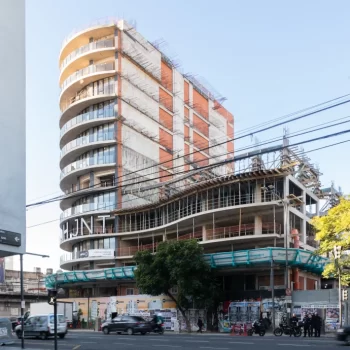

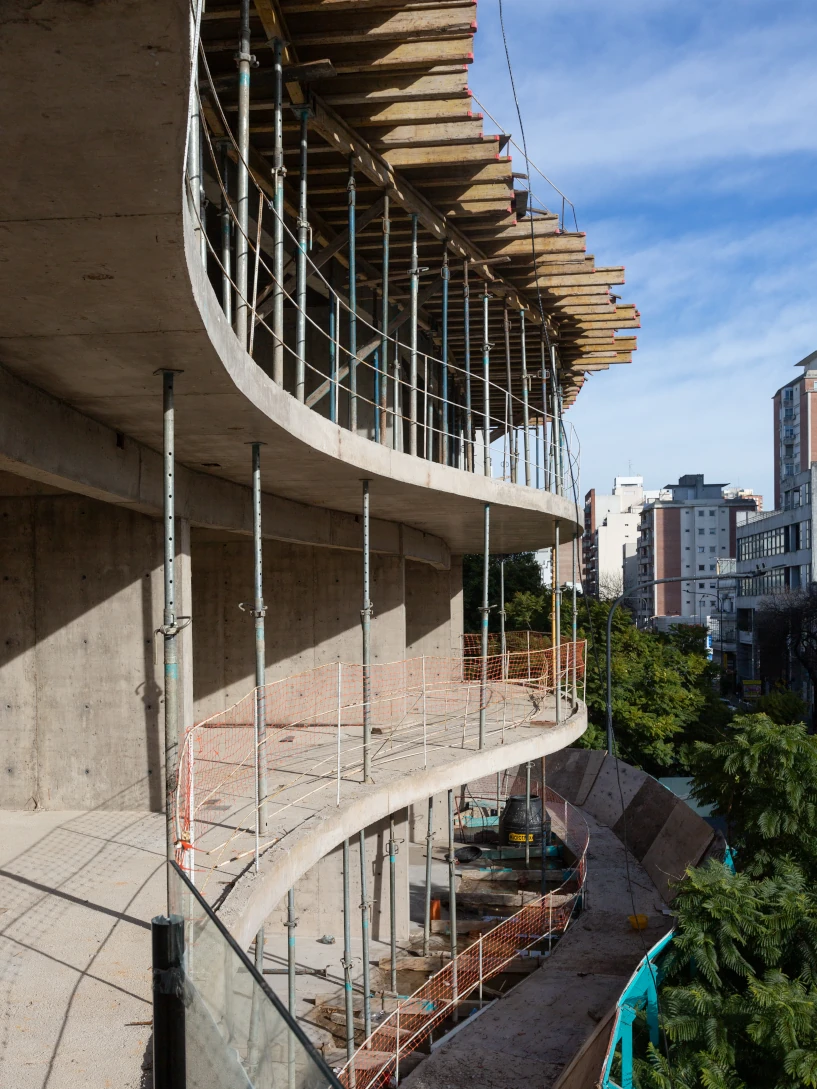

Se ejecutaron un total de 14 losas, incluyendo sus correspondientes columnas y vigas, completando la etapa de hormigonado. Esta etapa abarcó desde el segundo subsuelo hasta el piso 12, inclusive.
Se culmino con la reparación y/o modificación de los hitos de estructura de hormigón pendientes de la gestión anterior, tales como escaleras a subsuelos y acondicionamiento de algunas vigas y tabiques.

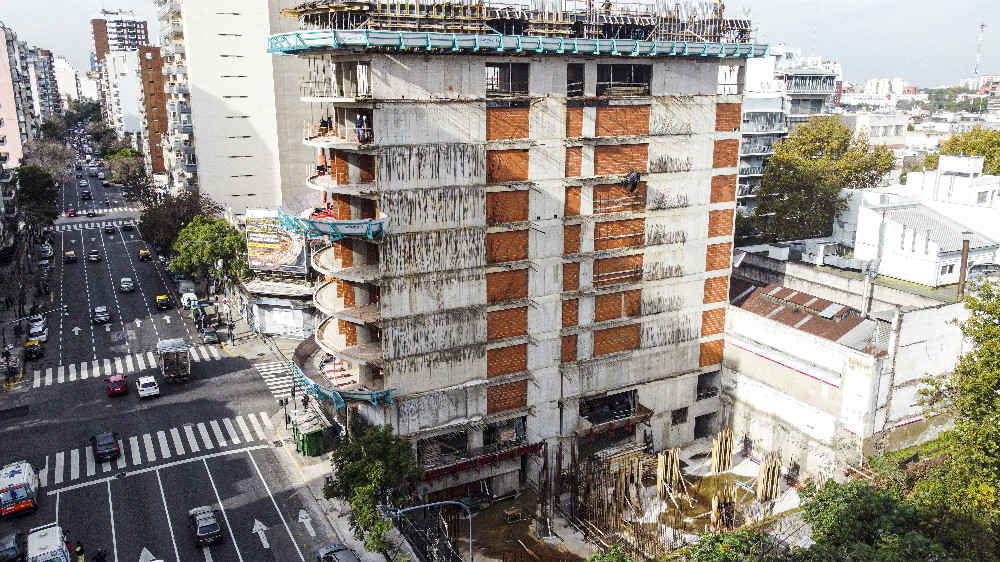

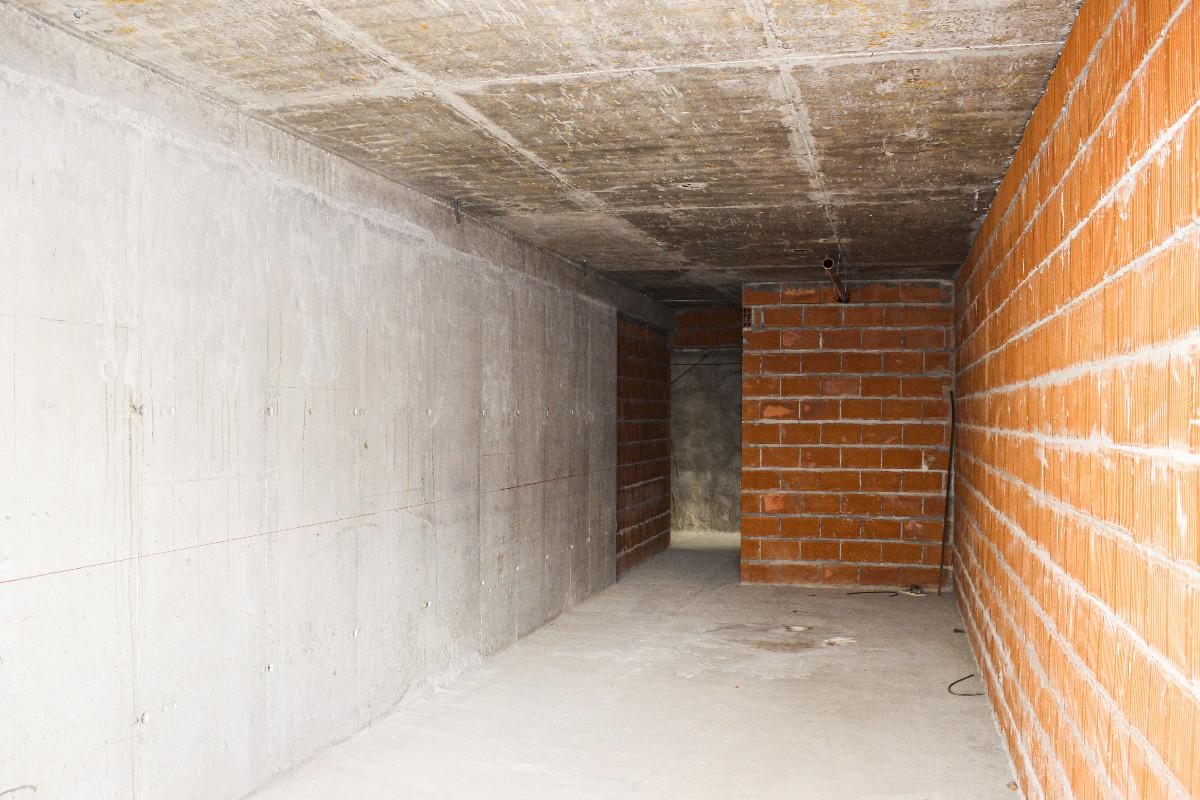

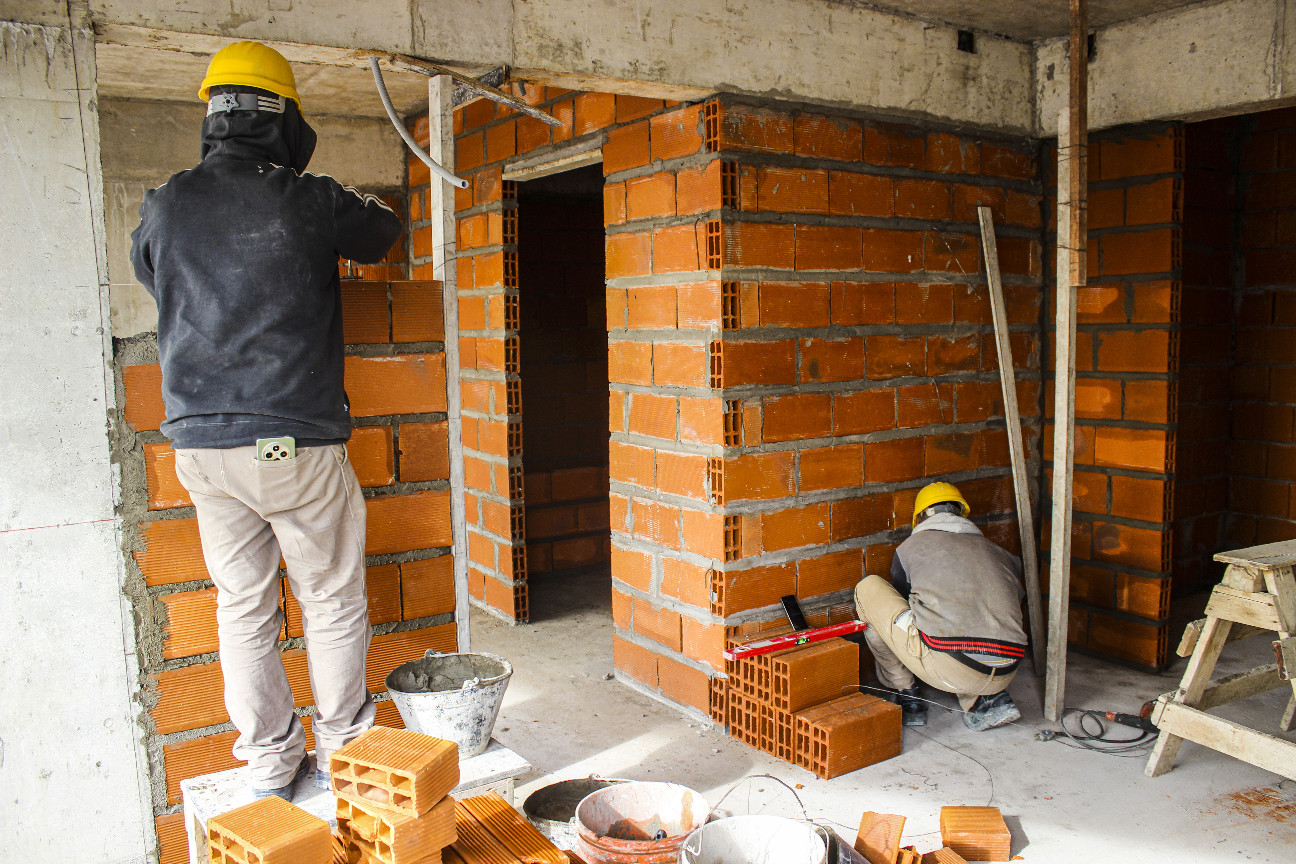

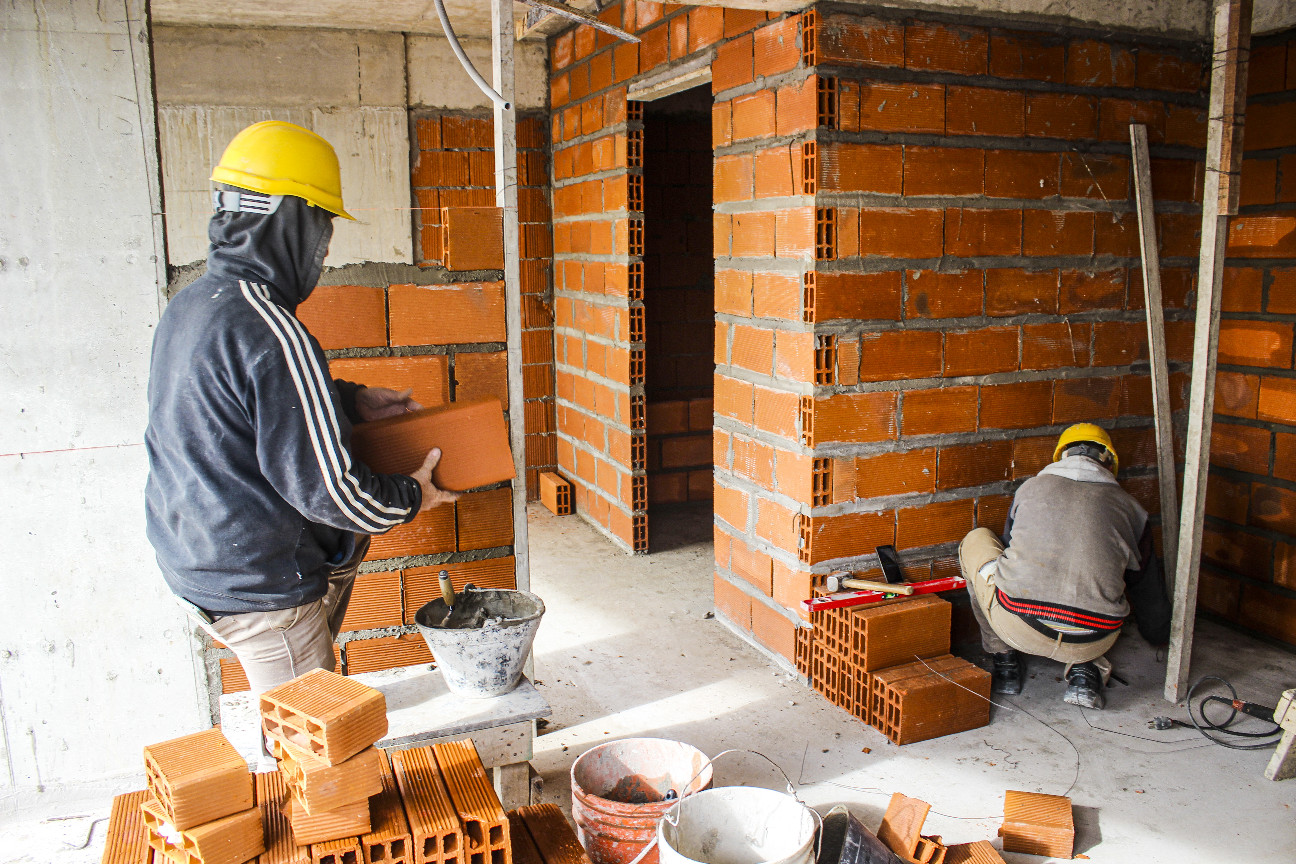

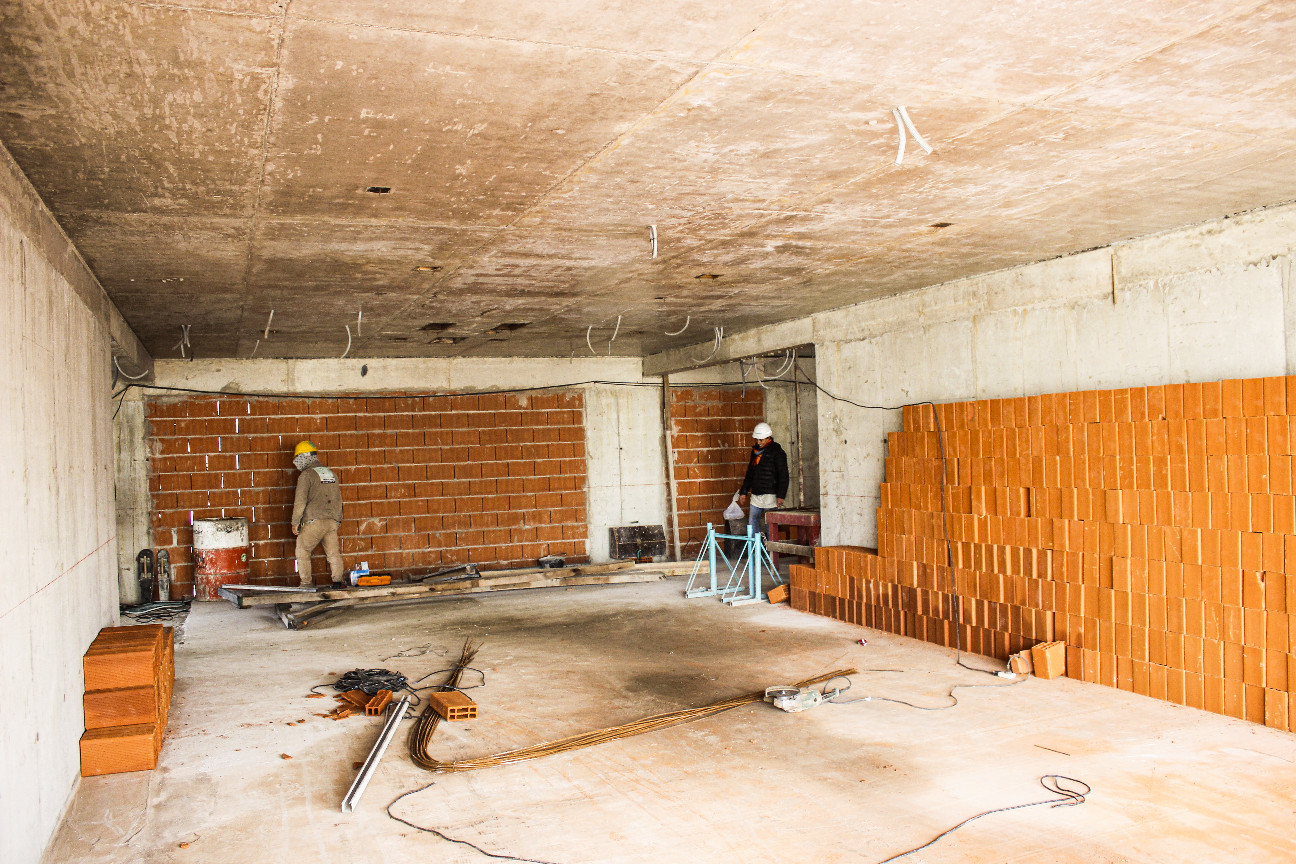

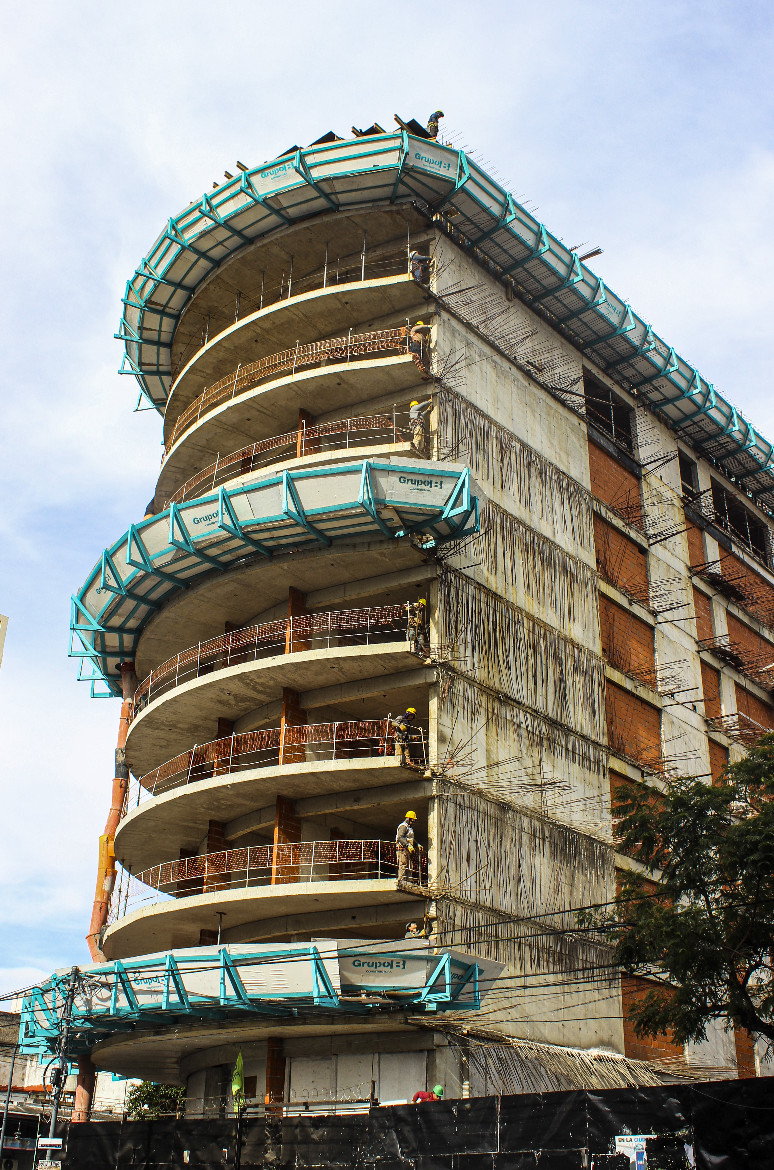

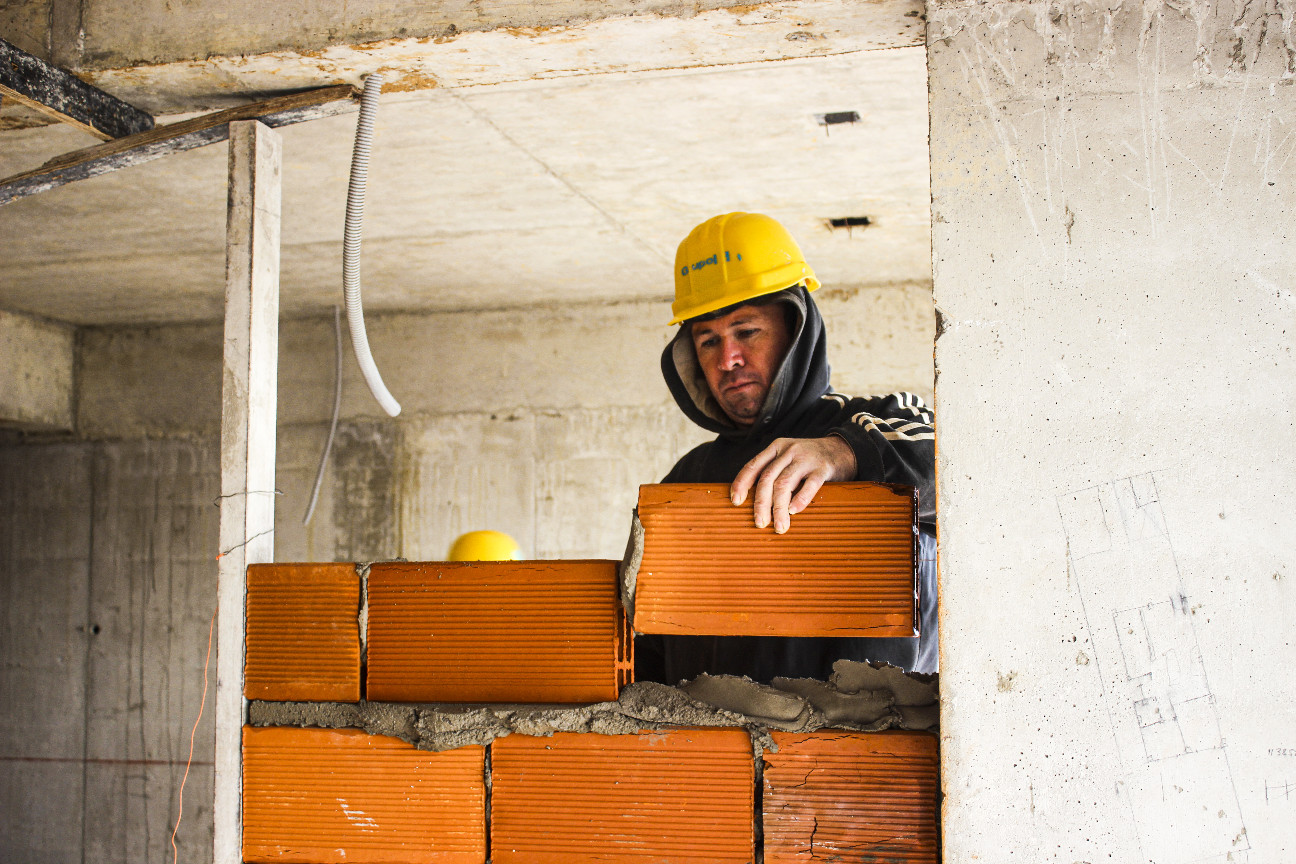

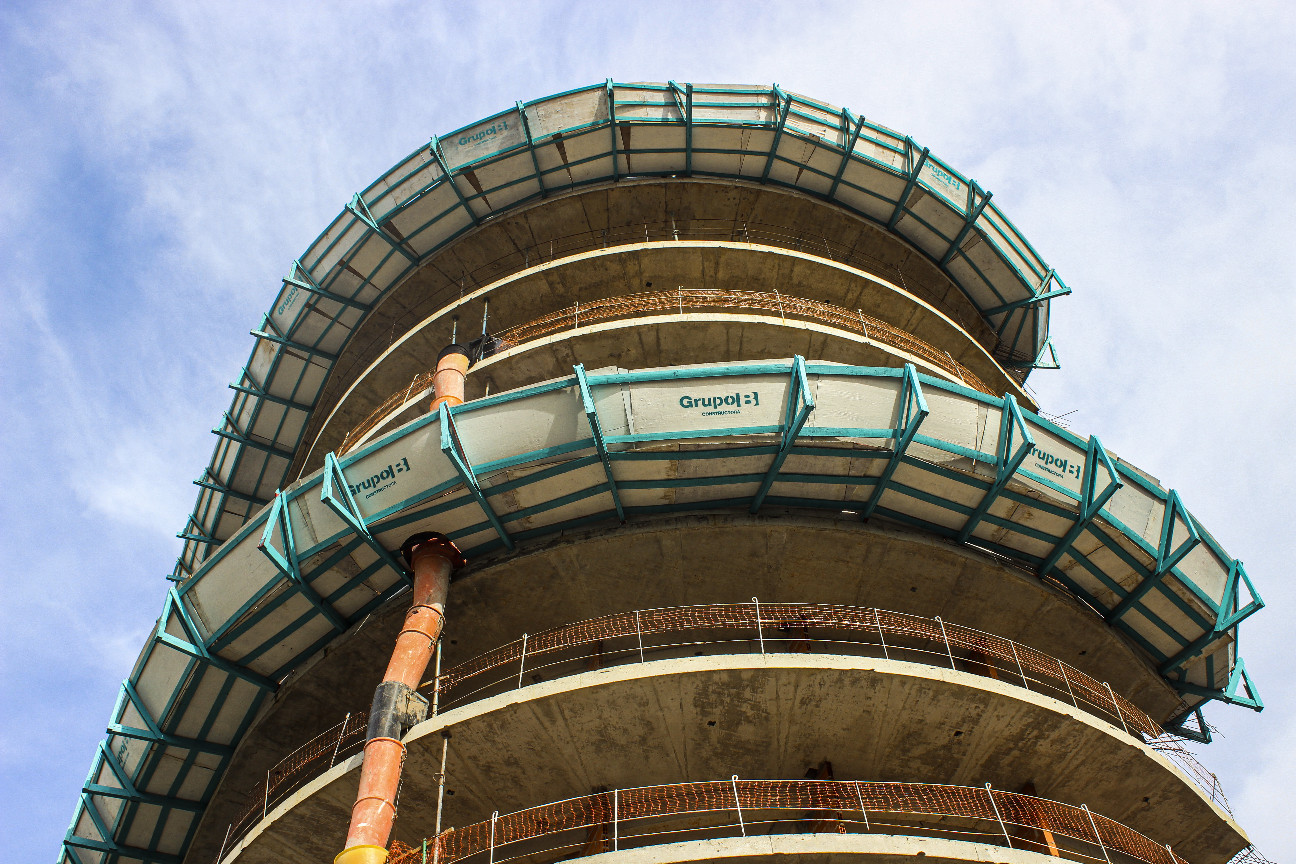

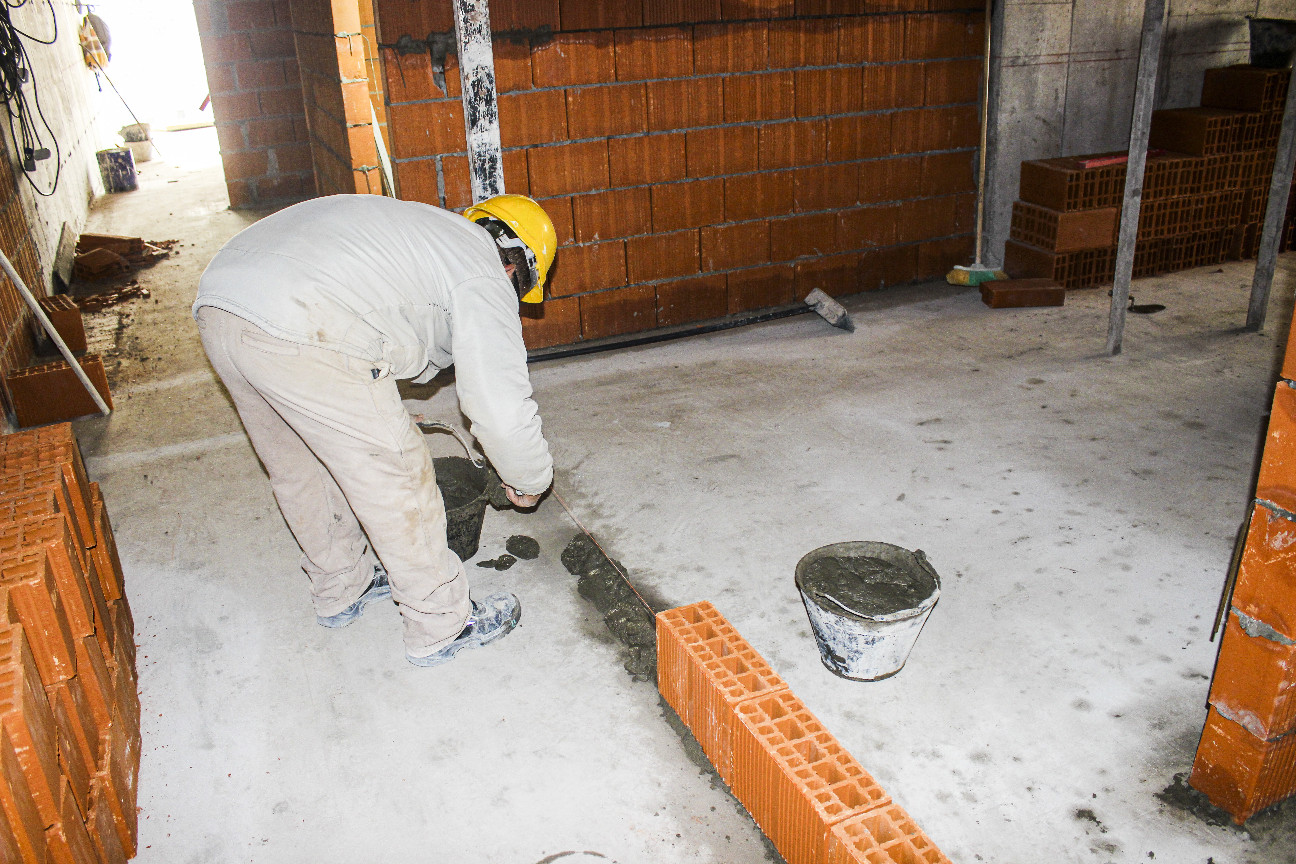

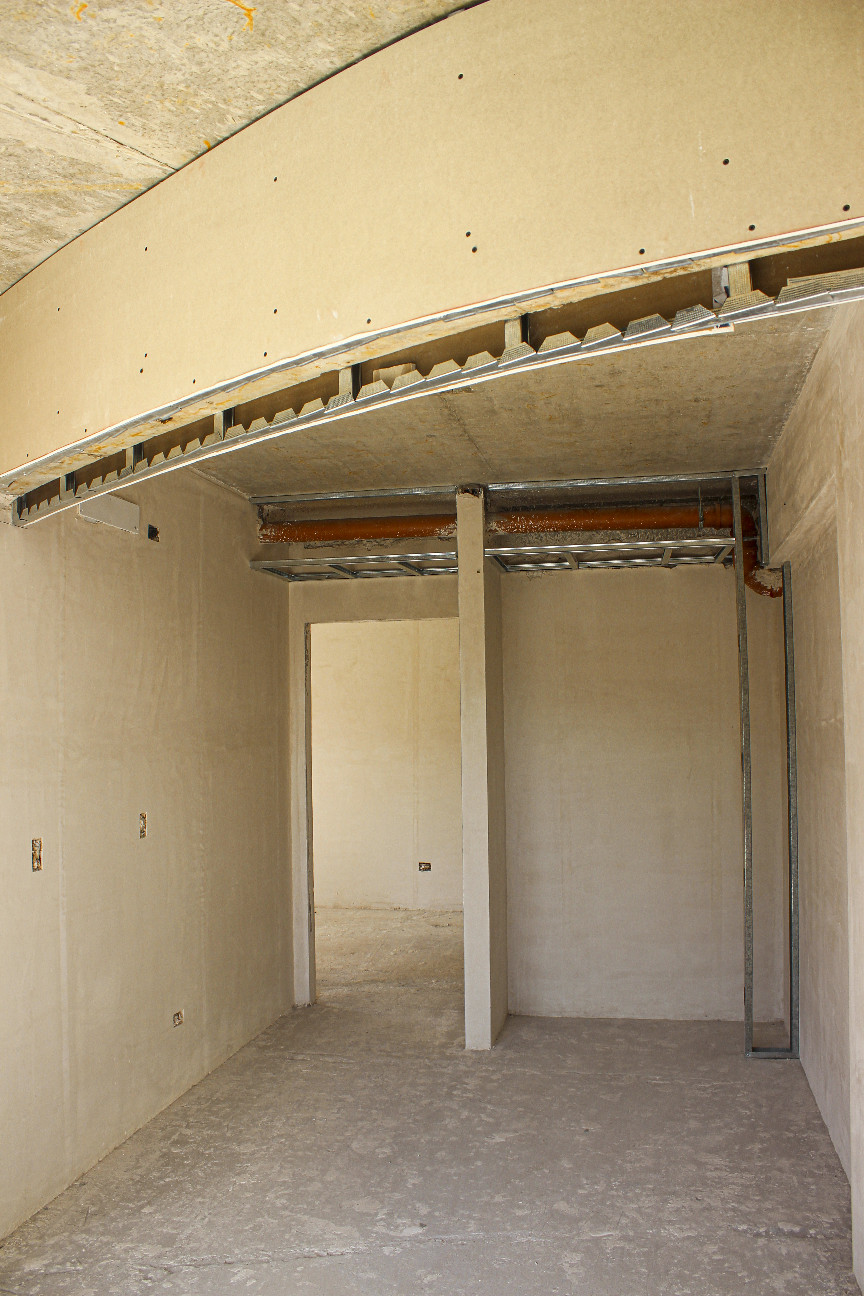

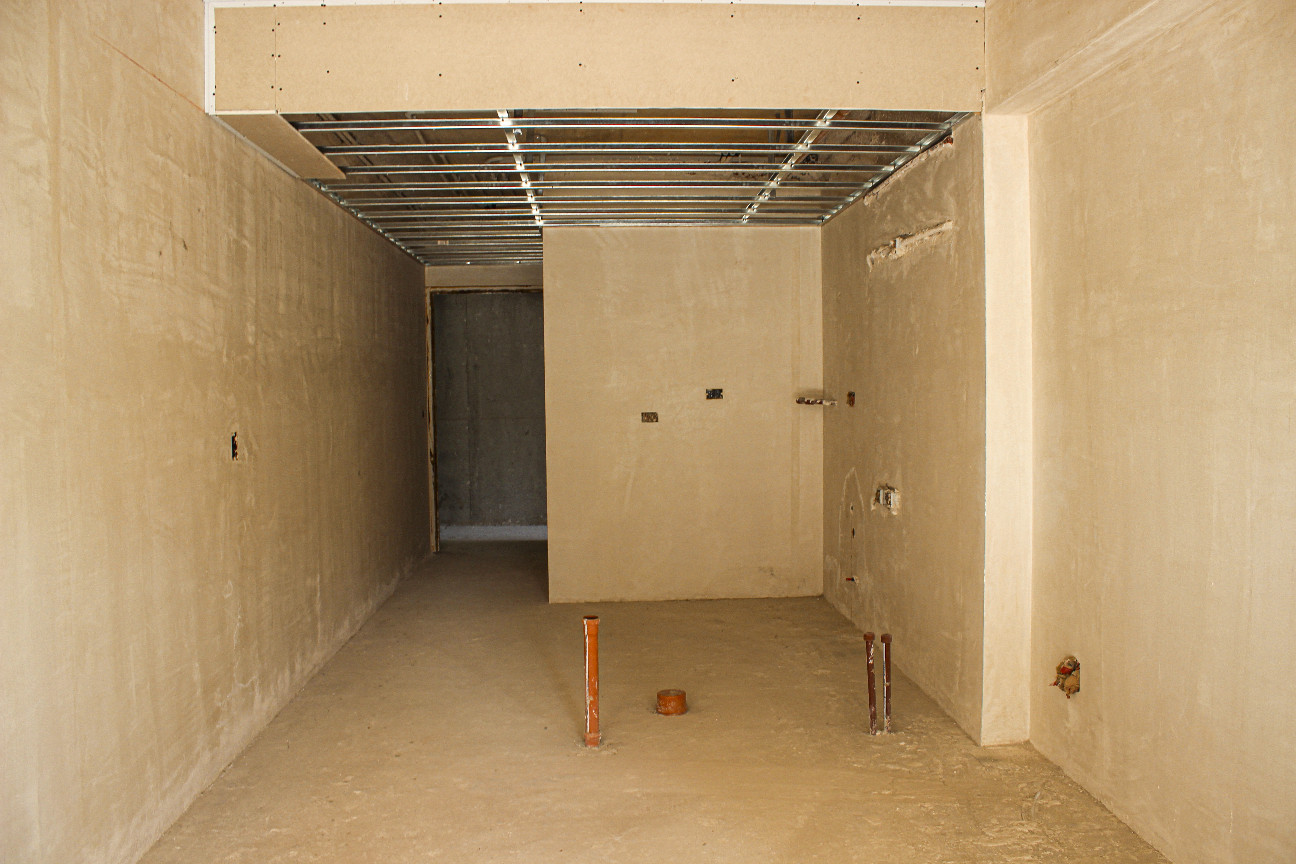

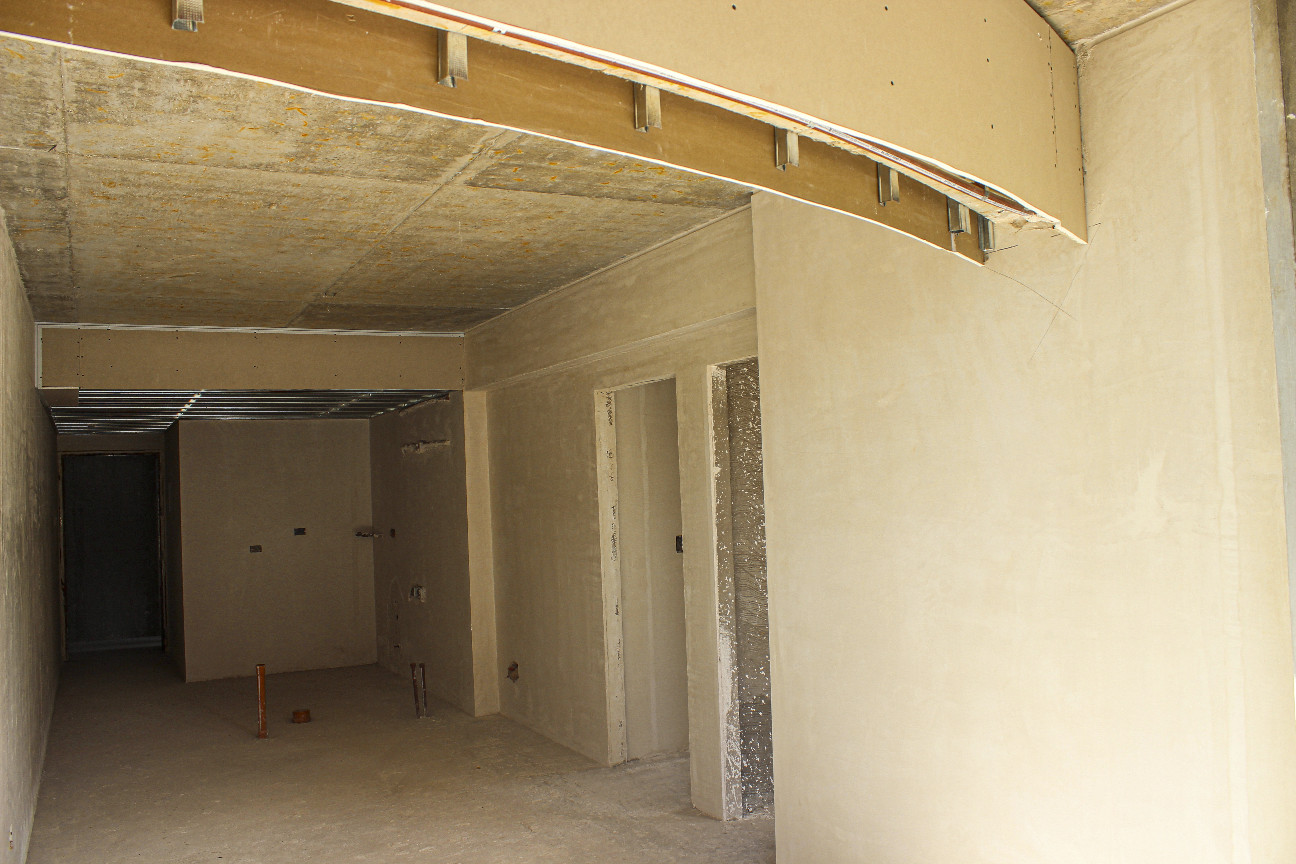

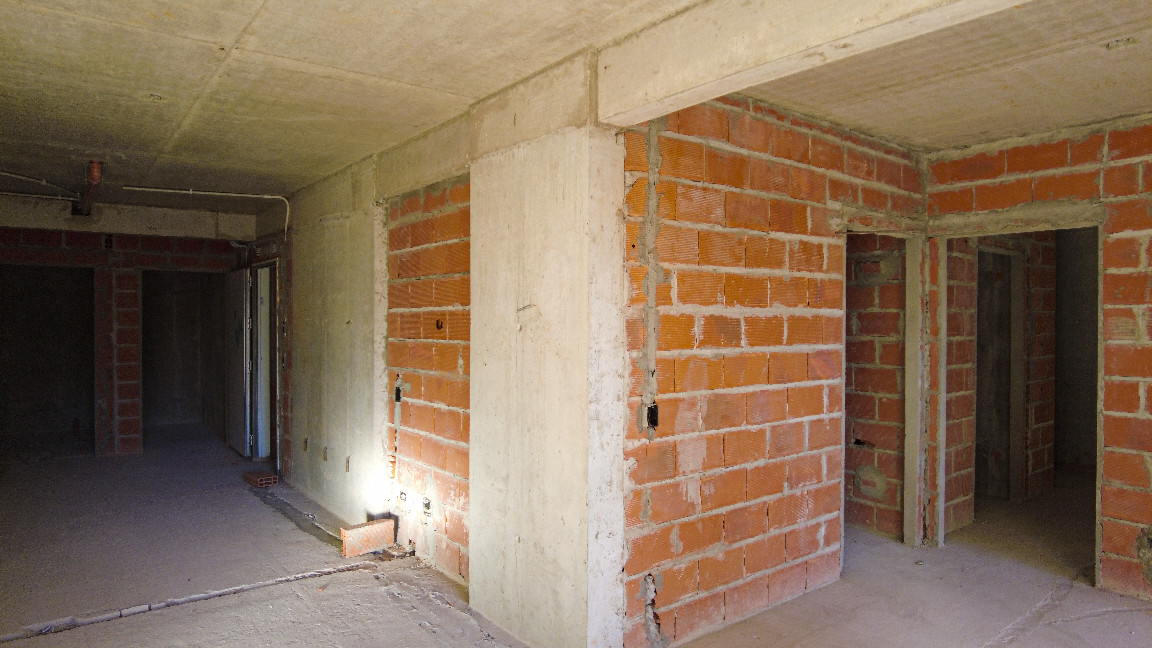

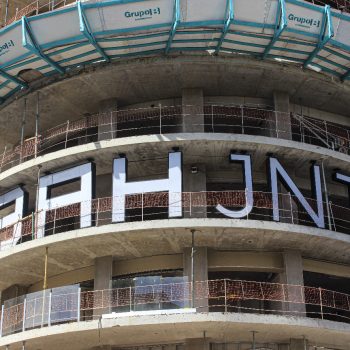

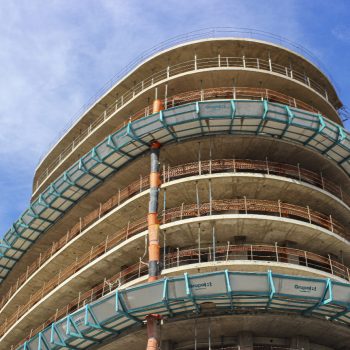

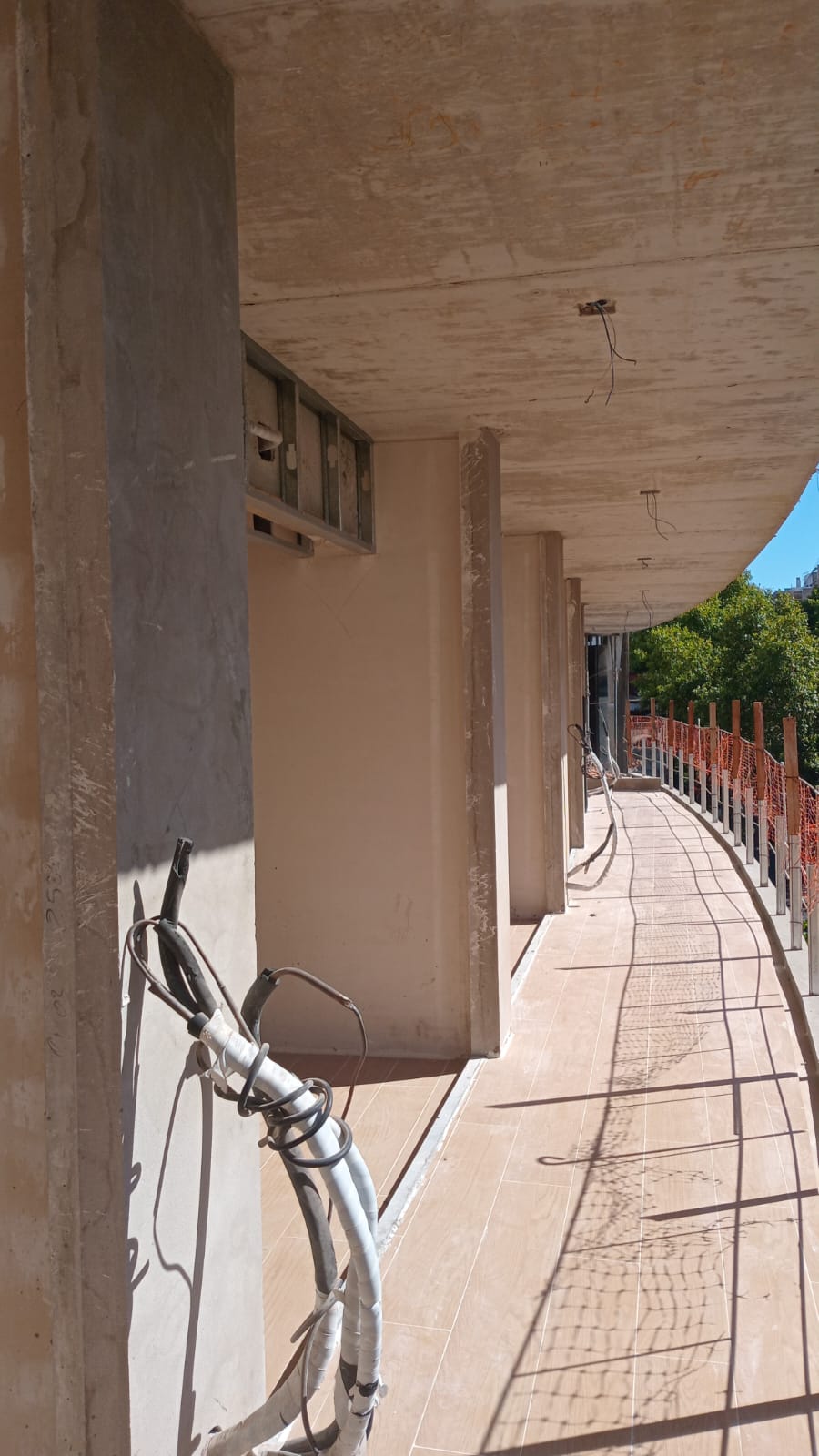

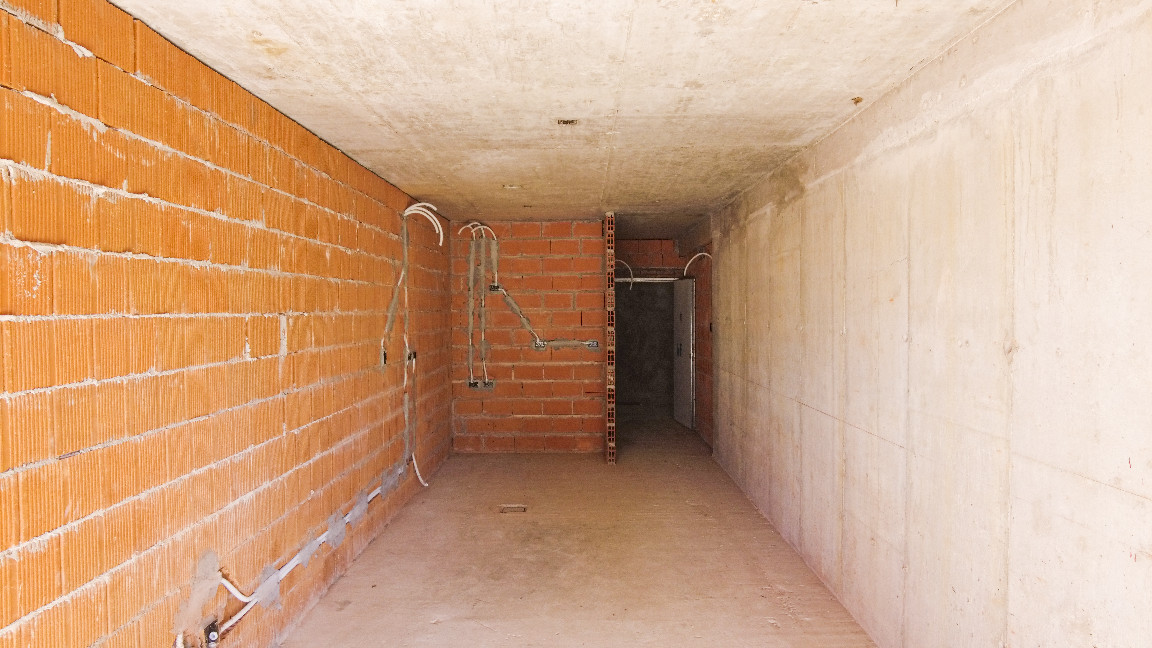

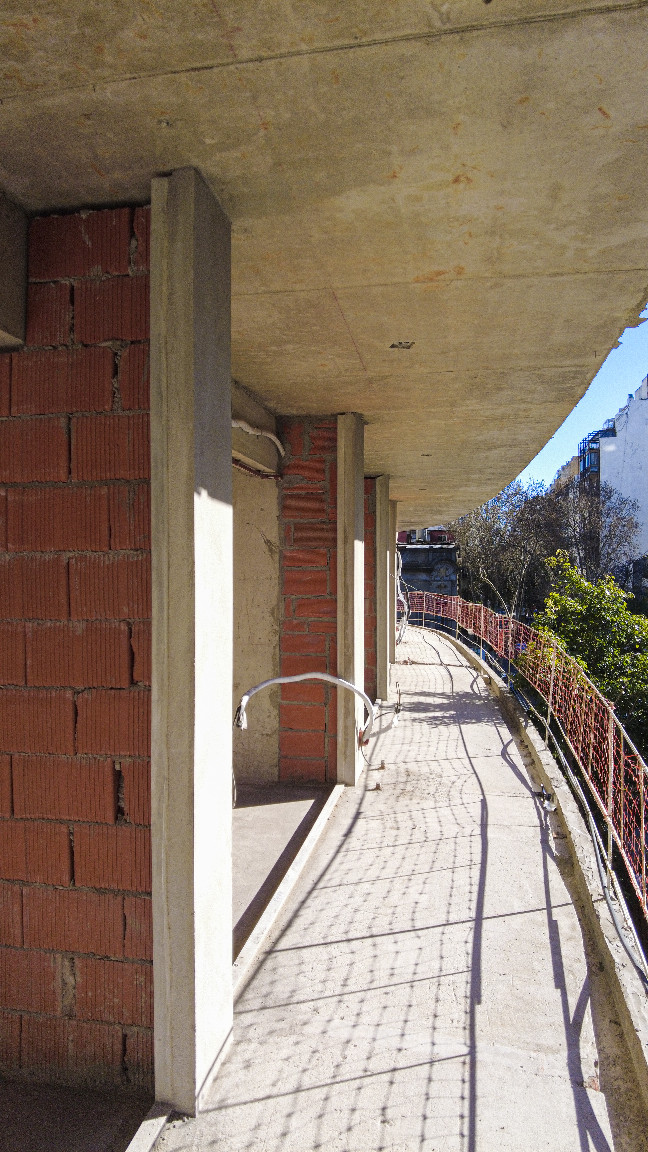

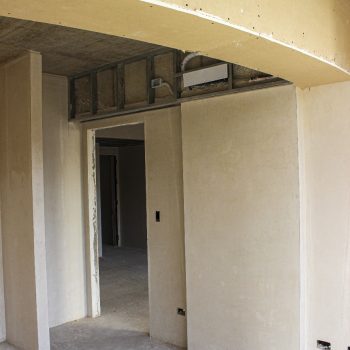

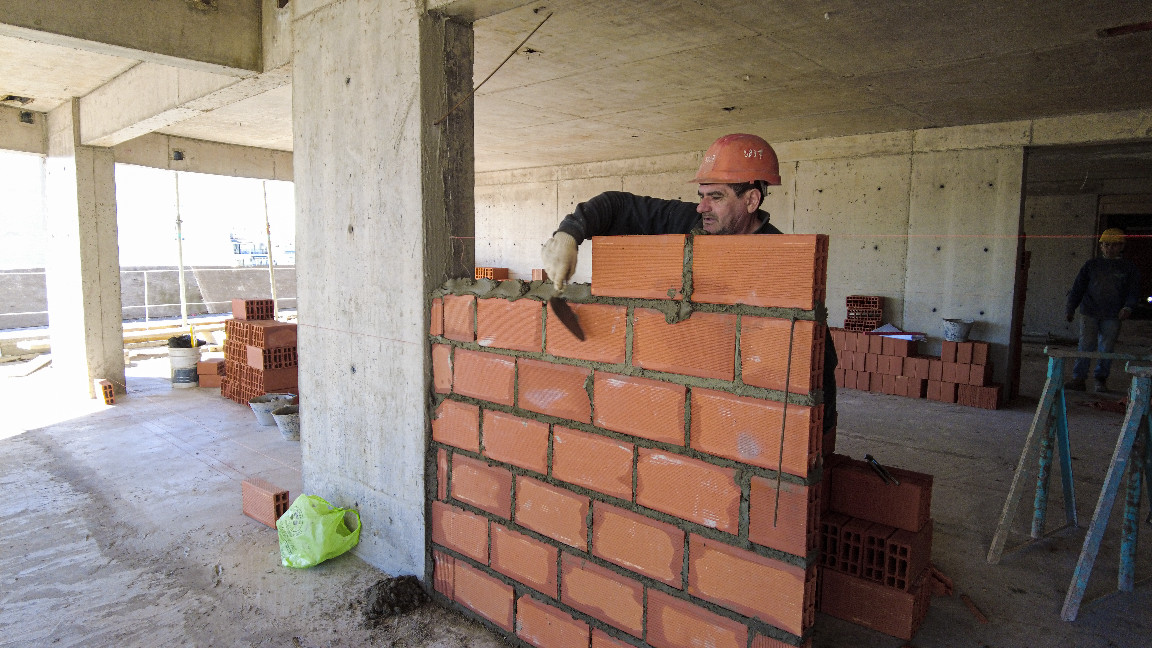

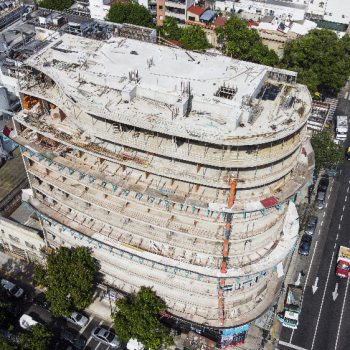

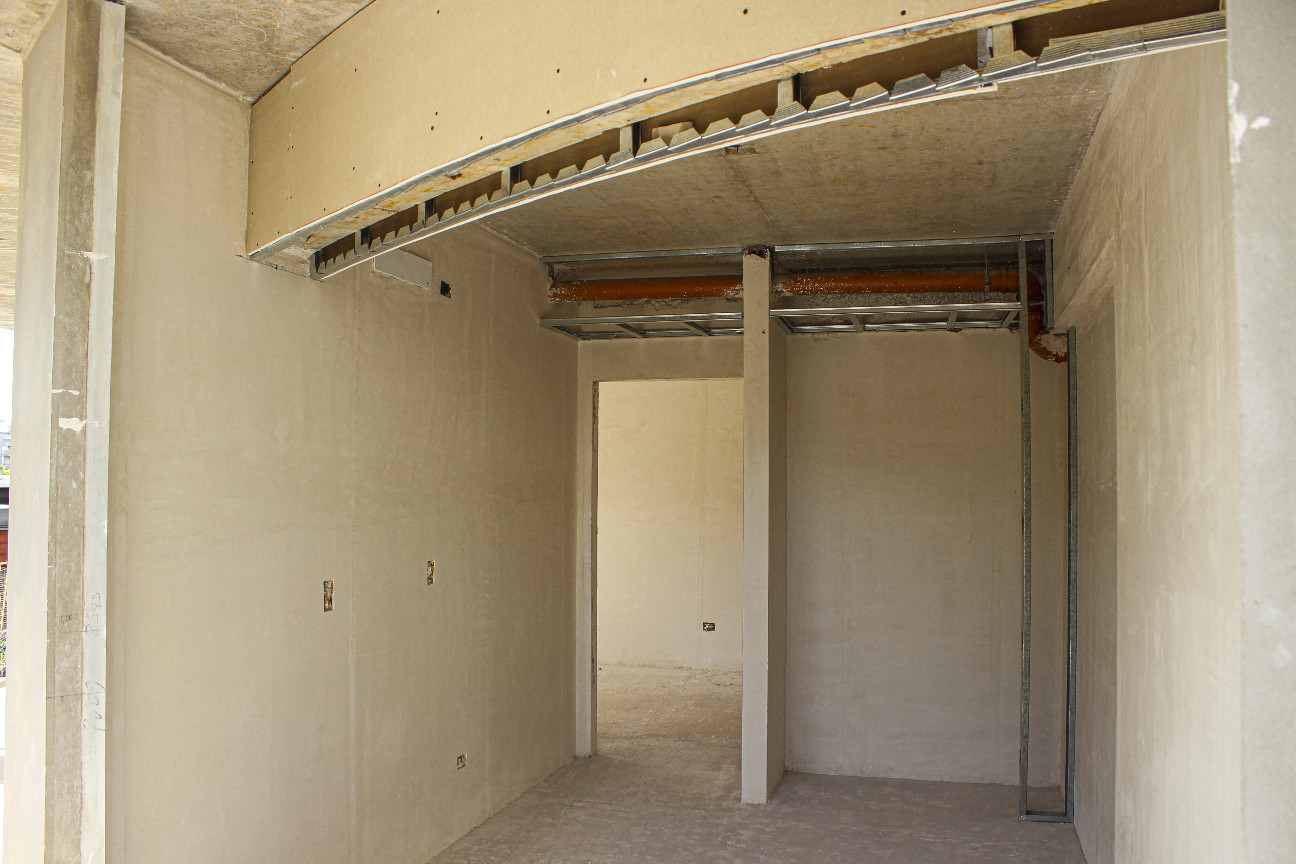

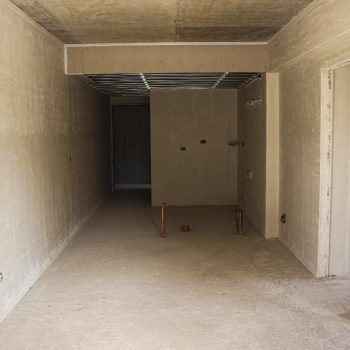

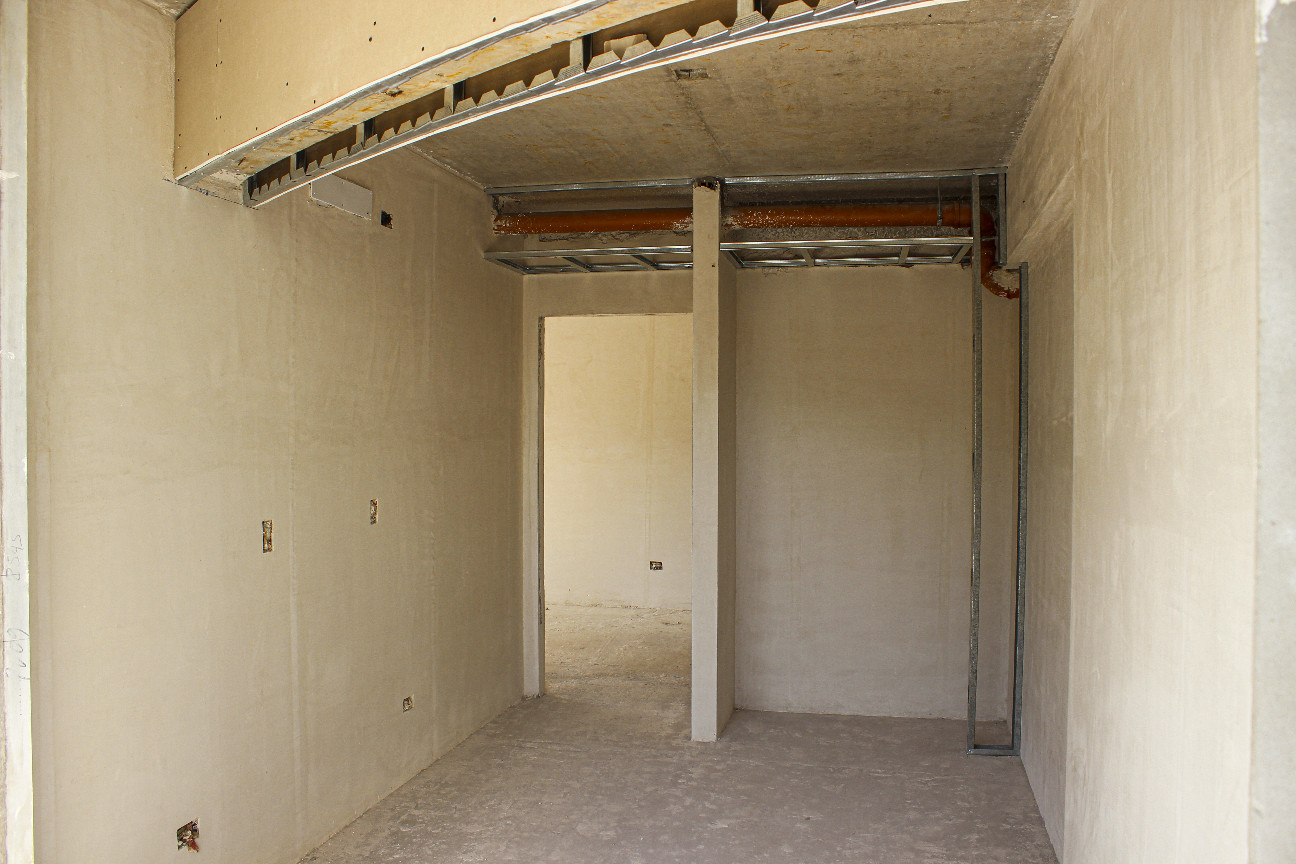

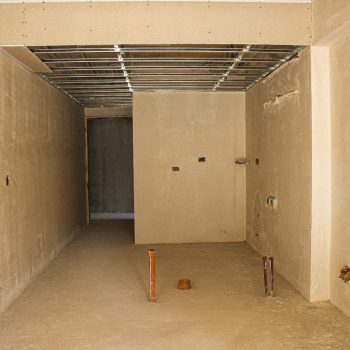

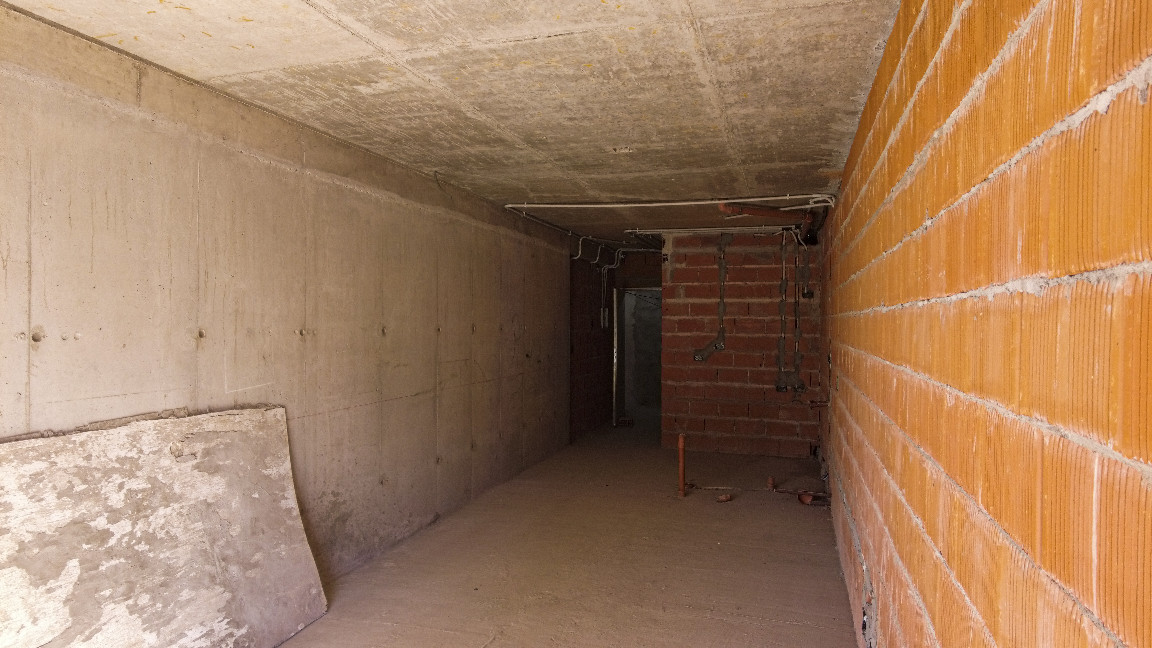

En su totalidad la mampostería y revoque fue ejecutado hasta el piso 12 en todas las unidades. Se realizo también el cierre de la caja de escalera a subsuelo en Planta Baja y áreas de pasillo también en subsuelos.

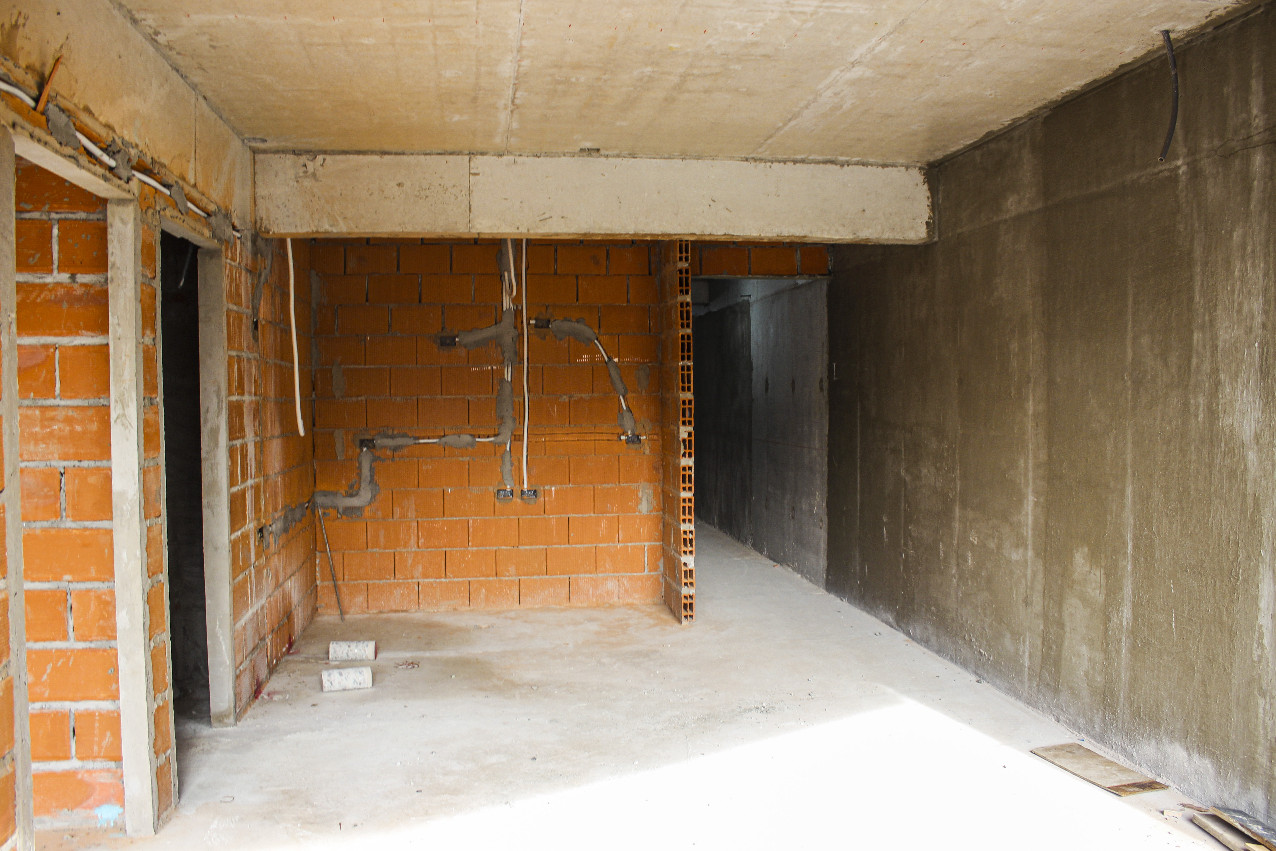

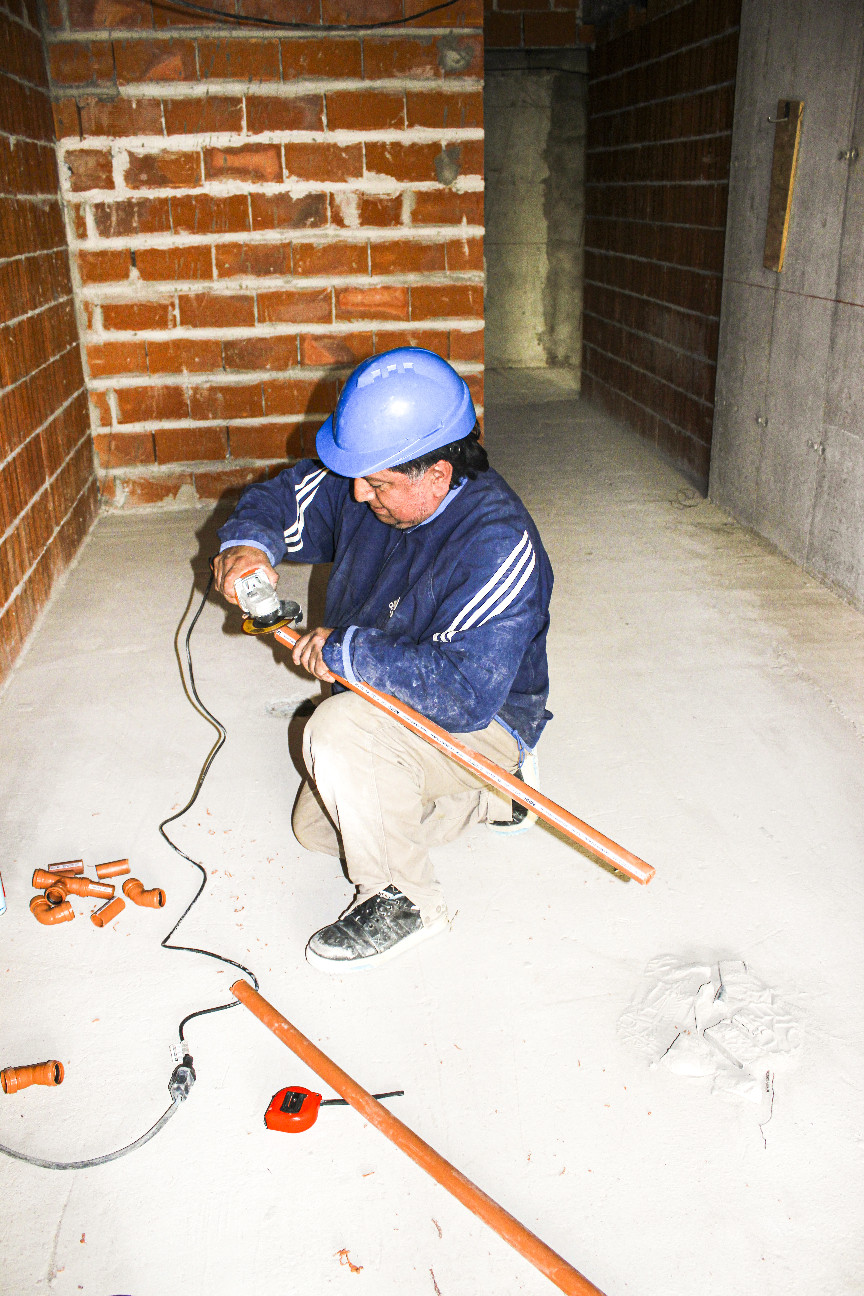

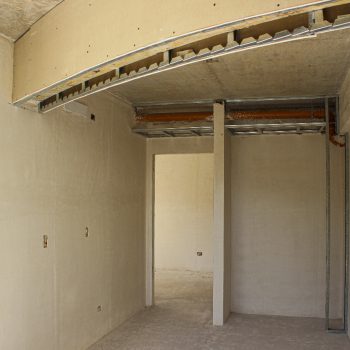

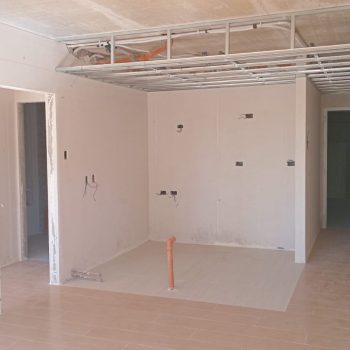

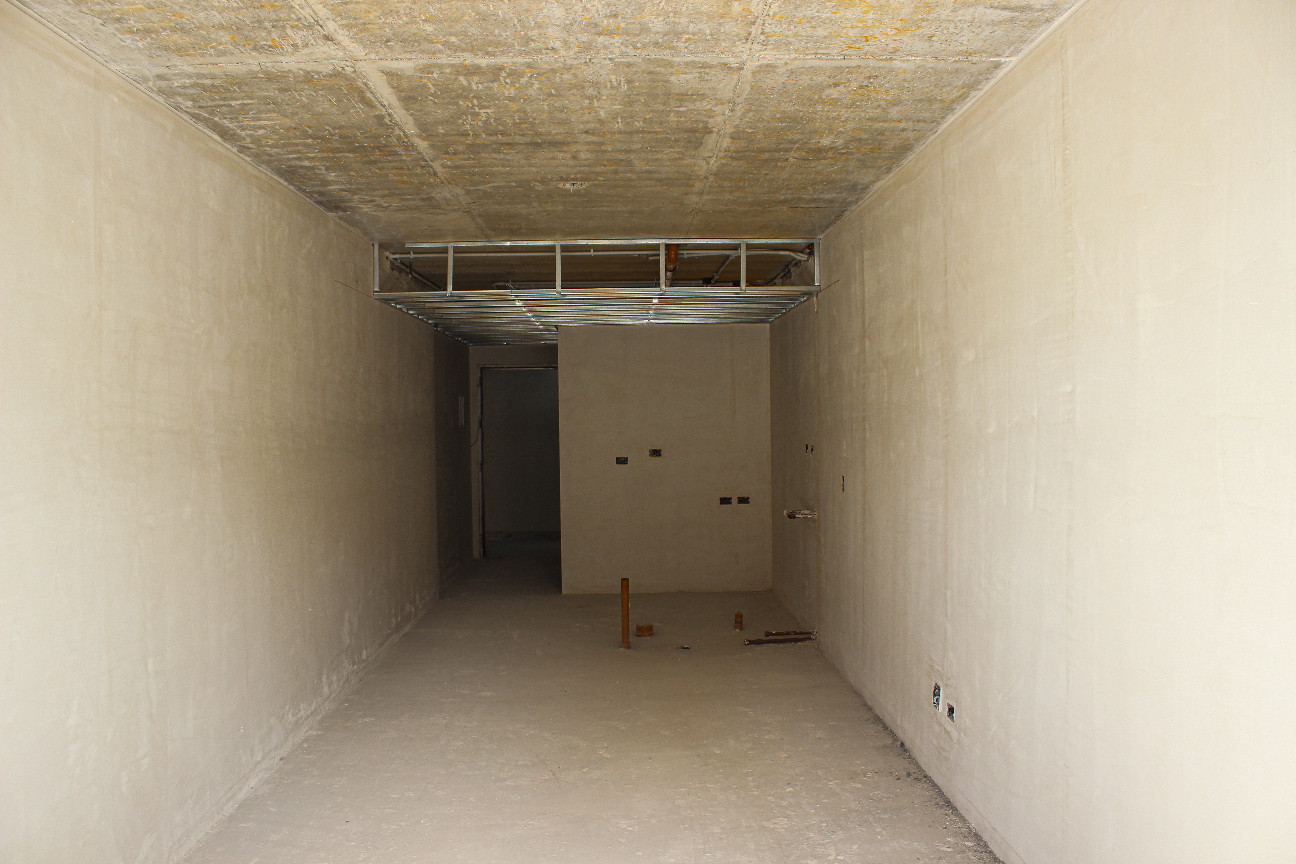

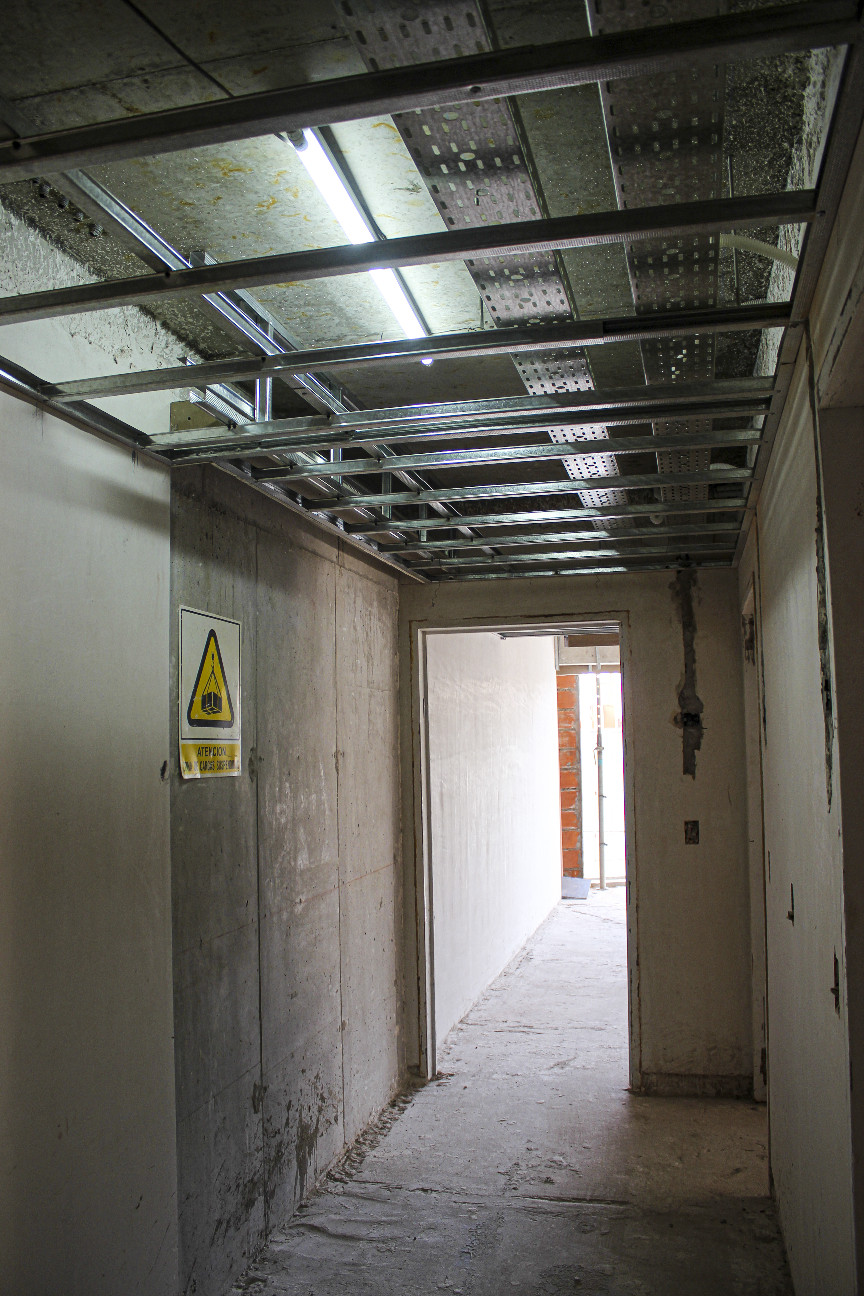

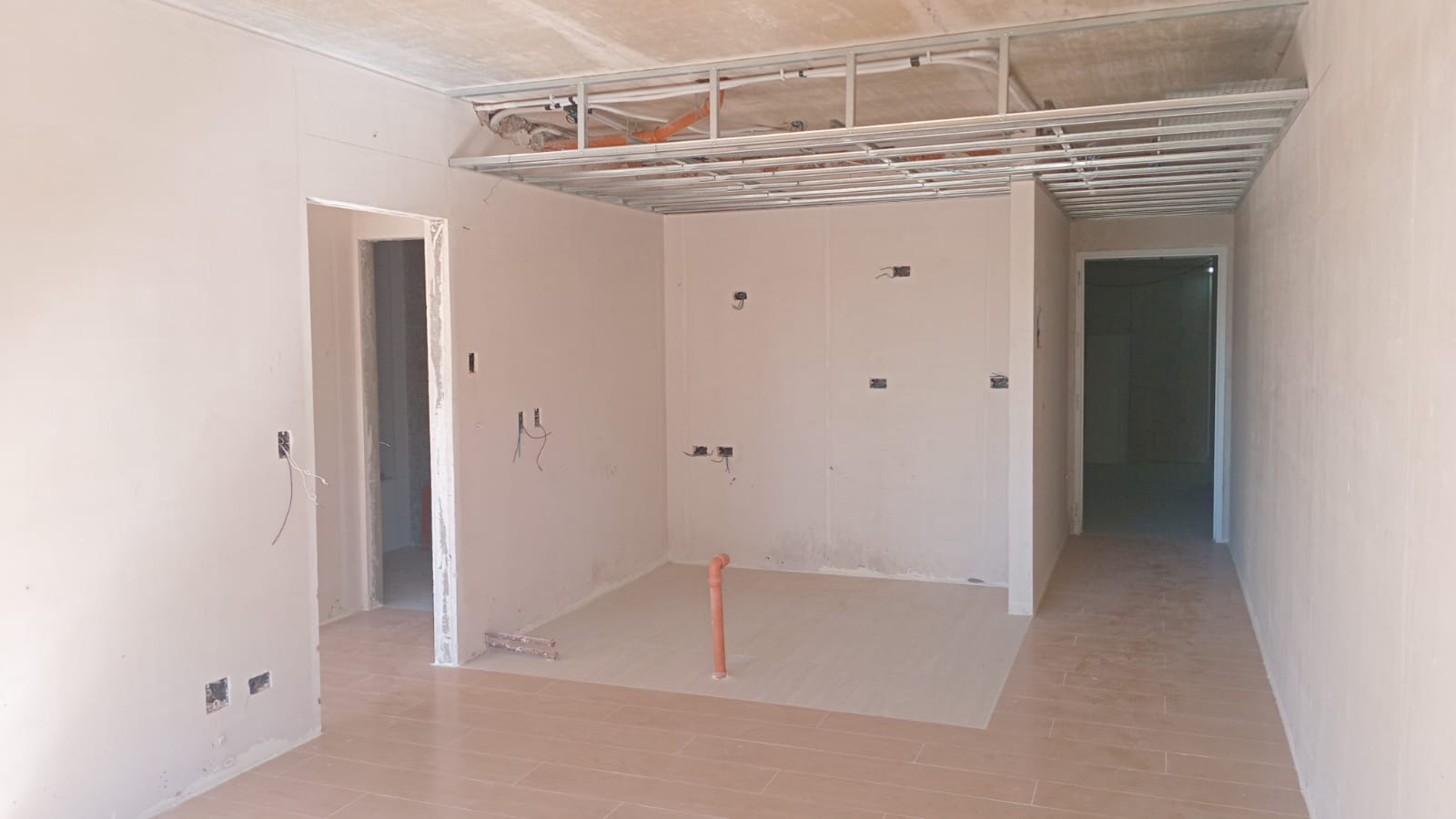

Instalación eléctrica: Ejecutada en su totalidad en las unidades del piso 1° al 12°, dejando previstas las cajas para tomas, con diferenciación de circuitos y fases. Cableado de unidades ya se realizó en los pisos 1°y 12°. Se sumo la canalización de corrientes débiles en hall de acceso al edificio.

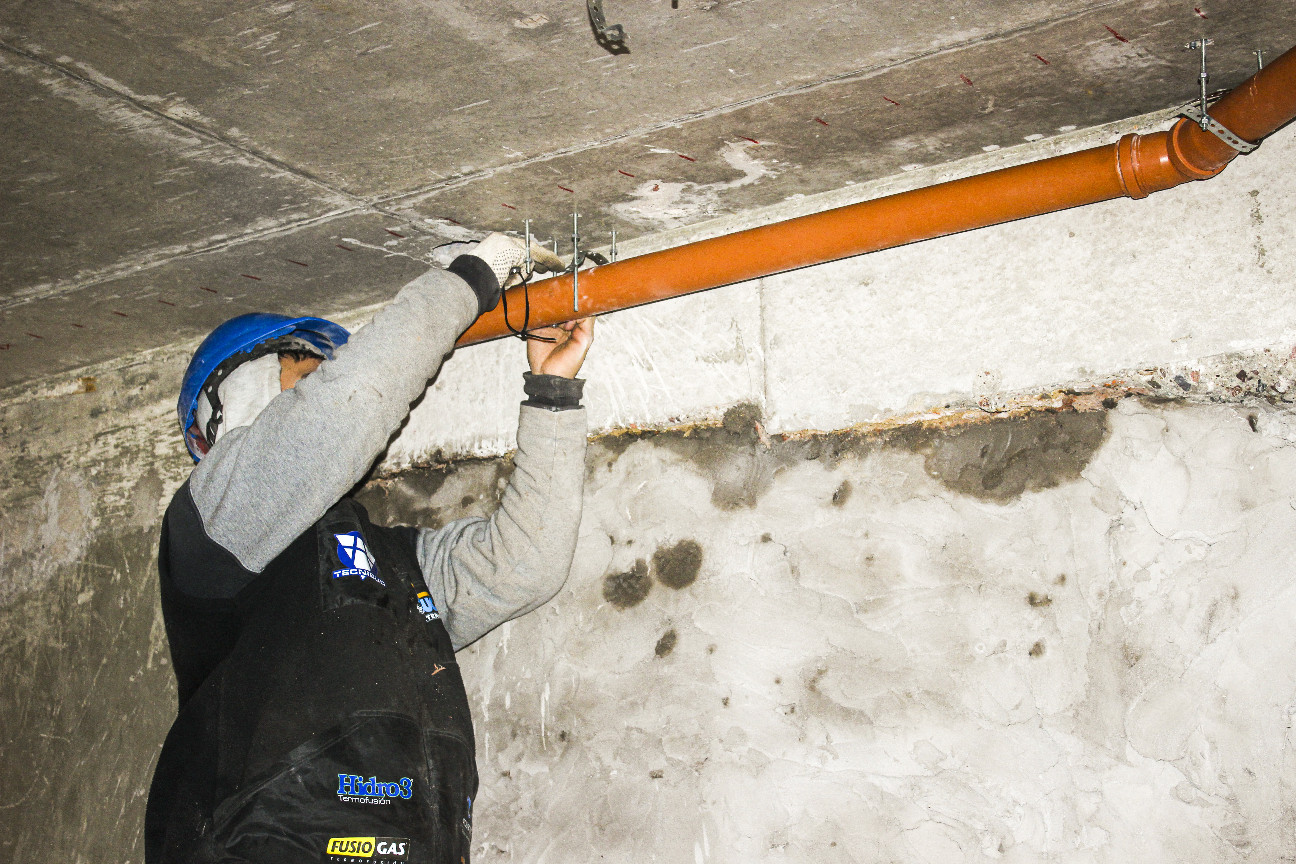

Instalación termomecánica: Ejecutada correctamente hasta el piso 12°, para la futura conexión de equipos de aire acondicionado.

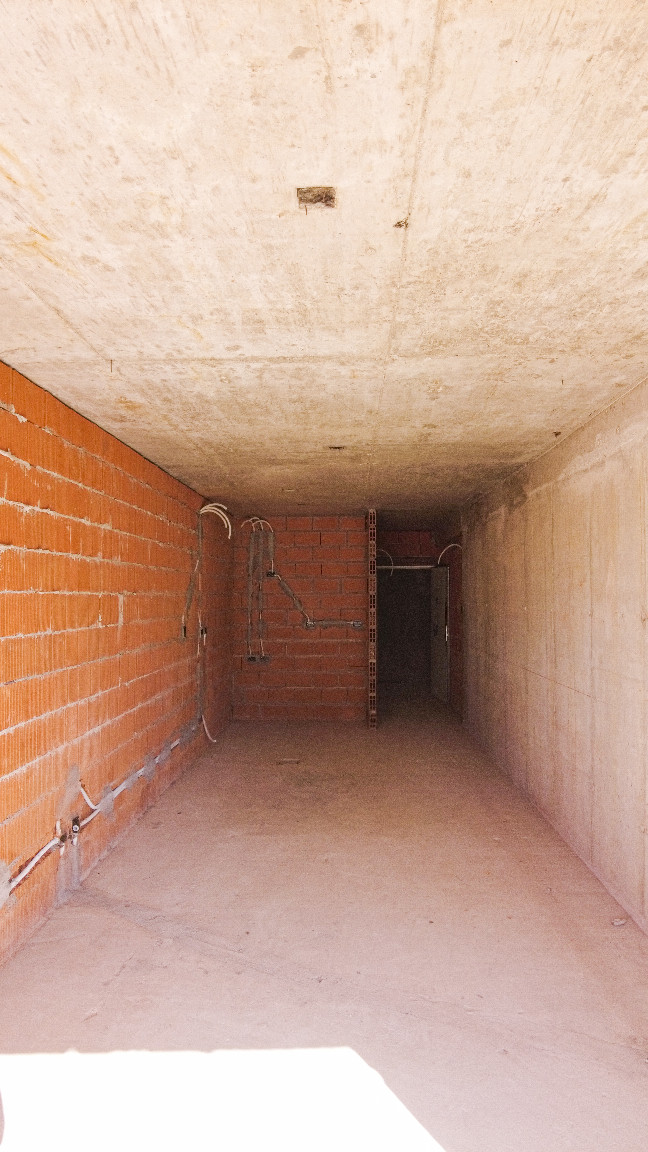

Instalaciones sanitarias: Se completó el armado de cañerías cloacales y pluviales hasta el piso 12°, con certificación de Saladillo hasta el piso 12°. Se sumo en planta baja la conexión de Aysa y desagües tanto pluviales como sanitarios.

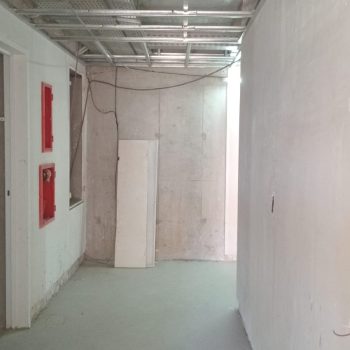

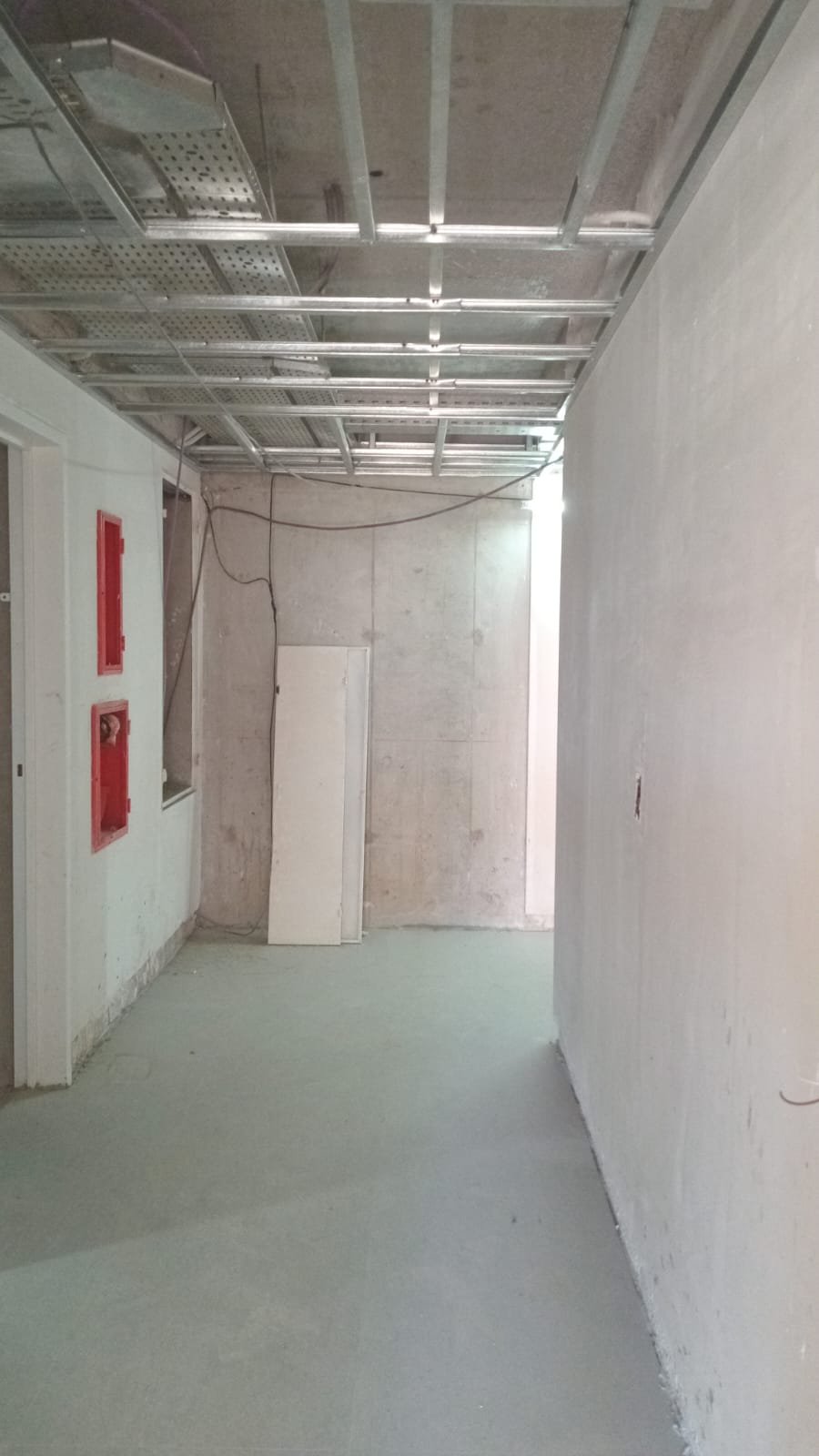

Instalación contra incendio: Se ejecutaron los ramales de hidrantes desde Subsuelo al piso 12° y se finalizó el tanque de incendio. Con sala de bombas terminada.

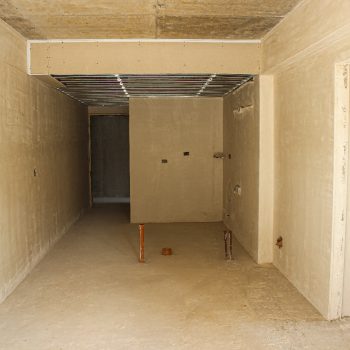

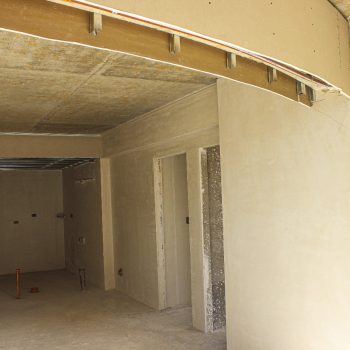

Se instalaron puertas de ingreso a departamentos hasta el piso 12°.
Se instalaron puertas en núcleos de escaleras hasta el piso 12° y el frente del gabinete eléctrico.

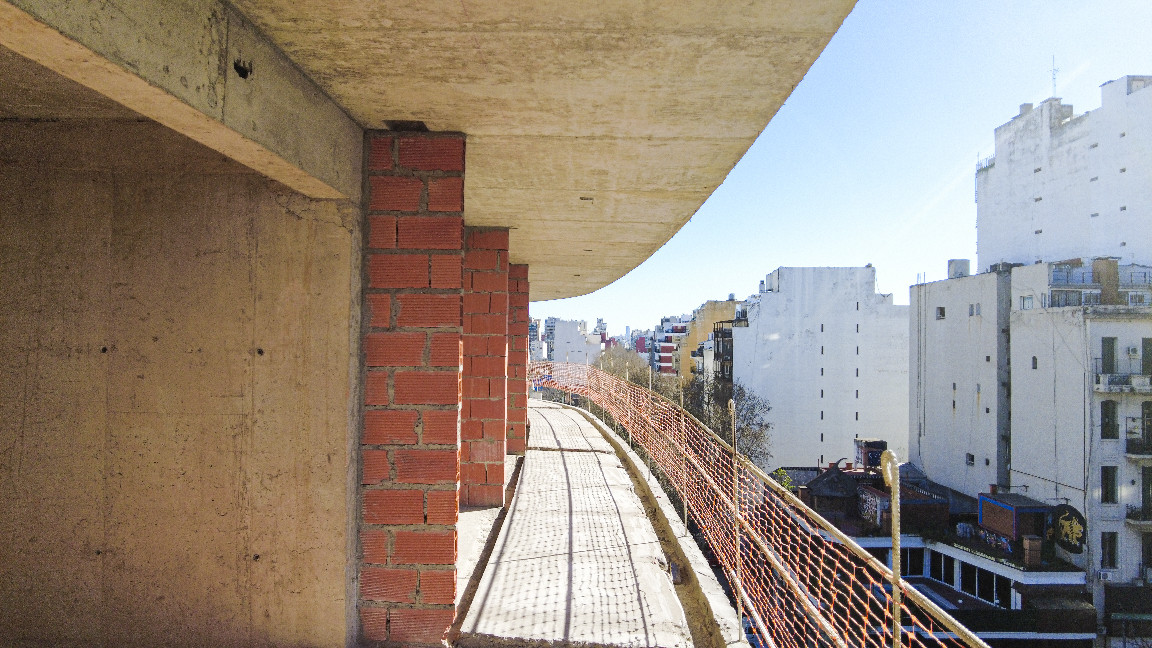

Se colocaron barandas en los pisos 3°/4°/5°/6°/7°/8°/9°/10°/11°/12° y fijaciones de baranda en el piso 2°.

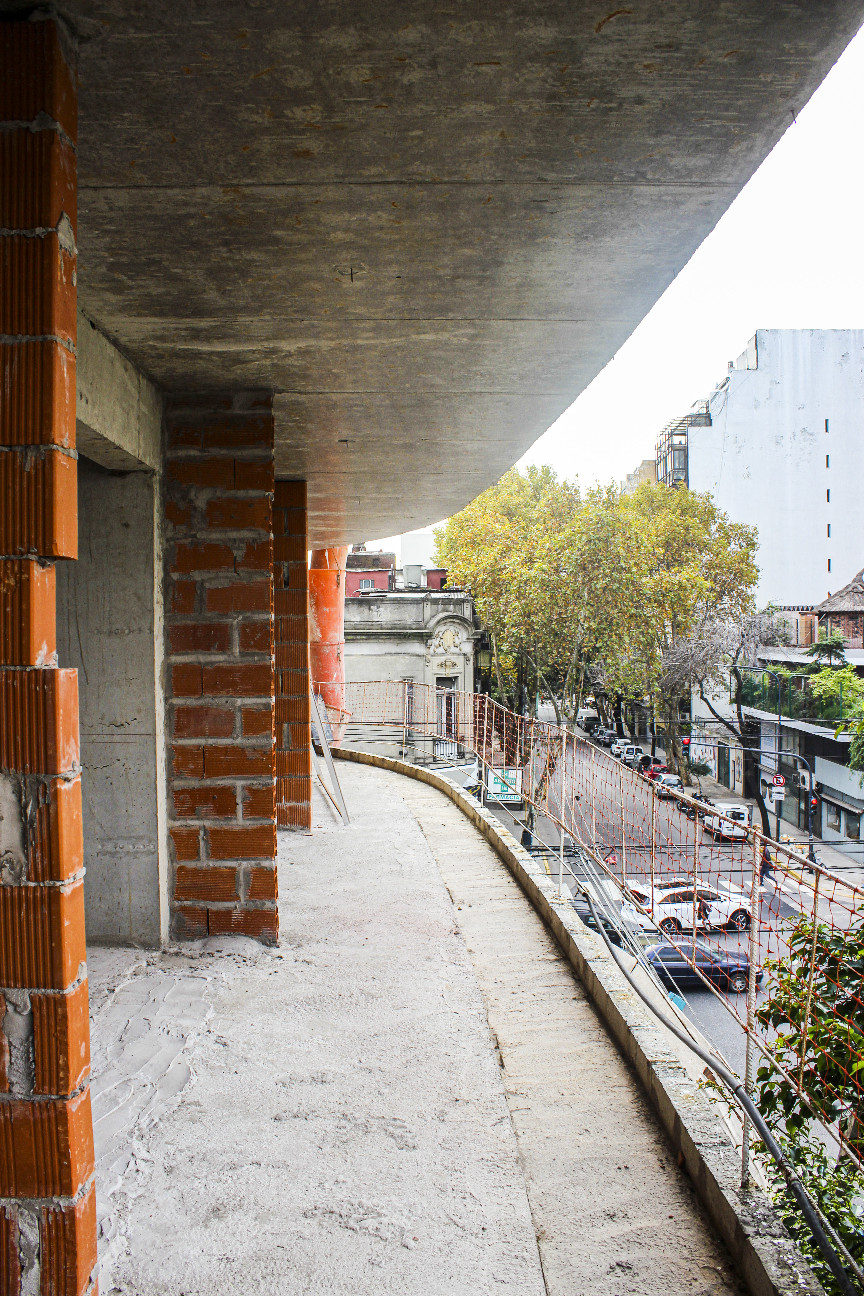

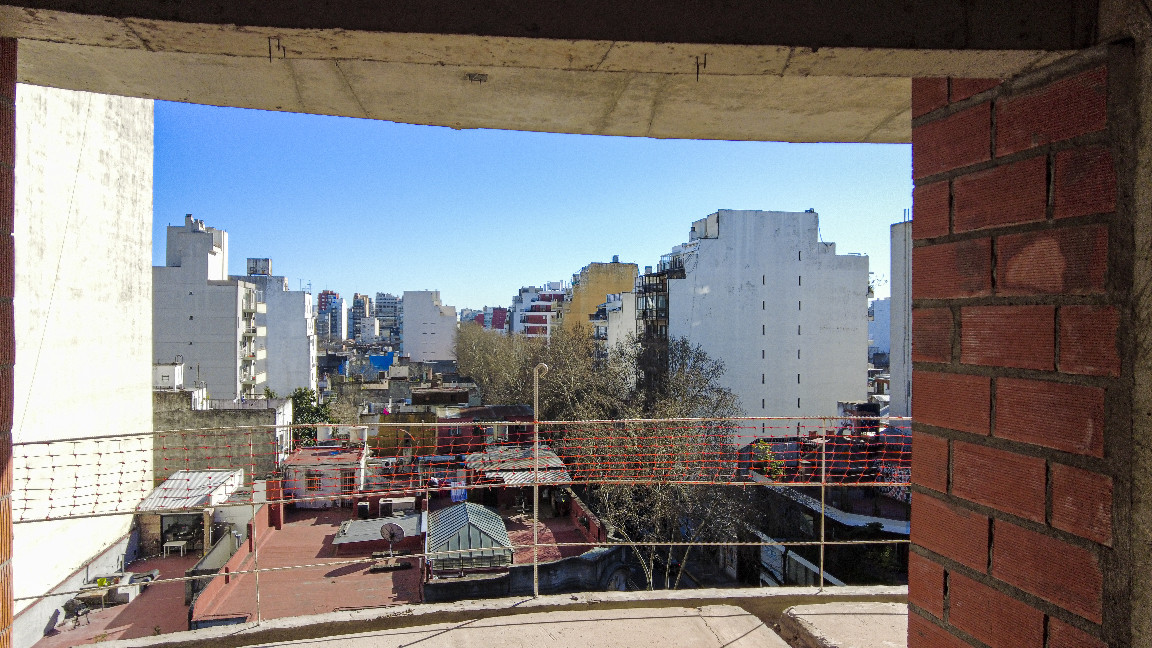

Se colocaron ventanas en los pisos 3° al 12°.

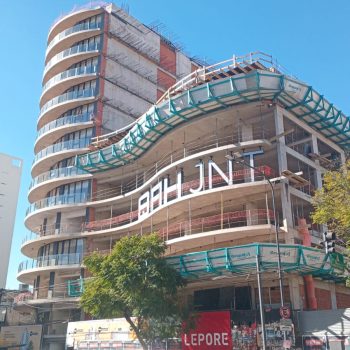

Ya se realizó el replanteo para la colocación de frente integral en planta baja y primer piso así como del frente integral en hall de acceso, cuya colocación marcaría la finalización total de este rubro.
Ya se comenzó con la instalación de ascensores según fecha estipulada con la empresa Servas. Luego de realizado el replanteo exitoso de todas las medidas necesarias para la ejecución en obra y de recibir en obra todos los materiales necesarios para la instalación de los montacargas, ya se encuentran trabajando en la instalación de los motores de terraza.
Habiendo recibido todo el material importado de china y habiendo cerrado contrato con la empresa Di Fresco, se comenzará con el armado y la colocación de muebles de cocina y mesadas. Esta tarea se realizará mediante la contratación de 2 cuadrillas que trabajaran de forma simultánea para la aceleración de los plazos estipulados.
100% cerrado y firmado con Grupo Be: trabajos de hormigón, mampostería, yeso, cielorrasos, colocación de revestimientos y artefactos sanitarios (incluye materiales y mano de obra).
100% cerrado y firmado con el Ing. Saludas: asesoramiento y cálculos estructurales.
100% cerrado y firmado con Ingyser: instalaciones eléctricas, sanitarias, termomecánicas y contra incendio (incluye materiales y mano de obra).
100% cerrado con Servas: colocación y puesta en marcha de ascensores (incluye materiales y mano de obra).
100% cerrado con Dersa: provisión y colocación de pisos y revestimientos en baños, cocinas de unidades, balcones, palieres y hall de entrada.
100% cerrado con Clase-A: provisión y colocación de carpinterías, barandas y divisores de unidades. Ya está coordinado con el proveedor para comenzar la colocación en obra.
100% cerrado con Inggenia: provisión y mano de obra de pintura.
100% cerrado con Di Fresco: armado y colocación de los muebles de cocina.
