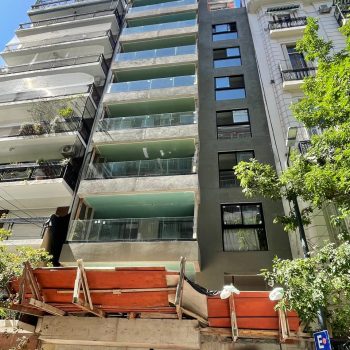

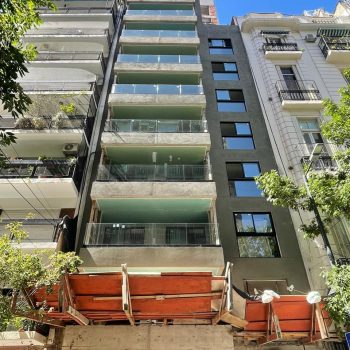

Laprida 1339.

Avance de obra

Avance general.

98%

Excavación

100%

Fundaciones

100%

Estructura

100%

Albañilería

100%

Instalaciones

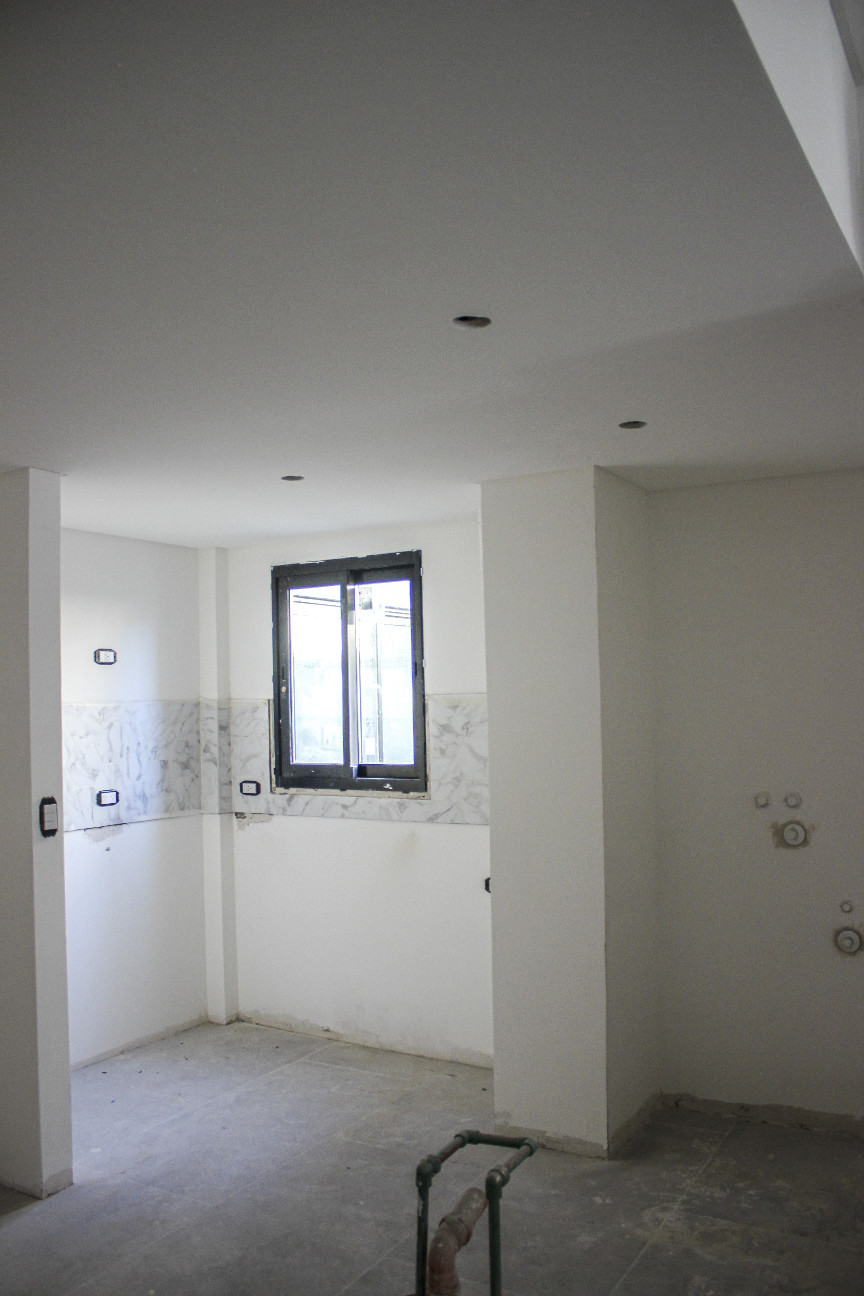

98%

Detalle de avances

Excavación completa. Se tuvo que picar la estructura de la construcción anterior que afectaba nuestra estructura.

Bases y plateas completadas.

Se finalizó el 100% de la estructura.

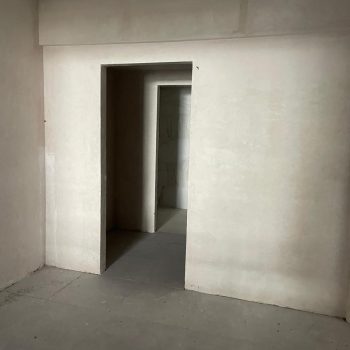

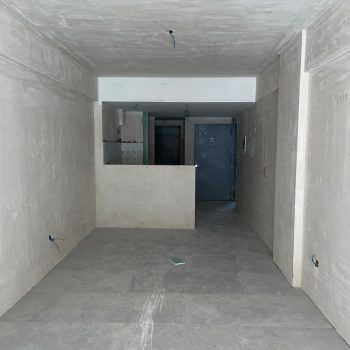

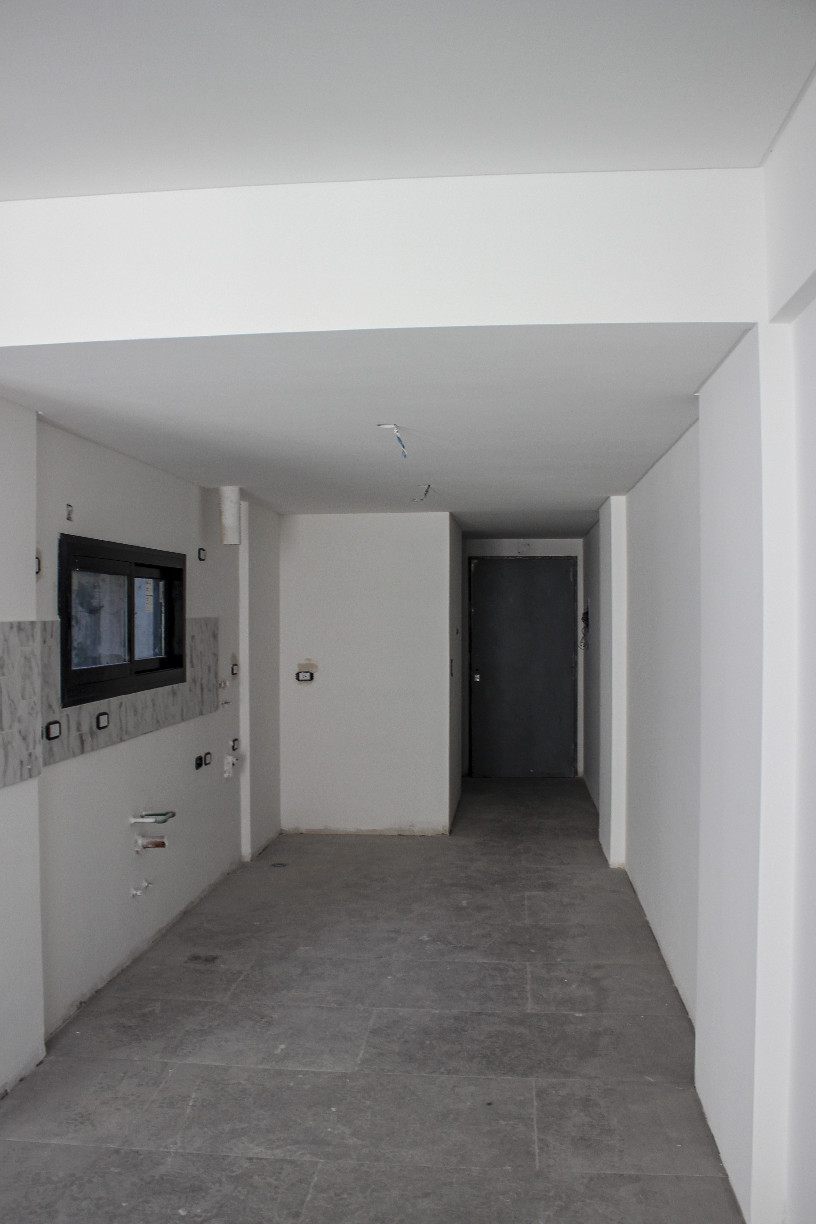

  • Se realizaron las mamposterías al 100%. Actualmente se están ejecutando detalles.

  • Colocación de todas las puertas de acceso e interiores de las unidades, así como las de escalera.

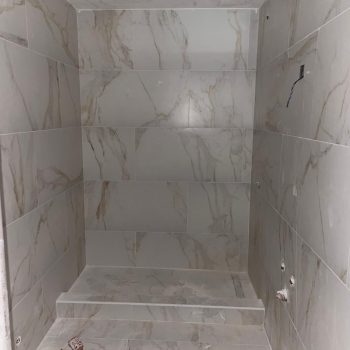

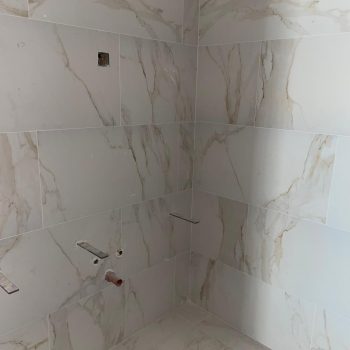

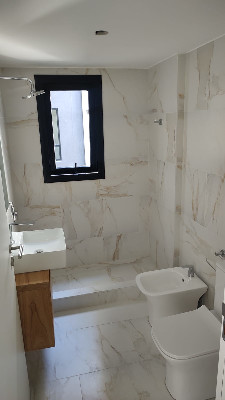

  • Se finalizaron los revoques, yeso, cielorrasos, colocación de revestimientos en cocinas y baños, y revoque de medianeras.

  • Se finalizaron los trámites de la cámara transformadora con Edenor. Actualmente se avanza con la sala de medidores.

  • Ambos ascensores ya se encuentran listos y habilitados.

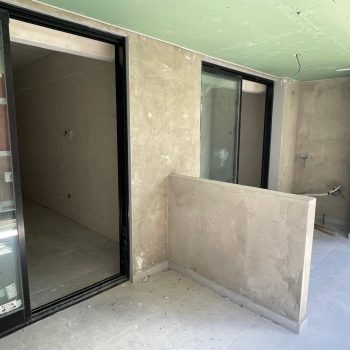

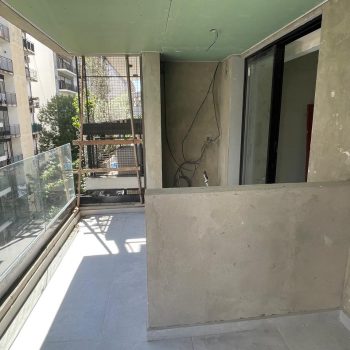

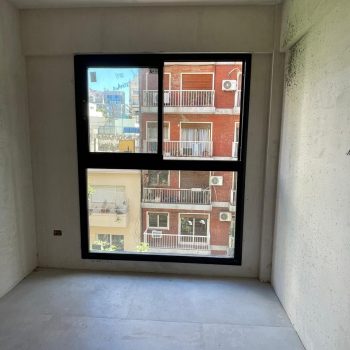

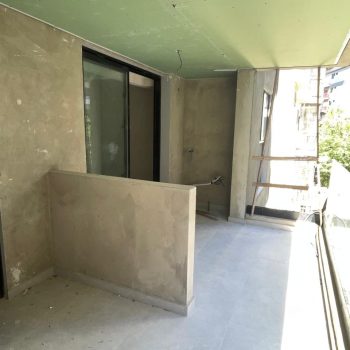

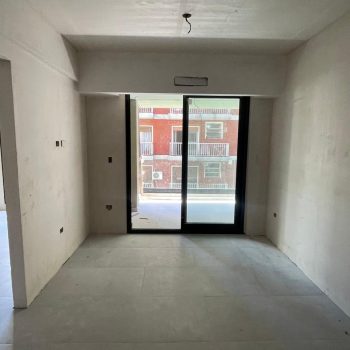

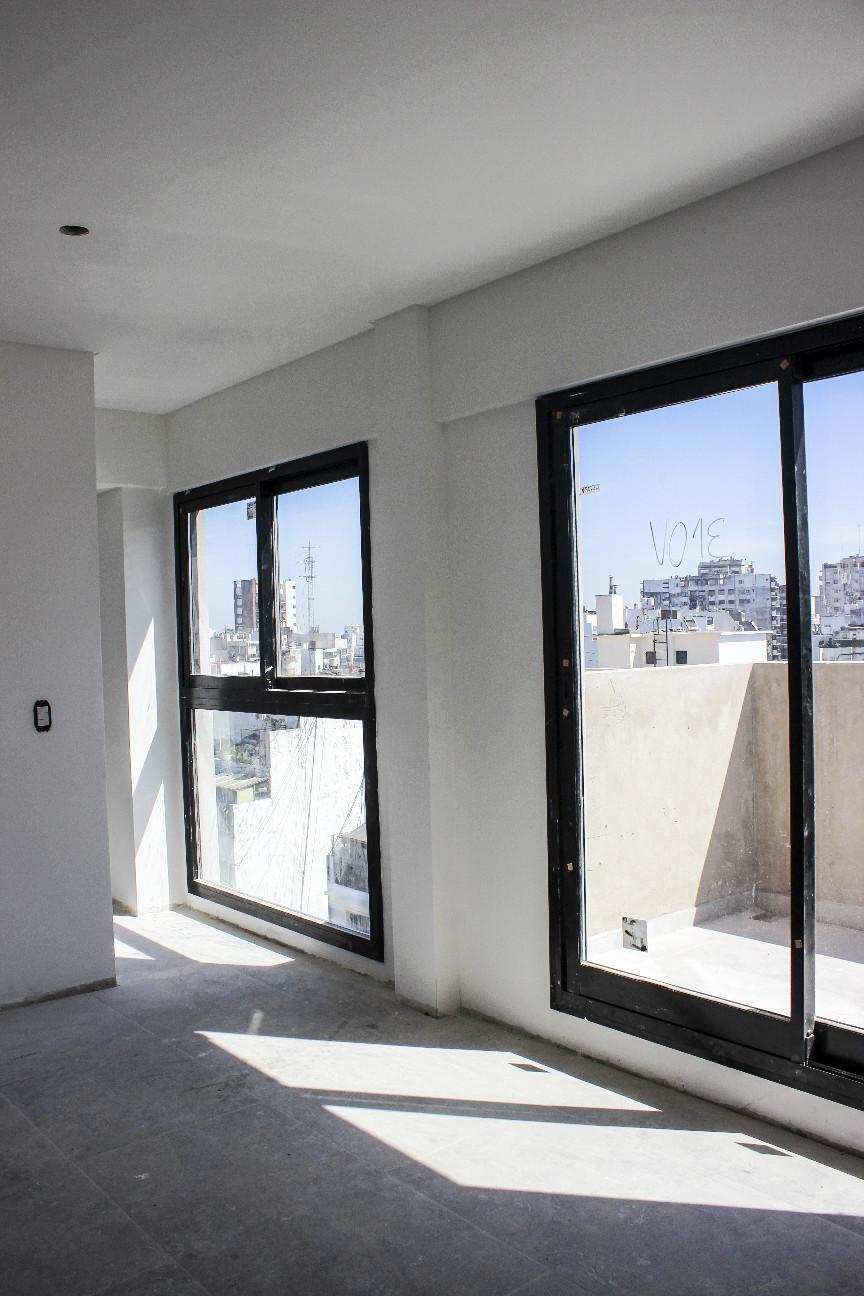

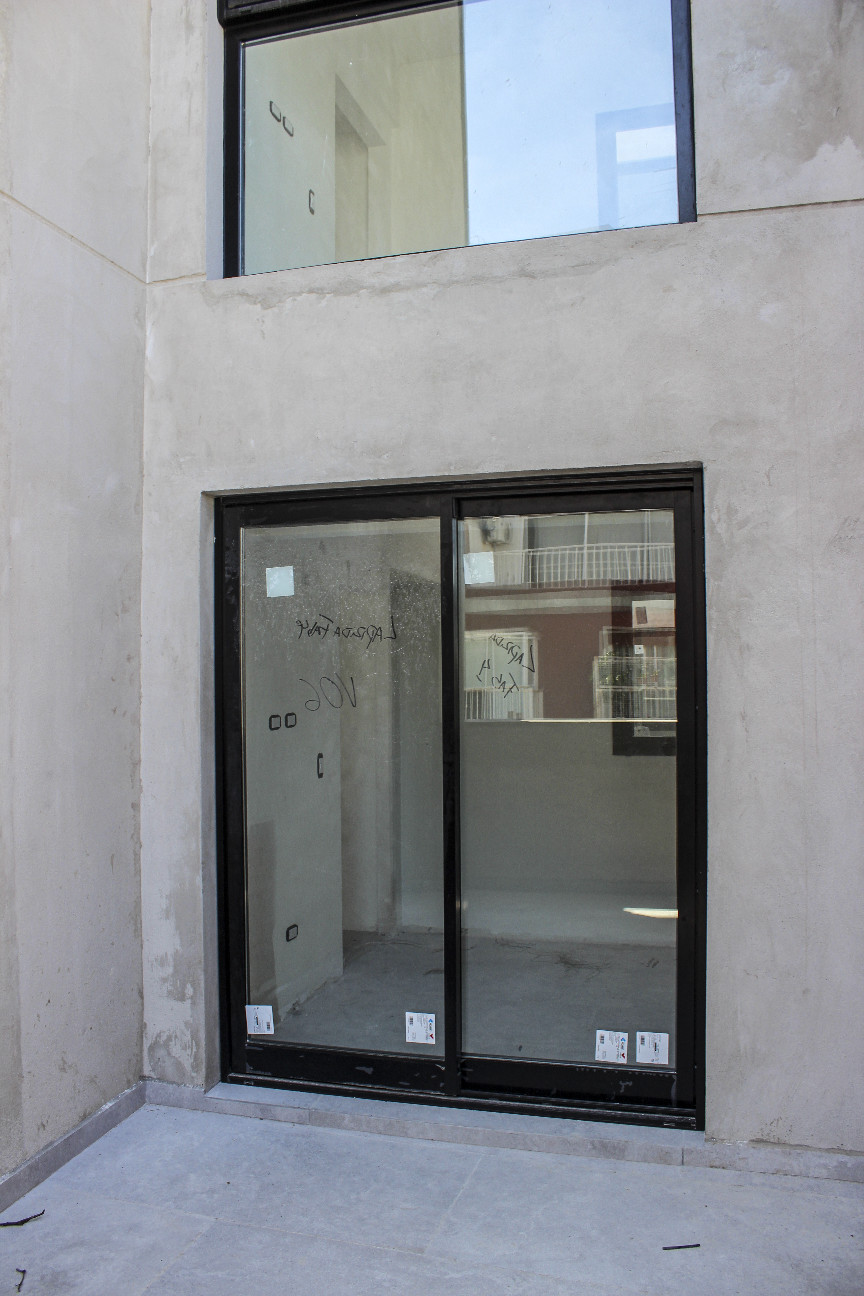

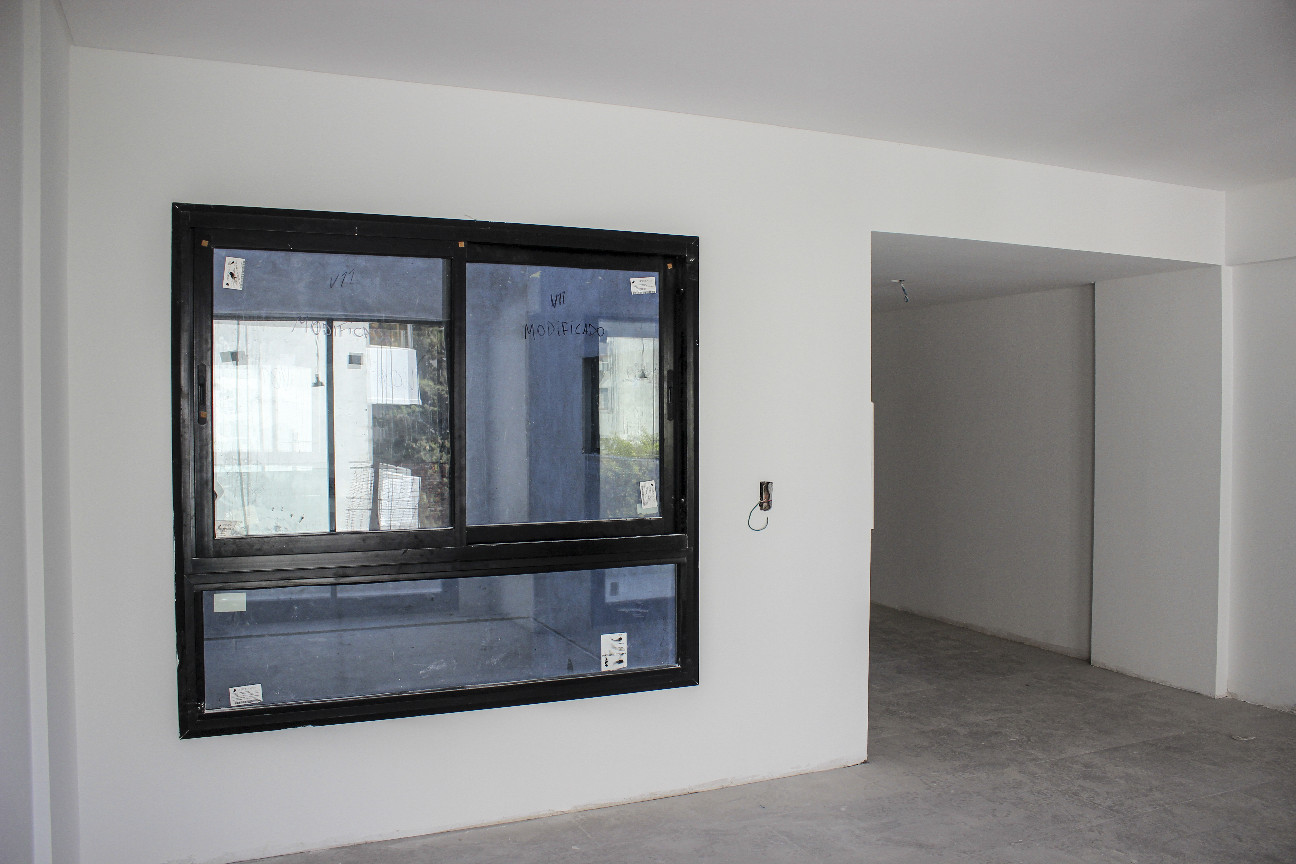

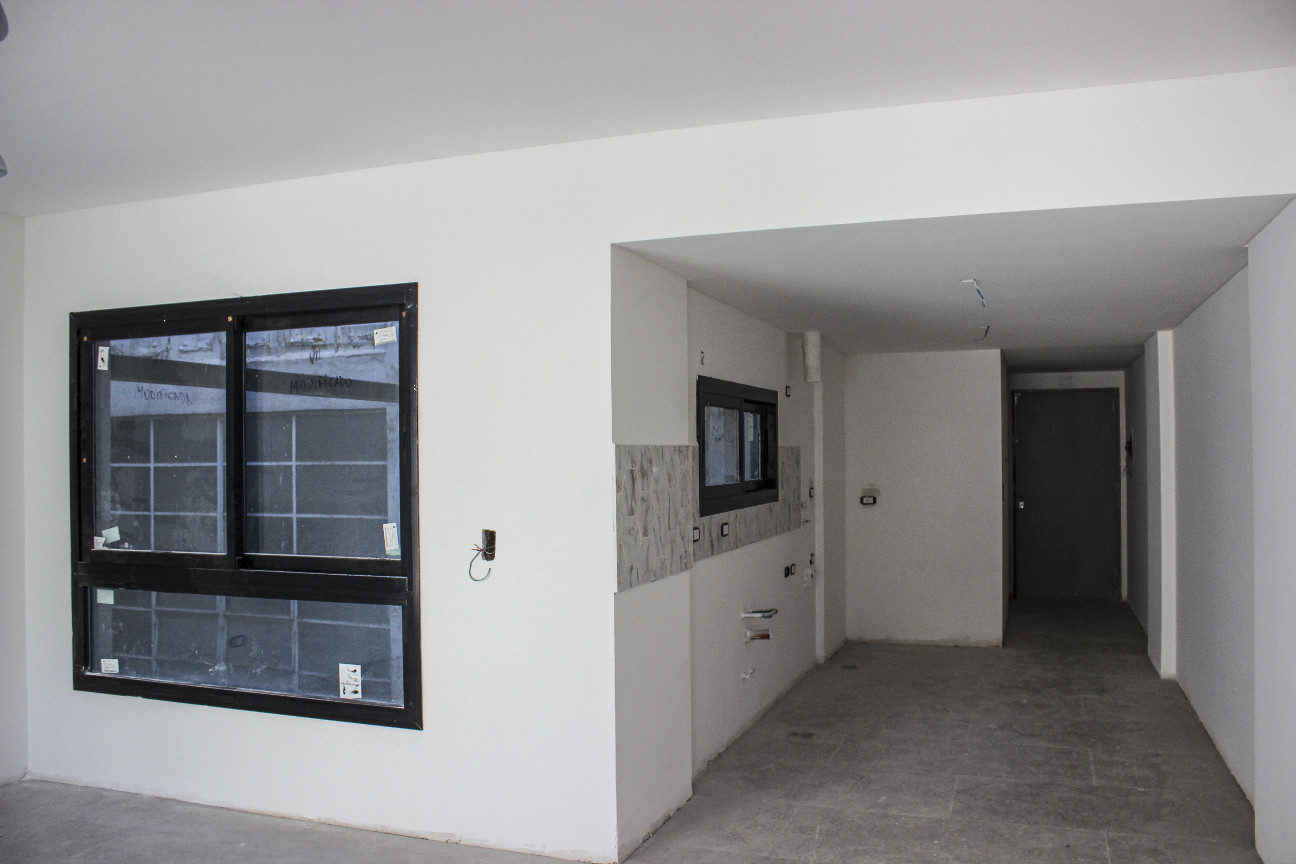

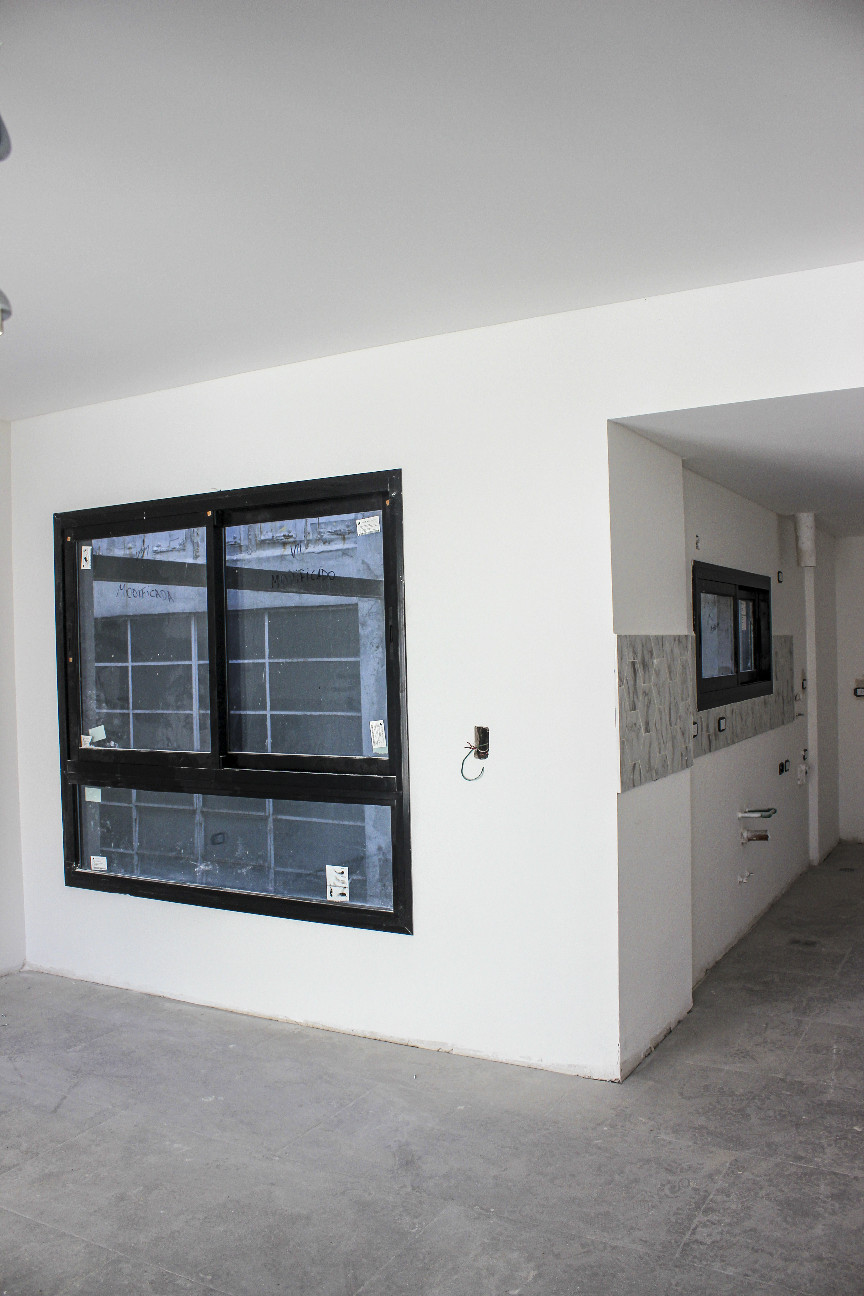

  • Se colocaron todas las ventanas del edificio y las barandas.

  • Se impermeabilizaron terrazas, canteros, patios y receptáculos con poliurea.

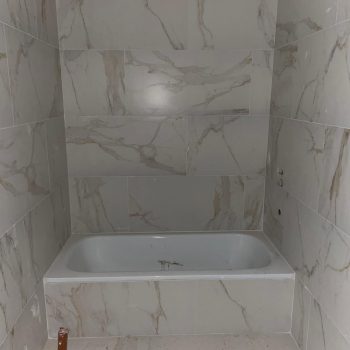

  • Se colocaron todas las bañaderas y receptáculos.

  • Se colocó la totalidad de los pisos.

  • Ya se cablearon todos los departamentos para internet y TV.

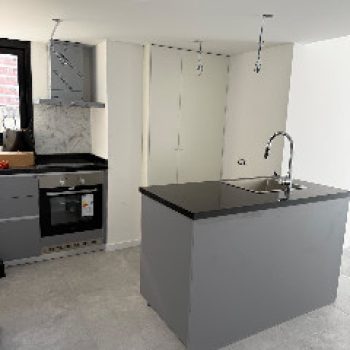

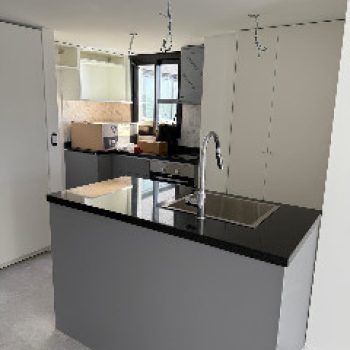

  • Se compraron todas las provisiones (hornos, anafes, campanas, inodoros, bidets, termotanques, etc.). Se instaló un 85%, en el transcurso de la próxima semana se finalizarán las instalaciones.

  • Se finalizó la instalación contra incendio.

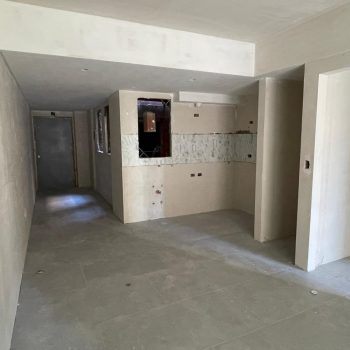

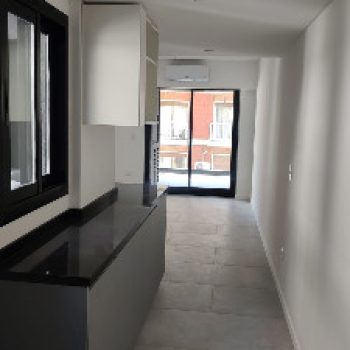

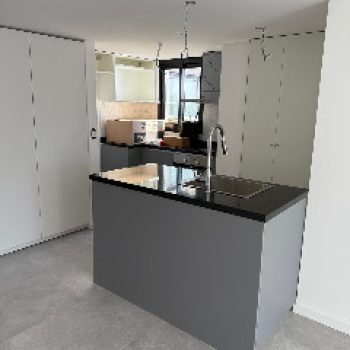

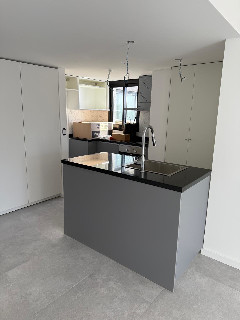

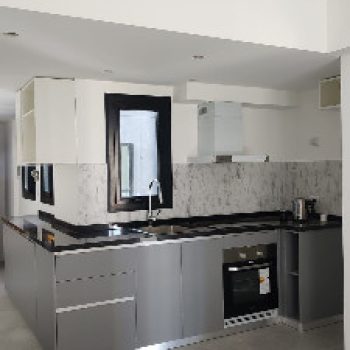

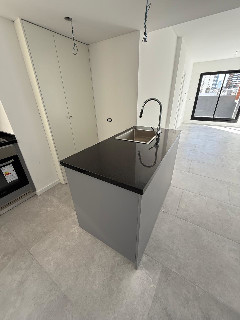

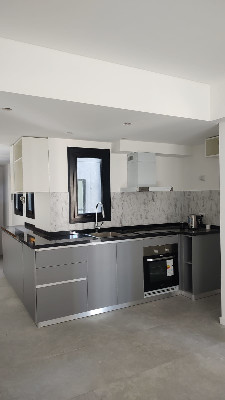

  • Se colocaron todos los muebles de cocina. Actualmente se están terminando de instalar los placares.

  • Se instalaron todas las barandas de la escalera de emergencia.

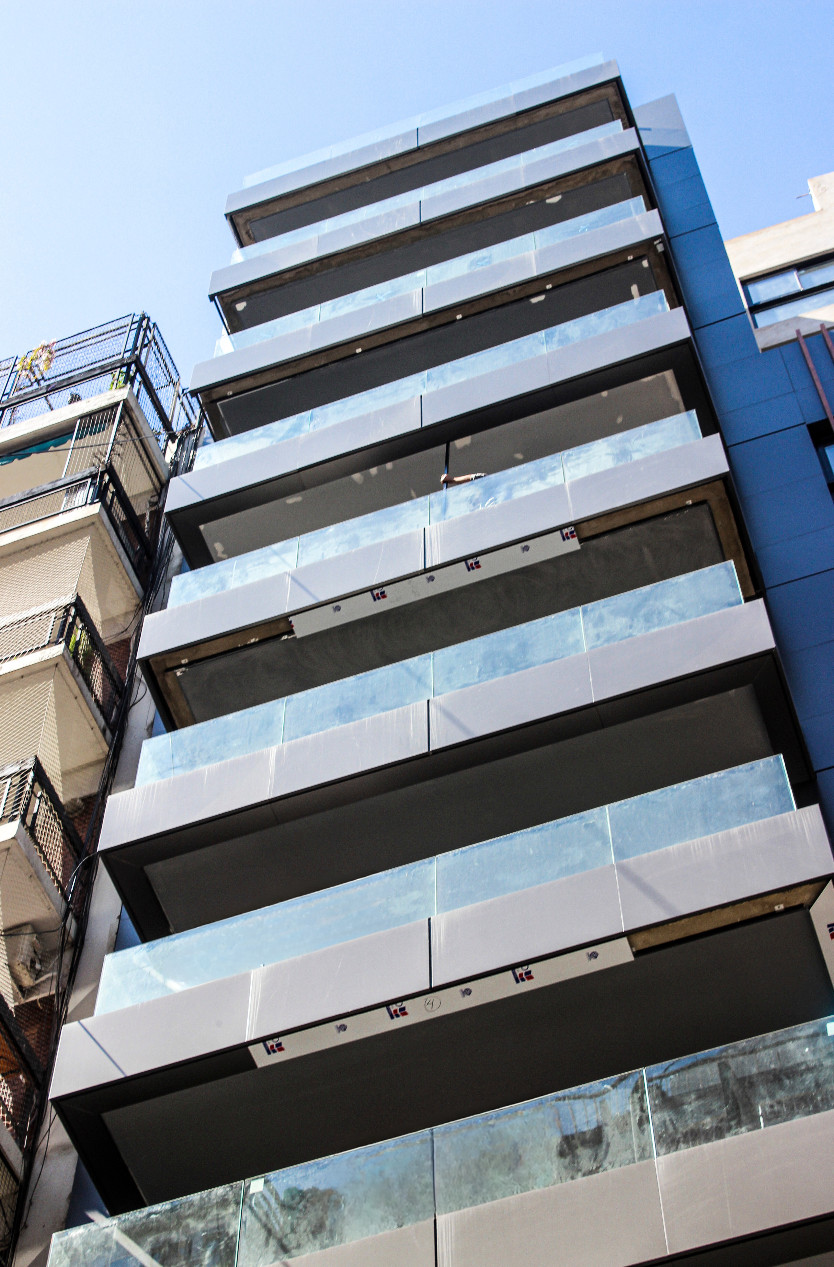

  • Se realizó el 100% del revestimiento de alucobond en la fachada de frente y contrafrente.

  • Se colocaron todos los parasoles de la fachada.

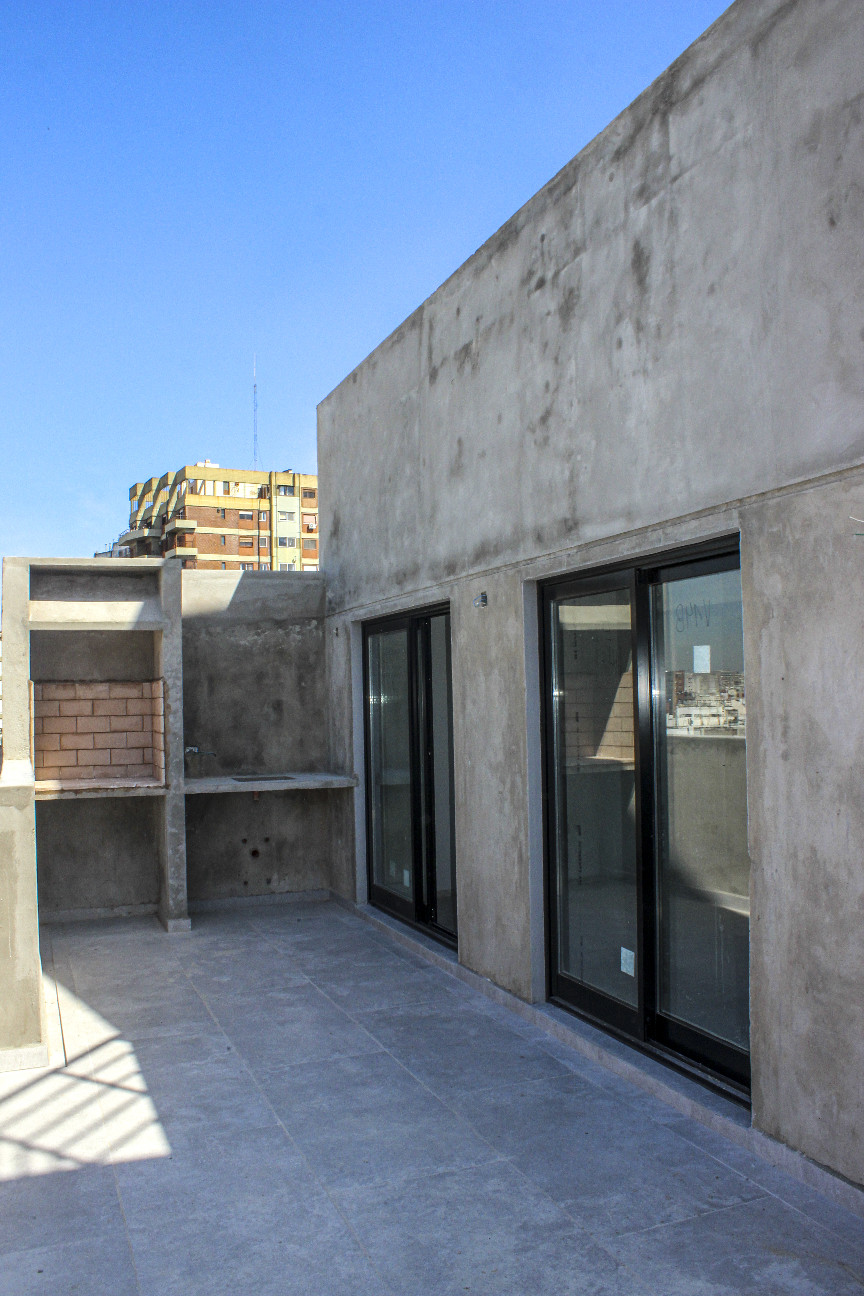

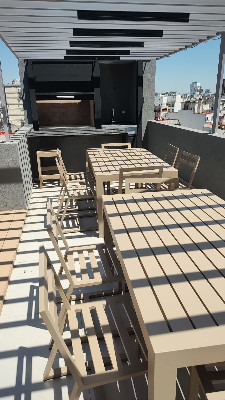

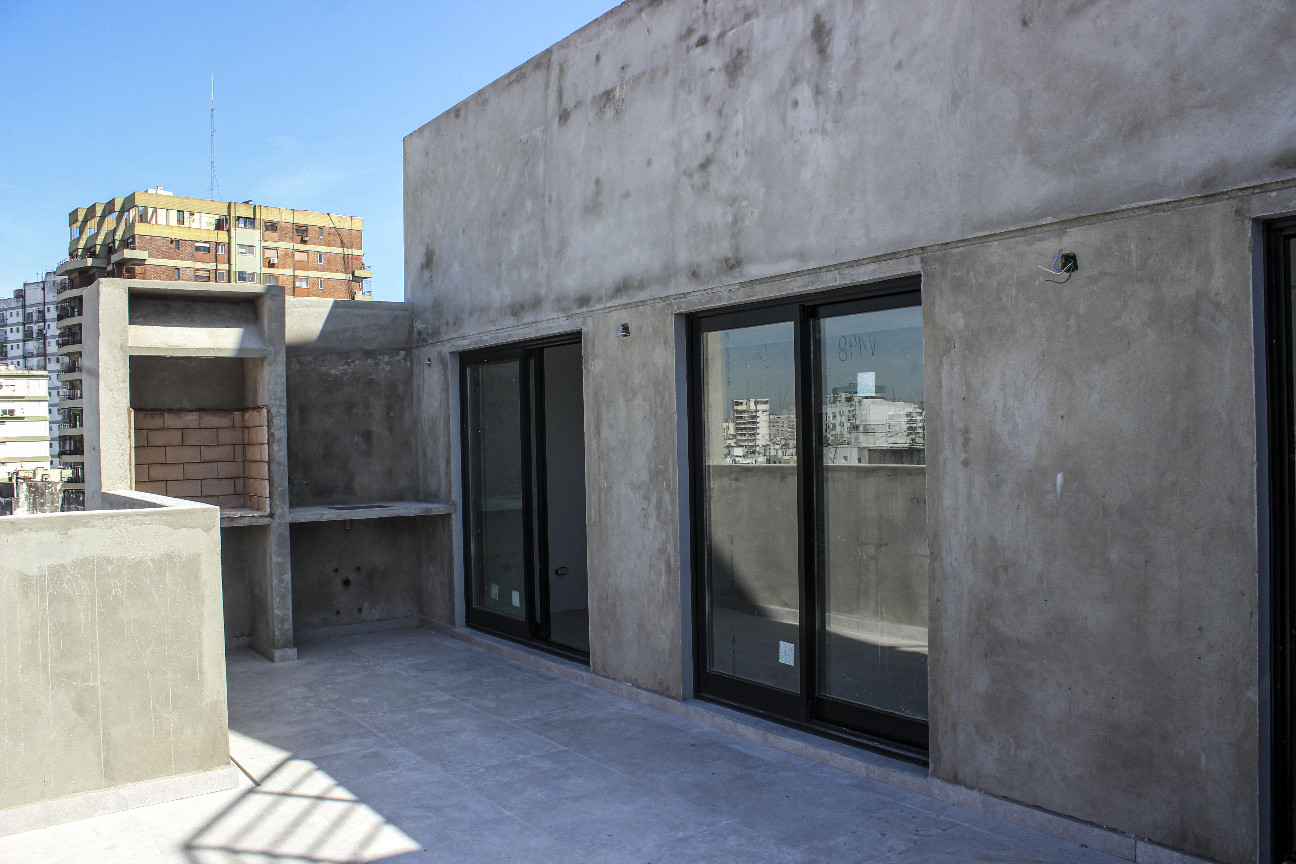

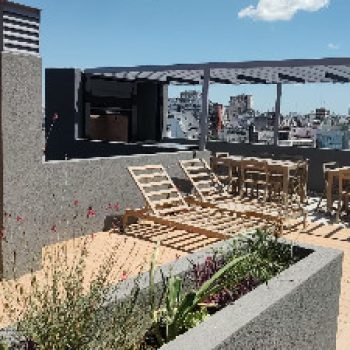

  • En la terraza se colocaron todos los revestimientos.

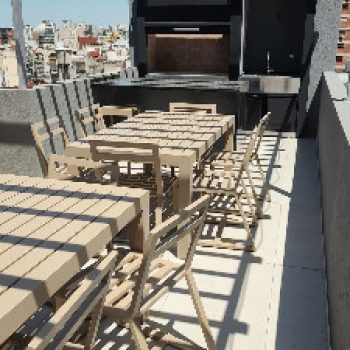

  • Se colocaron las plantas en todos los canteros del edificio.

  • Se pintó del 1° al 13° piso completos. Se ejecutó el 90% de la pintura en medianeras. En espacios comunes ya se realizó la primera mano en todos los sectores y actualmente se está aplicando la segunda mano.

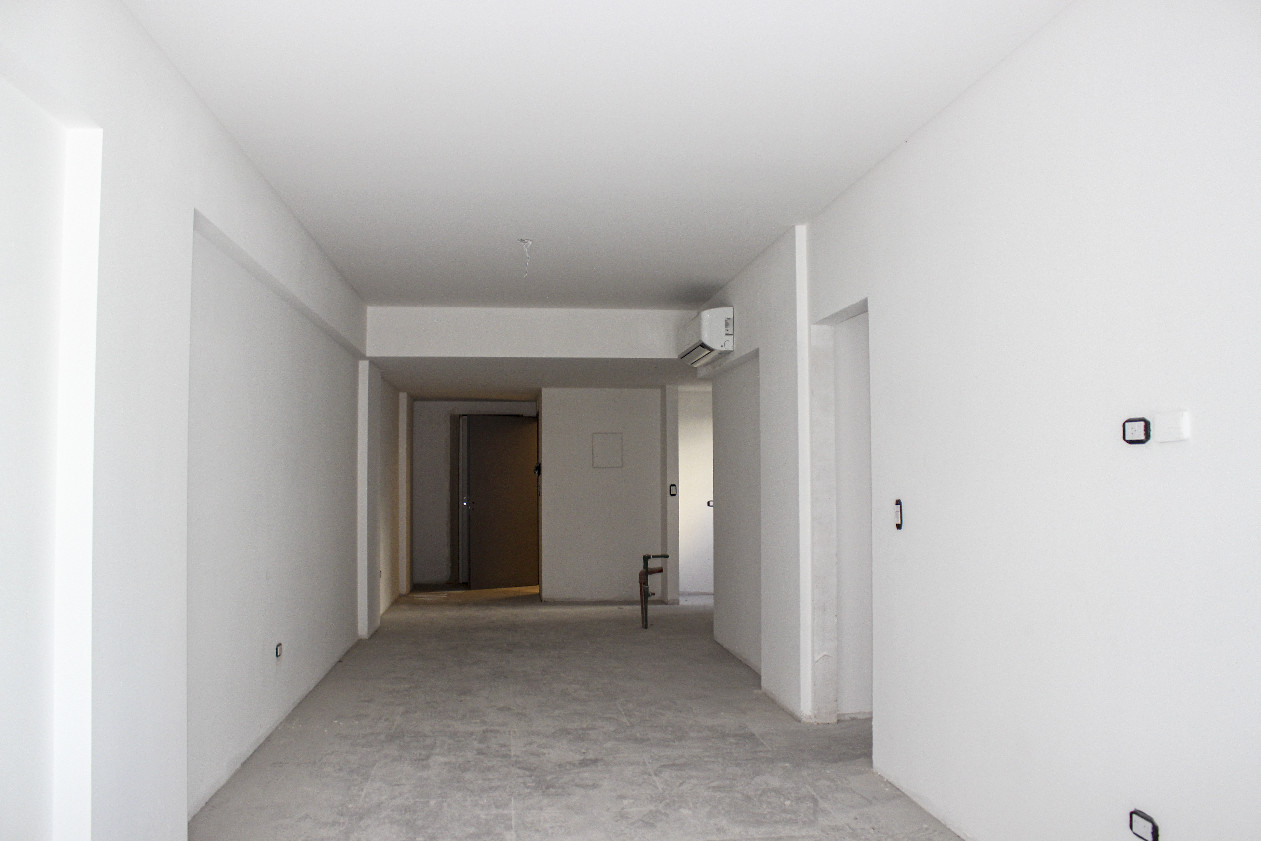

  • Se colocaron todos los zócalos, tanto en departamentos como en espacios comunes.

  • Se instaló el tótem de seguridad en el hall de ingreso y algunas cámaras ya están en funcionamiento. Se continúa con la colocación de cámaras.

  • Se está finalizando la instalación del monta vehículos. Se estima finalizar en 20 días.

  • Se colocó el 65% de las mesadas.

Tendido de cañería y cajas en losas completadas.

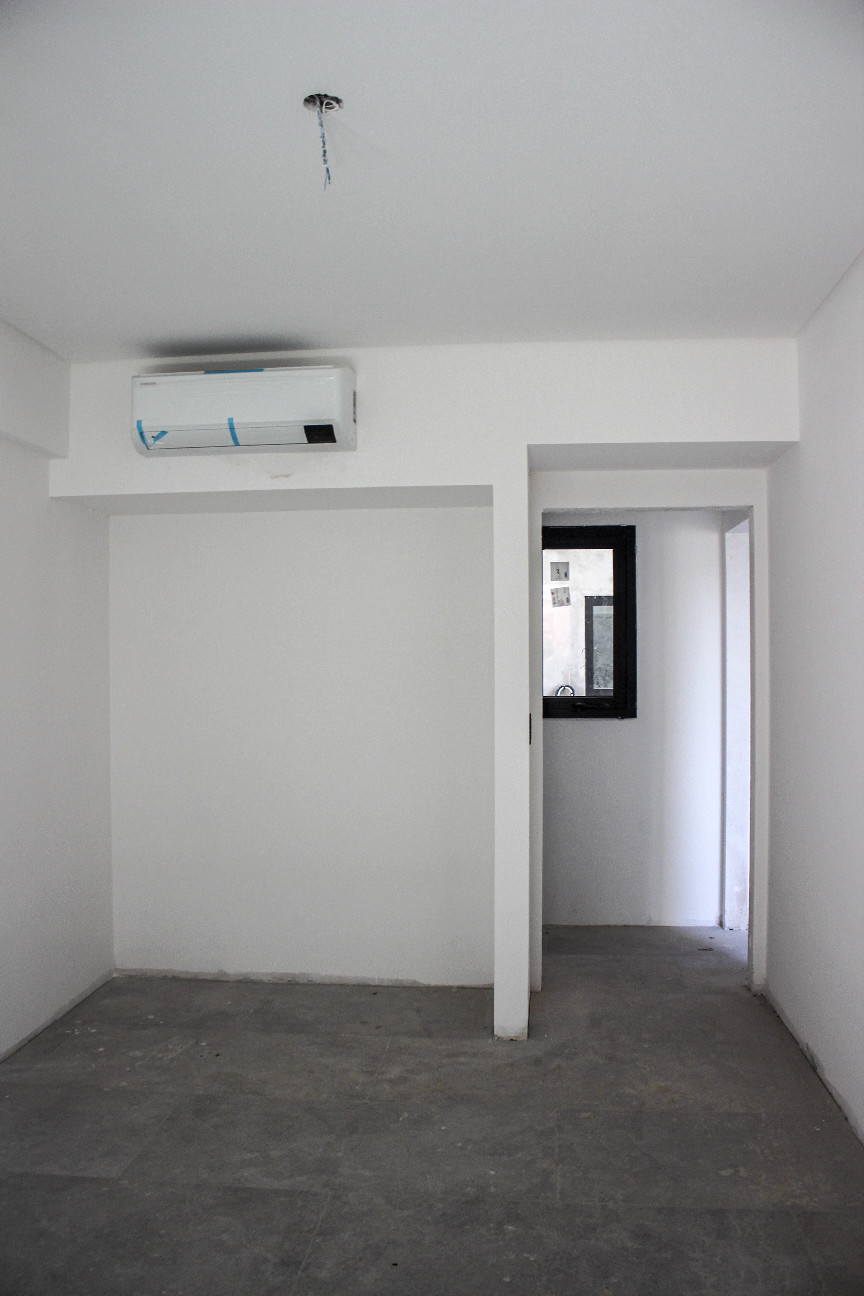

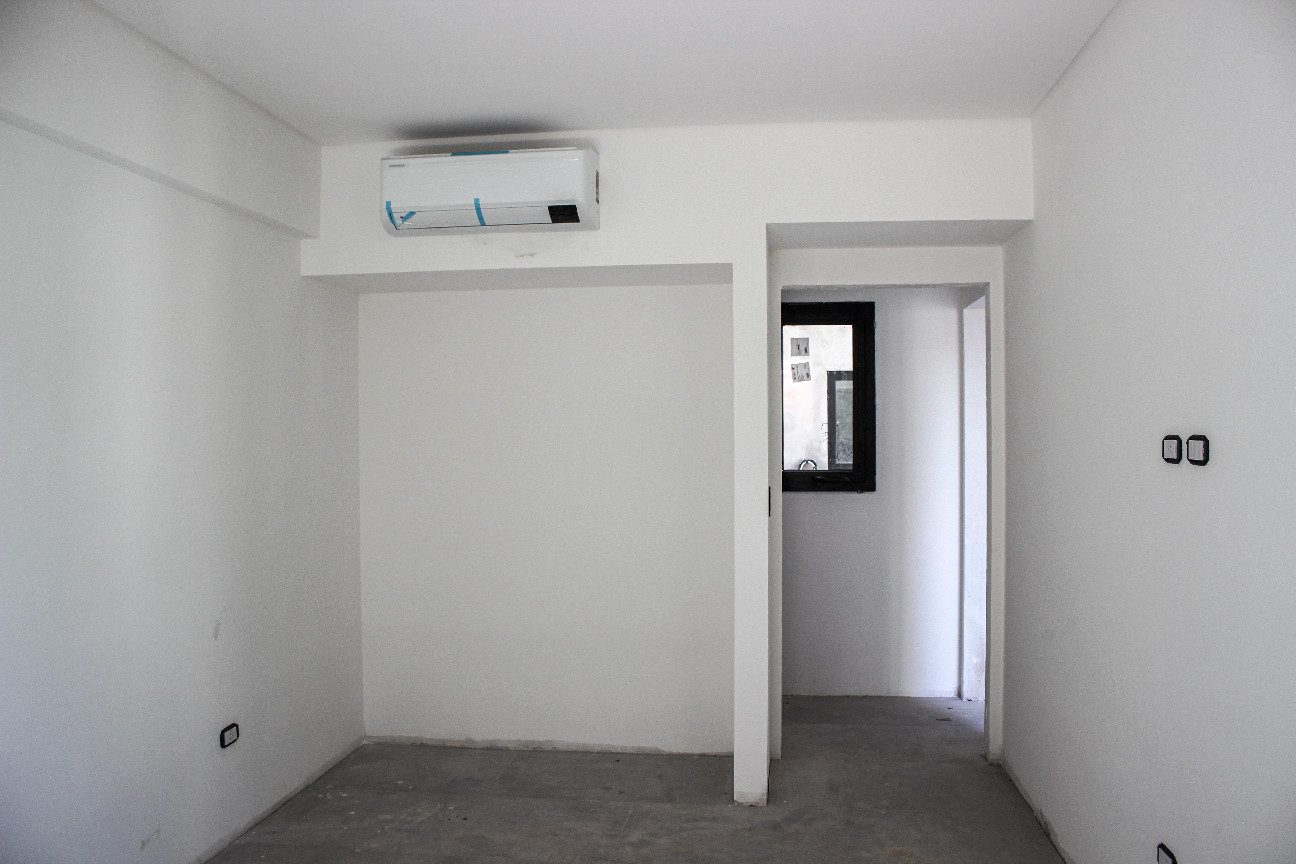

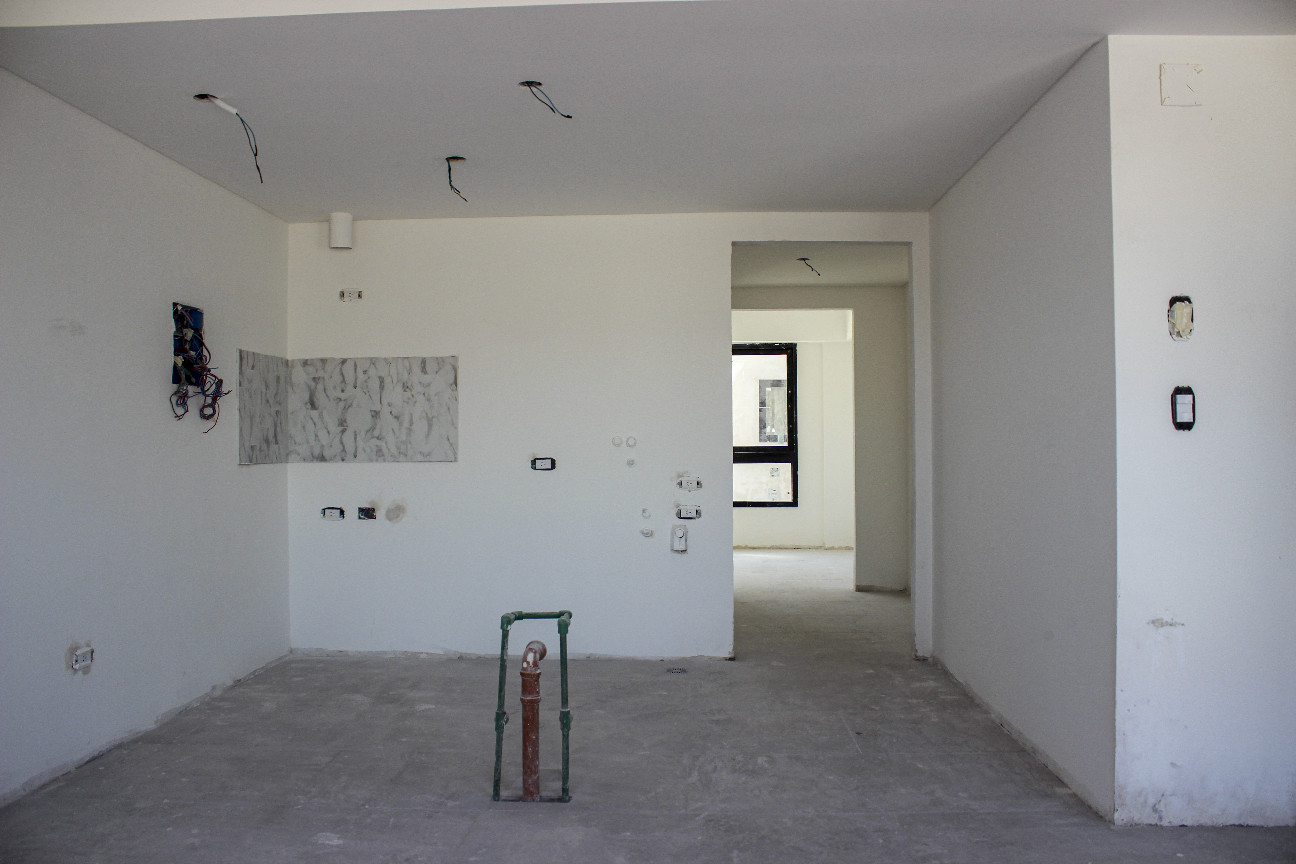

Instalaciones eléctricas desde SSº al 14º piso completo. Actualmente están trabajando en el cableado de las unidades y armado de los montantes eléctricos. Se colocaron todos los artefactos de iluminación.

Se ejecuto desde subsuelo al 13º piso completo.

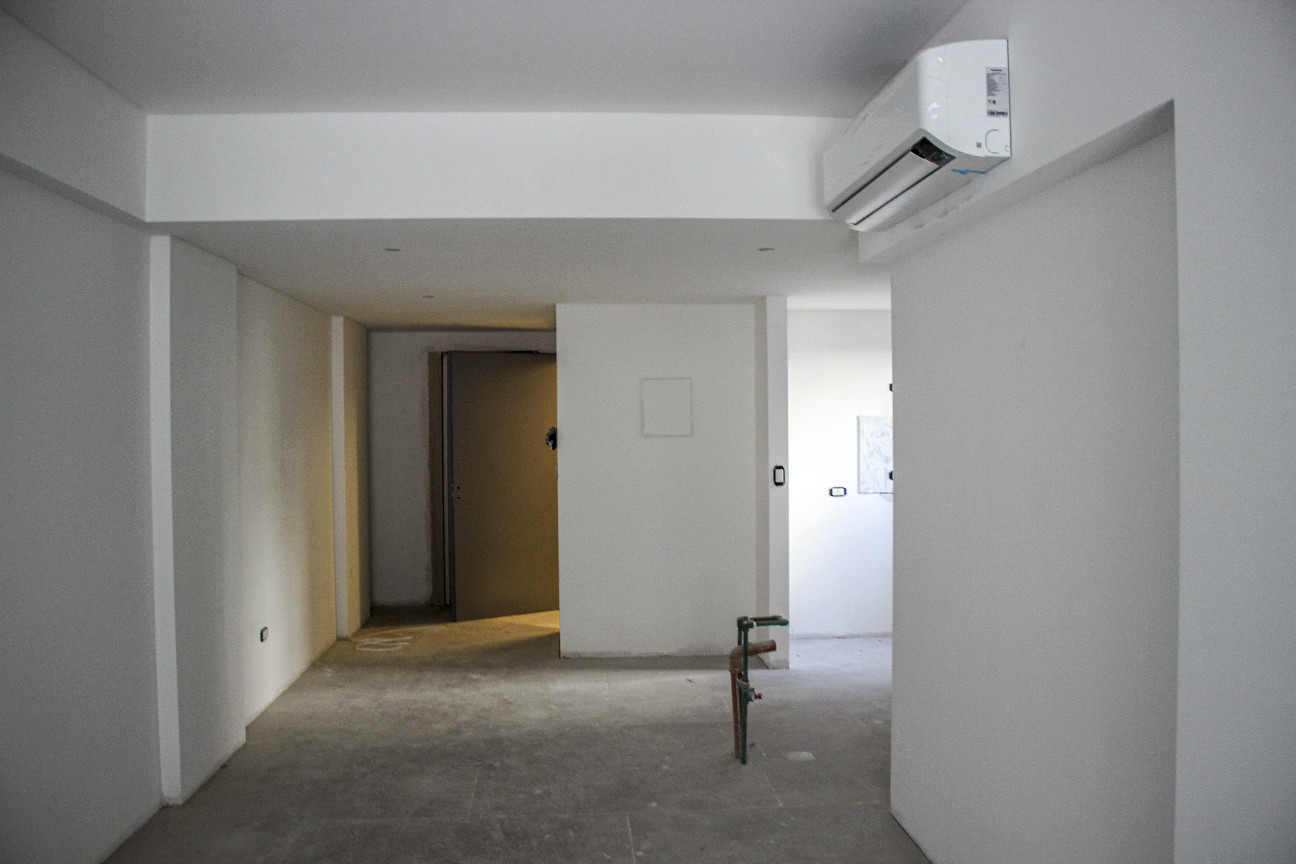

Ya se ejecutó del 1º al 12º inclusive. Ya se realizó la presurización de escalera. Actualmente ya están todos los aires instalados y estamos haciendo las pruebas de funcionamiento de cada aire.

  • 100% cerrado y firmado con Constructora Don Bosco por los trabajos de estructura, albañilería y terminaciones.

  • 100% cerrado y firmado con Instalaciones 2000 por la ejecución de las instalaciones sanitarias y contra incendios.

  • 100% cerrado y firmado con Electricca para la realización de todas las instalaciones de la obra.

  • 100% cerrado y firmado con Clase A por las carpinterías y barandas del emprendimiento.

  • 100% cerrado y firmado con la empresa Dangelica por los ascensores de la obra.

  • 100% cerrado acopio de materiales para instalaciones sanitarias.

  • Compradas puertas sectores comunes y accesos a departamentos.

  • Compradas herrerías de cámara transformadora de Edenor.

  • Compramos pisos y revestimientos. Están llegando a obra fines de junio. Empezamos a colocar a principio de julio.

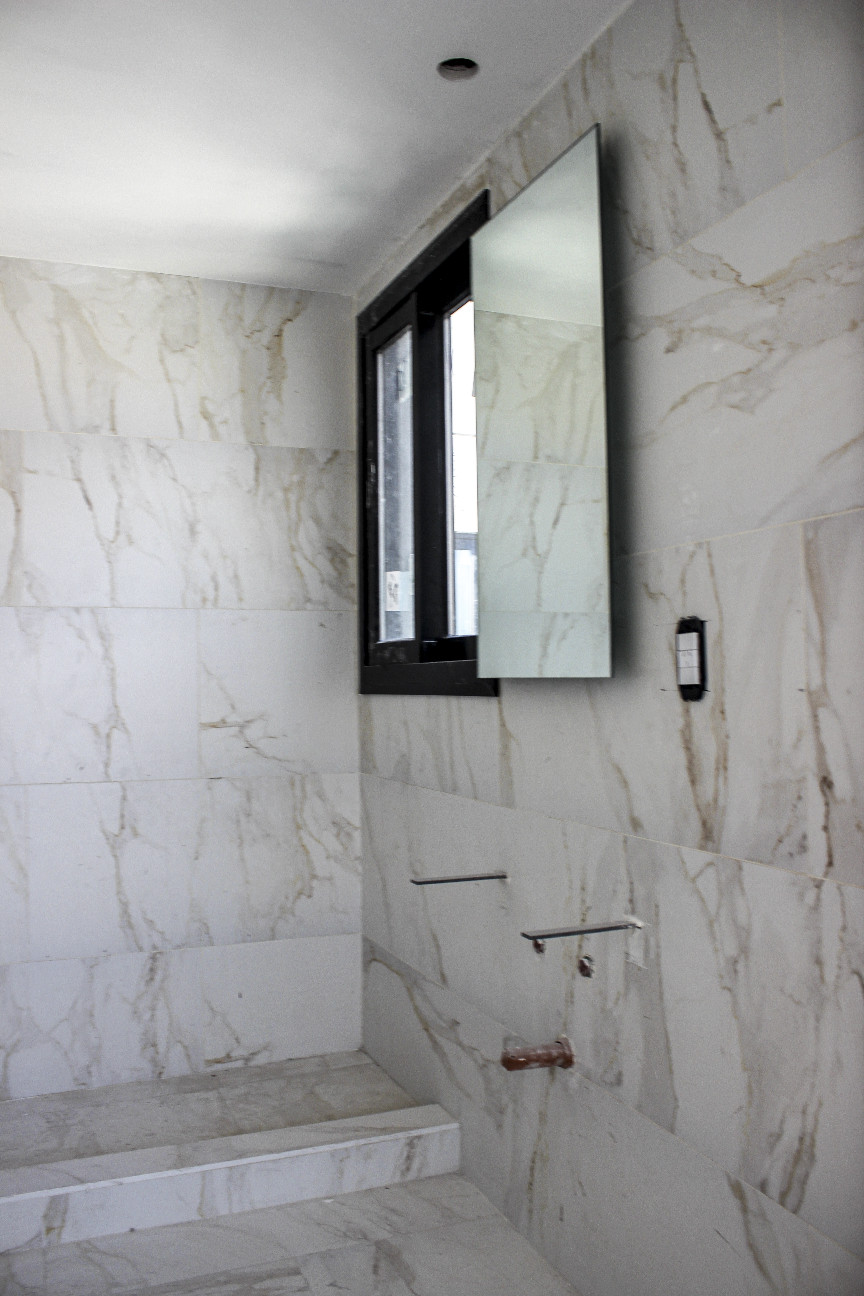

  • Compramos griferías y bañadera. 100% entregadas.

  • Se compraron tanques de bombeo, reserva e incendio. Ya están en obra.

  • Se cerro contrato con empresa de internet/tv.

  • Se compraron las bombas. Ya están en obra.

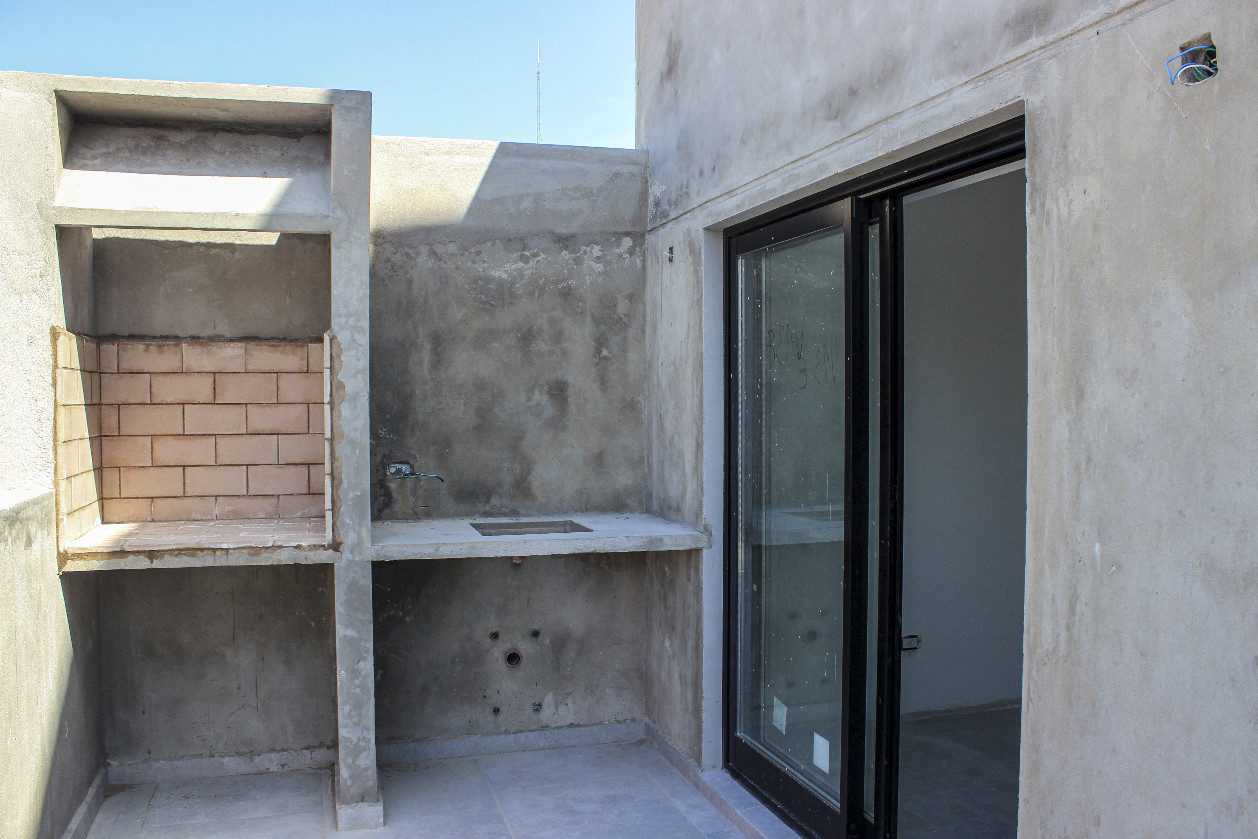

  • Se compraron revestimientos para la terraza.

  • Se contrato al herrero para la realización de escaleras, spiros, parrillas, puertas de montantes, etc.

  • Se contrataron todos los porteros eléctricos.

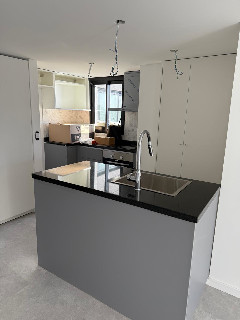

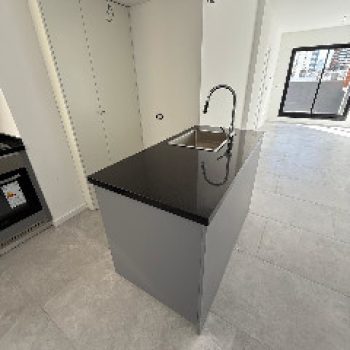

  • Se contrataron los muebles y mesadas de baños y cocinas, y placares.

  • Se compraron los parasoles de la fachada.

  • Se compro el revestimiento para los palieres junto con la señalética.

  • Se compro el portón del garage.

  • Se compraron todas las provisiones del edificio como inodoros, bidet, griferías, termotanques, accesorios de baños, etc.

  • Se contrato a la empresa San Isidro quien se encarga de la pintura del edificio.

  • Se compraron y entregaron todas las puertas de los interiores de departamentos.

  • Se compraron las divisiones de balcones, en los próximos 15 días se instalan.

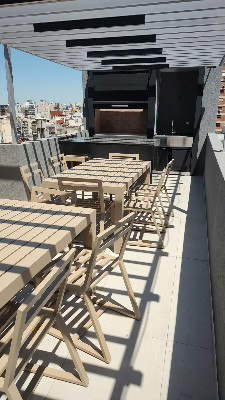

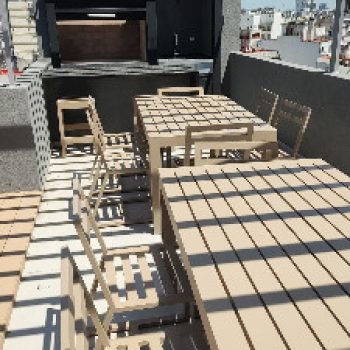

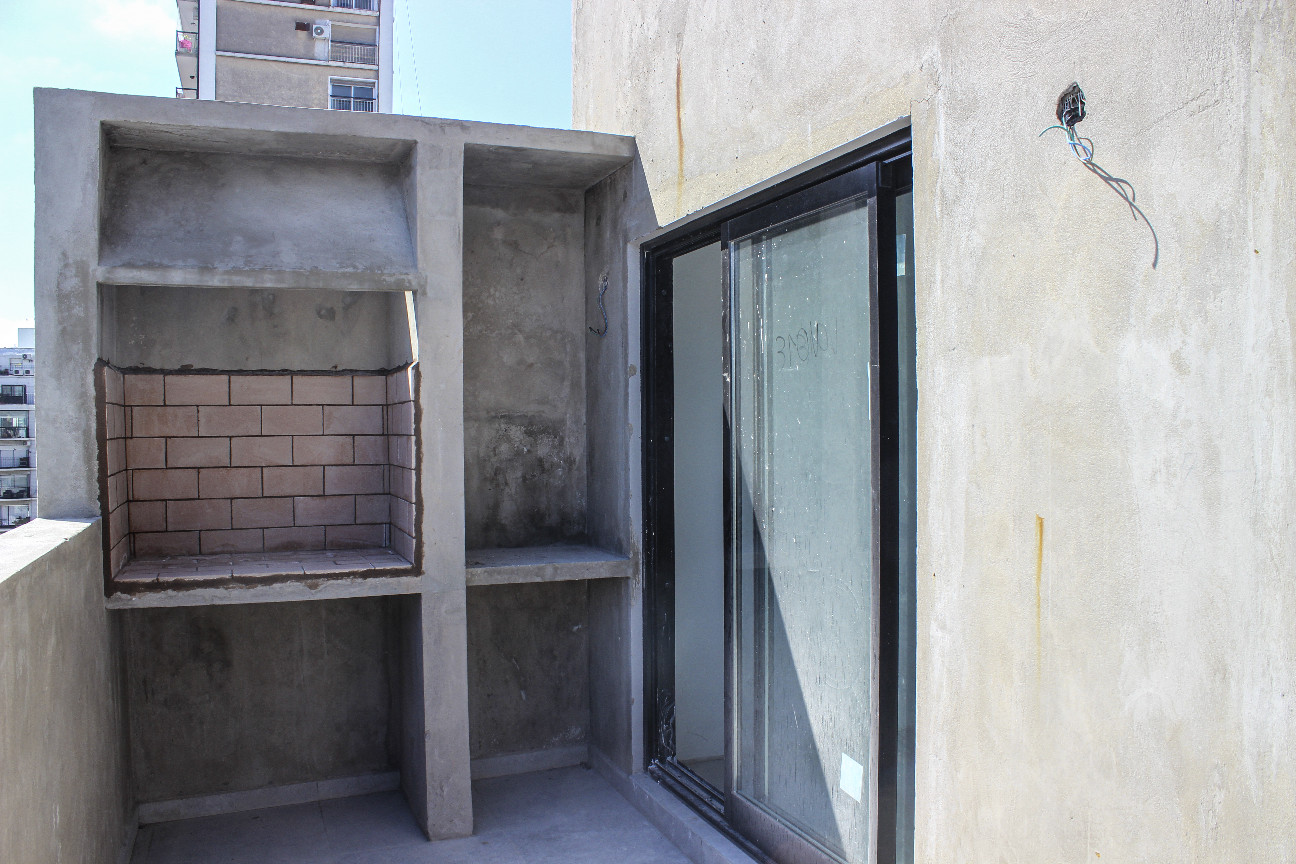

  • Se compraron todos los muebles para el sector de la parrilla y del hall de ingreso.
