Lambaré 851

Avance de obra

Avance general

4%

Fundaciones

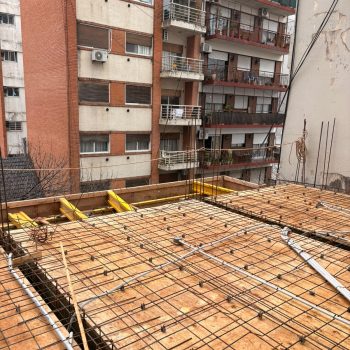

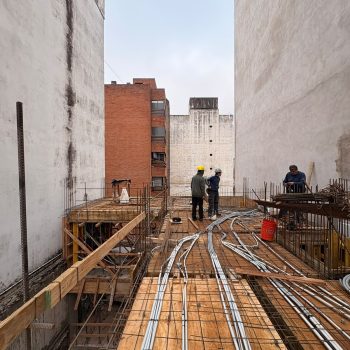

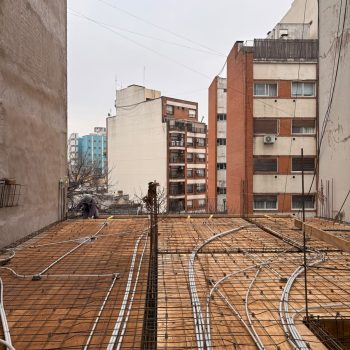

80%

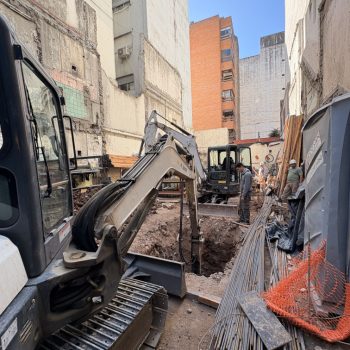

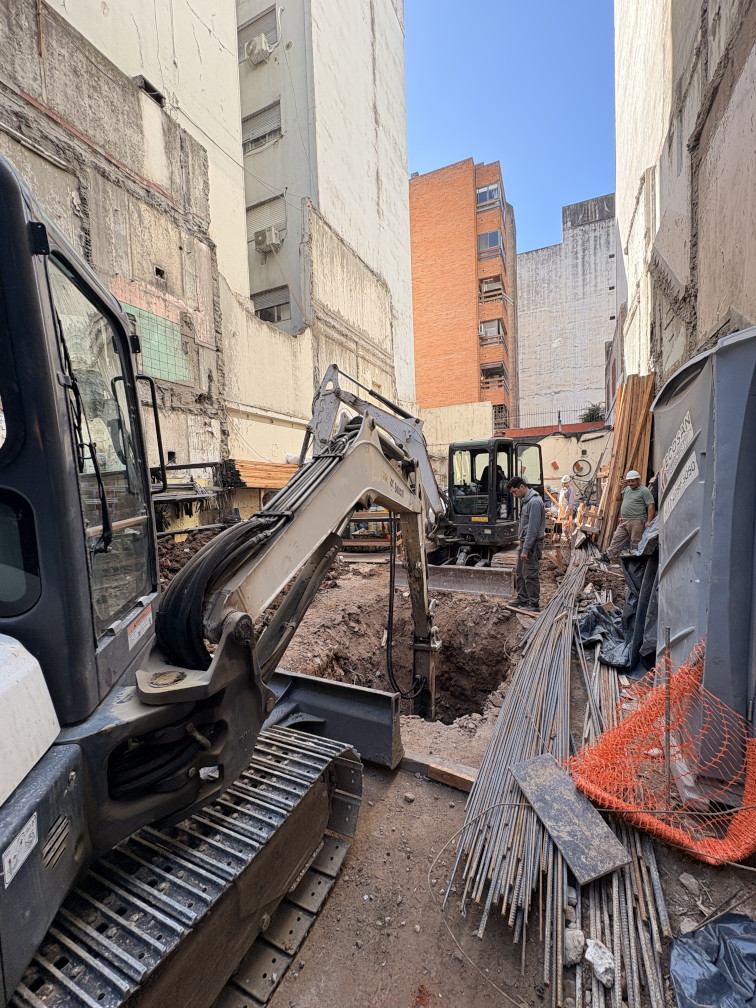

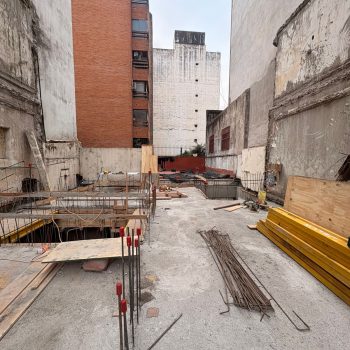

Excavación

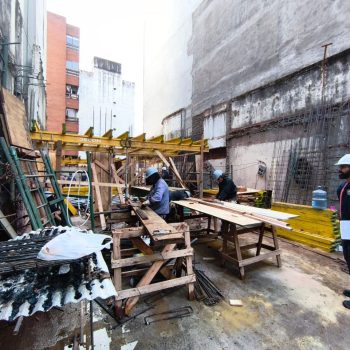

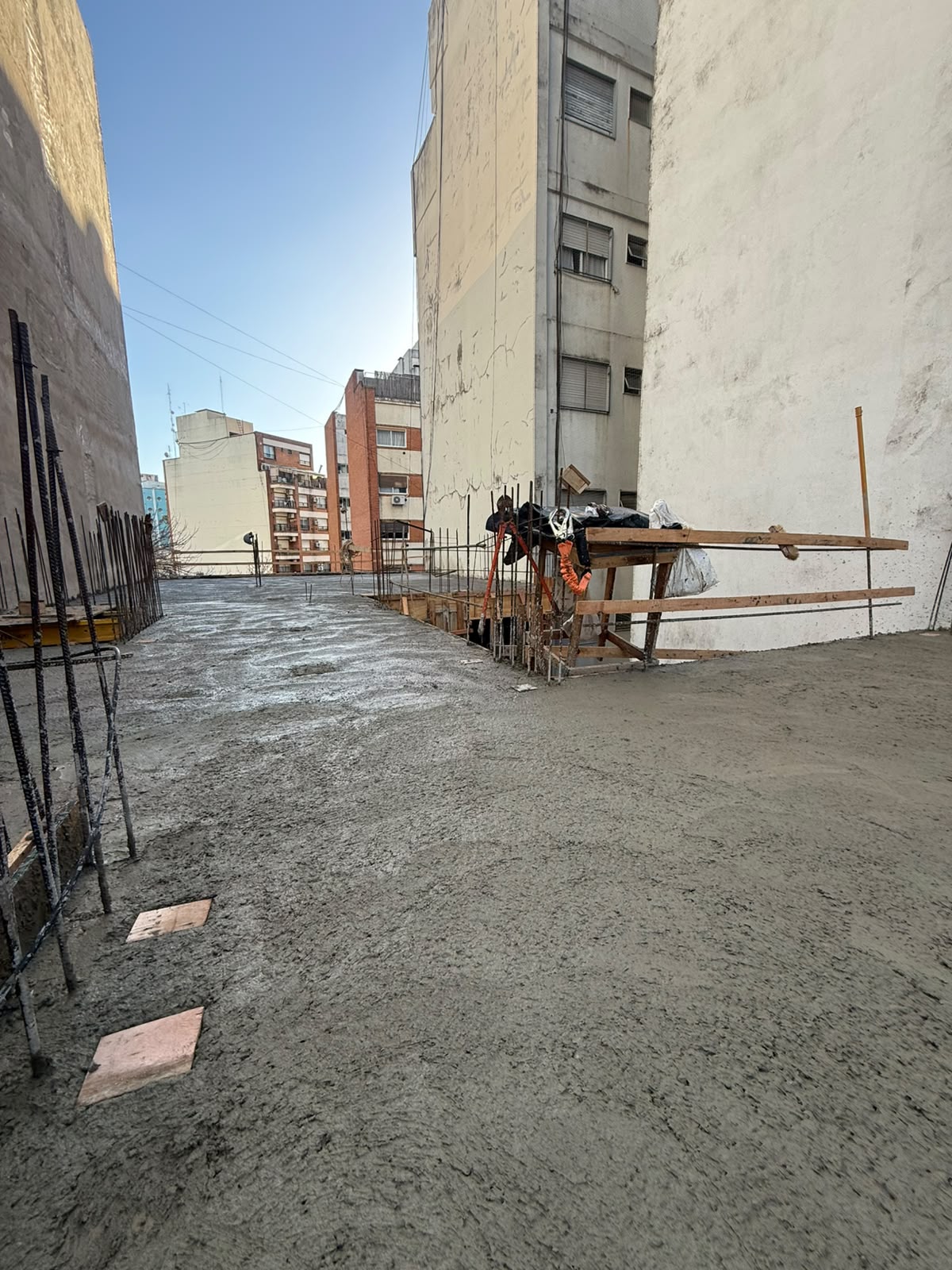

100%

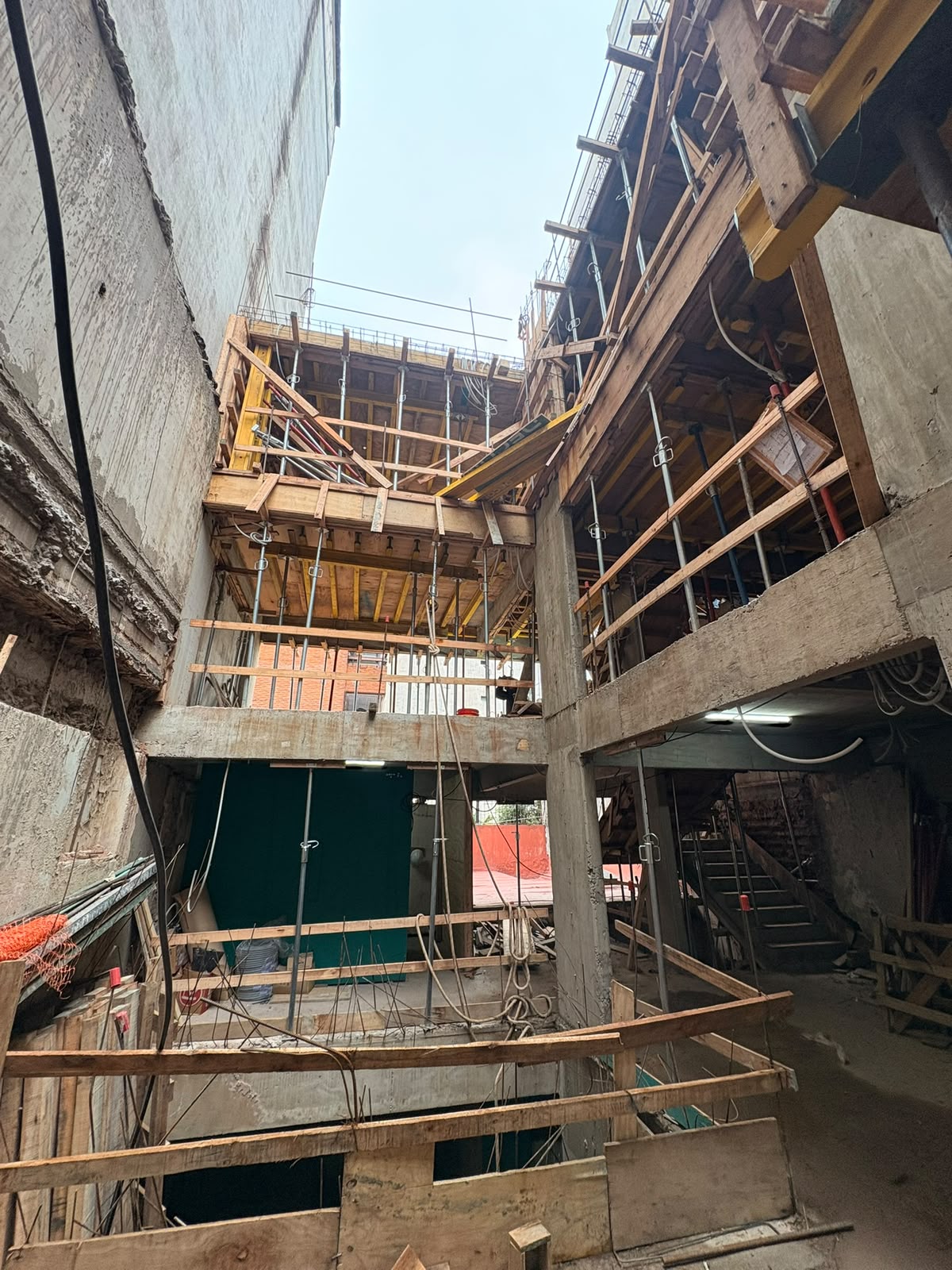

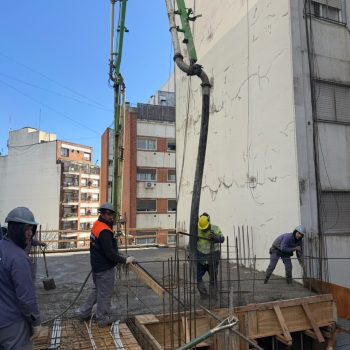

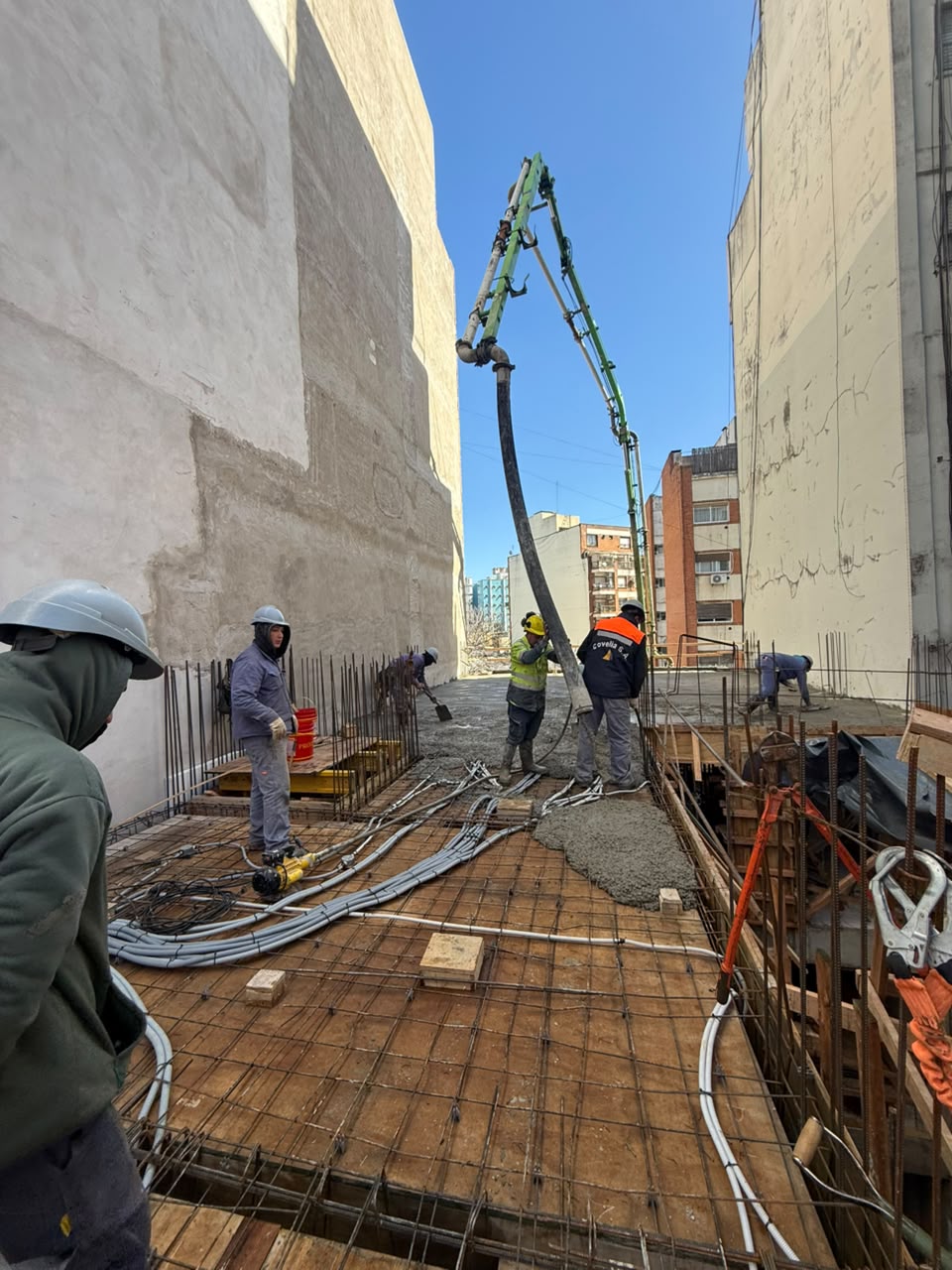

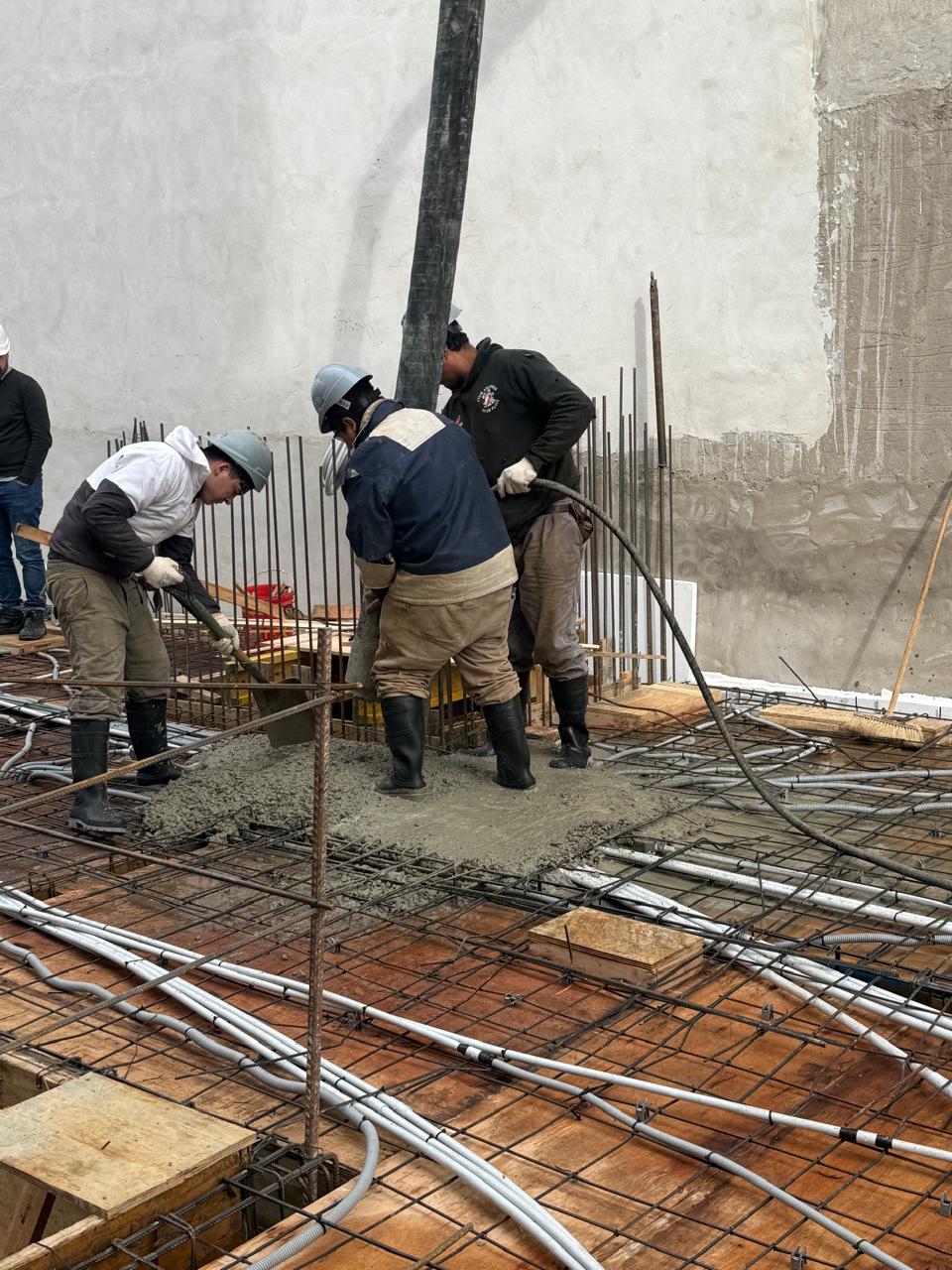

Estructura

Albañilería

Instalaciones

Ascensor

Detalle de avances

Finalizada

Se colocaron porcelanatos en todos los pisos
Se hizo colocación de piso en todos los pasillos
Se colocaron artefactos de iluminación en pasillos, balcones y zonas comunes.
Se colocaron frentes de placard en todo el edificio
Se ejecutó instalación de muebles de cocina en un 95%
Se tomaron medidas para mármoles de mesadas en un 100%
Amenities 98% terminados
Se colocaron muebles, equipos y revestimientos en amenities
Se colocó revestimiento en la totalidad de los pasillos
Se instalaron espejos en todas las unidades

Se solicitó el suministro definitivo a Edesur.

Prueba y recepción de artefactos en un 90%

Prueba y recepción de equipos en un 90%

Finalizado

Finalizado

Finalizado

Finalizado

Finalizado

  • 100% Contrato cerrado con constructora
  • 100% Contrato cerrado de diseño y paisajismo
  • 100% Acopio de sanitarios y sus instalaciones
  • 100% Acopio barandas, parasoles y ventanas
  • 100% Acopio griferías, accesorios, hornos, anafes, campanas y termotanques
  • 100% Acopio de pisos y revestimientos
  • 100% Acopio de carpinterías
  • 100% Cerrado contrato de ascensores
  • 100% contrato impermeabilización de subsuelos
  • 100% cerrado contrato de impermeabilización de canteros y terrazas
  • 100% cerrado contrato de instalación de gas
  • 100% cerrado contrato por instalaciones e impermeabilización de piscina
  • 100% cerrado contrato de herrería total de la obra
  • 100% cerrado contrato de ejecución de riego e iluminación de canteros
  • 100% cerrado contrato de pintura
  • Se compraron las bombas de sistemas de presurización e impulsión
  • 100% cerrado detalles de herrería en pasillos
  • 100% cerrado pintura de fachadas
  • 100% cerrados porteros eléctricos
  • 100% entregados los 3 locales
  • 100% terminado sistema de alarma de incendio y CCTV
  • 100% terminado paisajismo

Detalle de avances

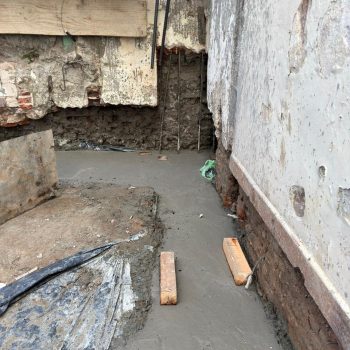

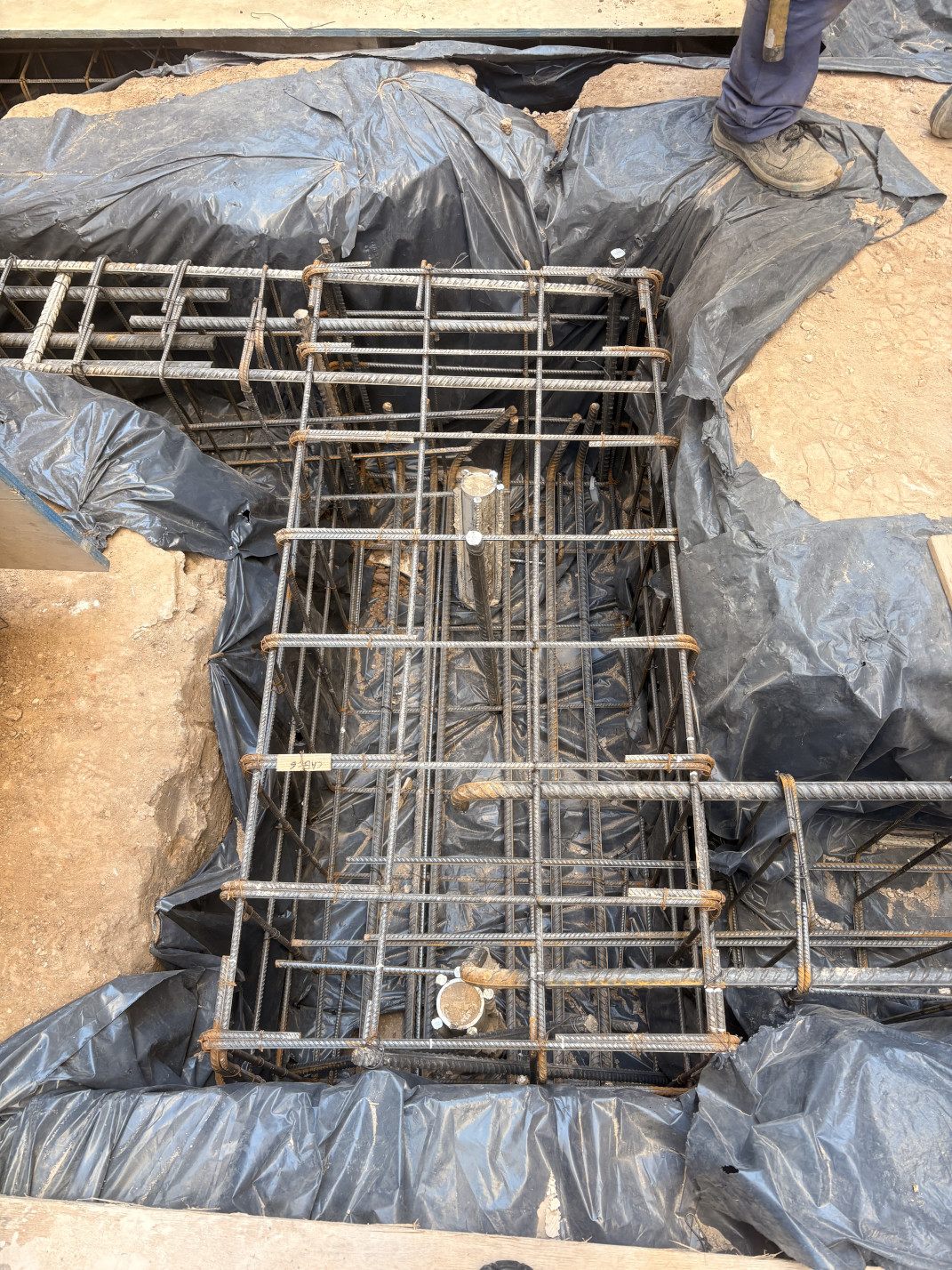

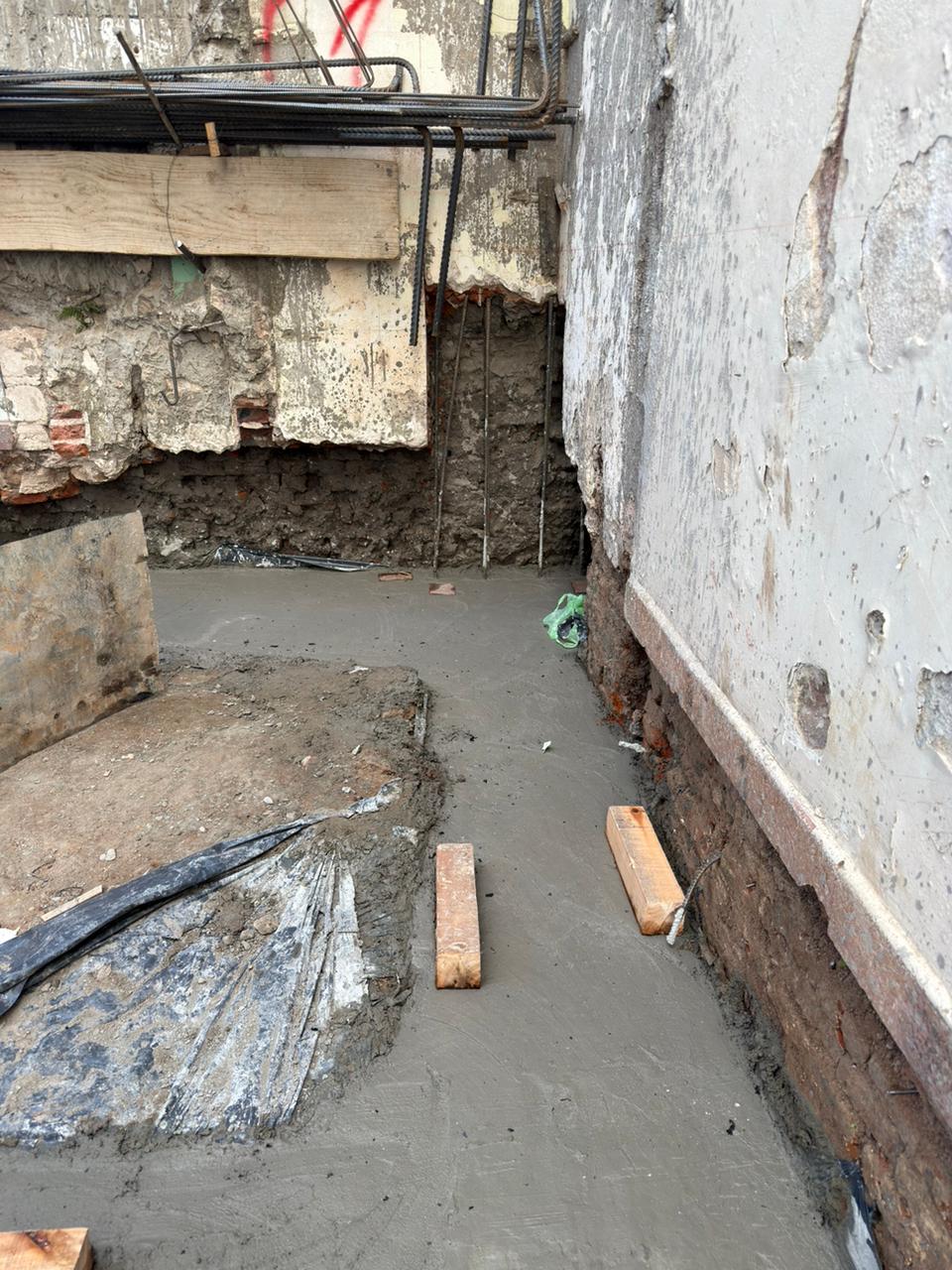

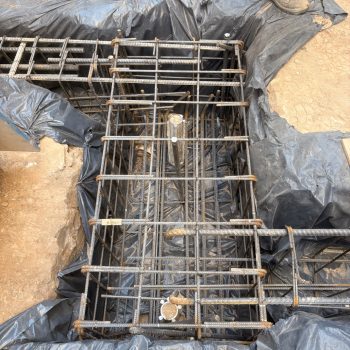

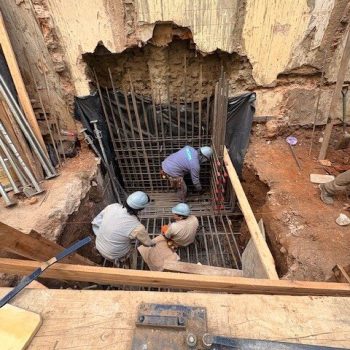

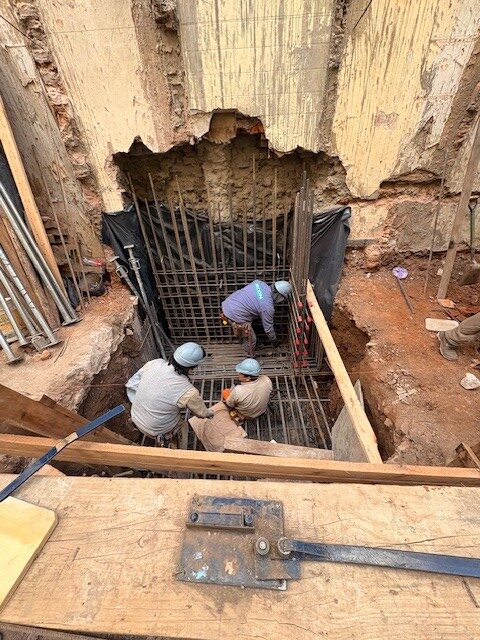

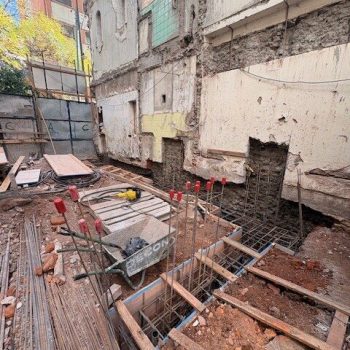

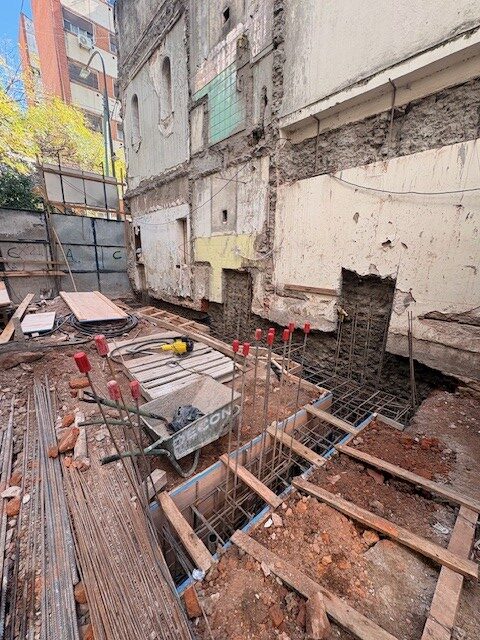

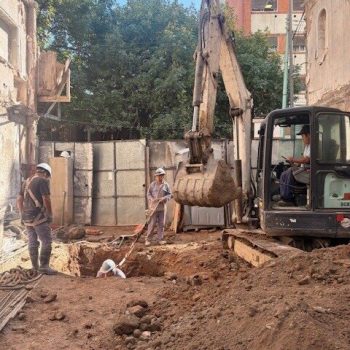

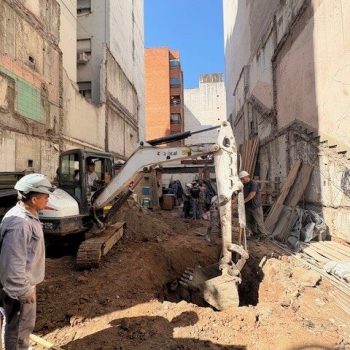

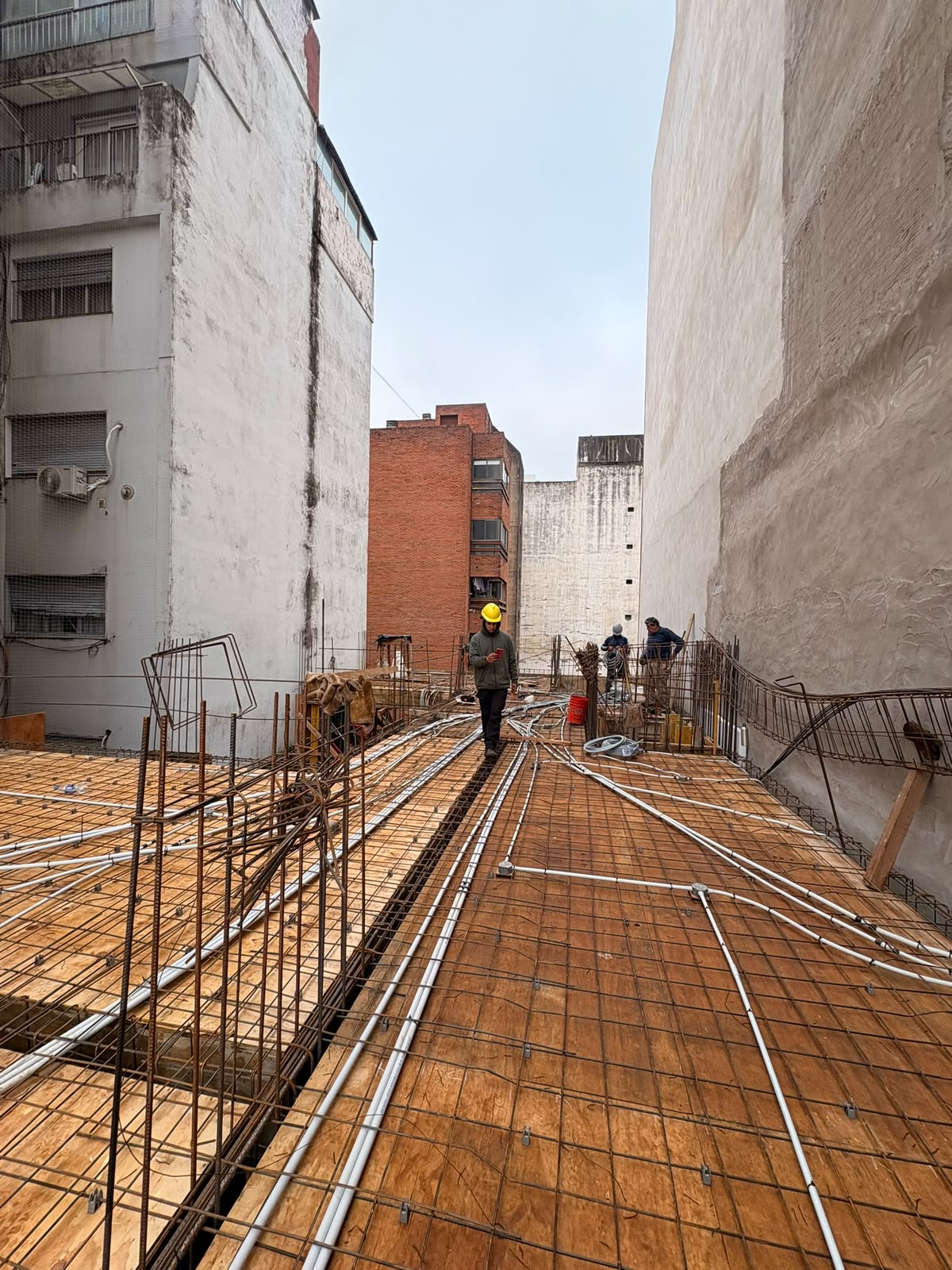

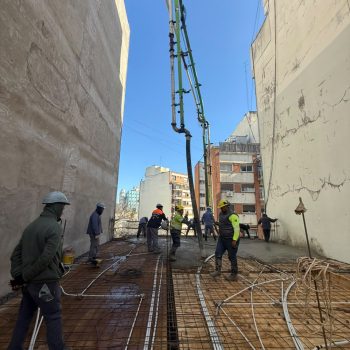

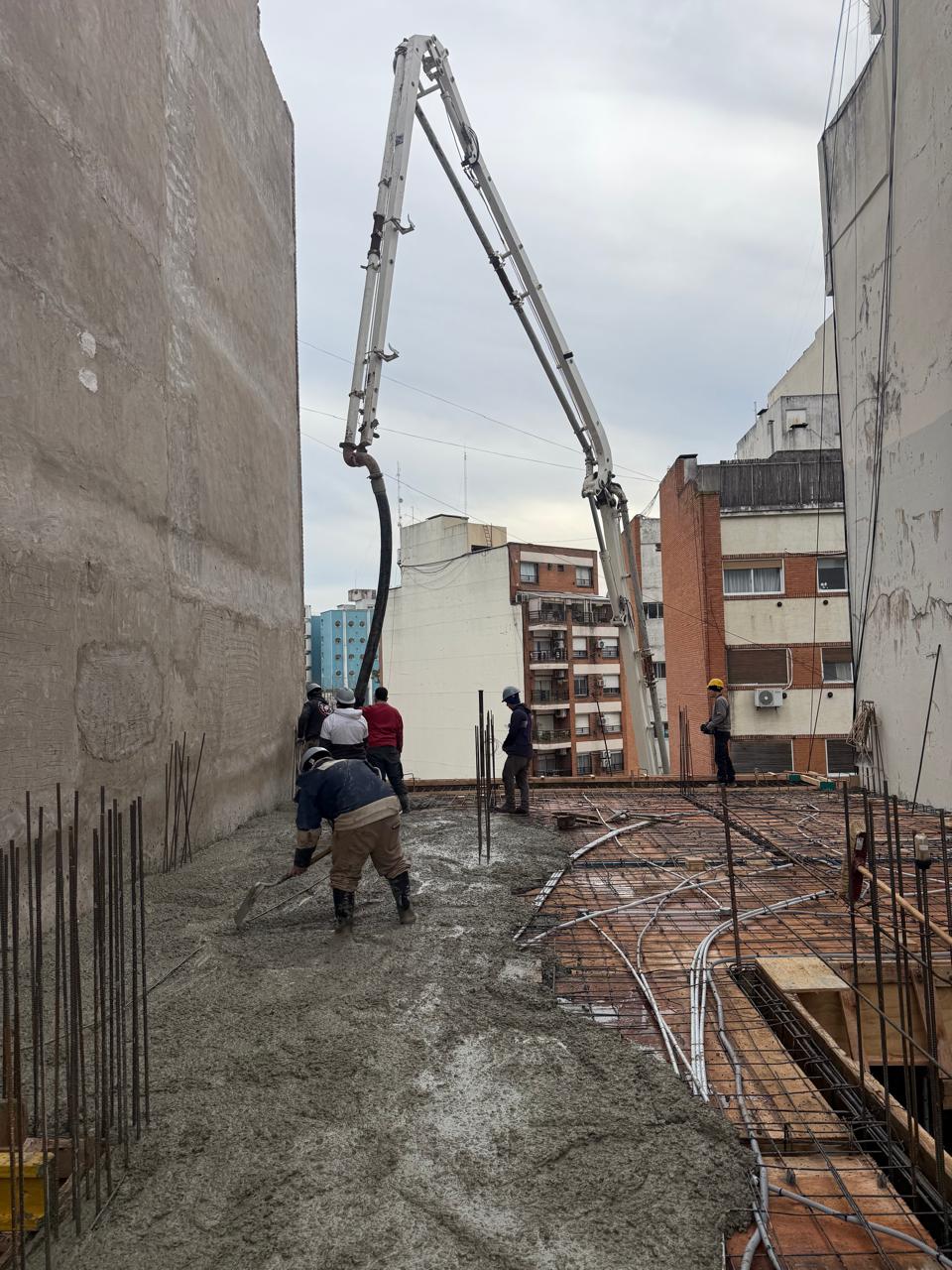

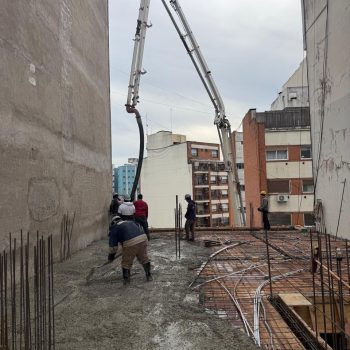

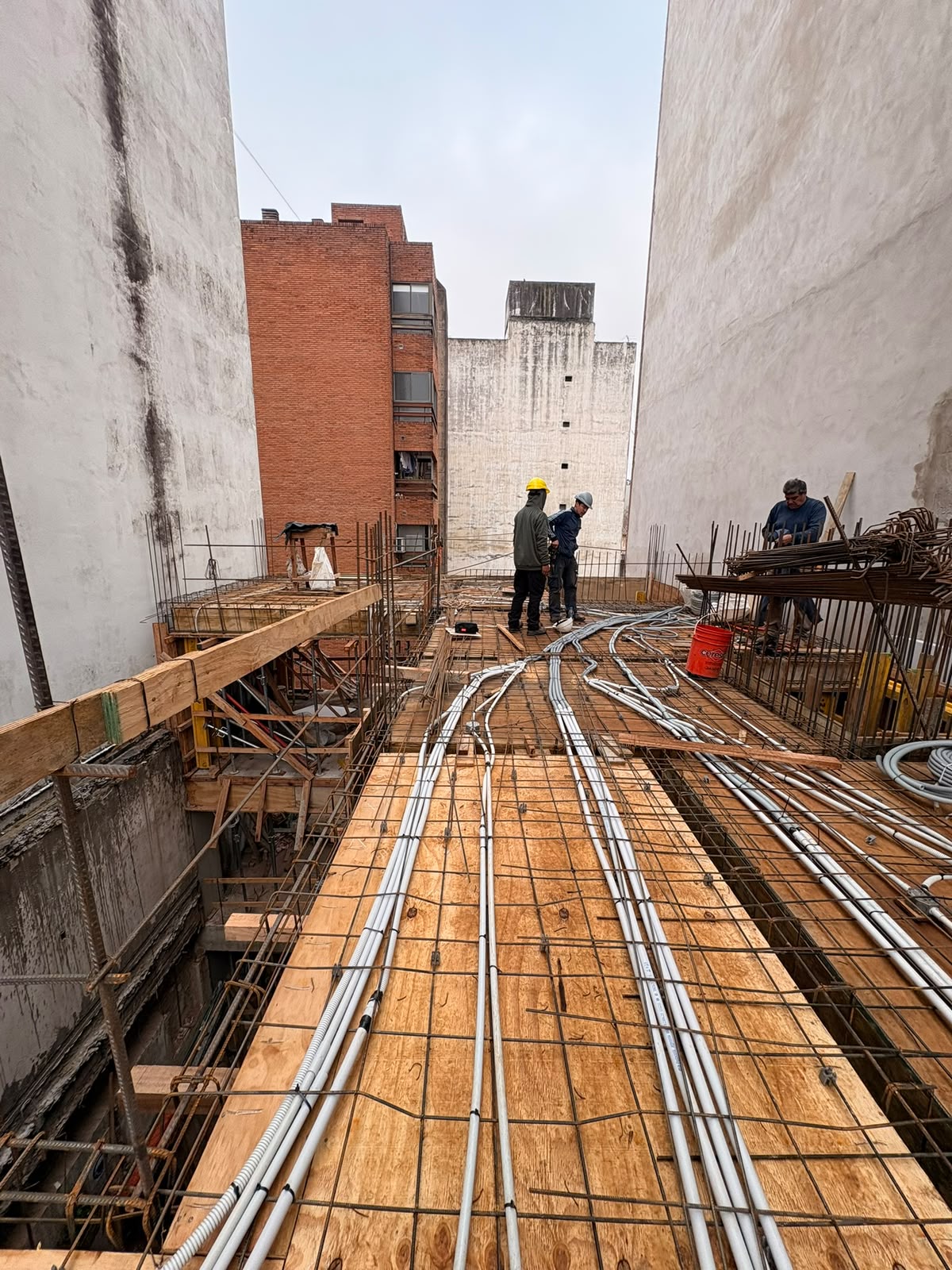

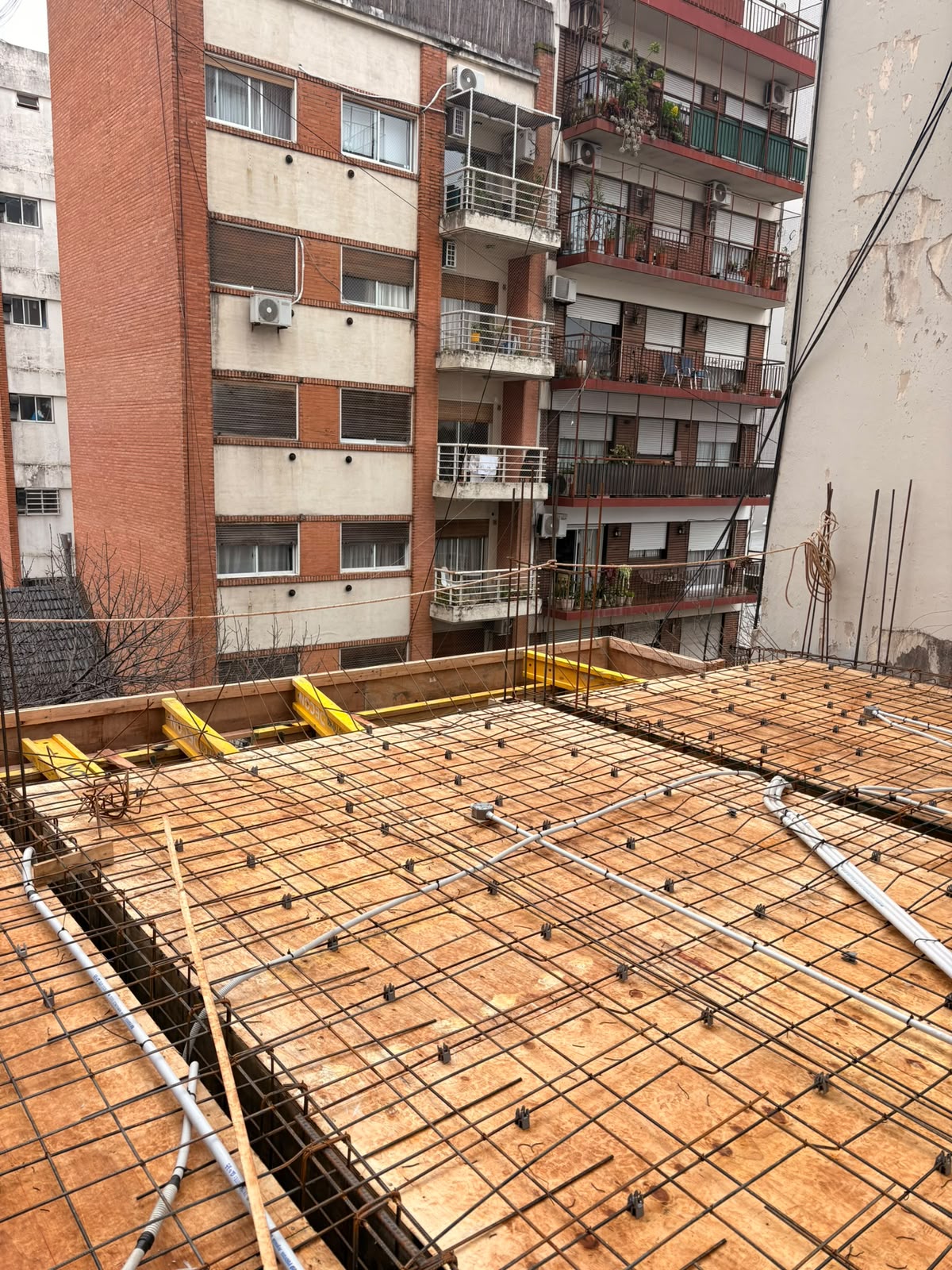

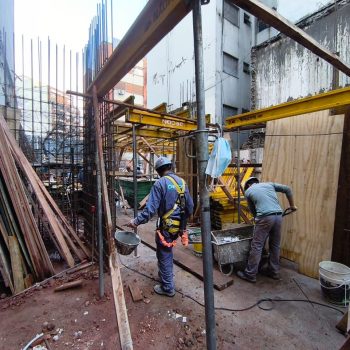

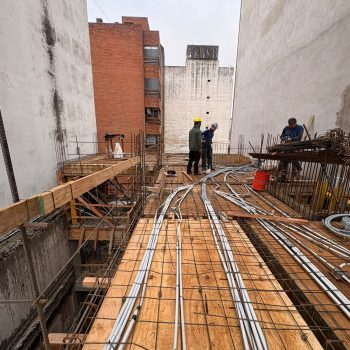

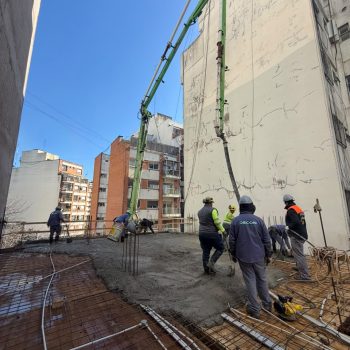

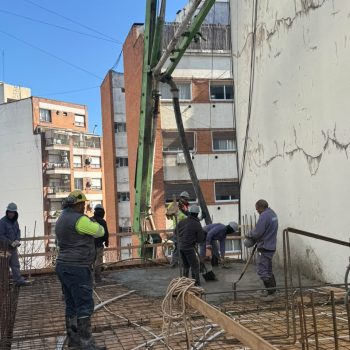

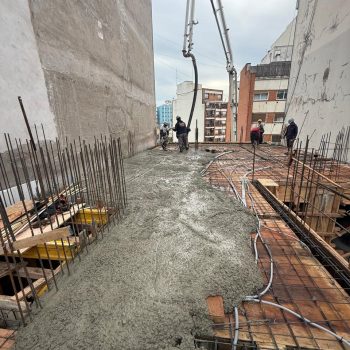

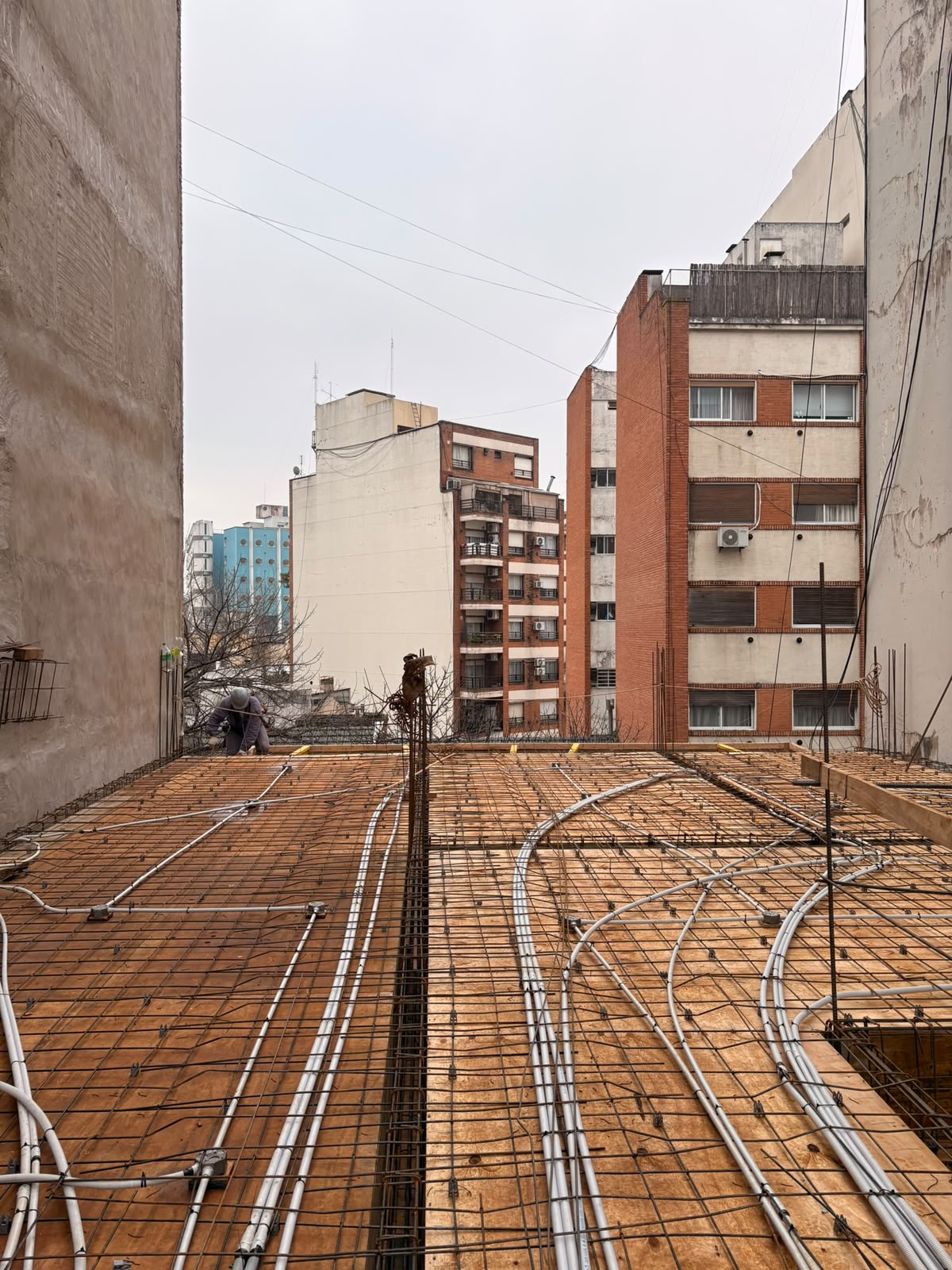

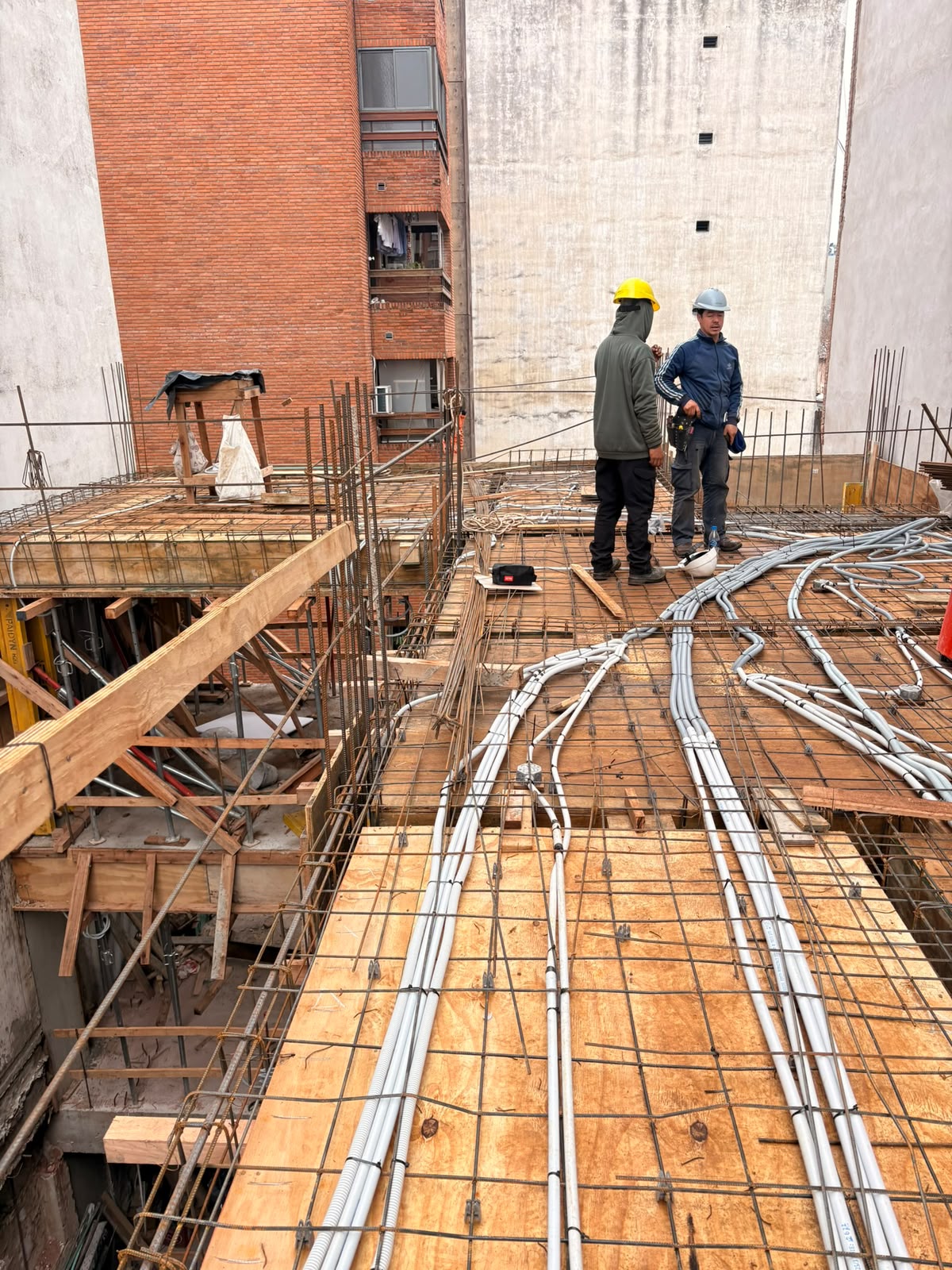

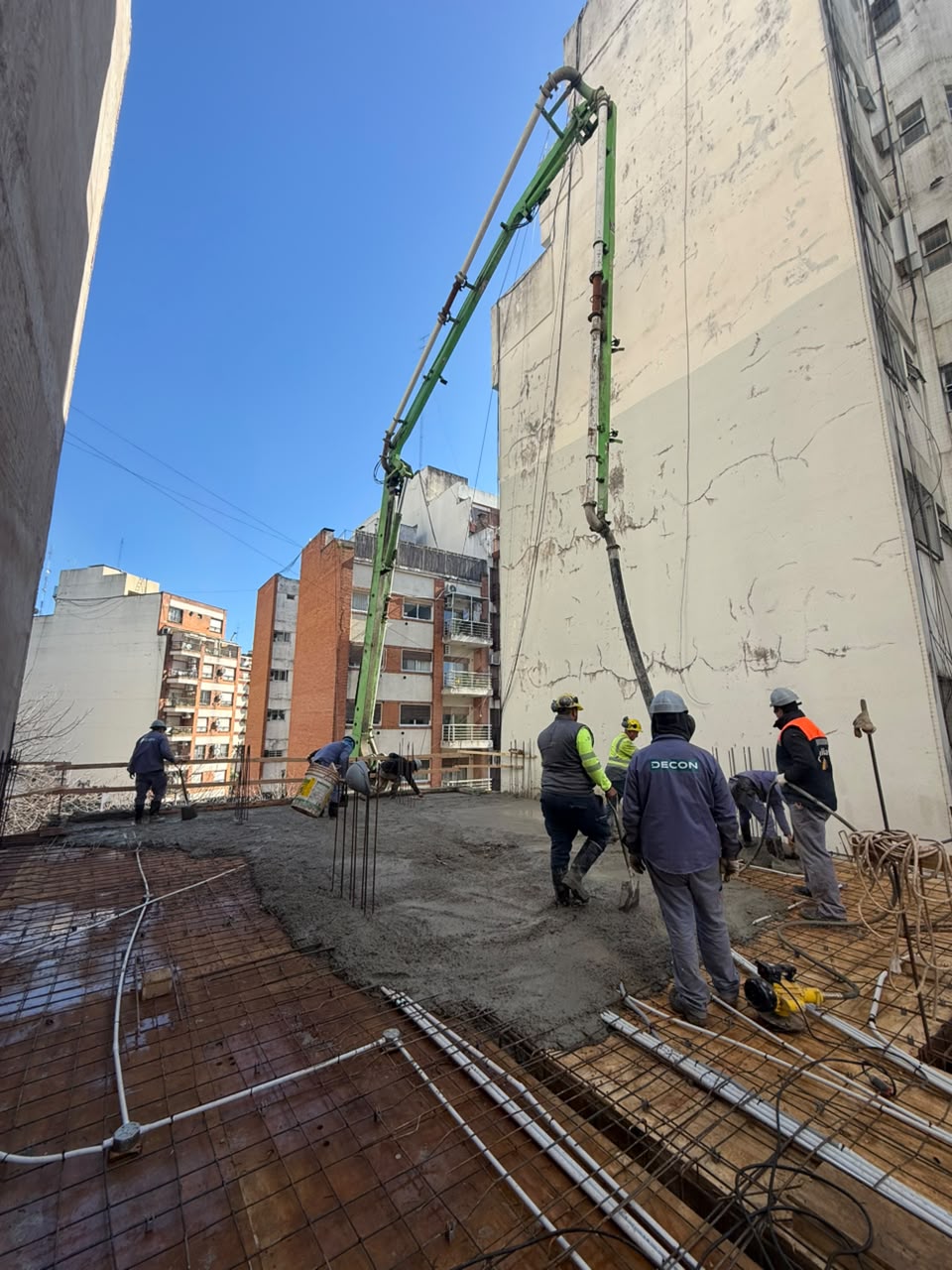

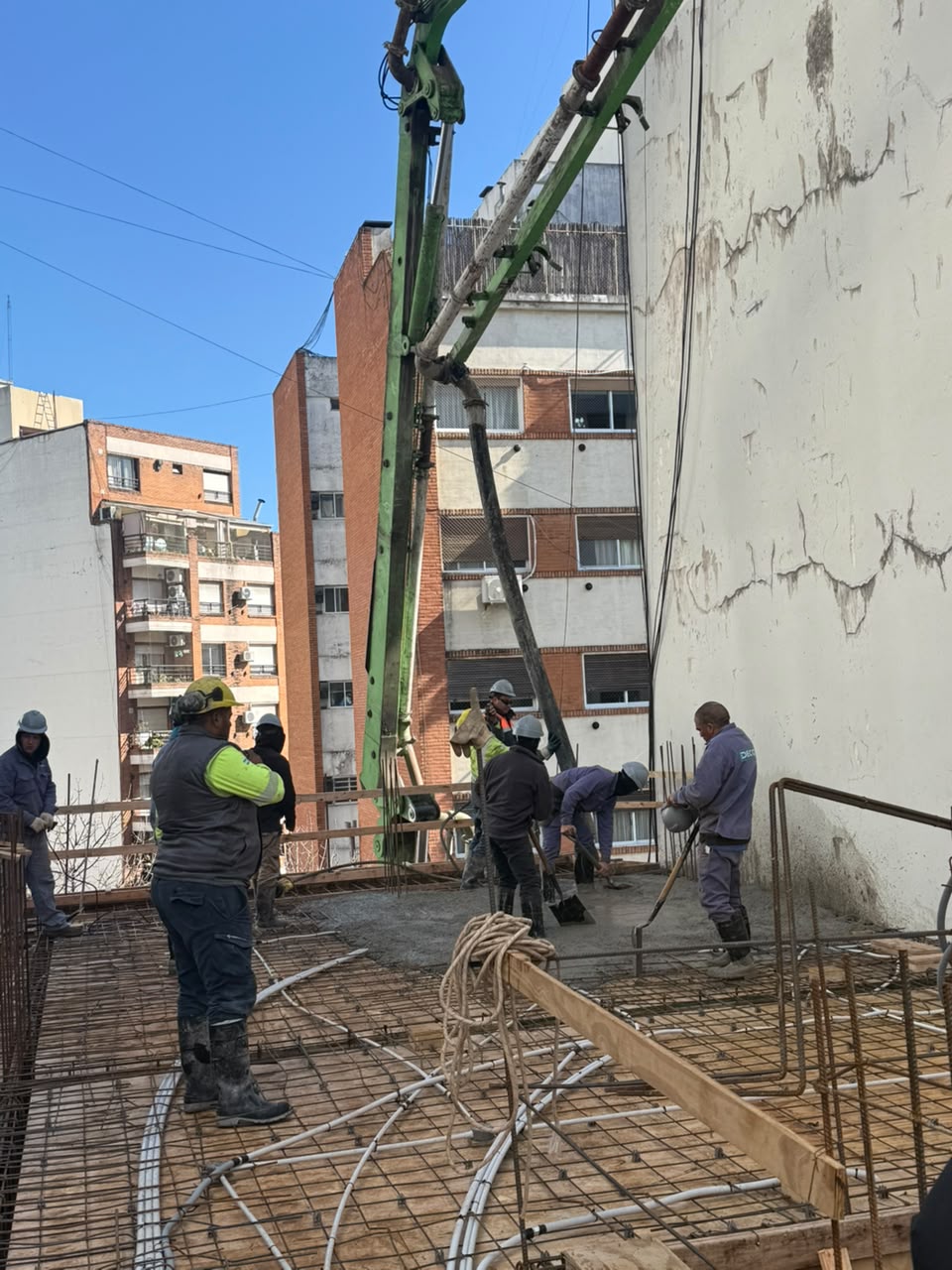

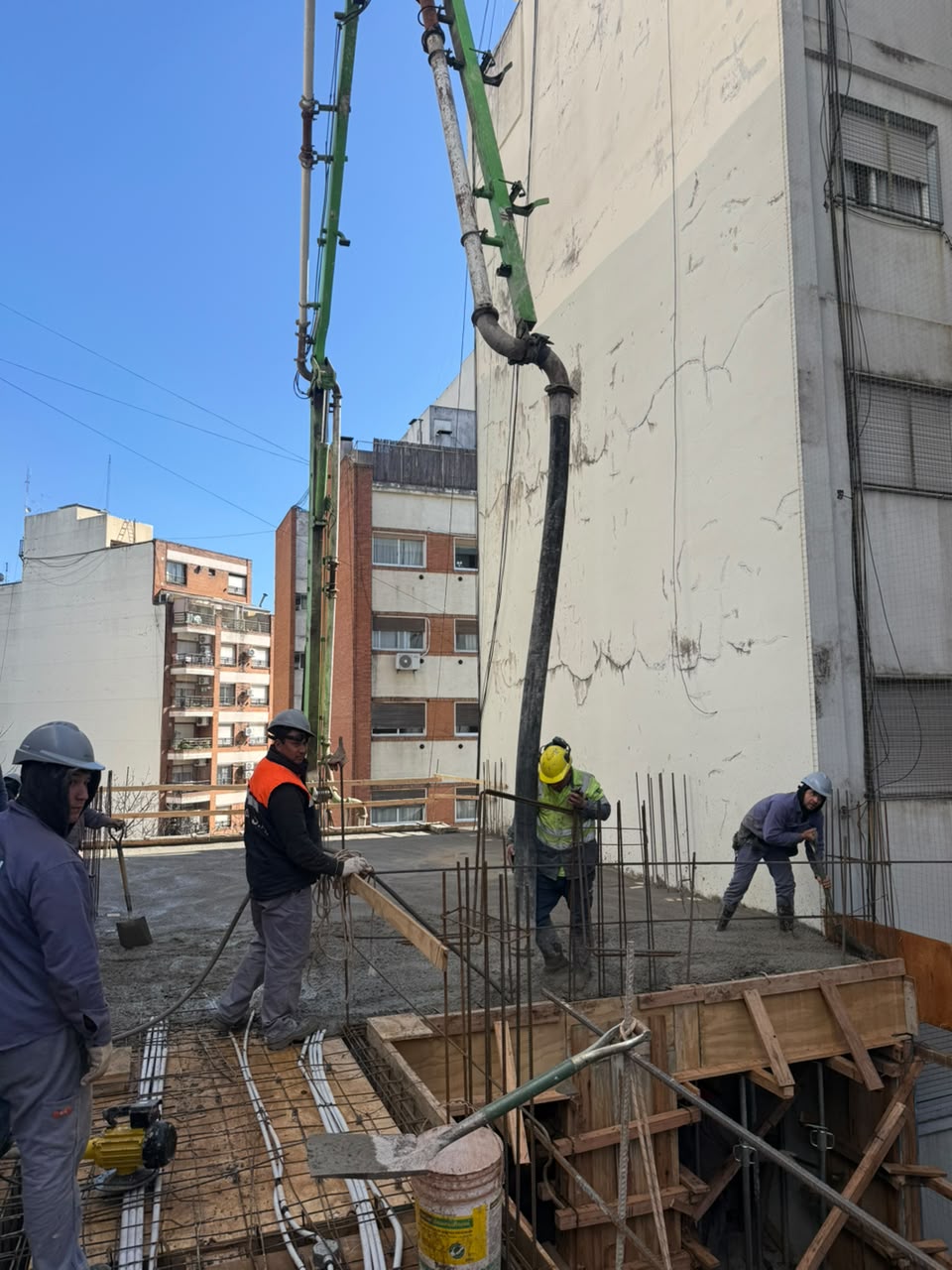

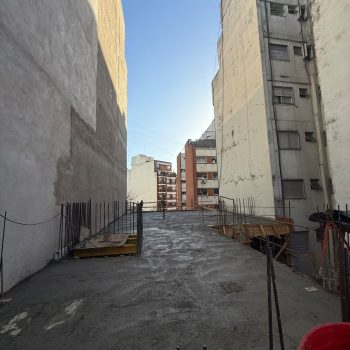

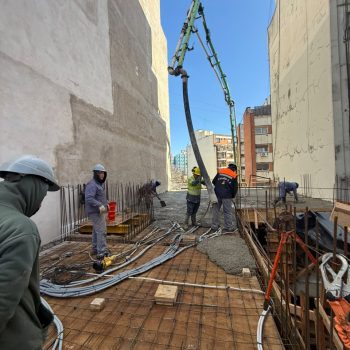

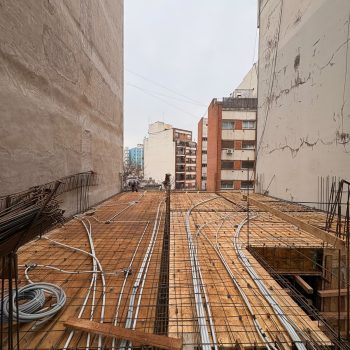

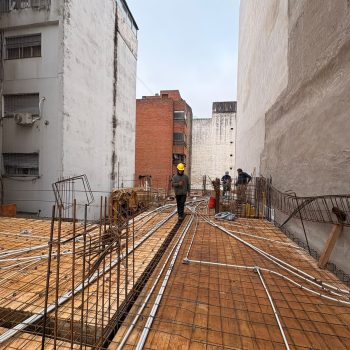

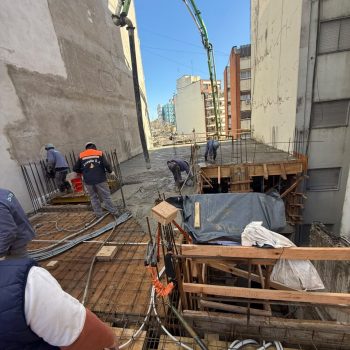

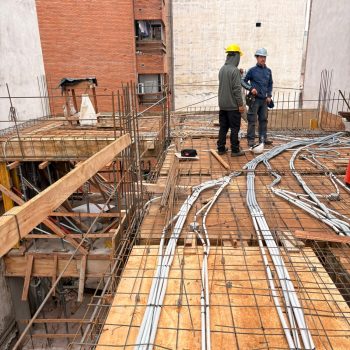

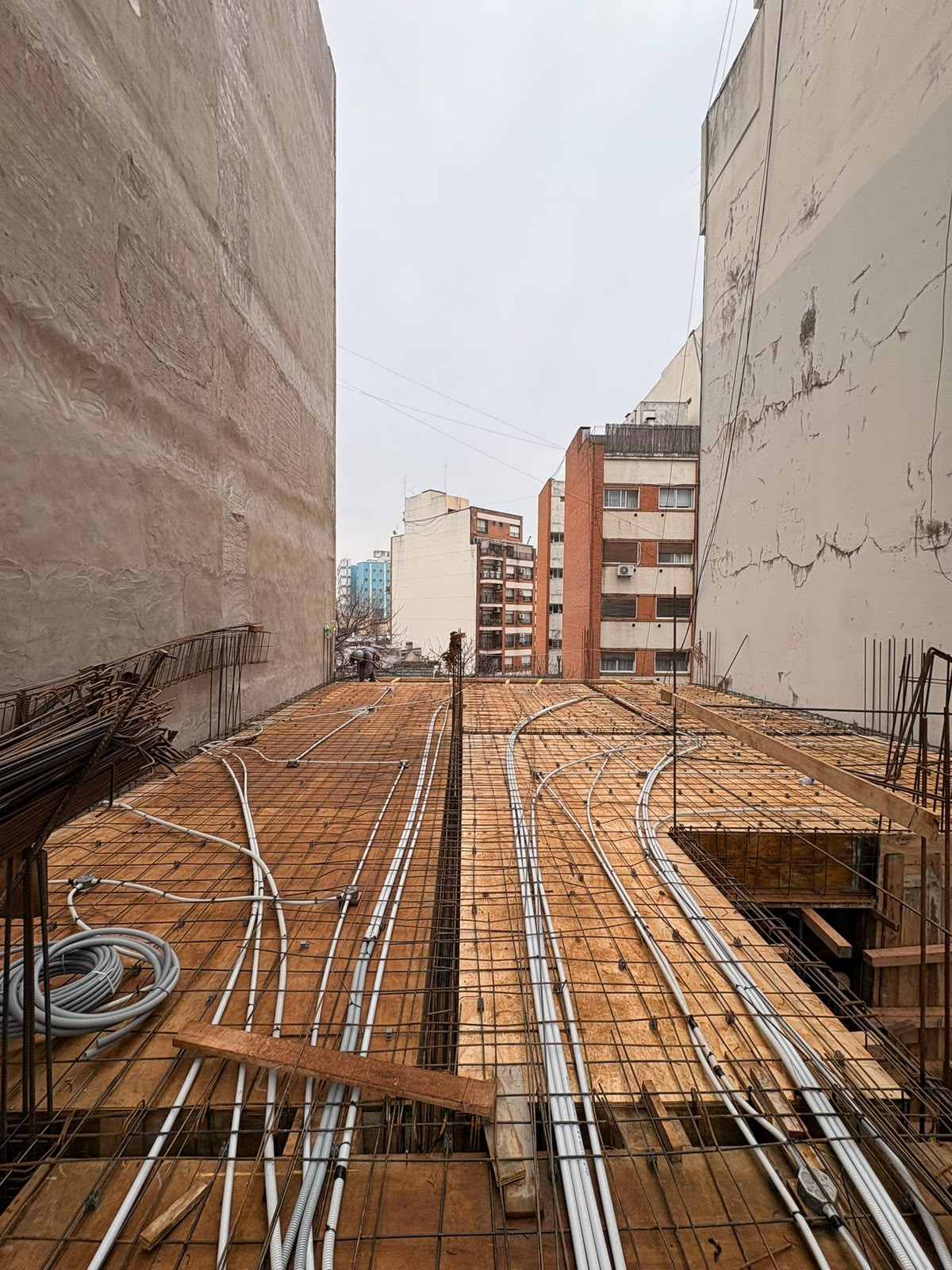

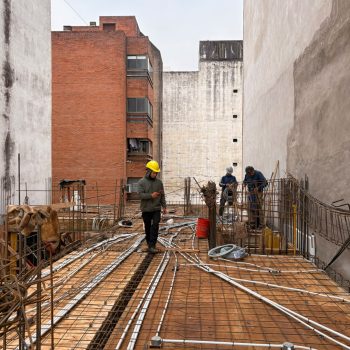

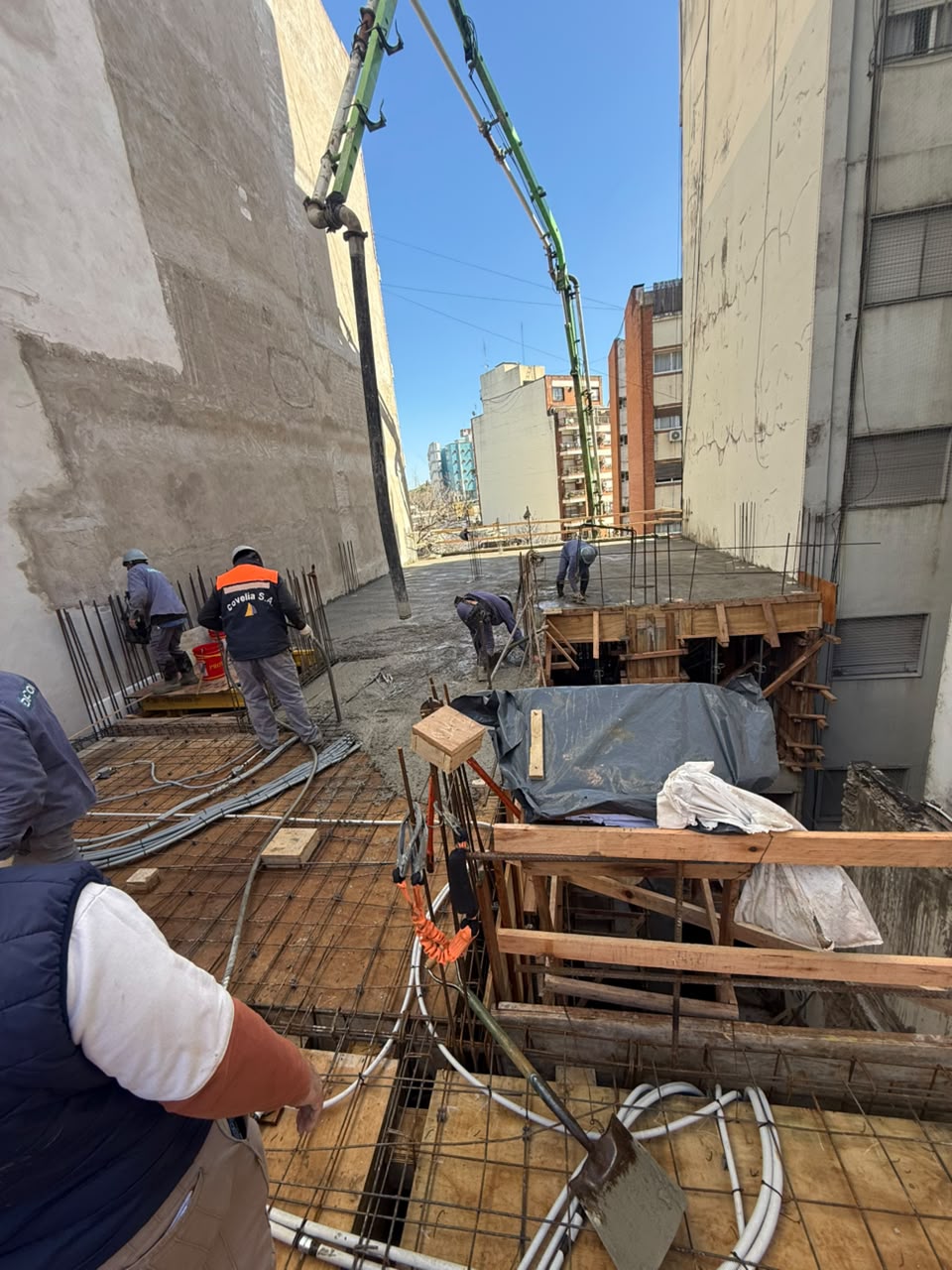

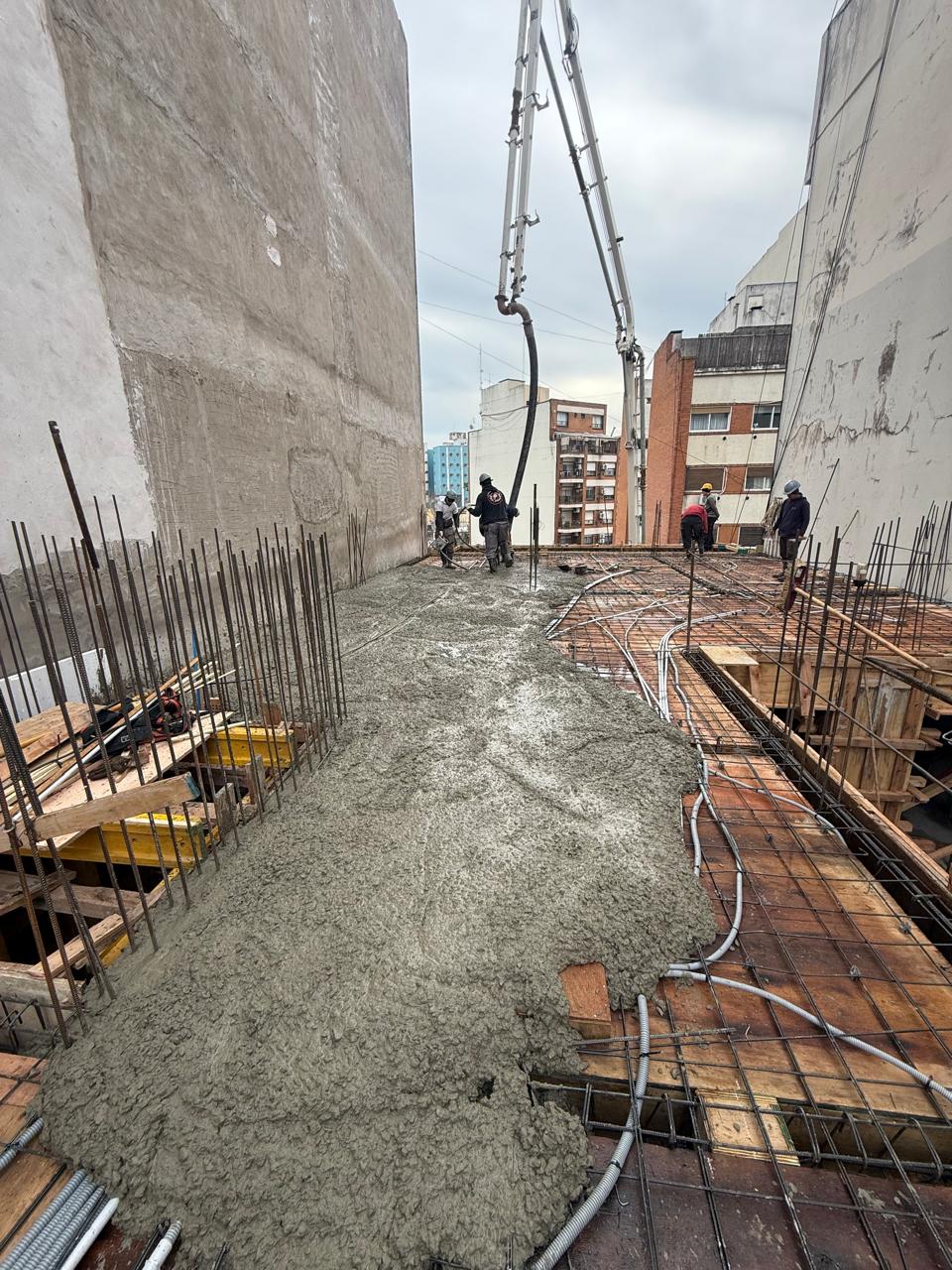

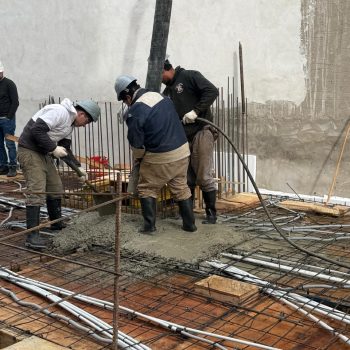

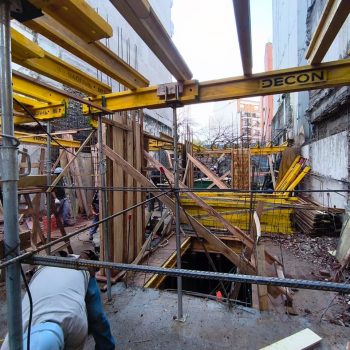

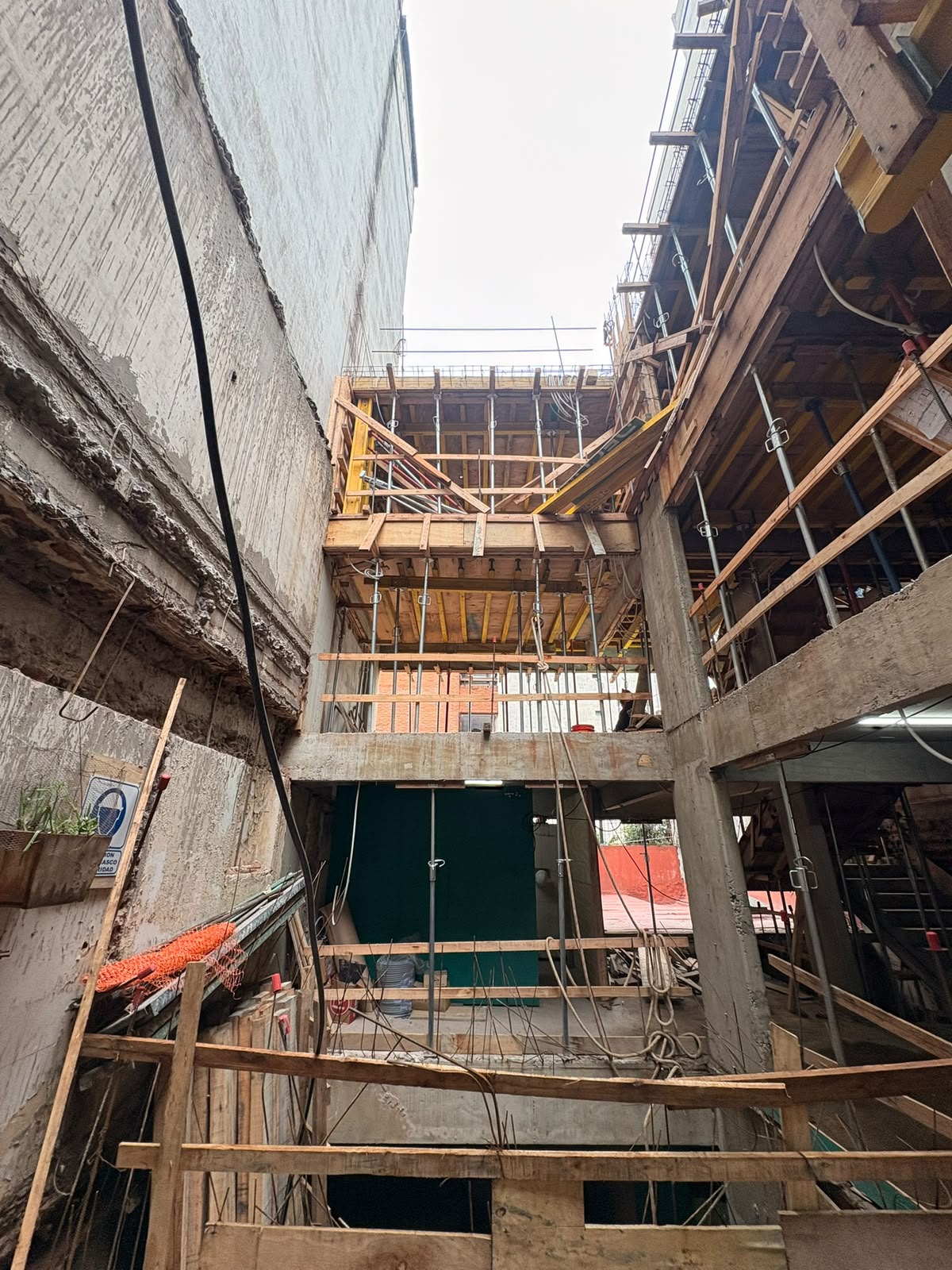

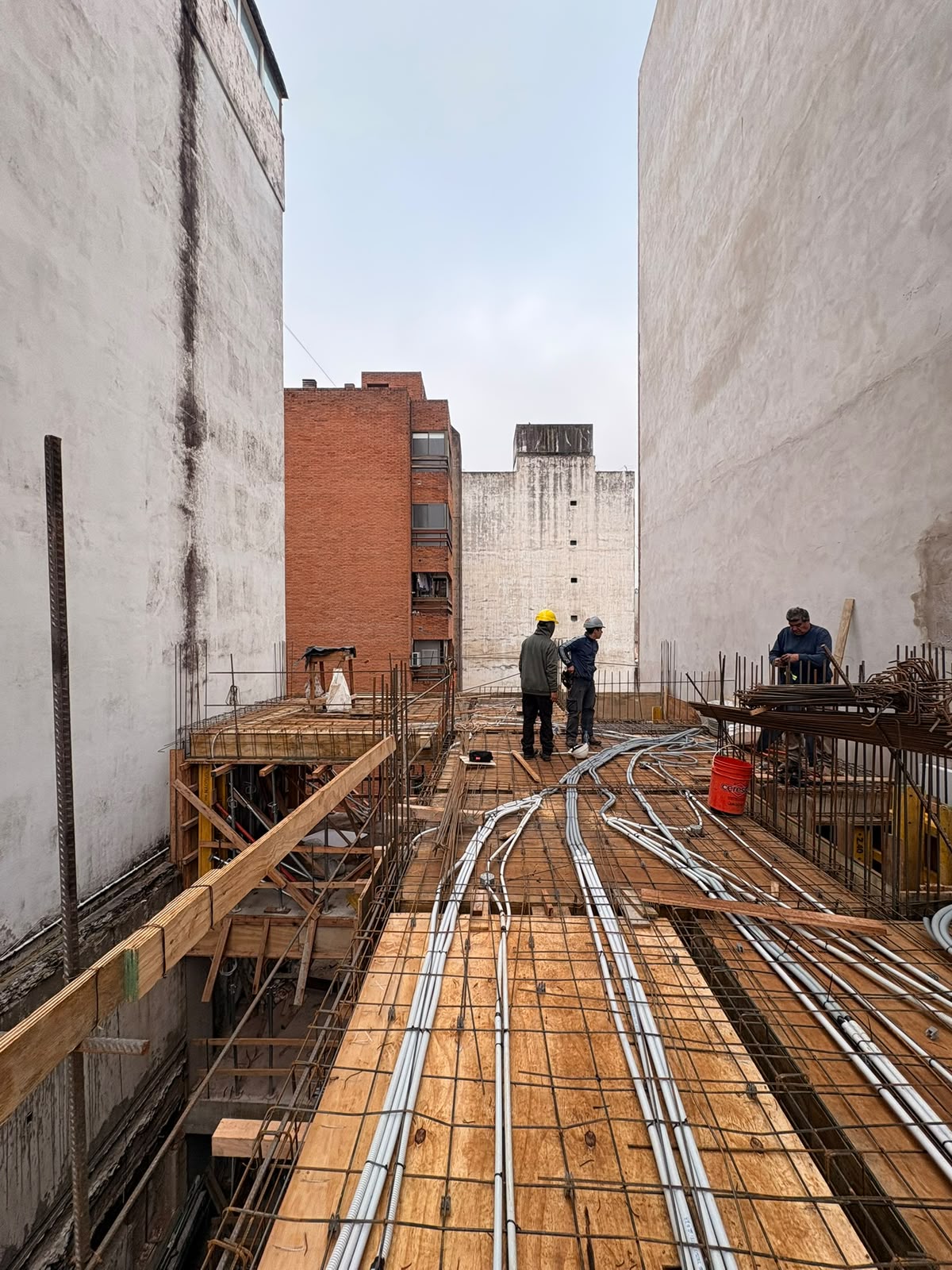

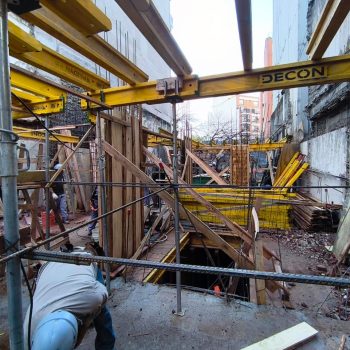

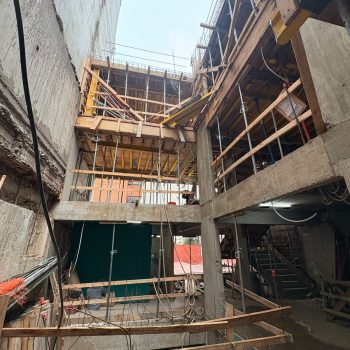

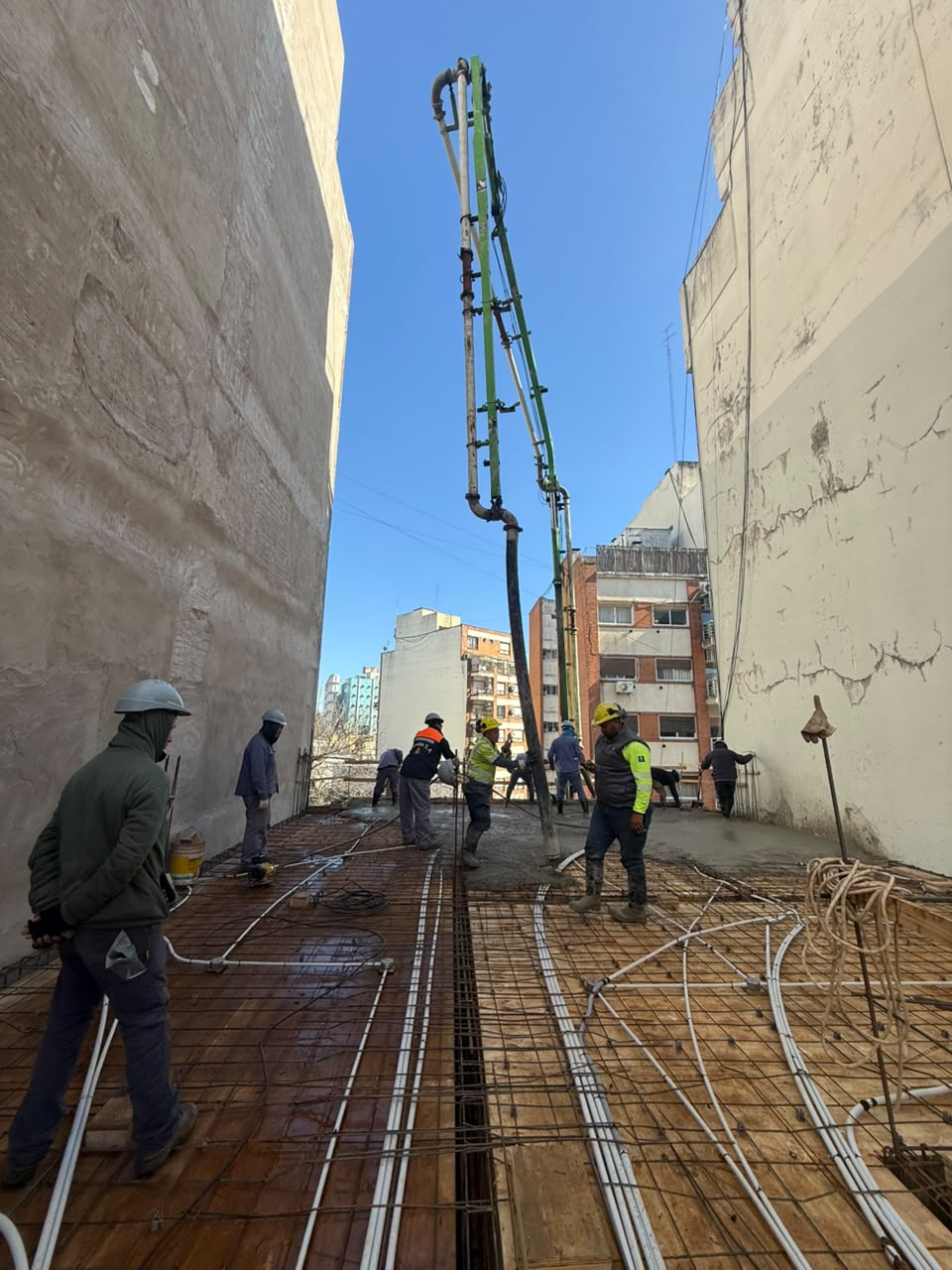

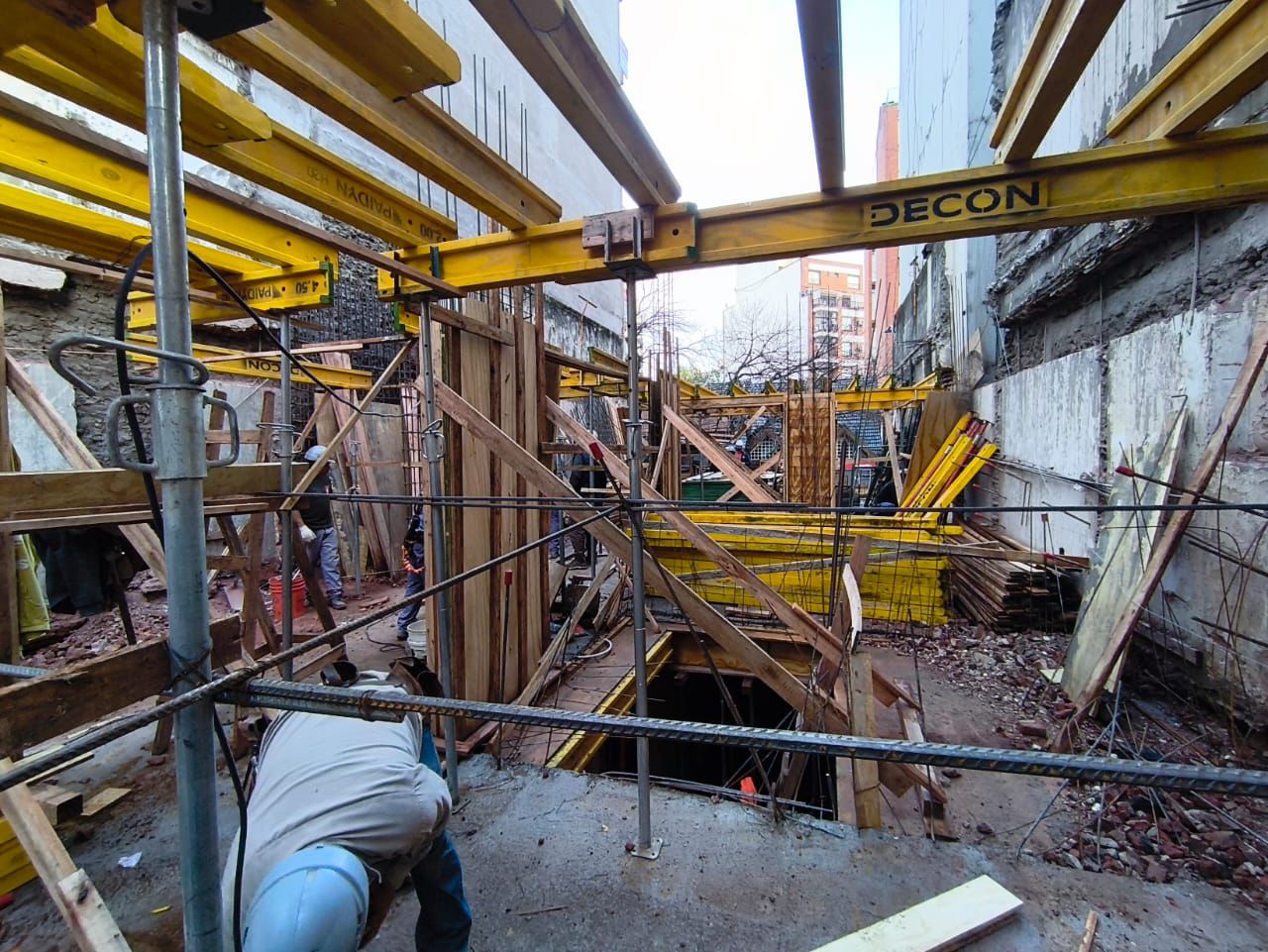

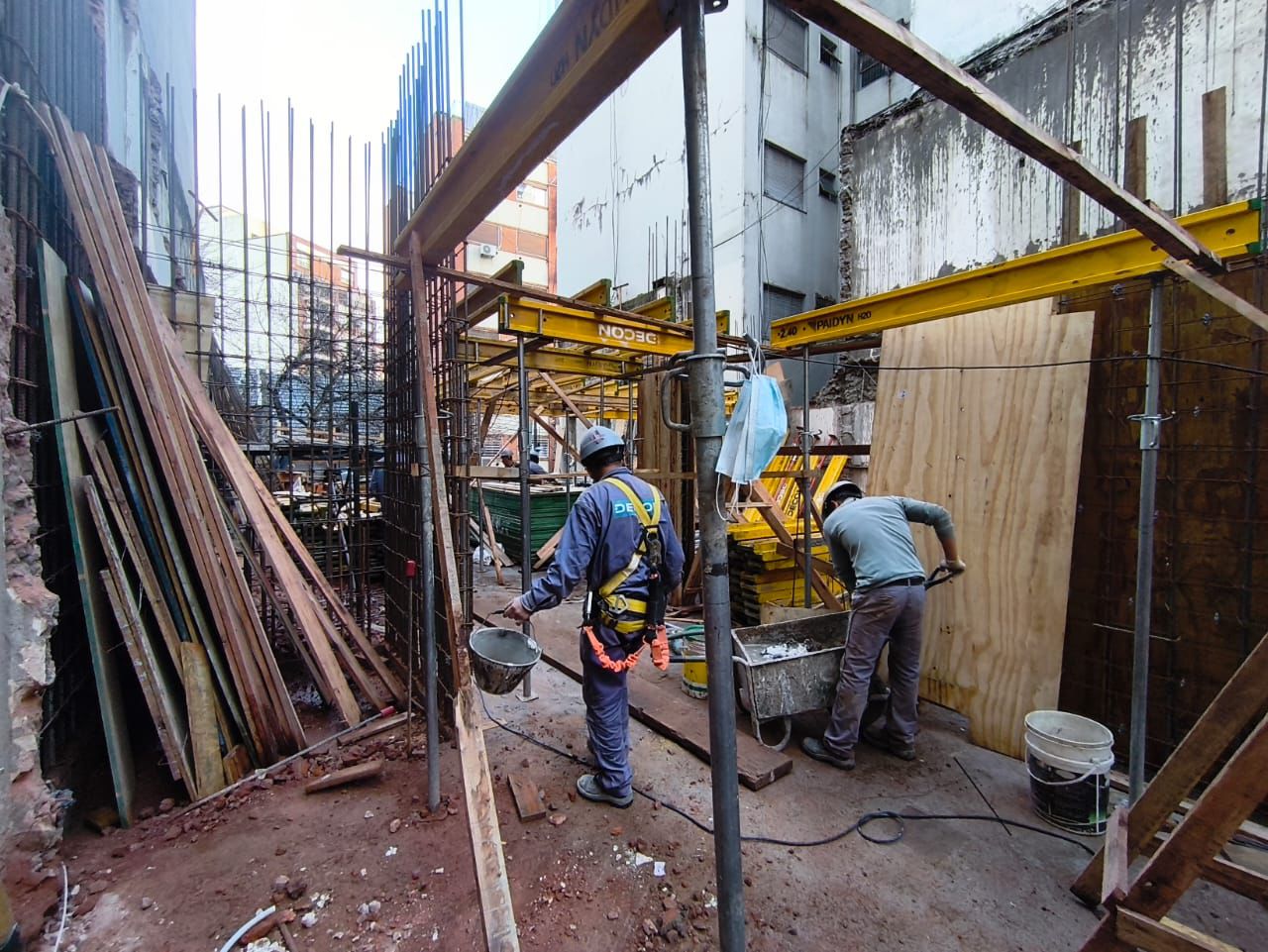

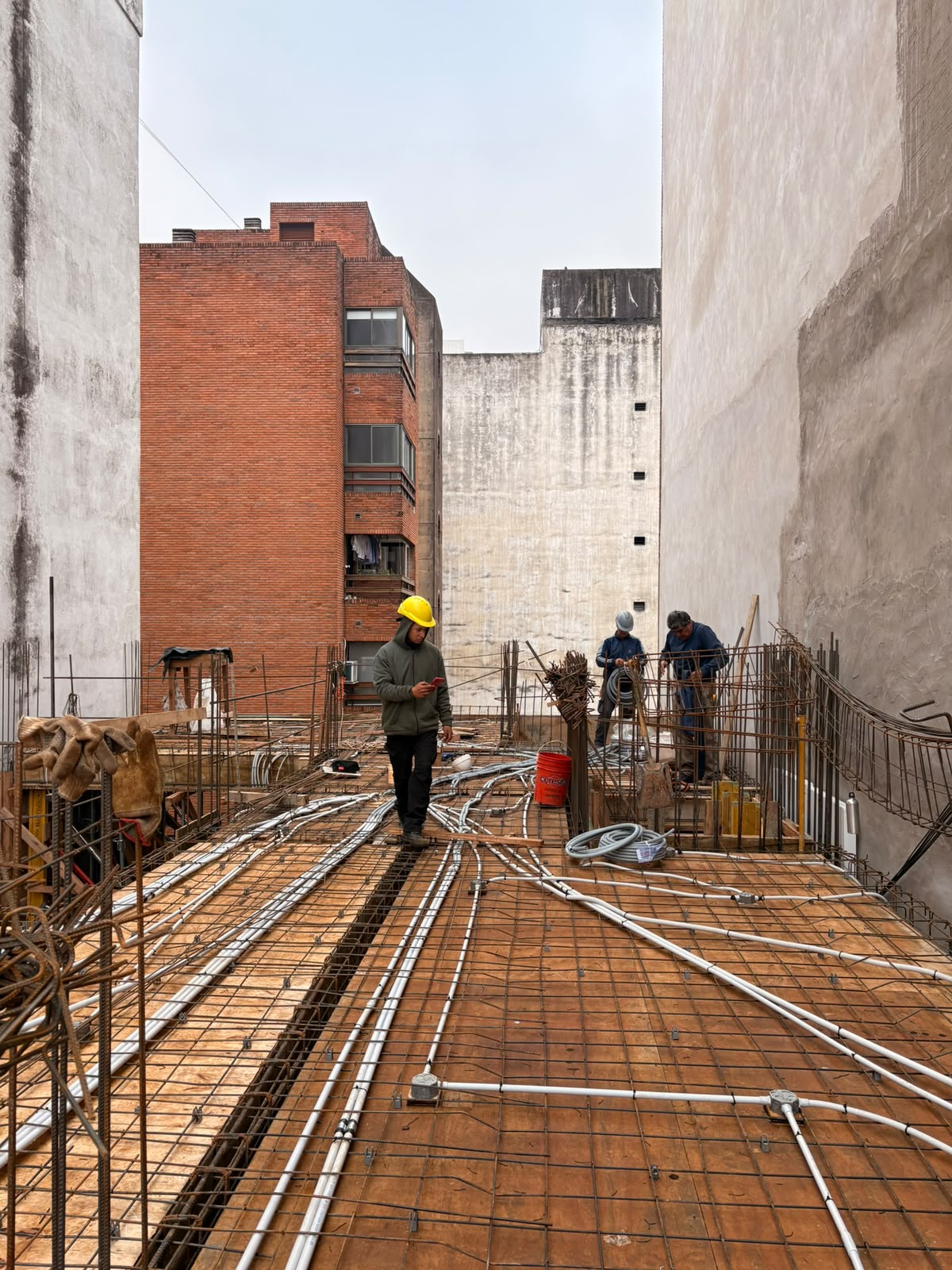

Se finalizaron micropilotes. Se continuó con hormigón de vigas de fundación y
cabezales.

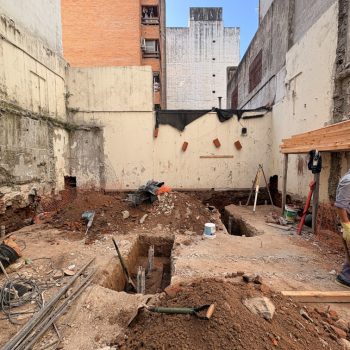

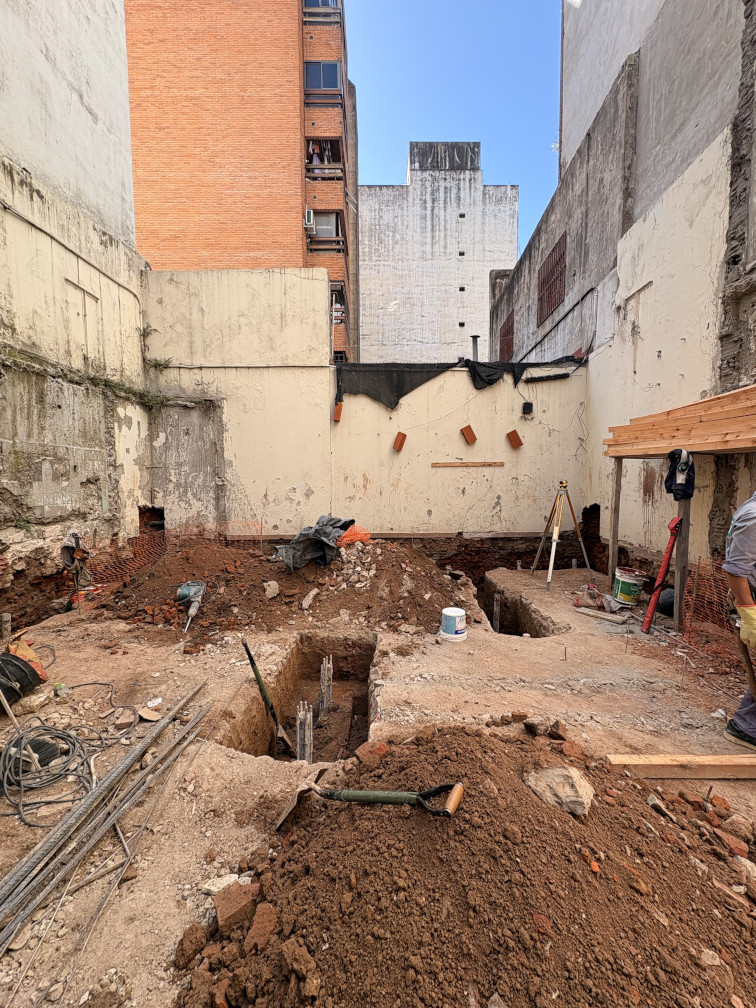

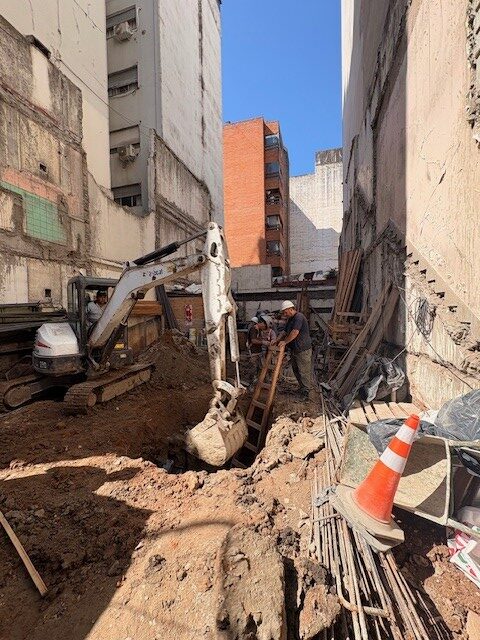

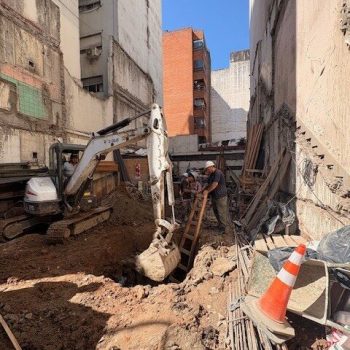

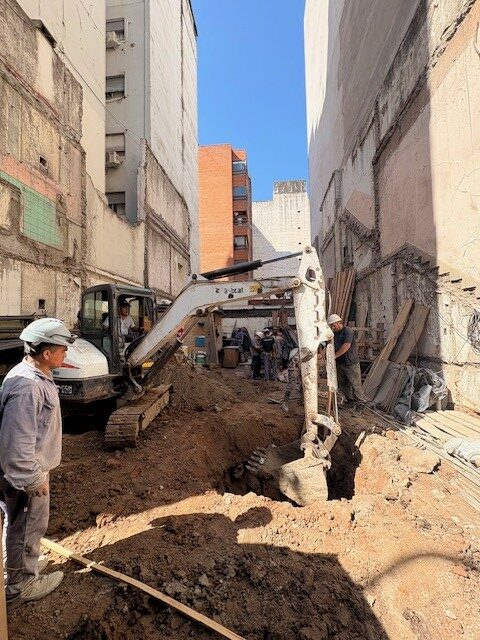

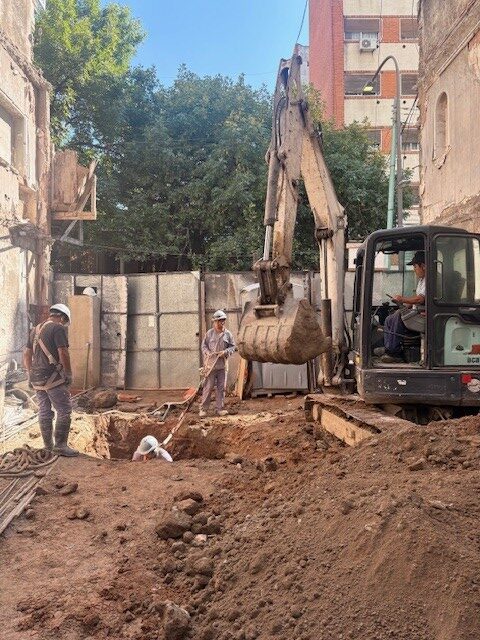

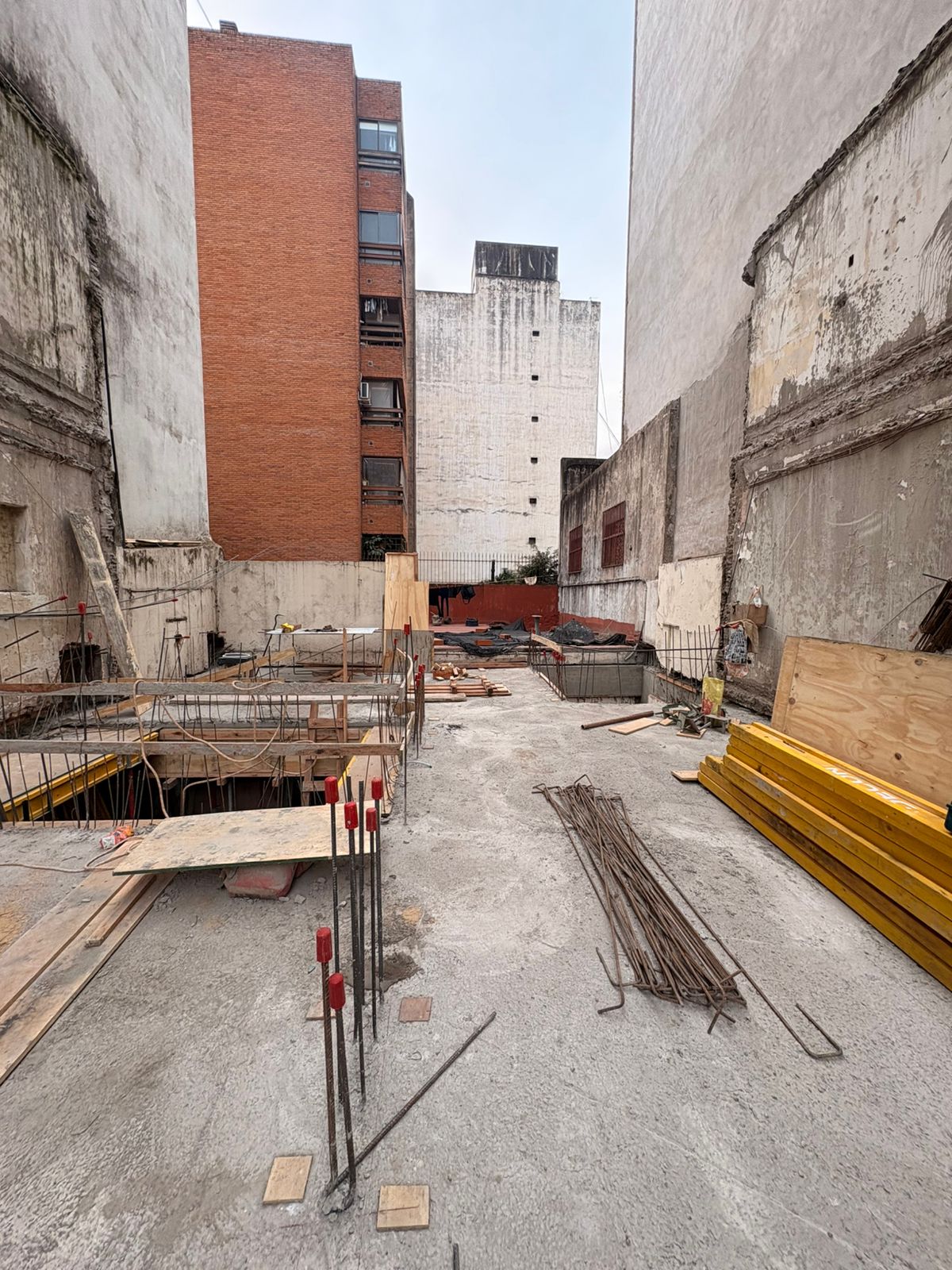

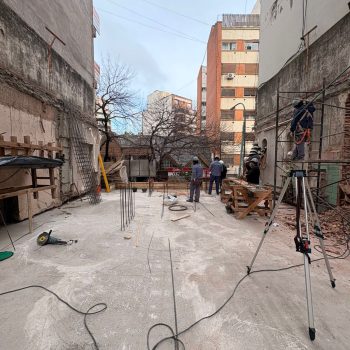

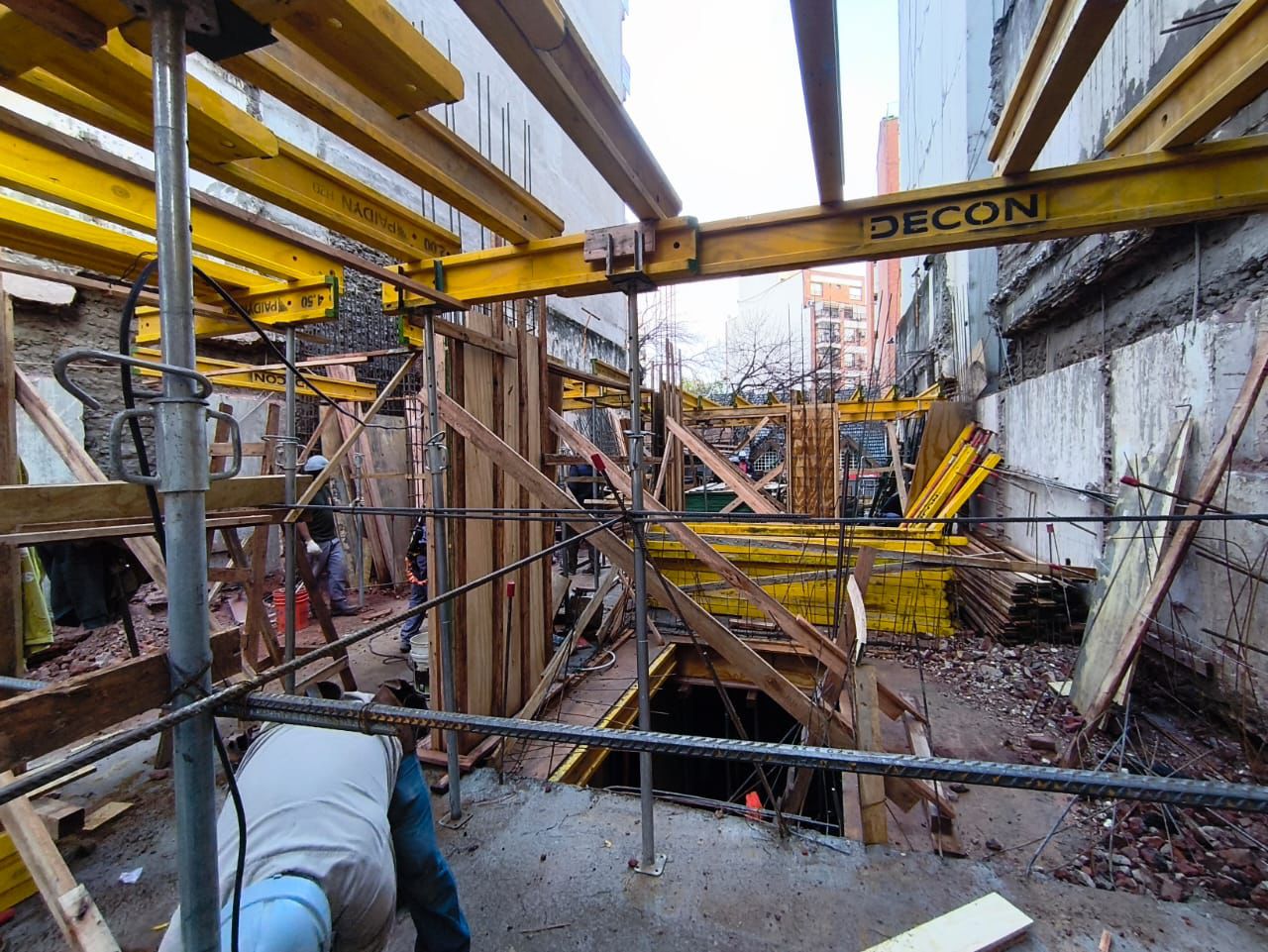

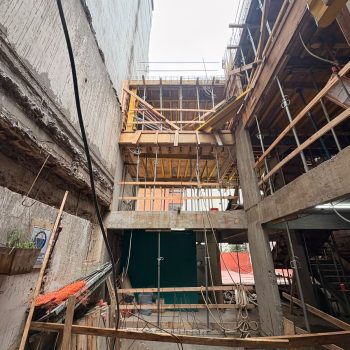

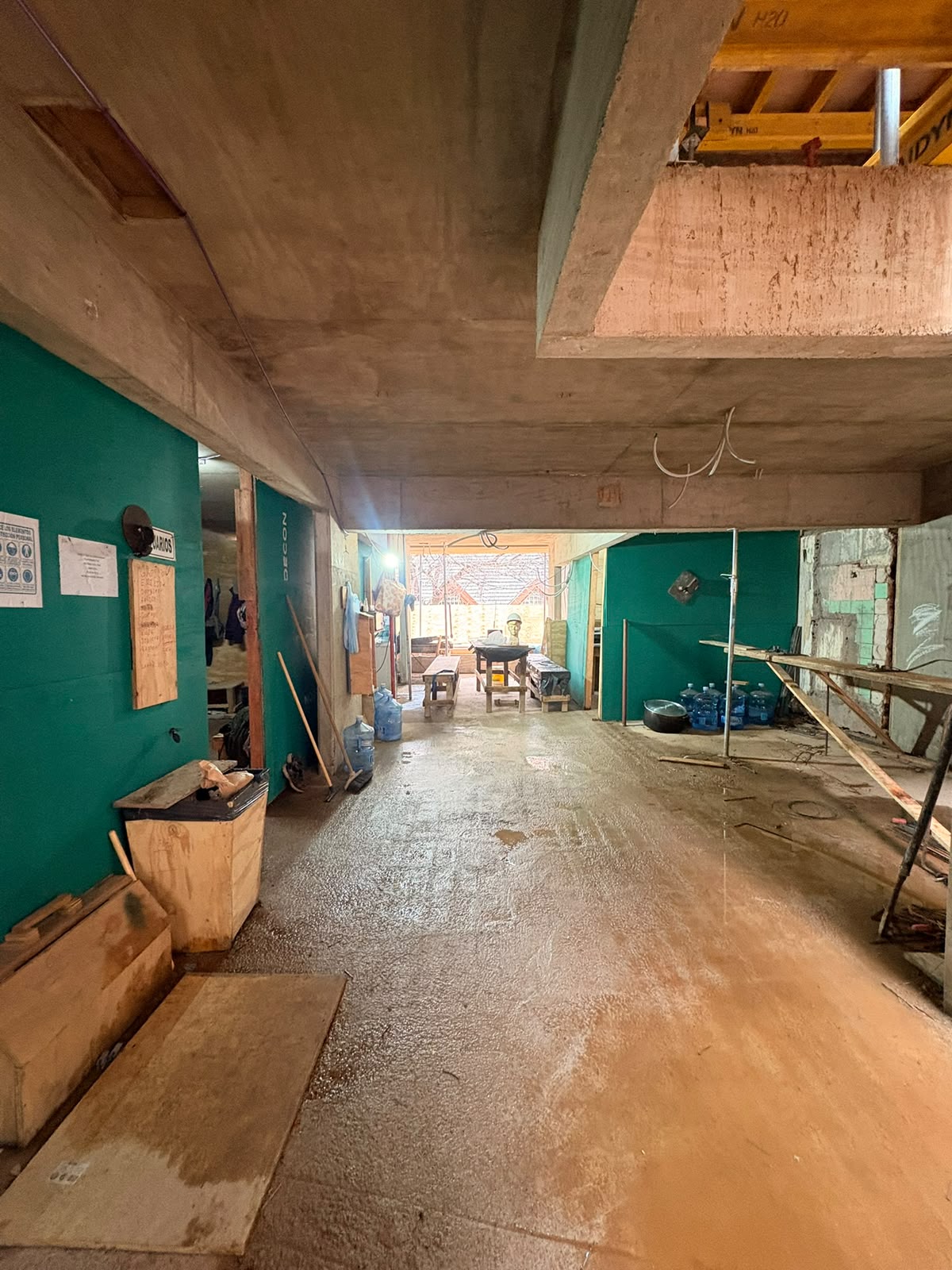

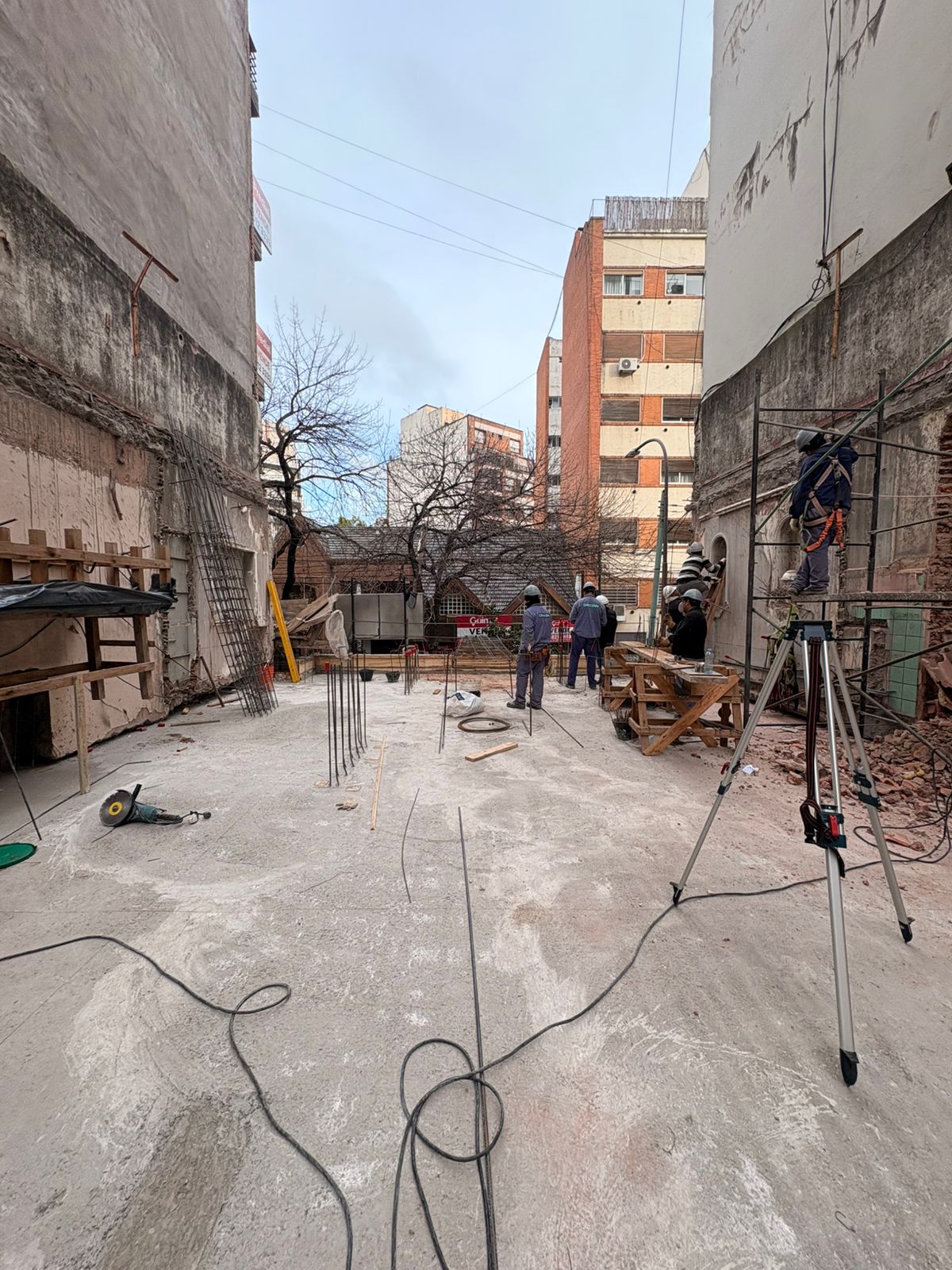

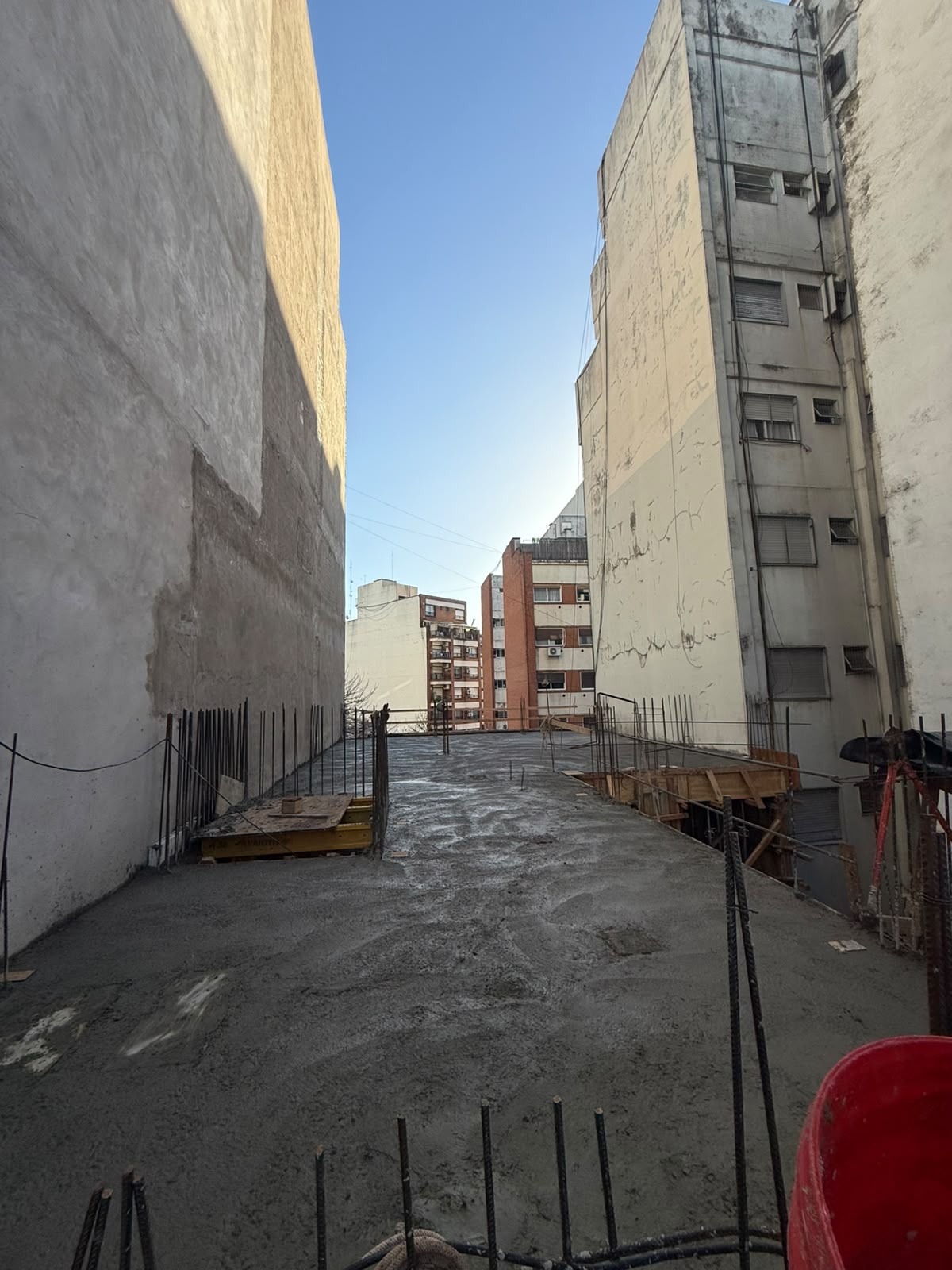

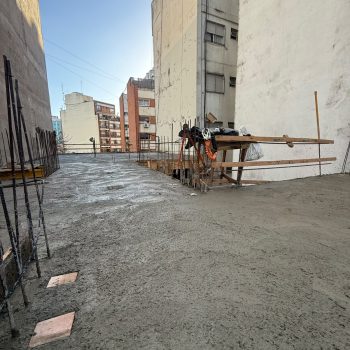

No cuenta con subsuelos. Las excavaciones son solo para las fundaciones.

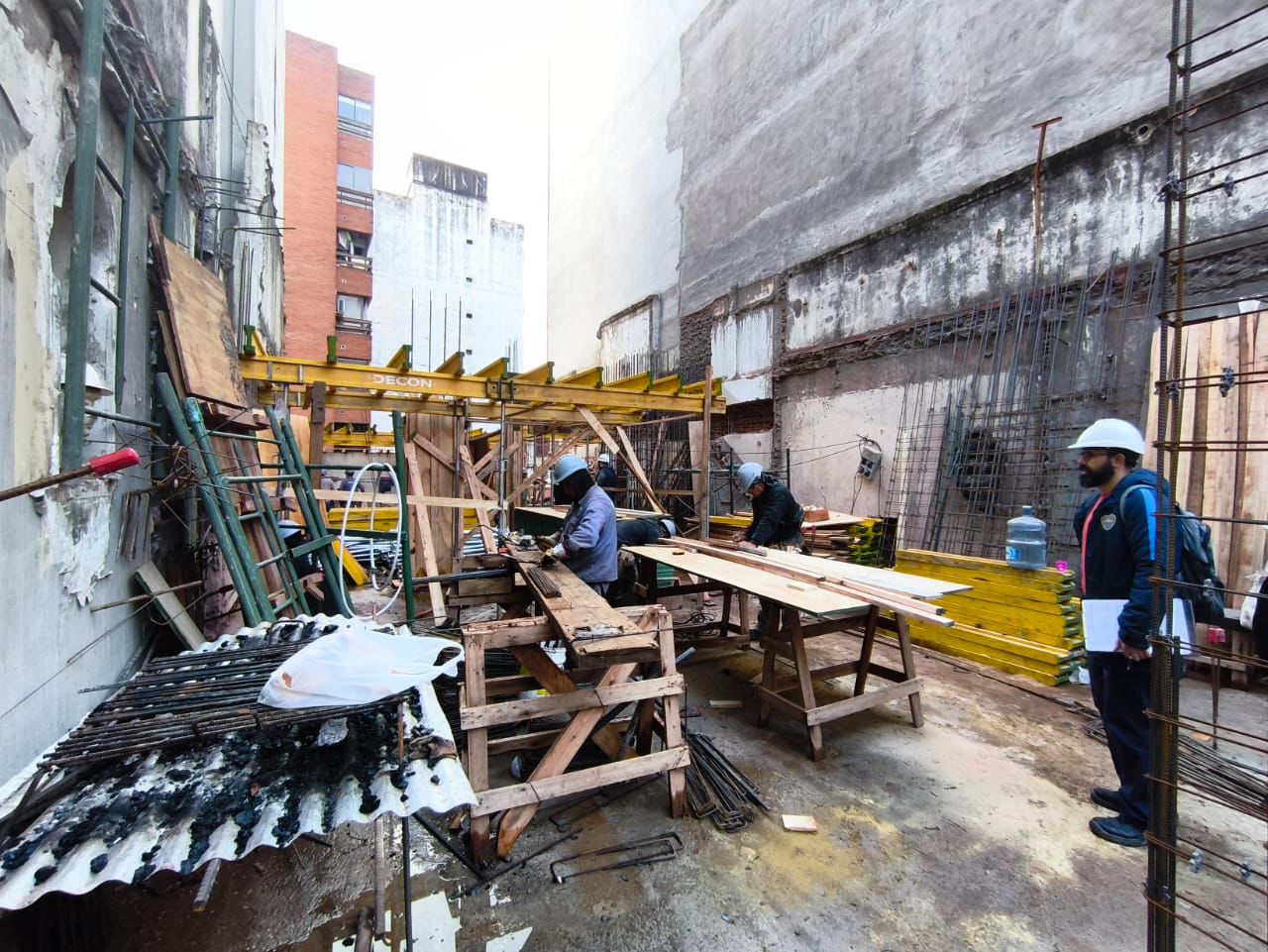

  • 100% cerrado y firmado con DECON: trabajos de hormigón, mampostería, yeso, cielorrasos, colocación de revestimientos, pintura.
  • 100% cerrado y firmado con el Ing. Alejandro Timpanaro (CYGNUS): asesoramiento y cálculos estructurales.
  • 100% cerrado y firmado con Instalaciones dosmil: instalaciones
    sanitarias y contra incendio (incluye materiales y mano de obra).
  • 100% cerrado y firmado con TKSYSTEM: instalaciones eléctricas.
  • 100% cerrado y firmado con MALCUN: instalaciones termomecánica.
  • 100% cerrado y firmado con TRECC: Gerenciamiento y dirección de obra.
    100% cerrado y firmado con MBA: provisión y colocación de materiales de construcción.

Te contestaremos a la brevedad

R. Scalabrini Ortiz 3333  ·  Piso ·

ventas@jnt.com.ar

Atención al cliente:  (011) 5219 – 7402

Ventas: (011) 6196 – 3898

BAH - All Rights Reserved.
